Teradataのシステム開発費用は、導入規模、データ移行の難易度、連携や運用の範囲によって、500万円から5億円以上まで変わります。
規模の目安は、1部門のPoCなら500万〜1,500万円、部門横断のクラウドDWH導入なら3,000万〜8,000万円、全社のDWH刷新なら1億〜5億円以上です。
▼全体ガイドの記事
・Teradataのシステム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
Teradataのシステム開発の概要
Teradataのシステム開発は、Teradata Vantageなどを中心に、社内外の大量データを統合するデータ基盤を設計し、導入し、移行する仕事です。その基盤は、分析・BI・機械学習・AI活用へとつなげていきます。
一般的な業務アプリの画面を一から作る案件とは性格が異なり、データの収集、品質管理、権限、性能、継続運用が成果を左右します。
製品開発と導入SIの費用の違い
開発会社がTeradata製品の中核機能を再実装するわけではありません。見積もりの中心は、製品利用料とデータ基盤を導入する作業です。その作業では、既存データベースからの移行とETL・ELTの設計が中心になります。ほかに、次の作業も見積もりに入ります。
- データモデル:分析で使うテーブル構造の設計
- BI接続:分析ツールとデータ基盤のつなぎ込み
- 権限設定:利用者ごとのアクセス範囲の設定
- 性能試験:クエリや処理の速さを確かめる試験
- 運用設計:稼働後の運用の決め方
見積書では、VantageCloud EnterpriseやVantageCloud Lakeなどのサービス利用料と、導入・開発サービスを分けて確認します。
自社の相談内容の4種類への分類
Teradataの相談には、製品選定、既存DWHからの導入・移行、基幹システムとの連携、分析アプリやAI活用の開発が混在しています。
- 製品選定:利用量と配置の検討
- 導入・移行:テーブル数やSQL互換性の確認
- データ連携:基幹システムとの接続範囲の取り決め
- 分析・AI開発:画面、API、モデルの開発工数の見積もり
相談の範囲を最初に分類しておくと、複数社の見積もりを同じ条件で比べられます。
Teradataのシステム開発費用相場の目安

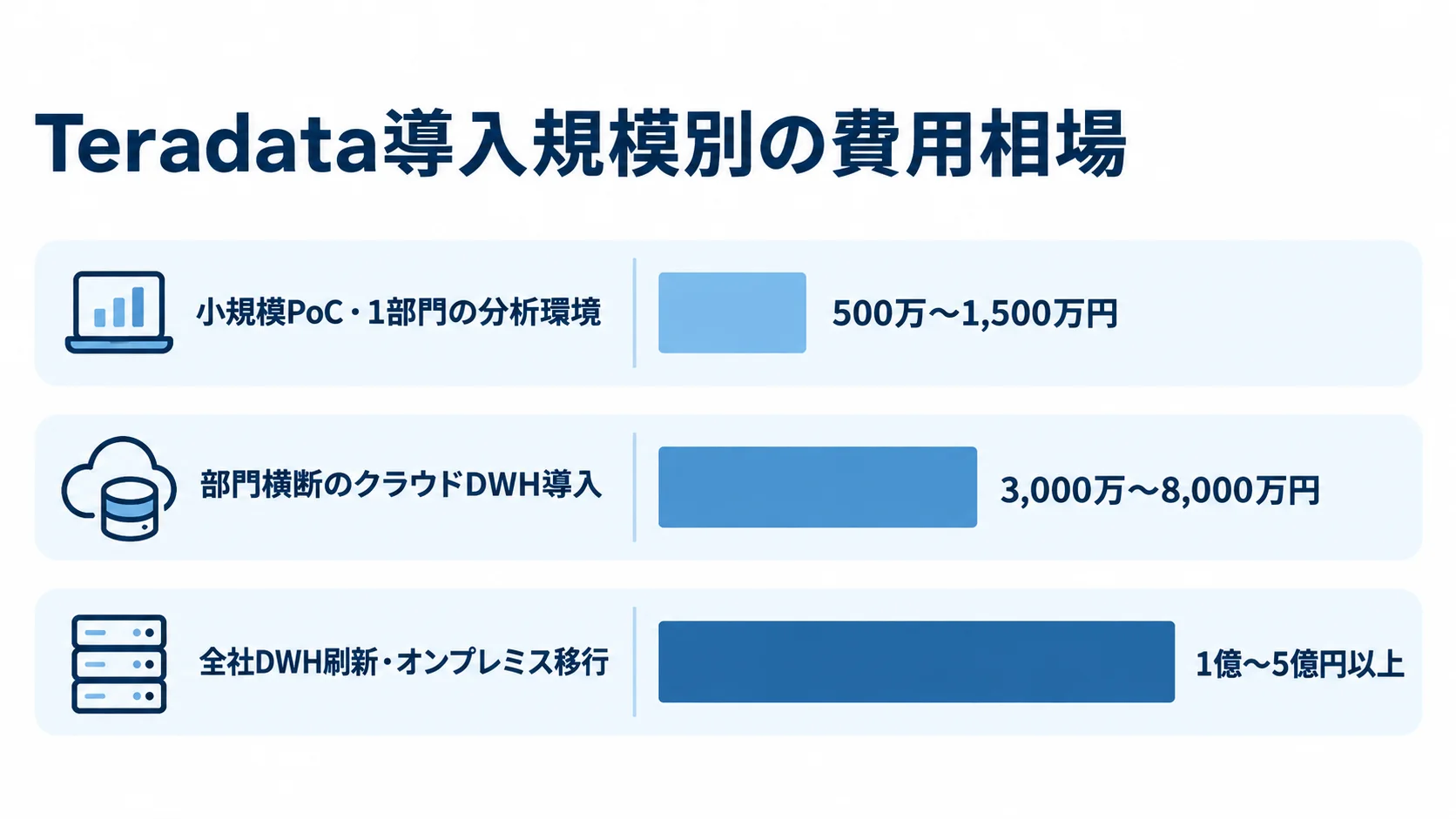

Teradataの導入総額は、規模と対象業務によって変わります。予算は、500万〜1,500万円、3,000万〜8,000万円、1億〜5億円以上の三つの価格帯に分けて考えると、全体を把握できます。
ただし、金額は一律の日本向け導入定価ではありません。リサーチノートの公開料金、一般的な業務システムの工程別相場、データ基盤導入の作業範囲を組み合わせて作った初期推定です。
小規模PoC・1部門の分析環境(500万〜1,500万円)
データソースが1〜3個程度で、対象部門と利用者を限定するPoCは、500万〜1,500万円が予算の起点です。既存のBIやクラウド環境を再利用する想定です。
含まれるのは、データ接続、最小限の権限設定、代表的なデータマート、簡易ダッシュボード、性能検証、効果測定です。AIモデルを本番化したり、複数年分のデータを洗い替えたりすると、この価格帯を超えやすくなります。
部門横断のクラウドDWH導入(3,000万〜8,000万円)
販売、顧客、会計、製造など複数部門のデータを統合する場合は、3,000万〜8,000万円が目安です。マスタ統合、データ品質管理、BI、運用設計、利用者教育までを行う想定です。
データソースの本数だけでなく、特に部門ごとに異なる顧客コードや商品コードを統合する作業が、費用を押し上げます。さらに、夜間バッチ中心か、日中も継続して更新するかによって、連携方式と監視設計も変わります。
全社DWH刷新・オンプレミス移行(1億〜5億円以上)
数百〜数千テーブル、24時間運用、複数地域、災害対策、段階移行、厳格な性能試験を含む全社DWH刷新は、1億〜5億円以上になる可能性があります。
オンプレミスからクラウドへ移す場合は、単純なデータコピーだけでは済みません。既存SQLの書き換えとジョブの再設計が必要になるうえ、停止時間を短くするには、移行リハーサルと旧環境との並行稼働も要ります。
対象範囲を分割し、第一段階を数千万円規模に抑えたロードマップを作る方法もあります。

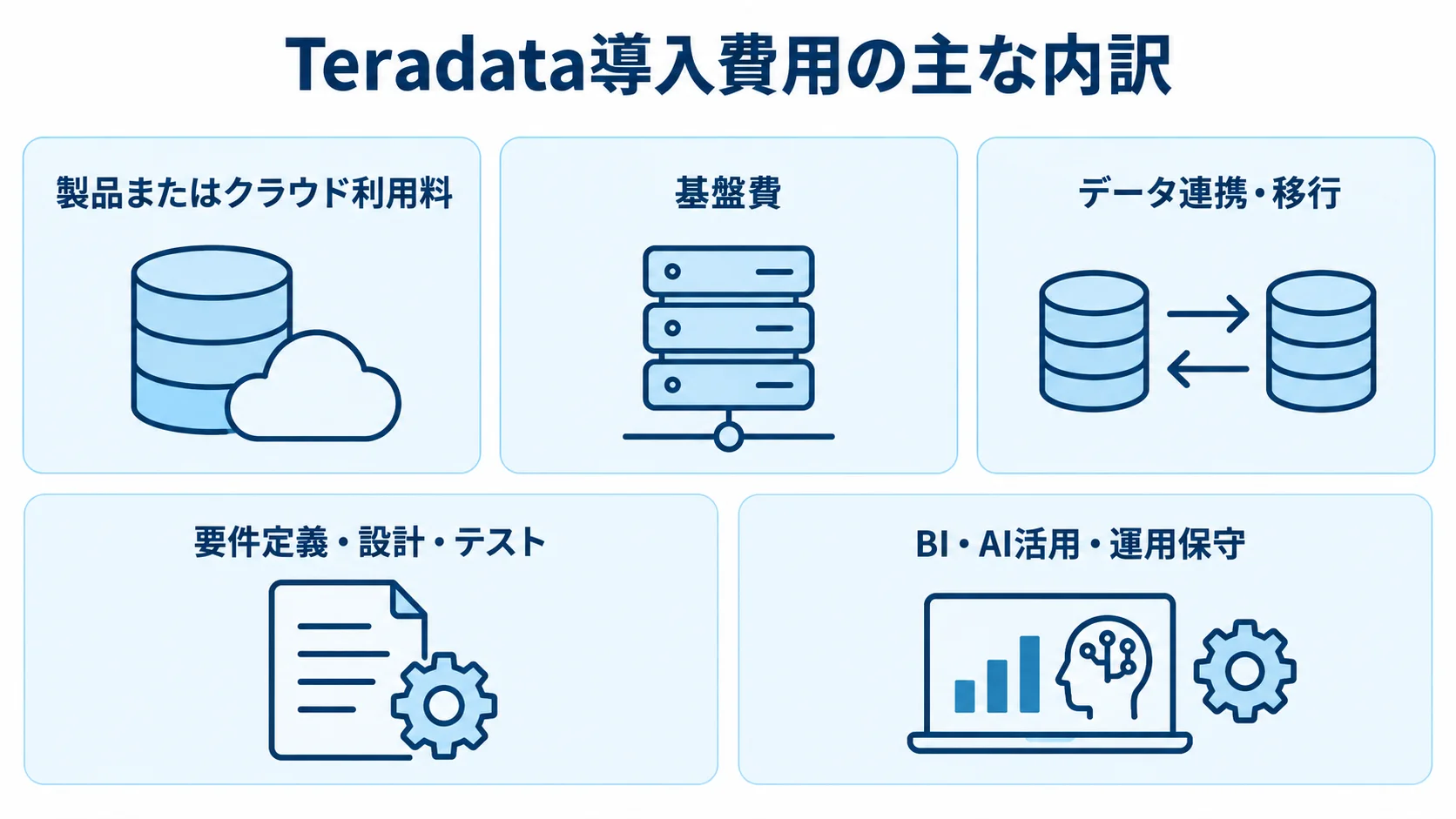

Teradataのシステム開発費用の内訳

見積書は項目ごとに分けて確認します。製品またはクラウドの利用料と基盤費を分けて見るのが基本です。要件定義・設計とデータ連携、移行とテストの費用は工程ごとに、BI・AI活用と運用保守は別の項目として示してもらいます。
「データ基盤一式」とまとめた見積もりでは、後から追加費用が生じる範囲を判断しにくくなります。そのため、工程と成果物を明細にしてもらいます。
Teradataの利用料・ライセンス費
料金表示と見積もりでは、次の観点を分けて確認します。
- 公開料金と円換算:公開表示の月額と、為替を仮定した参考額
- Fixed + Flex Pricing:公開ページで説明されている料金方式
- 利用料以外の費用:別途確認が必要な項目
- 個別見積もりの条件:リージョンや契約期間など、見積もりで指定する項目
リサーチノートで確認したTeradata公式の公開表示では、VantageCloud Enterpriseは月額9,000ドルからでした。また、Enterprise+は月額10,500ドルからでした(出典: Teradata公式料金情報、2026年)。
1ドル150円で単純換算すると、月額約135万〜158万円、年額約1,620万〜1,890万円です。契約・地域・為替を含まない参考値です。ただし、ストレージとデータ転送、導入サービス、周辺ツールは別途確認が必要です。
2026年8月にWebで確認したTeradata公式の料金ページは、「Fixed + Flex Pricing」を説明しています。これは、固定の基準容量と、AIやピーク分析向けの柔軟容量を組み合わせる料金方式です。また、地域や契約条件に応じた個別見積もりも案内しています(出典: Teradata公式Pricing、2026年)。
公開価格は予算の入口として使います。そのうえで、最終見積もりでは対象リージョンとコミット期間、保存量とアクセス量、サポート範囲を指定します。
小さく始めるLake・PoCの計算資源費
計算資源費とPoCの設計では、次の点を切り分けます。
- 計算資源の開始価格:料金ガイドに示された金額が基準
- 導入費用:開始価格には含まれない
- 稼働時間とデータ保持:費用に効きやすい調整項目
- 停止・再開と本番移行:事前に検証する項目
VantageCloud Lake Standardは、料金ガイドで3年コミット、AWS米国東部、2ノードのXSmallクラスターを前提としています。この条件では、1時間4.80ドルからと示されています(出典: Teradata VantageCloud Lake Pricing Guide、2026年確認)。
1ドル150円なら約720円です。これは計算資源の開始価格であり、導入総額ではありません。この金額には、保存とバックアップ、転送の費用が含まれません。さらに、クラウドサービスの利用料と、設計、移行、BIの費用も別になります。
PoCでは常時稼働を避け、検証する時間帯だけ計算資源を起動すると、費用の最適化につながります。また、検証データの保持期間を短くすることや、利用者を限定することも有効です。
本番と同じ全データを最初から複製しないことも有効です。ただし、停止・再開の手順と本番移行時の性能差は別途検証します。
AWS・Azure・Google Cloudの基盤費
AWS MarketplaceのTeradata Vantage Enterprise DIY版は、選択したEC2インスタンスの利用時間に応じて課金されます。
- r5.24xlarge:32.788ドル/時
- r5.8xlarge:11.207ドル/時
- t3.medium:0.44ドル/時
掲載例は2026年8月の確認情報です(出典: AWS Marketplace「Teradata Vantage Enterprise (DIY)」、2026年)。
これらはソフトウェア利用の掲載価格で、AWS側の費用は別にかかる場合があります。ストレージとネットワーク、バックアップ、監視などが該当します。
導入SI・移行・運用保守の費用
導入SIと運用保守では、費用の内容と見積もり条件を分けて確認します。
- 導入SI:要件定義、データモデル設計、環境構築、ETL・ELT開発、SQL移行、テストと教育
- 運用保守:監視、障害対応、性能チューニング、データ品質改善、権限管理、パッチ適用と追加開発
- 保守費の目安:一般的な業務システムでは、初期開発費の年10〜20%程度とされる場合があります
この保守費は目安であり、Teradataの個別料金を示すものではありません(出典: 業務システム費用に関するドメインQ&A整理、2026年)。
Teradataではクラウド利用料と人員による運用費を分け、24時間365日対応やSLAの有無を明示してもらいます。

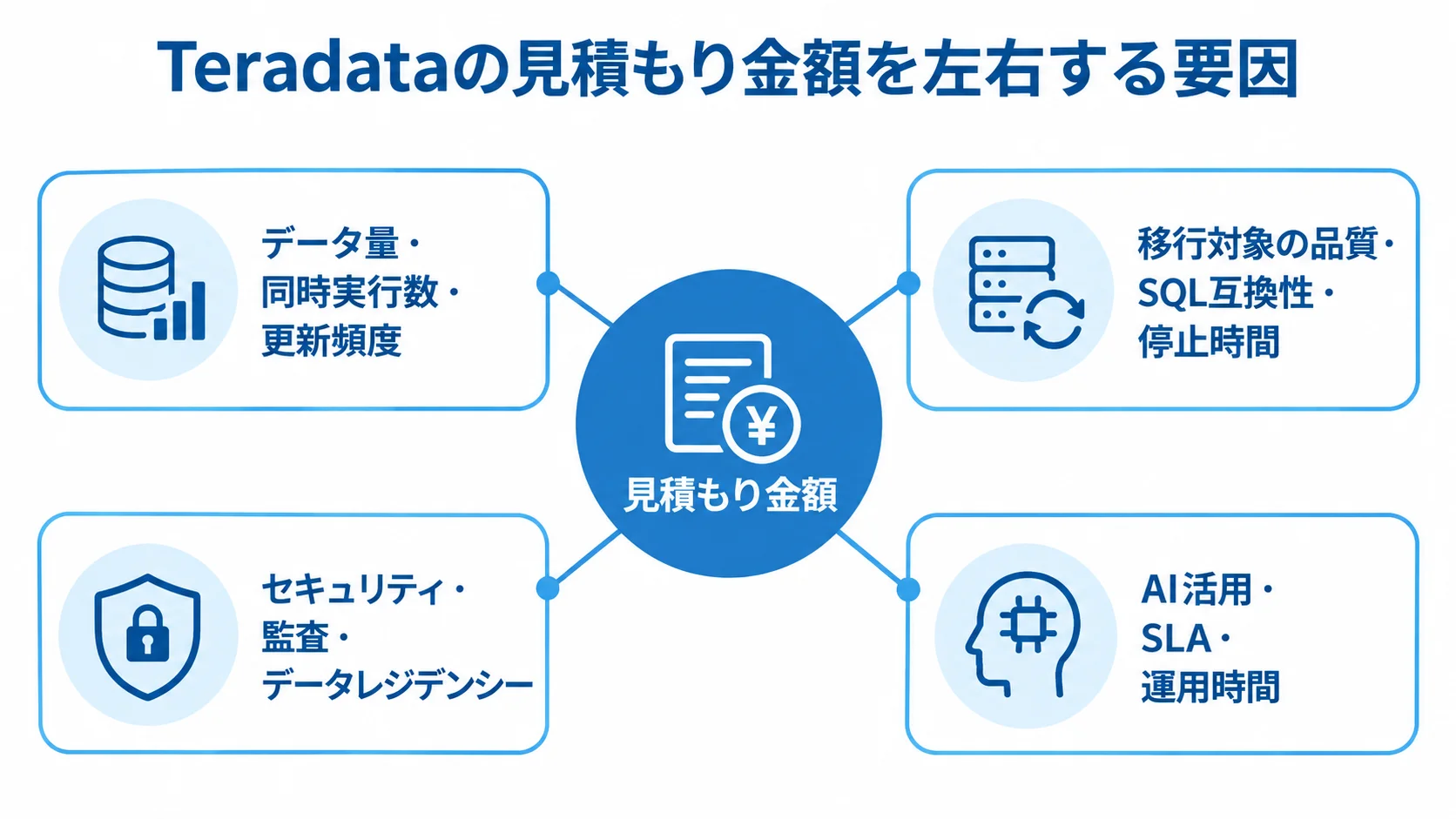

Teradataの見積もり金額が変動する要因

Teradataの費用はデータ量だけでは決まりません。同時実行数や更新頻度、許容レイテンシが加わるほか、移行対象の品質や保存期間も影響します。
クラウド配置や個人情報の扱いも金額を変えます。加えて、BI利用者数、AIやGPUの利用、運用時間も要因になります。
データ量・同時実行数・更新頻度
保存データ量が増えるほどストレージ費が増えます。複雑なクエリや同時利用者が増えるほど、必要な計算資源も大きくなります。
日次集計だけなら夜間に処理を集中できます。一方で、数分単位の更新や営業中のダッシュボードには、常時稼働の計算資源、CDC連携、性能監視が必要です。
RFPには、現在の容量だけでなく、1年後と3年後の容量、ピーク時の同時実行数、1時間あたりのロード件数を記載します。
移行対象の品質・SQL互換性・停止時間
旧環境のテーブル定義とSQLが整い、バッチ、ジョブ、データ辞書もそろっていれば、移行工数を抑えやすくなります。
項目名が部門ごとに違うときや、仕様書がないときは、データの棚卸しとクレンジングに費用がかかります。重複データや手作業で補正するデータが多い場合も、同じ作業に費用がかかります。
24時間運用で停止時間を短くするには、並行稼働と差分同期、複数回のリハーサル、切り戻し計画を見積もりに含めます。
セキュリティ・監査・データレジデンシー
個人情報、金融取引、医療情報などを扱う場合は、要件の段階で安全管理を決めておきます。暗号化と鍵管理、IAM、行・列レベルの権限を要件にし、監査ログとバックアップも決めておきます。あわせて、委託先管理と保管地域も要件にします。
Teradataの認証や監査報告書は確認の材料ですが、自社の安全管理はそれだけでは整いません。
個人情報保護法の安全管理措置や自社の監査・内部統制に合わせて、追加のログ保管やアクセス審査が必要になる場合があります。
AI活用・SLA・運用時間
BIの定型レポートと、本番業務に組み込む機械学習や生成AI、AIエージェントとでは、必要な設計が異なります。
AI活用では、学習データの品質やモデル評価、説明可能性を設計します。さらに、プロンプト経由の情報漏えいや権限逸脱への対策、人間による最終判断も設計に入れます。監視と再学習の費用も見込んでおきます。
24時間365日のSLA、障害時の復旧目標、休日対応を指定すると、監視・待機・訓練の費用が増えます。
Teradataの開発期間と進め方
小規模PoCは2〜4か月、部門横断のクラウドDWH導入は6〜12か月、全社刷新や大規模移行は12〜24か月以上が期間の目安です。
期間は、データソース数や利用者数だけでは決まりません。意思決定の速さやデータ品質に加えて、旧環境との並行稼働、受入試験の体制でも変わります。
要件定義・データ棚卸し・PoC
まず目的、データ、検証条件の順に整理し、そのうえでPoCへ進みます。
- 売上予測、解約抑止、不正検知、在庫最適化などの目的とKPIを決めます。
- データソース、テーブル、更新頻度、データ量を棚卸しします。個人情報、所有部門、保存期限、既存SQL、連携方式も洗い出します。
- 代表的なクエリ、ピーク時の性能、移行方法、データ品質、費用の増え方を検証し、本番移行の合格条件を定めます。
目的が曖昧なまま環境を先に作ると、分析画面は増えても投資効果を説明できなくなります。
アーキテクチャ選定・連携・移行
移行元の資産や分析の用途に合わせて構成を選び、連携方式と移行確認を設計します。
- 既存資産のクラウド移行:VantageCloud EnterpriseやAWS・Azure・Google Cloud上の構成
- 探索的分析・小規模開始:VantageCloud Lakeを候補に入れる
- 厳格なデータレジデンシー・既存設備・規制対応:オンプレミスやハイブリッドの比較
- 連携方式:ETL・ELT、CDC、Data Mover、API、オブジェクトストレージの役割分担
- 周辺技術:IcebergやDelta Lake、dbtやAirflowの役割分担
移行時は、差分検証とロールバックの設計も欠かせません。
性能・セキュリティ試験と段階リリース
本番前には、通常時とピーク時のクエリ性能、同時実行、ロード時間を確認します。障害復旧とバックアップ復元、権限、監査ログも対象になります。
全社一括の切り替えは、問題発生時の影響が大きくなります。そのため、読み取り専用の分析と業務影響の小さいデータマートから始め、部門横断、全社基盤へと段階的に広げる方法が安全です。
納品物には、設計書やDDL、データ辞書を含めます。テスト仕様書、移行手順書、運用手順書もあわせて含めると、将来のベンダー変更や内製化にも対応しやすくなります。
Teradataのシステム開発費用を抑えるポイント
費用を抑える基本は、機能を残したまま無駄を減らすことです。最初に減らすのは、不要なデータと過剰な性能、重複する連携、曖昧な運用範囲です。
クラウドの従量課金は使い方で変動します。そのため、初期構築費と毎月のランニング費用を分け、3年程度の総保有コストで比較します。
対象データと利用者を絞った開始
最初から全社の全データを取り込まず、KPIに直結する1〜3個のデータソースと、成果を検証できる部門から始めます。
対象テーブルと保持期間、利用者、ダッシュボード数を限定すれば、移行とテストの工数を抑えられます。
また、PoCの成功条件を満たした後に対象を広げると、使われないデータマートや画面への先行投資を減らせます。
利用量と計算資源の継続的な管理
ダッシュボードでは、月次のデータ増加量やクエリ数、同時実行を追跡します。計算資源の稼働時間、ストレージ、転送量も、同じ画面で見られるようにします。
使っていない開発環境を停止し、検証データの保持期間を短くします。また、定型処理と探索的処理を分けることも、無駄な計算の削減に有効です。
固定コミットを選ぶ場合は、12か月の利用見込みと未使用分の扱いを確認します。過大なコミットを避けることで、余剰コストも抑えられます。
既存SQL・BI・クラウド資産の再利用
既存のSQLやデータ辞書、ETL部品を棚卸しします。BIダッシュボードやIAM、ネットワーク、監視基盤も対象にし、再利用するものと作り直すものを分けます。
すべて新規開発すると、短期的には分かりやすくても移行費と教育費が増えます。一方、互換性を確認せず流用すると、性能低下や権限不備を招きます。
代表クエリと代表データで、再利用できるかを先に検証します。
成果物と運用範囲の契約での取り決め
要件定義書、アーキテクチャ図、DDL、データマッピング、SQLは、成果物として明記します。テスト結果、移行手順、監視項目、障害時の連絡体制、教育資料も、契約の成果物に含めます。
ソースコードや設計書の帰属と、第三者ツールのライセンスを確認します。追加変更の単価やSLA、データ返却・削除、契約終了時の移行支援も見ておきます。
納品範囲が曖昧なまま安い見積もりを選ぶと、追加費用やベンダーロックインが発生しやすくなります。
よくある質問(FAQ)
費用を検討するときは、公開価格だけでなく、導入範囲や利用量、移行難易度、運用水準を合わせて見ます。
Teradataのライセンス料金だけで導入できますか?
できません。公開されている製品利用料は、費用の一部です。
データ移行や連携、クラウド基盤、BIは別に発生します。セキュリティ設定、テスト、教育、運用保守の費用も別途かかります。
見積もりでは、製品利用料と基盤費、導入SI費、運用費を分けてもらうと、総額と毎月の支払額を把握できます。
データ量が少ない企業にもTeradataは向いていますか?
データ量と同時利用者が少ない企業では、大規模分析基盤が過剰投資になる可能性があります。
複数部門のデータ統合や将来の分析量、厳格なガバナンスに明確な価値があるかを、PoCで確かめます。既存のTeradata資産や複雑な分析処理がある場合も、PoCで価値を確かめます。
他のクラウドDWHやデータレイクと、3年総額で比べることを勧めます。
見積もり依頼時に何を伝えればよいですか?
目的とKPI、データソース数、容量と増加率を伝えます。更新頻度、ピーク時の同時実行数、主要クエリも必要です。利用者数とBIツールも伝えます。
個人情報の有無や希望クラウド、RTO・RPOとSLAを共有します。予算と希望時期も、あわせて伝えます。
既存環境のテーブル数やSQL本数、バッチ本数を添えます。データ辞書と停止可能時間、希望する成果物も加えると、各社の前提条件がそろいます。
Teradata導入のROIはどのように試算しますか?
分析時間の削減、在庫や販促の改善、不正損失の抑制を、自社のKPIに置き換えて試算します。解約率の低下や、データ連携の保守工数削減も対象に含めます。
Teradataが紹介するNucleus Researchの調査では、複数顧客を対象に3年間427%のROIや平均11か月の回収期間が示されています(出典: Nucleus Research ROI Guidebookに関するTeradata発表、2025年)。ただし、これはベンダーが紹介する調査結果で、すべての企業に同じ効果が出るとは限りません。
まとめ
Teradataの開発費用は、PoC・1部門なら500万〜1,500万円、部門横断なら3,000万〜8,000万円が目安です。全社DWH刷新なら、1億〜5億円以上が初期予算の目安です。
金額は、公式の製品利用料に加えて、クラウド基盤やデータ移行、連携の費用によって変わります。さらに、BIとセキュリティ、テストと教育、運用保守も含めた範囲で、金額が決まります。
予算計画で押さえるポイント
製品利用料と導入SI費は分けて書きます。データ量と同時実行数、更新頻度を、前提条件として明記します。移行難易度やセキュリティ、SLAも前提条件に加えます。
公開価格は最低ラインの参考にとどめます。そのうえで、為替や地域差を含む料金、毎月の利用量、3年分の運用費を加えて比較します。
工程別の見積もりを取り、要件定義・移行・連携、テスト・教育、保守の各工程を分けて見ます。そのうえで、追加費用の条件を確認します。
問い合わせ前の準備事項
問い合わせ前には、目的とKPI、データソース、容量を整理します。更新頻度や利用者、既存SQLも、あわせて書き出します。希望クラウドと移行期限、RTO・RPO、個人情報の範囲も、伝えられるように準備しておきます。
Teradataが分析量やガバナンス要件に適するかをPoCで確かめ、複数社から同じ前提の見積もりを取ると、予算超過と導入後の手戻りを防ぎやすくなります。
▼全体ガイドの記事
・Teradataのシステム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
