ベンダー管理システム開発は、対象業務とデータを整理して方式を選んだうえで、要件整理から定着まで6つのフェーズを順に進めます。この順で進めると、取引先の管理を部門の中で再現できます。
費用の目安と見積もりの確認点も、この記事で扱います。
▼全体ガイドの記事
・ベンダー管理システム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
ベンダー管理システム開発の全体像

ベンダー管理システムは、取引先との関係をライフサイクルに沿って管理します。対象は、仕入先とIT外注先、業務委託先、派遣会社と開発パートナーです。さらに、審査から評価やリスク管理まで同じデータでつなぎ、担当者個人に頼らず部門で回せる運用を目指します。
管理対象と目的の定義
製品や画面を比べる前に、まず管理対象の範囲を決めます。対象によって必要な項目も承認者も変わるため、範囲が決まらないまま進めると、途中で項目や承認を作り直す手間が生じます。
- IT外注先:要員、納品物、障害までを対象にする
- 仕入先:品目、見積、発注、品質を中心に扱う
- 派遣・フリーランス:契約更新の期限を管理する
IT外注先では、担当プロジェクト、再委託、アクセス権を把握します。
秘密保持契約や障害履歴、納期遵守率も、管理の項目になります。
仕入先では、納期、検収、請求に加えて、品質ロットも管理対象になります。
目的は、Excelを置き換えることにとどめず、契約期限切れや重複登録の解消といった業務の変化を数値で決めておきます。
導入前に、更新漏れの件数、登録から承認までの日数、発注から検収までの日数を測ります。
評価の実施率と取引先の回答率も測っておくと、稼働後の効果を説明する材料になります。
ライフサイクルと統制による機能の整理

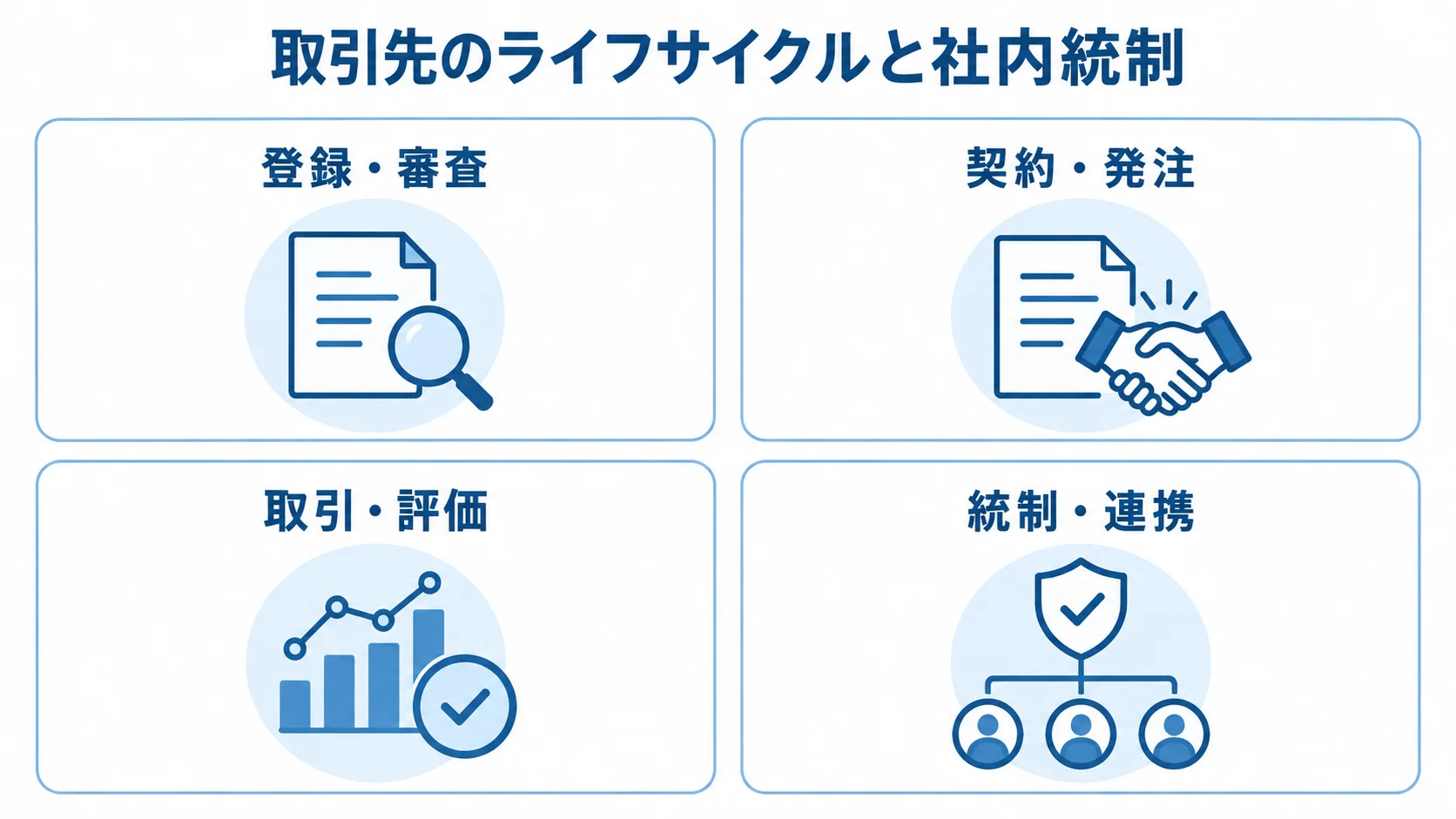

機能は、取引先との取引の流れと社内の統制という二つの面から分けると整理できます。
- 登録・審査:マスタ登録、申請と承認、反社・信用・セキュリティの審査
- 契約・発注:契約書とNDAの保管、期限通知、見積依頼と相見積、選定理由
- 取引・評価:発注、納品と検収、請求、評価、リスクとBCPの管理
- 統制・連携:権限管理、監査ログ、ダッシュボード
会計システムやERPとは、APIまたはCSVで連携します。
購買、契約、プロジェクト管理と連携する場合も、APIまたはCSVを使います。
最初は、MVP(Minimum Viable Product)として、登録と申請、期限通知、評価に絞って始められます。
発注や請求との連携は、後の段階で加えられます。
取引先の入力体験は、社内画面と同じくらい重視します。取引先に専用アカウントの利用を強制すると、回答率が下がることがあります。
入力方法は、メール招待フォームとCSV提出、既存EDIやAPIなど複数を用意します。
必須項目と任意項目も分けておきます。
会社名、法人番号、適格請求書発行事業者登録番号は、重複や表記ゆれを防ぐルールを決めておきます。
担当者や契約状態についても、表記をそろえておきます。
ベンダー管理システム開発の進め方と6フェーズ

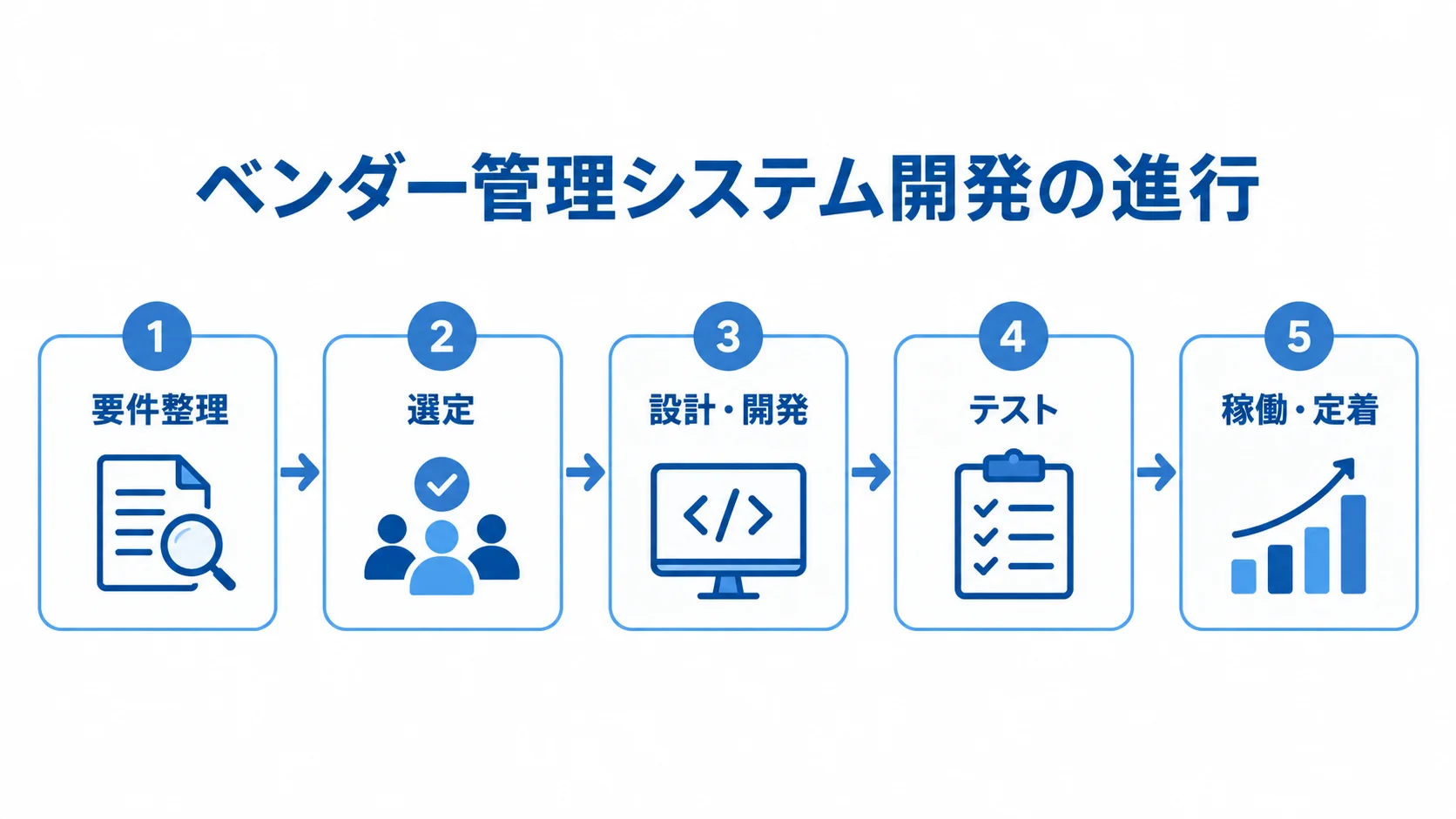

開発は6フェーズで進めます。要件整理から始め、設計・開発を経て、稼働と定着へ進みます。
各段階で作るものと判断基準を決めてから次へ進むと、例外処理や複雑な画面が増えるのを抑えられます。
1. 業務フローとデータの整理
まず、関係者や業務の流れを整理し、作るものを明確にしたうえで、要件の優先順位を決めます。
- ヒアリング:購買、法務、経理、情報システム、現場、必要に応じて取引先
- 業務の洗い出し:登録、審査、契約、発注、検収、評価、更新の各業務を、担当者、入力情報、承認者、証跡、例外に分けて整理
- 作るもの:業務フロー、画面・帳票、データ項目、権限、連携、非機能要件
- 判断基準:MUST・SHOULD・WANT、責任者、通知日数・宛先、選定理由、異動時の引き継ぎ
集める資料は、Excel台帳や共有フォルダ、メールです。会計データや契約書、プロジェクト管理表も集めます。そのうえで、どの資料を情報の正本として扱うかも決めておきます。
AIによる評価や予測分析は、WANTに置きます。
先に正確なマスタと証跡を整えておくと、失敗を抑えられます。
2. 標準機能と連携範囲による選定
SaaS、パッケージ、個別開発を同じ要件表で比べます。そのうえで、実際の業務に沿ったデモで適合性を確かめます。
- SaaS:短期導入や法改正・機能更新に強い一方で、独自フローや深い連携には制約がある
- パッケージ:業務機能と拡張性のバランスを取りやすい
- スクラッチ:独自業務に合わせられる反面、費用・納期・保守を長く負担する
- デモと運用:例外シナリオ、統制機能、連携、障害対応の確認
デモでは、会社名の名寄せ、重複登録、再委託審査を試します。
期限延長、回答拒否、発注後の変更を続けて試し、検収の差し戻しや退会・終了の扱いも確かめます。
MFAやSSO、最小権限、職務分離を確認します。
監査ログやバックアップ、データ出力も確かめます。
API・CSV・EDIへの対応、障害時の手作業、サポート窓口も見ます。
取引先のスマートフォン操作やアカウント発行の負担も、見ておきます。
3. データと例外処理を先に固める設計・開発
データのひも付けと契約情報の設計を先に固めます。承認と外部連携の設計も決めておきます。
- データ設計:会社・担当者・契約・案件・見積・発注・納品・請求・評価・リスクを紐付ける
- 契約情報:版・期間・対象業務・再委託・権限・更新条件を構造化
- 承認フロー:申請者、一次審査、法務・セキュリティ、最終承認の段階を分ける
- 連携方式:API、日次CSV、将来のEDIを、業務への影響と更新頻度で選ぶ
会社名だけで連携すると、同名の企業や子会社を誤って統合するおそれがあります。そのため、法人番号、適格請求書発行事業者登録番号、社内ベンダーIDを整理しておきます。
契約情報を構造化しておくと、期限通知や検索に使えます。さらに、差し戻しの理由も記録しておきます。
すべてをリアルタイムで連携させると費用が膨らむため、方式ごとに優先順位を付けます。
4. 正常系・異常系・取引先側のテスト
データや権限、業務の結果を確かめられるよう、テストは段階を分けて行います。
- テスト段階:単体、連携、業務シナリオ、受け入れ、セキュリティ
- 正常系:登録、各審査、NDA、発注、納品、検収、請求、評価、更新
- 異常系:期限切れ、差し戻し、担当者の退職、重複会社、連携停止、添付の不備
- 取引先側:招待、初回ログイン、必須項目、途中保存、CSV取込
受入基準は、業務の結果で定めます。たとえば、契約更新日の90日前、60日前、30日前に、適切な担当者へ通知する例があります。
特に、退会した利用者は過去の証跡を閲覧できず、承認履歴も改変できないことを確かめます。
5. 小さく始める稼働とデータ移行の管理
まず移行の範囲を整理し、小規模な試行と本番切り替えへの備えを進めます。
- 対象整理:現行契約、過去履歴、終了済み、重複・不備に分類
- データ整備:表記ゆれや必須項目を直し、変換ルールと件数を記録
- パイロット:1部門か代表的な取引先で試し、入力率・承認時間・問い合わせを確認
- 切替準備:旧台帳の停止、障害時の手作業、窓口、移行リハーサル、バックアップの決定
数万件を一度に投入するより、試行結果を見てから対象を広げるほうが安全です。ただし、請負契約で全機能を一度に完成させる場合でも、業務上の優先順位は段階を追って扱います。
切り戻しの条件と利用者への案内を決め、稼働日を運用開始日として設計します。
6. 入力率と業務時間による定着の評価
定着の評価は、利用状況よりも業務改善のKPIと運用ルールを基準に、定期的に見直します。
- 効果測定:登録率、審査日数、期限漏れ、発注から検収までの日数
- 利用状況:評価実施率、取引先の回答率、問い合わせ件数を月次で確認
- 運用ルール:操作研修、新規取引先は必ずシステムから申請、契約書保管、半期評価、終了時の権限停止
- 定期点検:法務、購買、情報システムの担当者が四半期ごとに項目を確認
未入力項目が本当に必要か、承認が滞っていないか、取引先が回答しやすいかを見直します。
契約書は共有フォルダに置くだけで終わらせず、社内規程と承認フローをそろえます。また、2026年の取適法やサプライチェーンのセキュリティ要求が変わる可能性も、考慮に入れます。
ベンダー管理システムの費用相場とコストの内訳

費用は、取引先数、利用者数、対象業務によって変わります。ERP・会計との連携と移行、取引先ポータル、セキュリティ要件も、費用を左右します。
専用製品の一律価格として断定できる公開情報は限られます。ここに示す金額は、業務システム相場と周辺業務SaaSの公開価格に基づく推定です。実際の見積もりでは、対象範囲と前提条件を確認します。

導入方式別の初期費用と期間の比較
方式ごとに、費用と期間、適する業務を比べます。下に示すのは、要件に基づく推定レンジです。
- クラウドSaaS:標準利用は初期0〜100万円、月額5万〜30万円、1〜3か月程度
- パッケージ:導入設定や連携を加える場合、初期300万〜1,500万円、月額または保守10万〜50万円、3〜6か月程度
- 個別開発:初期1,000万〜3,000万円程度、6〜12か月以上
- 相場例:機能限定の小規模開発は300万〜700万円、複数領域を統合する標準的な業務システムは1,500万〜4,000万円
- 人件費・工数:中堅フリーランスのエンジニアは月60万〜80万円、受託会社は月80万〜120万円程度
SaaSは、台帳や申請、期限、基本評価から始める企業向けです。一方、パッケージは、ERPや会計、購買と連携させ、部門をまたいで統制する場合に適します。
複雑な審査や独自の業務委託管理を含めると、費用はさらに増える可能性があります。複数EDIや多言語、拠点別の権限も、費用を押し上げる要因になります。
リサーチノートの相場例は、要件から見積もった推定で、ベンダー管理専用製品の定価ではありません。
工数の配分は、要件定義10%、設計10〜20%、開発40〜60%程度と仮置きできます。テストは10〜20%程度です。
PMやデータ移行、教育、保守は、別途積み上げて考えます。出典は、NotebookLMの業務システム関連Q&Aと周辺業務SaaSの公開価格情報に基づく推定です。
この数字は、個別案件の見積額とは別のものです。
初期費用以外のランニングコストの内訳
継続費、保守の範囲、契約終了時の条件は、分けて確認します。
- 利用料:アカウント、容量、追加環境、API、電子契約
- 運用費:本人確認・審査データ、通知、保管、監査
- 保守:障害、法改正・税制、脆弱性、OS・ブラウザ、連携・運用変更
- 契約終了:単価の改定、データ出力費、返却形式を契約書で確認
取引先ポータルを広げると、外部認証や問い合わせ対応も増えます。そのため、価格は社内の利用者数に加えて、取引先の規模も見て判断します。
スクラッチの保守費は、初期費用の年5〜15%程度が目安です。ただし、契約内容によって変わるため、検討用のレンジとして扱います。
要件がまだ固まっていない場合は、要件定義を別契約にしておくと、後続の費用をより精度高く見積もれます。
見積もりを取る際のポイント
A社は開発費、B社は導入支援費、C社は保守費を含むなど、見積もりの範囲がそろわないまま総額を比べると、失敗につながるおそれがあります。
RFPや要件一覧には、対象業務、取引先数、利用者数を書きます。さらに、データ件数や連携先、移行範囲も記載します。
希望する稼働日や、セキュリティ条件、教育・保守への期待も示します。そのうえで、各社に同じ前提で回答を求めます。
要件明確化と仕様書に必ず入れる項目
業務仕様と非機能要件は分けて書き、判断に必要な範囲を仕様書に記載します。
- 業務とデータ:対象、業務フロー、ID採番、重複判定、番号、契約版
- 権限と記録:通知、差し戻し、承認代行、異動時の権限、終了後の閲覧
- 非機能:利用時間、同時接続、復旧、バックアップ、暗号化、MFA・SSO
- 委託・データ:ログ、脆弱性、データの所在、再委託、返却と消去、どこまでを誰が受け持つか
帳票やダッシュボードは、誰が何を判断するのかまで書いておくと、不要な画面を減らせます。
個人情報保護委員会が示す安全管理措置や、委託先の監督の考え方を踏まえて進めます。
担当者情報や口座情報を扱う場合は、契約とシステムの両面で、責任の範囲を決めておきます。
機能・連携・定着支援の観点による複数社比較
各社に同じ観点で回答を求め、製品の動向も自社の対象業務と照らして見ます。
- 機能・連携:標準機能、追加開発、API・CSV・EDI、移行の責任範囲
- 導入後支援:取引先への展開、教育、運用開始後のサポート
- 調達サービス例:「スマクラ」は見積・選定、CO₂データ、取適法対応を扱う
- ポータル例:「リーナーコネクト」の取引先情報管理などの動向
製造業で調達を重視する企業には、SCSKが2026年1月29日に発表した「スマクラ」のような動きがあります。
「スマクラ」は、見積依頼と選定、CO₂排出量データの収集、2026年施行の取適法への対応を一体で扱います。出典はSCSKの公式発表(2026年)です。
取引先との情報管理や連絡の自動化を重視する企業では、サプライヤーポータル型も比較の対象になります。
Leaner Technologiesは2026年3月25日に「リーナーコネクト」の提供開始を発表しました。
サプライヤーポータルが、IT外注先の管理に合うとは限りません。そのため、対象が仕入先か、開発会社か、派遣・フリーランスかを示したうえで、実務シナリオによるデモを確かめます。
見積条件に入れるリスクと対策
見積条件には、入力負荷や連携費、委託先セキュリティを含めます。法令対応も、見積条件に入れます。
- 入力負荷:必須項目を絞り、自動補完・CSV・メールフォームを用意
- 連携費:項目、頻度、再送、照合キー、責任者を決め、即時性を判断する
- 委託先評価:重要度に応じて確認し、結果・証憑・責任・再評価日・事故を記録
- 法令対応:協議の記録、発注、支払条件、変更履歴の証跡の設計
IPAのSCS評価制度は、委託先への攻撃による事業停止や機密漏えいを扱う制度です。契約で対策の段階を示し、実施状況を確認する考え方です(出典:IPA、2026年)。
取適法は2026年1月1日に施行され、一方的な価格決定の禁止や手形払い等の見直しが示されました(出典:公正取引委員会、2026年)。法的な判断はシステムだけで行わず、確認漏れを減らす業務基盤として設計します。
よくある質問(FAQ)
導入前によく寄せられる、ベンダー管理システムの進め方と費用に関する質問に答えます。
適切な方法は、対象範囲やデータ量によって変わります。下の質問は、判断の出発点として役立ちます。
ベンダー管理システムは小さく始められますか?
はい、小さく始められます。ベンダーマスタや申請・承認、契約期限通知、基本評価に機能を絞るのが一つの方法です。
1部門か代表的な取引先で試すと、入力負荷と運用ルールを検証できます。発注や請求、ERP連携は、マスタの品質と業務フローが固まってから、段階的に加えられます。
パッケージとスクラッチ開発はどちらがよいですか?
業務の標準化度、既存基幹との統合、独自業務の重要性で選びます。
- SaaS・パッケージ:標準化業務が多く、短期導入を優先する場合
- パッケージ+SI:既存基幹との統合や大規模購買統制が中心の場合
- スクラッチ:独自審査や委託管理が競争力に直結する場合
標準機能に業務を合わせられるか、独自開発の部分を将来も保守できるかを比べます。
開発費用はどのくらいかかりますか?
方式別の推定レンジを比べたうえで、見積書では初期費用から解約時までの費目を分けて確認します。
- クラウドSaaS:初期0〜100万円、月額5万〜30万円程度
- パッケージ連携:初期300万〜1,500万円程度
- 個別開発:初期1,000万〜3,000万円程度
- 見積項目:初期費用、月額、保守、追加開発、移行、解約時のデータ返却
金額は、機能や取引先数、連携によって変わります。移行や教育、セキュリティによっても差が出ます。ここに示す金額は、専用製品の定価ではありません。
取引先情報や契約書を安全に管理できますか?
取引先情報や契約書の安全な管理は、技術要件と委託先の評価を組み合わせて考えます。
- アクセス制御:MFA・SSO、最小権限、職務分離
- 保護と記録:通信・保存時の暗号化、監査ログ、バックアップ、脆弱性対応
- 委託管理:再委託、データの所在、削除手順、情報・接続範囲に応じた評価
- 証跡と責任:評価の証憑と再評価日を記録し、受け持ちの範囲を関係部門で決める
IPAのSCS評価制度などの指針を参照しながら、法務、情報システム、購買の各部門で確認します。
まとめ
ベンダー管理システム開発は、取引先との関係を一貫して管理するための業務改革です。
対象範囲と目的を定め、現行の業務フローとデータを洗い出し、MUST機能とWANT機能を分けます。
要件・費用・リスクの判断表
進行は6フェーズに分け、要件整理から定着まで、各フェーズに作るものと承認の条件を置きます。
推定費用は、SaaSが初期0〜100万円、月額5万〜30万円です。また、連携付きパッケージは初期300万〜1,500万円です。
個別開発の初期費用は1,000万〜3,000万円程度です。データ移行や連携、教育、保守に加え、セキュリティや取引先支援も比べます。
最初に決める対象ベンダーと業務
対象と、解決する課題、制度要件を決めます。そのうえで、利用しやすい最小構成から始めます。
- 対象ベンダーを決め、台帳や契約書、発注データ、評価表を集める
- 契約更新漏れや審査滞留など、事業影響の大きい課題を一つ選ぶ
- 2026年の取適法やIPAのサプライチェーンセキュリティの考え方を要件化する
- 現場と取引先が使える最小構成から始め、発注・請求・リスク評価へ広げる
▼全体ガイドの記事
・ベンダー管理システム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
