Viteのシステム開発の見積相場や費用/コスト/値段について

Viteを使った業務システムの開発費用は、Vite自体の料金ではなく、画面数・業務ルール・API連携・データ移行・セキュリティ要件を含むシステム全体の工数で決まります。

「Viteのシステム」と検索している方の多くは、Viteという開発ツールの価格ではなく、販売管理や在庫管理、顧客管理などをViteで作るといくらかかるのかを知りたいはずです。本記事では、2026年時点の公開相場をもとに、費用の目安、見積もりの内訳、価格が変動する要因、開発期間、コストを抑える方法まで、発注前に確認したいポイントをまとめます。

▼全体ガイドの記事
・Viteのシステム開発の完全ガイド

Viteのシステムとは何ですか?

Viteを使った業務システムの構成を検討するイメージ

Viteは、フロントエンドの開発サーバーと本番用ビルドを担うツールです。データベース、認証、業務ルール、帳票、API、権限管理までを単体で提供する製品ではないため、見積もりではVite以外の構成要素を含めて考える必要があります。

Viteが担当する範囲と担当しない範囲

Viteが得意なのは、ReactやVue、TypeScriptなどで作る画面の開発体験を高速化し、最適化した静的ファイルを生成することです。変更した画面だけをすぐに反映するHMR(ホットモジュールリプレースメント)によって、管理画面やダッシュボードのように画面を頻繁に調整する開発で効果を発揮します。

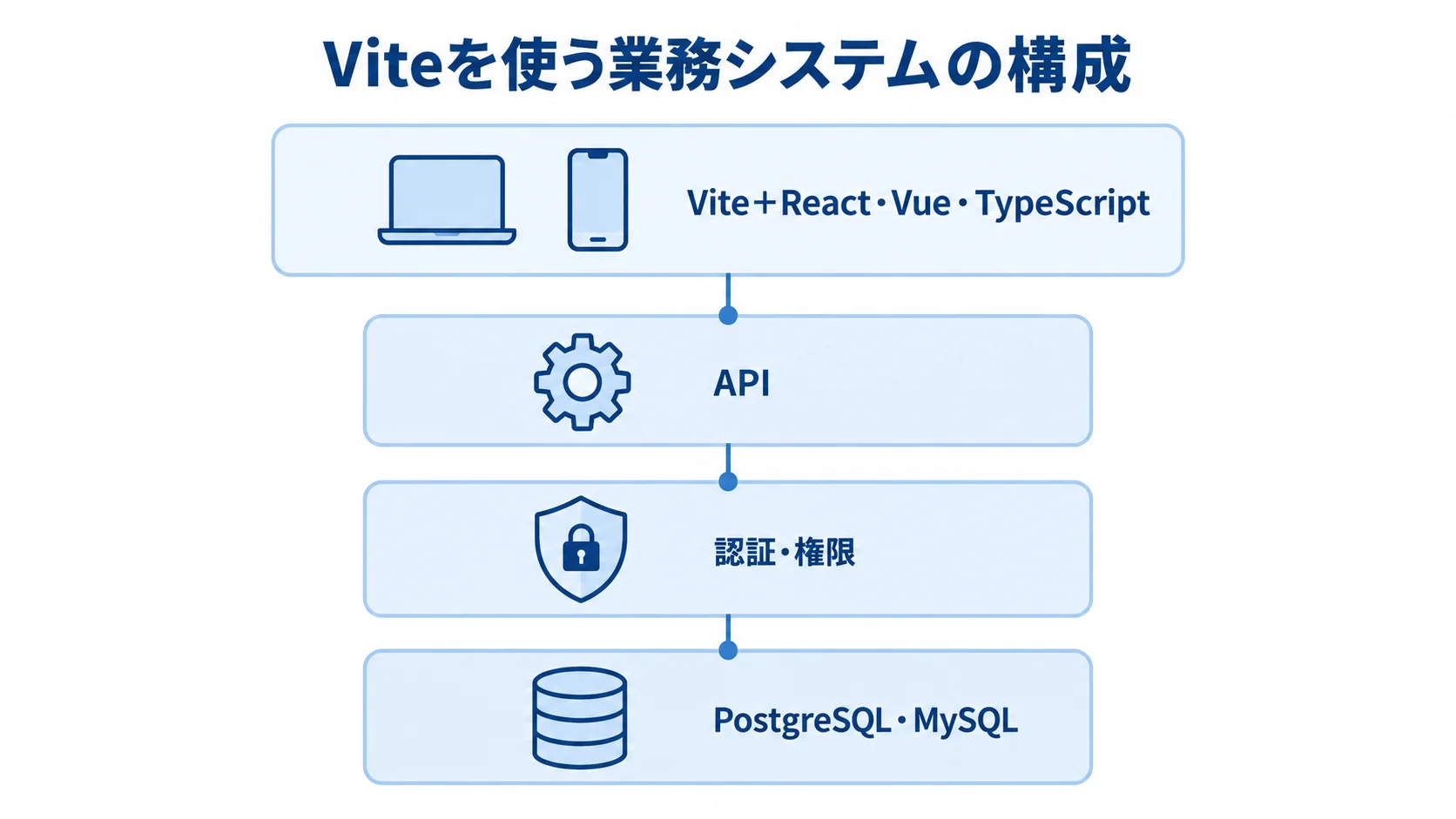

一方で、ログイン認証、部署ごとの権限、受注状態の遷移、在庫引当、請求計算、監査ログといった業務機能は、APIとデータベースを含めて別途設計します。典型的な構成は「Vite+ReactまたはVue+TypeScript」から「Node.js・Python・JavaなどのAPI」を呼び出し、「PostgreSQLやMySQLなどのデータベース」に保存する形です。

Viteの採用に向いている業務システム

販売管理、在庫管理、顧客管理、予約管理、勤怠管理、社内ポータルなど、ログイン後の利用者が業務データを検索・登録・承認するシステムは、Viteを採用候補にしやすい領域です。画面の操作性を重視し、複数人でTypeScriptのコードを保守する場合は、開発環境を統一しやすい点もメリットになります。

ただし、一般公開ページの検索エンジン最適化や初回表示速度が中心なら、SPAだけでなくSSRやSSGに対応するフレームワークも比較します。Vite公式もSSRをフロントエンドフレームワークと組み合わせる機能として説明しているため、ViteだけでSEOやサーバー処理が完結するとは考えないことが重要です。出典:Vite公式「Server-Side Rendering」 https://vite.dev/guide/ssr.html を参照してください。

Viteのシステム開発費用の相場はいくらですか?

業務システムの費用相場を比較するイメージ

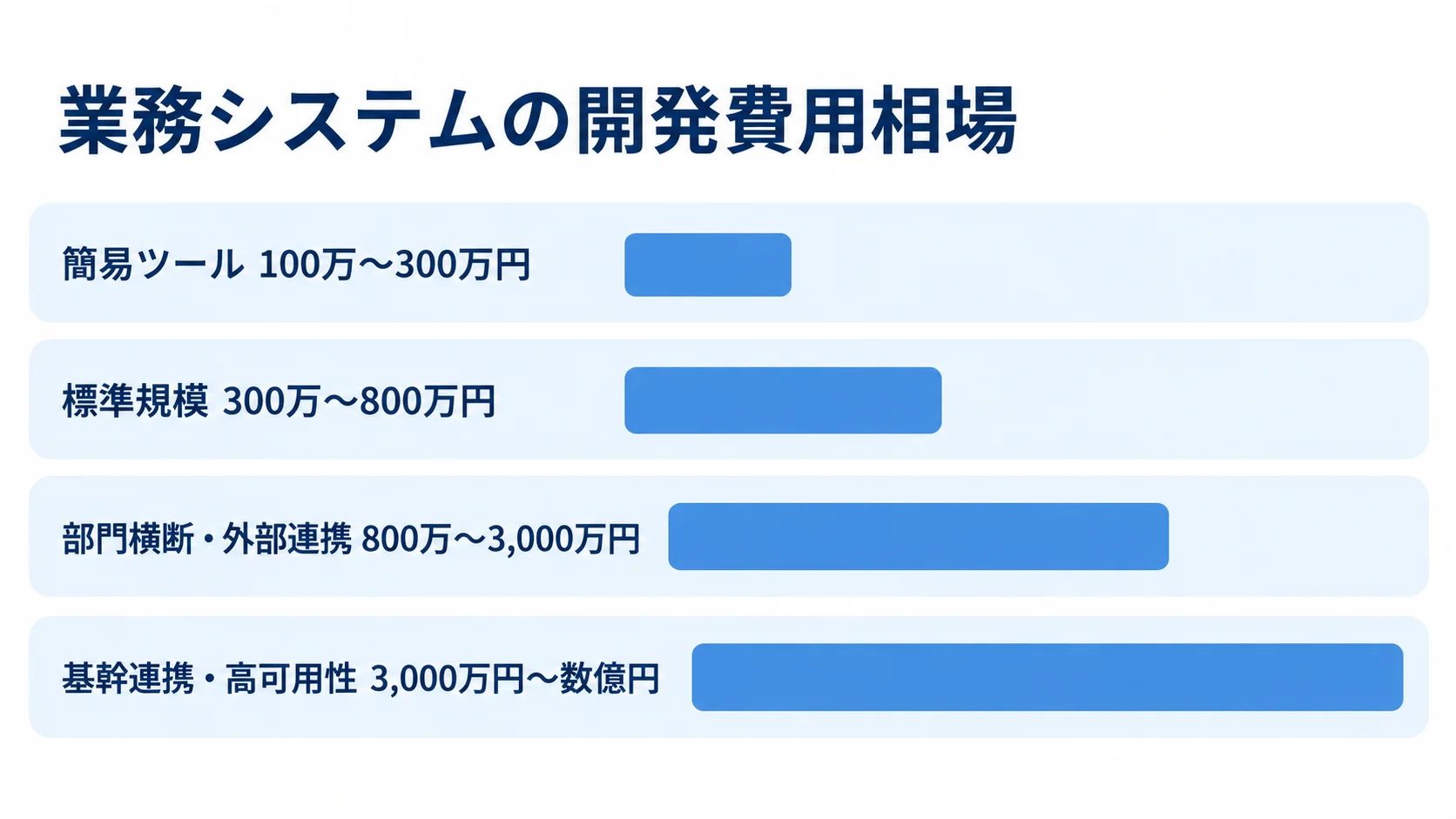

結論として、Viteを使った業務系Webシステムは、簡易な社内ツールなら100万〜300万円、標準的な業務システムなら300万〜800万円、複数部門や外部連携を含む場合は800万〜3,000万円、基幹連携や高可用性まで求める場合は3,000万円〜数億円が推定レンジです。これはVite固有の価格表ではなく、2026年時点で公開されている業務系Webシステムの相場と、必要工数から整理した目安です。

小規模な社内ツールは100万〜300万円

対象が数画面の申請フォームや簡易な顧客台帳で、ログイン、基本的な登録・編集・検索、既存APIの利用に限定される場合は、100万〜300万円が一つの目安です。開発期間は1〜3か月程度が想定されますが、要件定義を発注者側で整理でき、既存の認証・API・クラウド環境を流用できることが前提です。

同じ画面数でも、CSV入出力、承認経路、複雑な検索条件、ファイル添付、操作履歴を追加すると工数は増えます。Viteを採用しただけでこのレンジに収まるわけではなく、画面の裏側にある業務ルールをどこまで実装するかで価格が変わります。

標準的な業務システムは300万〜800万円

ReactまたはVueの管理画面に加え、ユーザー・部署・権限、複数のマスタ、帳票、API、データベース、単体・結合テストを組み込む場合は、300万〜800万円程度が中心的なレンジです。開発期間は3〜6か月が目安で、業務担当者によるレビューの回数や、既存データを移行する量によって上下します。

2026年版の複数の公開相場でも、小規模な業務システムは100万円前後から、標準的なWebシステムは300万〜800万円程度という整理が見られます。ただし、公開記事は各社の前提条件が異なるため、自社の画面数や連携数にそのまま当てはめず、見積書の工数と範囲を照合してください。出典:イー・ジーシステム「システム開発の費用相場と見積書の読み方(2026年版)」 https://egsystem.co.jp/egs/column/system-development-cost-2026/ を参照してください。FUNBREW「システム開発の費用相場(2026年版)」 https://funbrew.tech/blog/system-development-cost-2026 も参照してください。

部門横断・基幹連携は800万円以上

受発注、在庫、顧客、会計、物流などを複数部門で使い、ERPやWMS、決済、外部パートナーのAPIと連携する場合は、800万〜3,000万円程度が推定されます。大量データ、監査ログ、冗長化、障害時の復旧目標、段階的なデータ移行まで必要になると、3,000万円〜数億円になる可能性があります。

高額になる理由は、画面の制作量だけではありません。現行システムの調査、データクレンジング、連携先との仕様調整、負荷試験、権限設計、リリース後の監視を同時に進めるためです。費用を判断するときは、Viteの導入効果ではなく、業務範囲とリスクを含む総工数を確認します。

Viteのシステム開発費用の内訳は何ですか?

システム開発費用の内訳を整理するイメージ

見積書では、Viteの利用料だけを探すのではなく、企画から運用までの作業を分解して確認します。金額は一般に「人月単価×工数」を基本に積算され、ViteそのものはOSSのため通常ライセンス料が発生しません。公開相場の人月単価は60万〜200万円程度と幅があるため、単価の高低だけでなく、誰が何を担当するかを見ることが大切です。

要件定義・設計にかかる費用

要件定義では、利用者、業務フロー、画面一覧、権限、状態遷移、帳票、外部連携、性能、バックアップ、ログ保存期間を決めます。画面を作り始める前にこの整理を行うため、初期費用の中でも重要な項目です。現場ごとに異なるExcelや紙の運用を整理しないまま開発に入ると、後から仕様変更が続き、安く始めたつもりでも総額が膨らみます。

設計費には、画面設計だけでなく、API設計、データモデル、認証方式、権限モデル、インフラ構成、テスト方針が含まれます。Viteをフロントに使う場合でも、ブラウザに個人情報や秘密情報を埋め込まない構成、API側での認可、エラー処理、監査ログの設計が必要です。

実装・テスト・データ移行にかかる費用

実装費は、画面数ではなく画面の状態と業務ルールで増減します。例えば一覧・詳細・登録の基本画面だけなら比較的見積もりやすい一方、複数条件の検索、承認経路、在庫引当、同時編集、権限別の表示制御、CSV処理、帳票出力が加わると、フロントエンドとAPIの双方に工数が発生します。

テストでは、単体テスト、APIを含む結合テスト、利用者が実業務で確認する受入テスト、必要に応じたE2Eテスト・負荷テスト・脆弱性診断を見積もります。データ移行では、旧システムの項目対応、表記揺れの整理、重複削除、リハーサル、本番切り替えを含めます。移行元データが汚れている場合、開発会社だけで解決できず、発注者側の作業時間も費用に影響します。

公開後のランニングコスト

初期開発後は、クラウドのコンピューティング・データベース・ストレージ・CDN、監視、バックアップ、メールや決済などの外部サービス、脆弱性対応、OS・Node.js・Vite・依存パッケージの更新費用が発生します。利用者数、データ量、アクセス集中の有無によって月額は変わるため、初期見積もりだけでなく3〜5年の総保有コストで比較します。

保守費は、初期開発費の年10〜20%程度を目安に置くケースがありますが、これは契約範囲によって大きく異なります。問い合わせ対応だけか、障害監視・定期アップデート・小規模改修・セキュリティ診断まで含むかを分け、月額固定と追加作業の単価を見積書に記載してもらいます。

Viteのシステム費用が変動する要因は何ですか?

システム開発の価格変動要因を確認するイメージ

Viteを使うかどうかは、費用の一部に影響するものの、総額を決める最大の要因ではありません。発注前には、画面数、利用者と権限、業務ルール、連携、データ移行、非機能要件を変数として洗い出します。

画面数・権限・業務ルール

画面数が増えれば、デザイン、実装、テストの対象が増えます。ただし、費用をさらに押し上げるのは、同じ画面を権限や状態ごとに何通り表示するかです。例えば営業、管理者、経理で操作できる項目が異なる場合、認可条件、エラー表示、操作履歴、受入テストを役割ごとに設計する必要があります。

見積もり依頼時は「顧客管理画面一式」ではなく、検索、登録、編集、CSV、承認、通知、権限、履歴などに分けて記載します。機能を分解すると、削れる機能と残すべき機能が見え、複数社の見積もりも比較しやすくなります。

外部連携・データ移行・非機能要件

会計、在庫、決済、配送、勤怠、メール、ID管理などの外部サービスと連携する場合は、相手側のAPI仕様、認証、レート制限、障害時の再送、データ不整合の扱いを確認します。連携先が1つ増えるたびに、接続だけでなく異常系のテストと運用手順も必要になるため、単純な足し算以上に工数が増えることがあります。

性能、可用性、バックアップ、監査ログ、個人情報保護、二要素認証、脆弱性診断を要求すると、開発・検証・運用の費用が増えます。特に本番環境と開発環境を分離し、Viteの開発サーバーではなくビルド成果物をCDNやNginx、S3とCloudFrontなどで配信する設計を明記します。

Node.js・Vite・依存パッケージの更新

2026年時点のVite 8はNode.js 20.19以上または22.12以上を要求し、Rolldown統合やVite Devtoolsなどが追加されています。採用バージョンを決める際は、Node.jsのサポート期間、ReactやVueの公式プラグイン、社内のCI/CD環境、既存資産との互換性を確認します。出典:Vite公式「Vite 8.0 is out!」 https://vite.dev/blog/announcing-vite8 を参照してください。

また、Viteの開発サーバーをネットワークに公開する運用は避けます。2026年にはWindows環境でserver.fs.denyの制御を回避してファイルを返す高深刻度の脆弱性が公開され、2025年にも同様に開発サーバーの公開条件で問題になるアドバイザリが出ています。影響バージョンと修正版を確認し、開発サーバーを本番公開しないこと、依存パッケージを定期更新することを保守範囲に含めます。出典:GitHub Advisory Database「CVE-2026-53571」 https://github.com/advisories/GHSA-fx2h-pf6j-xcff を参照してください。

Viteのシステム開発はどのように進めますか?

Viteのシステム開発工程を進めるイメージ

費用を管理しやすくするには、業務整理、要件定義、設計、実装、テスト、移行、運用の順に、発注者と開発会社の責任を決めます。すべてを一度に作るのではなく、2〜4週間単位で画面を確認し、業務担当者の判断を早く反映する進め方が適しています。

業務棚卸しと要件定義

最初に、誰が、いつ、どのデータを使い、どの承認を経て、どんな例外処理をするのかを確認します。紙、Excel、FAX、既存システムへの二重入力を一覧化し、システム化する範囲と残す業務を分けます。ここでマスタの責任者と正しいデータの定義を決めると、移行費用の不確実性が下がります。

要件定義書には、画面一覧だけでなく、ユーザーと権限、状態遷移、通知、API、性能、バックアップ、障害時の復旧目標、ログ保存期間、納品ドキュメントを記載します。Viteは速く画面を試作できますが、仕様の曖昧さを自動的に解消するツールではないため、業務側の意思決定を先に進めます。

設計・実装・業務レビュー

技術選定では、管理画面中心ならVite+ReactまたはVue+TypeScriptを基本候補にし、既存のバックエンド標準や社内人材に合わせてAPI技術を決めます。公開ページのSEOやSSRが重要なら、React Router、Next系、Nuxtなどの構成と比較します。開発会社には、Viteのバージョン、プラグイン、Node.js、ビルド環境、更新担当者を確認します。

実装は、ログインや共通レイアウトなどの土台を整えた後、利用頻度と業務効果が高い機能から進めます。営業や経理などの利用者が実画面を触り、入力項目、検索条件、エラー表示、権限の違いを確認します。レビューで見つかった変更は、追加費用になる仕様変更と、当初範囲内の修正を区別して管理します。

テスト・移行・リリース

テストでは、単体、結合、総合、受入の観点を分けます。権限がある人だけが操作できるか、異常な入力でデータが壊れないか、連携先が停止したときに再送できるか、同時利用で性能が落ちないかを検証します。個人情報を扱う場合は、アクセス制御、ログ、バックアップ、委託先管理も確認します。

本番移行は、移行対象の確定、変換、リハーサル、差分データの反映、切り戻し手順、利用者教育までを計画します。ノーコードの導入事例では、2024年6月のキックオフから12月の稼働まで実質半年で受発注管理を立ち上げ、スクラッチ開発と比較して開発コスト約10分の1になったと紹介されています。Vite採用事例ではありませんが、標準機能を活用して範囲を絞ると、期間と費用を抑えられる比較材料になります。出典:ジャストシステム「DEMO PRINT株式会社様 導入事例」 https://www.justsystems.com/jp/products/justdb/case/justdb_case_demoprint.html を参照してください。

Viteのシステム開発費用を抑えるポイントは何ですか?

システム開発のコストを最適化するイメージ

コスト最適化の基本は、品質や安全性に必要な工程を削ることではなく、作らない機能と後回しにする機能を決めることです。Viteの高速な開発体験を活かし、早い段階で実画面を確認しながら、投資効果の高い範囲に開発費を集中させます。

MVPで優先順位を決める

最初から全社の業務を置き換えるのではなく、受注登録と状況確認、在庫照会、顧客情報の検索など、効果を測りやすい機能から始めます。出力形式が複数ある帳票、細かな通知、例外的な承認経路、利用頻度の低い分析機能は、現場で使う優先度を確認して第二段階に回す方法があります。

MVPでは、後から拡張できるAPI、権限、データモデルを設計しつつ、画面の数を絞ります。安く作るために認証やログを省くのではなく、将来の変更に影響しない範囲で画面・帳票・連携の優先順位を整理します。

SaaS・パッケージ・既存基盤を再利用する

独自性がない機能までフルスクラッチで作ると、初期費用と保守費の両方が増えます。認証、請求、ワークフロー、ファイル管理、通知などは、既存SaaSやパッケージの標準機能を使い、Viteでは自社業務に必要な画面や不足機能だけを追加する方式を比較します。

再利用する場合は、月額利用料、ユーザー課金、API制限、データの持ち出し、サービス終了時の移行条件まで含めて3〜5年のTCOを計算します。初期費用が低くても、利用者数が増えたときの従量課金や、独自カスタマイズの追加費用で逆転することがあるためです。

見積もりの前提と成果物をそろえる

複数社に同じ要件一覧、画面のラフ、利用者数、連携先、データ量、希望時期を渡し、機能ごとの工数と前提条件をそろえて比較します。「一式」とだけ書かれた項目は、含まれる作業、含まれない作業、追加時の単価を確認します。

ソースコード、設計書、API仕様書、テスト仕様書、CI/CD設定、環境変数の管理方法、監視設定、操作マニュアルの納品範囲も確認します。納品物が不足すると、別会社へ保守を移す際に調査費が発生し、安く見えた初期見積もりが長期的な負担になるためです。

Viteのシステム見積もりを取る際のポイントは何ですか?

Viteのシステム見積もりを比較するイメージ

見積もりの安さだけでなく、業務要件を理解し、Viteを含むフロントエンドからAPI、データベース、クラウド、保守まで責任を持てる会社かを確認します。Vite対応というキーワードだけでは、業務システムの設計力や運用力までは判断できません。

要件と見積もり範囲を文書化する

発注前に、対象業務、対象外業務、画面一覧、権限、連携、移行、テスト、納品物、保守を一枚の範囲表にします。特に「既存APIを使う」と書く場合は、APIの改修、仕様確認、認証、エラー処理、性能検証のどこまでが含まれるかを明記します。

仕様変更の扱いも重要です。要件定義後に追加する機能は、追加工数、納期への影響、承認者を記録し、当初見積もりと混ぜないようにします。要件を凍結する時期と、変更を受け付ける条件を決めると、予算超過を早く把握できます。

開発会社に確認する質問

「Viteを使った本番案件はありますか」「ReactやVueだけでなくAPI・DB・認証も担当できますか」「ViteとNode.jsの更新責任は誰が持ちますか」「開発サーバーを本番公開しない構成ですか」「脆弱性・E2E・負荷テストは含まれますか」と質問します。実績が非公開の場合でも、構成、規模、担当範囲、運用体制を匿名で説明できるかを確認します。

さらに、担当予定者との打ち合わせ、レビュー頻度、障害時の連絡方法、保守の受付時間、追加改修の単価、ソースコードと設計書の所有権を確認します。営業担当だけでなく、要件定義と開発を担当するメンバーが同席すると、技術の話と業務の話が分断されにくくなります。

過剰なカスタマイズを防ぐ

既存パッケージやSaaSを使う場合は、標準機能と独自機能を最初に分けます。標準から外れるたびに、画面、API、データ、テスト、将来のアップデートに影響します。独自業務が競争力につながる部分だけをViteの画面とAPIで作り、一般的な機能は標準に寄せると、初期費用と保守費を抑えやすくなります。

費用削減を目的に、セキュリティテスト、バックアップ、ログ、移行リハーサルを削ることは避けます。削減候補は、利用頻度の低い画面、重複した帳票、不要な自動通知、初期段階では不要な外部連携など、業務リスクが比較的小さい範囲から選びます。

よくある質問

Viteのシステム開発に関する疑問を解消するイメージ

Viteのシステム費用について、発注前に寄せられやすい質問へ回答します。金額は機能や前提条件で変わるため、ここでもレンジと変動要因をセットで確認してください。

Viteのライセンス料金はいくらですか?

ViteはOSSのため、Viteそのもののライセンス料金は通常発生しません。ただし、ReactやVueなどの周辺ライブラリ、クラウド、監視、認証、決済、メール、開発会社の人件費は別に必要です。依存パッケージのライセンス確認や、商用サービスのユーザー課金も含めてシステム全体の費用を見積もります。

Viteを使うとシステム開発費用は安くなりますか?

Viteを使っただけで、開発費用が一定割合で安くなるわけではありません。HMRによる開発効率や、既存のReact・Vue・TypeScript資産を活かせる点で工数を抑えられる可能性はありますが、業務ルール、API、DB、移行、テストの費用は残ります。安さを期待する場合は、Viteの採用よりもMVP、標準機能の再利用、要件の明確化を優先します。

Viteのシステム開発には何か月かかりますか?

簡易な社内ツールは1〜3か月、標準的な業務システムは3〜6か月、外部連携やデータ移行を含む部門横断システムは6〜12か月、基幹連携や段階移行を伴う場合は12か月以上が目安です。要件定義の速さ、利用者レビューの回数、既存データの状態、連携先の調整、テスト要件で期間は変わります。

Viteの開発サーバーを本番公開しても大丈夫ですか?

開発サーバーをそのまま本番公開する運用は避けます。開発環境ではViteのdev serverを使い、本番ではビルド済みの静的アセットを適切なWebサーバーやCDNから配信し、API・DB・認証を本番用に分離します。Viteの脆弱性情報やNode.jsのサポート状況を定期的に確認し、更新とアクセス制限を保守契約に含めます。

まとめ

Viteのシステム開発費用をまとめるイメージ

Viteのシステム開発費用は、Viteのライセンス料金ではなく、業務システム全体の工数で決まります。推定レンジは、小規模な社内ツールが100万〜300万円、標準的な業務システムが300万〜800万円、外部連携を含む部門横断システムが800万〜3,000万円、基幹連携や高可用性が必要なシステムが3,000万円〜数億円です。いずれもVite固有の確定価格ではなく、画面、業務ルール、API、データ移行、非機能要件によって変動します。

発注時は、Viteを採用することだけでなく、要件定義、権限、API、DB、テスト、移行、セキュリティ、保守までを一つの計画にします。MVPで対象範囲を絞り、標準機能や既存SaaSを再利用し、機能別の工数と3〜5年の総保有コストを比べると、予算と成果のバランスを取りやすくなります。

▼全体ガイドの記事
・Viteのシステム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
