Webサイトの問い合わせ窓口やLINE公式アカウント、社内ヘルプデスクなどで、24時間自動応答する「AIチャットボット」を導入する企業が急速に増えています。従来のチャットボットは、あらかじめ用意したシナリオ(決められた選択肢や定型応答)に沿って会話を進める「ルールベース型」が主流でしたが、近年は生成AI・LLM(大規模言語モデル)を組み込み、ユーザーの自由な発話の意図を理解して自然文で応答し、さらに複数回のやり取り(マルチターン会話)を通じて能動的に問い返しながら課題を特定できる「対話型AIチャットボット」への移行が進んでいます。単発の質問に答えるだけのFAQシステムと違い、予約・注文・各種手続きといったタスクを会話だけで完結させたり、必要に応じて有人チャットへスムーズに引き継いだりできる点が、対話型チャットボットの大きな特徴です。一方で、「AIチャットボットはどのくらいの期間で作れるのか」「シナリオ設計やチャネル連携があると聞くが、スケジュールにどう影響するのか」「LINEやWebなど複数チャネルに対応するとどれくらい延びるのか」といった疑問を持つ企業担当者は少なくありません。
本記事では、対話型AIチャットボット(マルチターン会話・意図認識・シナリオ設計・LINE/Webウィジェット/Slack/Teamsなどのチャネル連携・有人エスカレーションを含む)の開発期間・スケジュール・納期に焦点を当て、規模別の期間目安、要件定義からパイロット運用までの工程別の期間配分、チャットボット固有の工程(シナリオ設計・意図設計・チャネル連携・対話チューニング)がスケジュールに与える影響、開発手法による期間の違い、そして納期遅延の典型要因と対策までを、具体的な数値とともに体系的に解説します。単発のFAQ検索とは異なる、会話設計とチャネル連携という対話型チャットボットならではのスケジュール管理のポイントを軸に整理しているため、これから開発パートナーを選定する方はもちろん、社内でスケジュールを策定する立場の方にとっても、現実的な計画を立てるための判断軸が身に付くはずです。
本テーマに関する全体ガイドは、以下の記事をご覧ください。
▼全体ガイドの記事
・AIチャットボット開発の完全ガイド
AIチャットボットの開発期間の全体像

AIチャットボットの開発期間は、どの範囲の会話を自動化するか、いくつのチャネルに対応するか、既存システムとどこまで連携するかによって大きく変わります。全体の目安としては、限られたFAQを自動応答する小規模なものであれば1〜2か月程度、社内システムや予約・CRMと連携する中規模なもので2〜3か月程度、マルチチャネル対応や生成AIのカスタム調整を含む大規模なもので3〜6か月程度が一つの目安です。ここで重要なのは、対話型チャットボットの開発期間は「実装(プログラミング)」よりも「会話設計(シナリオ・意図の整理)」と「対話チューニング(実際の言い回しへの対応)」に大きく左右されるという点です。まずは規模別の期間感と、期間を左右する変数を押さえておきましょう。
規模別の開発期間の目安
AIチャットボットの開発期間は、規模に応じておおよそ3つのレンジに分けて考えると計画が立てやすくなります。小規模なチャットボットは、限定的なFAQデータを参照し、LINEやWebサイト、メールでの自動応答を行うシンプルな構成です。この規模であれば、要件定義から公開まで1〜2か月(2〜8週間)程度が目安となります。実際、飲食業のLINE予約自動化ボットが約6週間、士業向けの契約書レビューボットが約4週間で構築された事例もあり、対象業務を1つに絞れば1〜2か月での立ち上げは十分に現実的です。中規模のチャットボットは、社内FAQへの応答に加えて、予約システム・CRM・Slack・Teamsといった既存システムと連携して処理まで行う構成で、開発期間の目安は2〜3か月です。連携先が増えるほど、データ受け渡しの仕様調整や連携テストに時間がかかります。大規模なチャットボットは、Web・LINE・アプリ内・電話補助など複数チャネルを横断し、生成AIのカスタム学習や複数API連携、複雑な条件分岐や複数AIの協調(マルチエージェント構成)を組み込む構成で、開発期間は3〜6か月、要件次第ではそれ以上を見込む必要があります。自社がどのレンジに該当するかを最初に見極めることが、現実的な納期設定の出発点です。
期間を左右する変数
同じ「AIチャットボット開発」でも、いくつかの変数によって期間は大きく前後します。第一に、対応チャネル数です。Webウィジェットだけの場合と、LINE公式アカウント・Slack・Teams・アプリ内まで対応する場合とでは、それぞれのチャネルの仕様に合わせたUI実装(ボタンやカルーセルなどのリッチメニューの出し分け)や表示テスト、LINE公式アカウントの各種設定・審査が加わり、工数とスケジュールが積み上がります。連携先システムが1つ増えるごとに初期開発費が1.5〜5%程度上乗せされるのが相場で、それに伴って実装・連携テストの期間も延びます。第二に、シナリオの複雑さと発話バリエーションの多さです。単純な一問一答なら短期で済みますが、予約・注文のように複数ステップの情報をヒアリングして手続きを完結させるタスク指向の対話では、分岐設計と例外処理の作り込みに時間がかかります。第三に、参照させる社内データ(FAQ・マニュアル)の整備状況です。古い情報や表記揺れが多いと、AIに読み込ませる前のデータクレンジングに想定外の工数が発生します。第四に、意思決定者の関与スピードです。シナリオや文言の承認が滞ると、それだけでスケジュールが後ろ倒しになります。これらの変数を見積もり段階で洗い出しておくことが、後々の遅延を防ぐ鍵です。
工程別のスケジュール配分

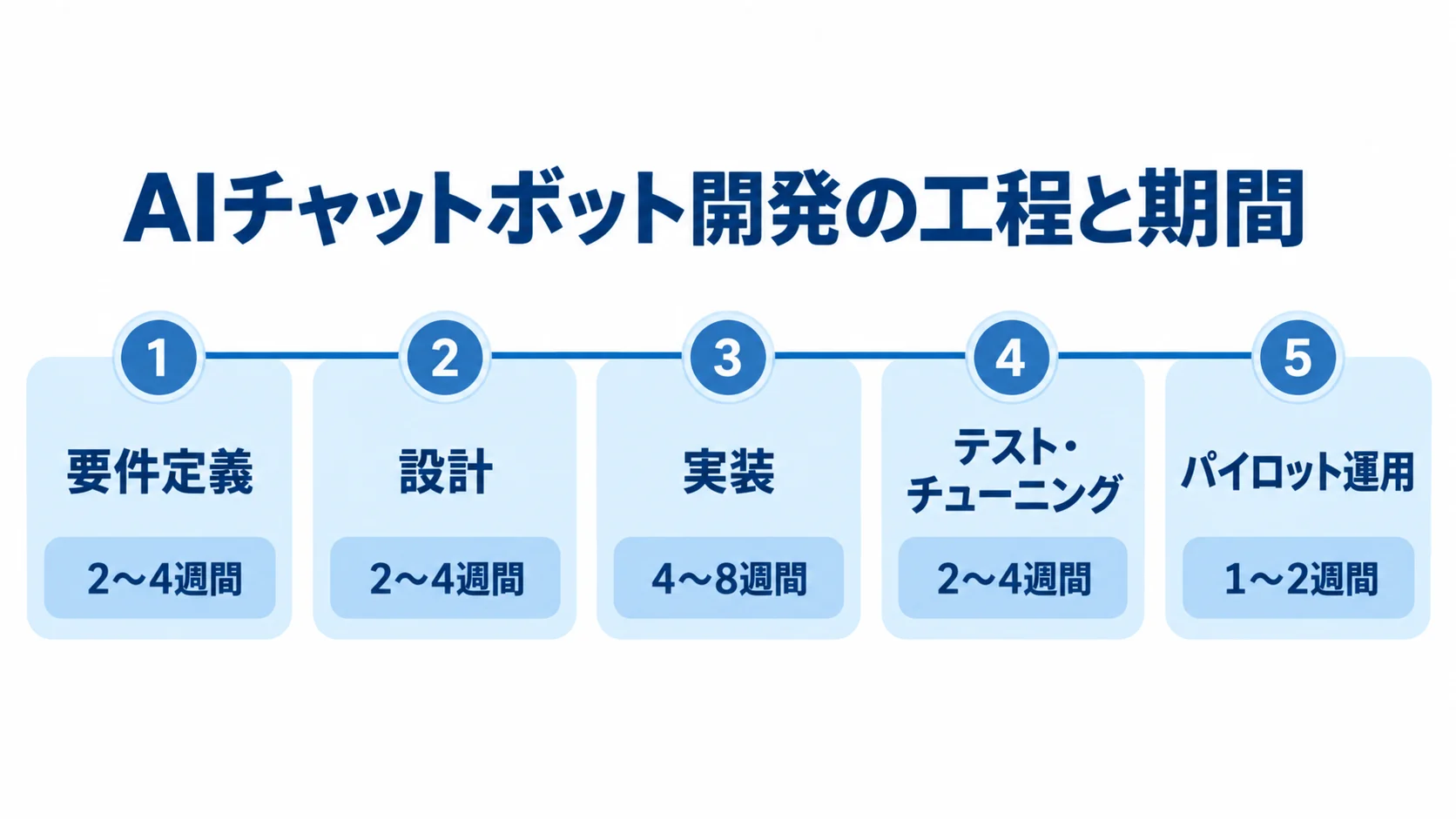

AIチャットボットの開発は、要件定義・設計・実装・テスト(対話チューニング)・パイロット運用という工程で進めるのが標準的です。シングルエージェント構成(1つのチャットボットで完結する構成)の場合、要件定義に2〜4週間、設計に2〜4週間、実装に4〜8週間、テスト・チューニングに2〜4週間、パイロット運用に1〜2週間という配分が一つの目安になります。ここでは各工程で何を行うのか、特に対話型チャットボットならではのポイントを押さえながら見ていきましょう。
要件定義・シナリオ設計フェーズ(4〜8週間)
対話型AIチャットボットの成否を最も左右するのが、要件定義とシナリオ設計です。要件定義(2〜4週間)では、まず業務フロー図を作成し、どの問い合わせ・手続きを自動化するのか(スコープ)を決めます。同時に「AIと人間の役割分担」を定義することが重要で、どのような会話をAIが担い、どのような場合に有人オペレーターへエスカレーション(切り替え)するのか、そのタイミングと責任範囲を明確にします。この線引きが曖昧なまま進めると、後工程で手戻りが多発します。続く設計フェーズ(2〜4週間)では、システム設計・UI/UX設計に加えて、対話型チャットボット固有の「シナリオ設計」と「意図設計」を行います。シナリオ設計では、ユーザーがどのような入口から会話を始め、どのような順序で情報をヒアリングし、どの分岐でどう応答するかを会話フローとして描きます。意図設計では、「予約したい」「キャンセルしたい」「料金を知りたい」といったユーザーの意図(Intent)を洗い出し、それぞれに対応する応答を定義します。ここで想定される発話のバリエーション(同じ意図でも人によって言い回しが異なる)をどれだけ収集・整理できるかが、後の意図認識精度を決めます。要件定義書とシナリオ設計書、対話フロー図を成果物として残しておくことが、以降のフェーズでの手戻りを防ぐ最大の予防策です。
実装・対話テストフェーズ(6〜12週間)
設計が固まったら、実装(4〜8週間)に移ります。ここでは、AIモデル(LLM)の組み込み、意図認識ロジックやシナリオ制御の構築、LINE・Teams・Webウィジェットといったチャネル連携、予約システムやCRMなど外部システムとの連携機能の実装を行います。生成AIとシナリオを組み合わせるハイブリッド構成では、定型的な手続きは決定論的なシナリオで確実に制御し、曖昧な発話の意図解釈やFAQ的な回答は生成AIに任せる、という切り分けを実装で作り込みます。続くテスト・チューニング(2〜4週間)が、対話型チャットボットならではの重要工程です。通常の動作確認や例外処理のテストに加えて、情報漏えいやプロンプトインジェクション(不正な指示によってAIの挙動を乗っ取ろうとする攻撃)に対するセキュリティテストを実施します。そして最も時間がかかりやすいのが「対話チューニング」です。実際の利用者は、設計時に想定した綺麗な言い回しではなく、略語・誤字・複数の要件を同時に伝えるなど多様な発話をします。これらに対して意図認識が正しく働くか、想定外の入力で会話が破綻しないかをテストし、認識できなかった発話を教師データやシナリオに反映して精度を上げる、という反復作業が発生します。最後にパイロット運用(1〜2週間)として、特定部署や限定ユーザーで試験運用を行い、実際の対話ログからフィードバックを得て本番運用へ移行します。
対話型チャットボット固有の工程とスケジュール影響

一般的なシステム開発と比べて、対話型AIチャットボットのスケジュールを特徴づけるのは「会話設計」と「チャネル連携」という2つの固有工程です。これらは見た目の機能数以上に工数がかかりやすく、しばしばクリティカルパス(全体の納期を決める最長経路)になります。ここではそれぞれがスケジュールに与える影響を掘り下げます。
シナリオ設計・意図設計の作り込み
シナリオ設計と意図設計は、対話型チャットボットの品質を決める心臓部であり、スケジュール上も慎重な見積もりが必要な工程です。一問一答のFAQ的な応答であれば設計は比較的シンプルですが、予約・注文・変更手続きのように「複数の情報を順にヒアリングして手続きを完結させる」タスク指向の対話になると、話が変わります。たとえばレストラン予約なら、日時・人数・席の希望・アレルギーの有無などを、ユーザーがどの順番で・どんな言い方で伝えてきても正しく受け取り、途中で「やっぱり人数を変更」と言われても文脈を保持したまま修正できる必要があります。こうした分岐と例外の作り込みは、シナリオが増えるほど組み合わせが指数的に膨らみます。加えて、同じ意図でも「予約したい」「席を取りたい」「空いてる?」など言い回しは多様で、こうした発話バリエーションをどれだけ収集・整理できるかが意図認識の精度を左右します。設計段階でこの発話収集とフロー整理に十分な時間を確保しないと、実装後の対話チューニングで想定外の手戻りが発生し、結果的に全体スケジュールが膨張します。「実装は早く終わったのに、思ったように会話が成立せず公開が延びた」という失敗は、この設計工程を軽視したときに起こりがちです。
チャネル連携と対話チューニングの反復
チャネル連携も、スケジュールを左右する固有工程です。同じチャットボットでも、Webウィジェット・LINE公式アカウント・Slack・Teams・アプリ内では、それぞれメッセージの表現方法(テキスト、ボタン、カルーセル、クイックリプライなど)や制約が異なるため、チャネルごとにUIの出し分けと表示テストが必要になります。特にLINE公式アカウントとの連携は、Messaging APIの設定やアカウントの各種審査・友だち追加動線の設計などが加わり、Web単体より工数が増えます。連携先が1つ増えるごとに初期開発費が1.5〜5%程度上乗せされるのが相場という数値も、この工数増を反映したものです。もう一つの反復工程が対話チューニングです。前述のとおり、実際の利用者の発話は設計時の想定を超えて多様なため、公開前後で「認識できなかった発話(未応答)」を対話ログから抽出し、意図設計やシナリオ、プロンプトに反映して精度を高める作業を繰り返します。この反復は「どこまで精度を追うか」の基準を決めておかないと際限なく続いてしまい、スケジュールが停滞する原因になります。設計段階で「一次解決率◯%を達成したら公開する」といった定量的なゴールを設定し、その水準に達したら運用フェーズで継続改善する、という切り分けが、納期を守るうえで有効です。
開発手法による期間の違い

AIチャットボットの開発期間は、どの開発手法を選ぶかによっても大きく変わります。ノーコード・SaaSツールを活用するか、フルカスタムで作り込むかによって、立ち上げまでのスピードと作り込める範囲がトレードオフの関係になります。自社の要件と納期に合わせた手法選定が、スケジュール管理の要になります。
ノーコード・SaaSツールの立ち上げスピード

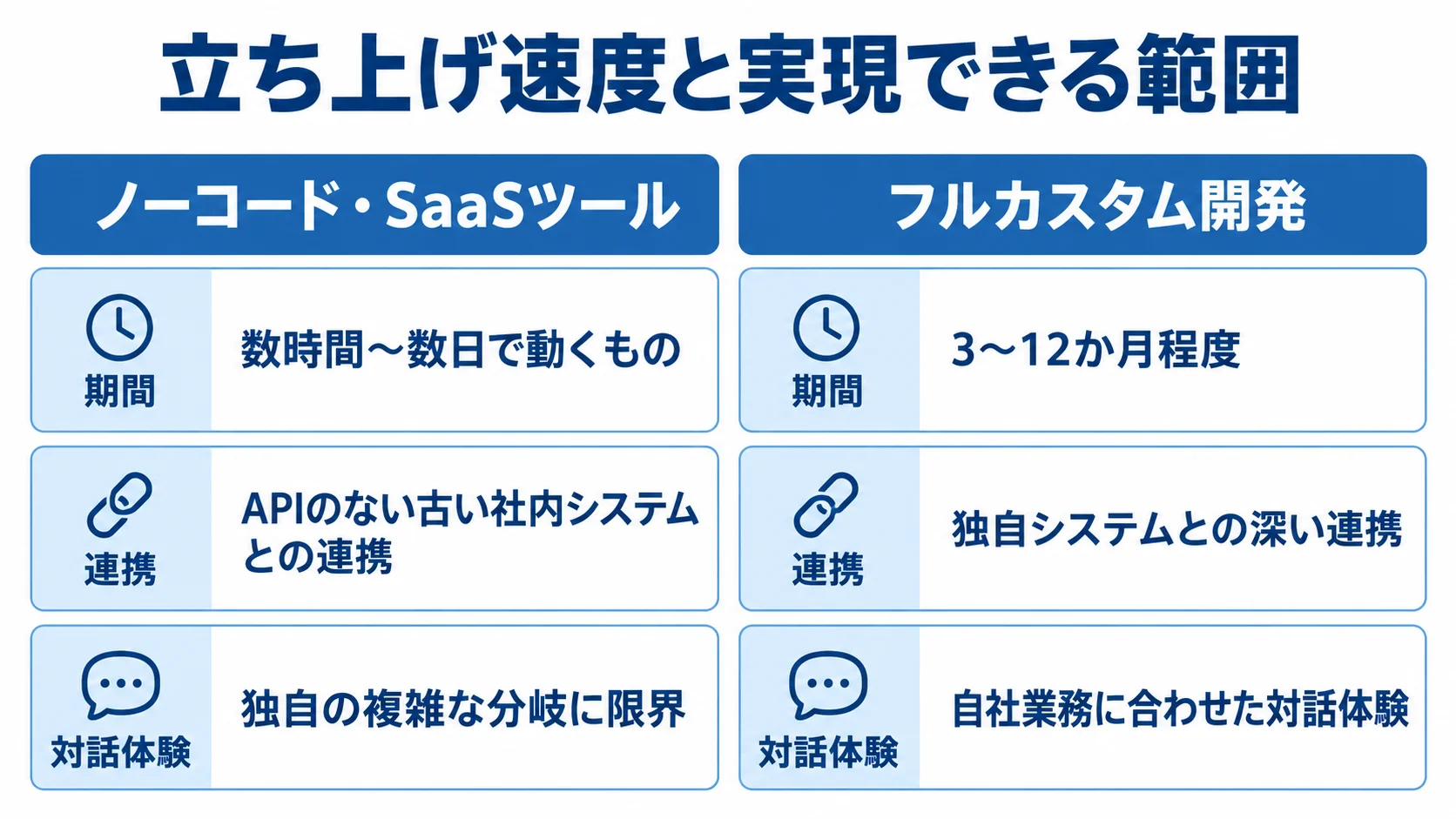

DifyやMicrosoft Copilot Studio、各種チャットボットビルダーといったノーコード・SaaSツールを使えば、プログラミングをほとんど行わずにチャットボットのプロトタイプを立ち上げられます。GUI上でワークフローを組み、社内のFAQデータをアップロードしてRAG(検索拡張生成)化し、テスト後に公開する、という流れで、シンプルな構成であれば数時間〜数日で動くものを用意できます。実用レベルに仕上げる場合でも、対象業務を絞れば1〜2か月程度での本番投入が現実的です。ノーコードの最大の利点は、この立ち上げの速さと、非エンジニアでもシナリオの調整ができる運用のしやすさにあります。一方で、既製ツールの範囲を超えるカスタマイズ(独自の複雑な分岐、APIのない古い社内システムとの連携、独自ブランドのUXなど)には限界があり、ツールの仕様に業務を合わせる必要が出てくる場合があります。「まずは早く小さく始めて効果を確認したい」「限定的な範囲を自動化したい」というケースでは、ノーコードでスモールスタートするのが期間・コストの両面で合理的です。多くのプロジェクトで、いきなりフルカスタムに進むのではなく、ノーコードで試作・検証してから本格開発を判断する進め方が推奨されます。
フルカスタム開発の期間感
一方、独自の業務システムや基幹システムと深く連携する、複雑なタスク指向対話を厳密に制御する、厳格なセキュリティ要件のもとで自社環境内に構築する、といった要件がある場合は、フルカスタム(フルスクラッチ)での開発が必要になります。この場合の開発期間は全体で3〜12か月程度と幅が広く、要件定義に4〜8週間、設計に4〜12週間、実装に8〜24週間、テストに4〜8週間、パイロット運用に2〜4週間といった配分が目安です。フルカスタムでは、対話管理(会話の状態を保持し遷移を制御する仕組み)や意図認識、生成AIとシナリオのハイブリッド制御、チャネルSDK連携などを一から設計・実装するため、ノーコードに比べて期間は長くなりますが、その分だけ自社の業務に完全に最適化した対話体験を作り込めます。重要なのは、フルカスタムであってもいきなり本開発に入るのではなく、まず短期間のPoC(概念実証)で「自社の実データ・実発話で狙った精度が出るか」「既存システムと連携できるか」を検証してから本開発の期間を見積もることです。PoCを挟むことで見積もり精度が上がり、後半のスケジュールブレを抑えられます。
納期遅延の典型要因と対策

AIチャットボットの開発では、いくつかの典型的な要因でスケジュールが遅延します。これらは事前に対策を打っておけば大幅に回避できるものが多く、計画段階で織り込んでおくことが重要です。ここでは特に頻度の高い遅延要因と、その具体的な対策を整理します。
データ未整備とチャネル連携の膨張
最も見落とされやすい遅延要因が、チャットボットに読み込ませるデータの未整備です。AIチャットボットの回答品質は、参照するFAQやマニュアルの鮮度・正確さに直結します。ところが実際のドキュメントは、情報が古かったり、同じ内容が複数箇所に重複していたり、表記が揺れていたりすることが多く、これらを整理する「データクレンジング」の工数が見積もりから漏れやすいのです。この作業が想定以上に膨らむと、実装が終わっても精度が出ず、公開が後ろ倒しになります。対策は、開発着手前にドキュメントの棚卸しを行い、最新化・重複排除・表記統一を済ませておくことです。もう一つの膨張要因がチャネル連携の増加です。当初「Webだけ」で始める予定が、途中で「LINEも」「社内はTeamsで」と増えると、その都度チャネルごとのUI実装・連携テストが加わり、連携先が1つ増えるごとに初期費用が1.5〜5%上乗せされるとともに期間も延びます。対策は、要件定義の段階で対応チャネルを確定させ、追加は次フェーズに回すと決めておくことです。まず1チャネルで確実に立ち上げ、効果を確認してから横展開する段階的アプローチが、スケジュールとリスクの両面で有効です。
承認待ちとPoC長期化への備え
スケジュール遅延のもう一つの典型が、意思決定者の不在による「承認待ち」です。シナリオ設計や応答文言の確認の段階で、社長・役員・現場責任者などの意思決定者が同席できず、承認に時間がかかると、それだけで納期が1か月以上遅延することも珍しくありません。対策は、プロジェクトの初期にキックオフミーティングを開き、意思決定者を巻き込んで承認プロセスとレスポンスの目安期限を合意しておくことです。誰がどの範囲を承認するのかを明確にし、確認が特定の人に依存しない体制を作ることで、待ち時間による遅延を防げます。また、PoC(概念実証)の長期化も遅延要因になります。「精度が完全になるまで」と検証をダラダラ続けてしまうとプロジェクトが停滞するため、PoC期間は2〜4週間に限定し、事前に「一次解決率◯%以上、意図認識率◯%以上なら本番移行」といった定量的なGo/No-Go基準を設けておくことが、スケジュール遵守の鍵です。対話型チャットボットは「完璧な精度」を追い求めると終わりが見えなくなりがちですが、まずは有人エスカレーションで人が補完する前提(Human-in-the-Loop)で公開し、運用しながら精度を上げていくアプローチを取ることで、無理のない納期での立ち上げと継続的な改善を両立できます。
まとめ

本記事では、対話型AIチャットボットの開発期間・スケジュール・納期について、規模別の期間目安、工程別の期間配分、チャットボット固有の工程がスケジュールに与える影響、開発手法による期間の違い、そして納期遅延の典型要因と対策までを体系的に解説しました。開発期間の目安は、小規模で1〜2か月、中規模で2〜3か月、大規模で3〜6か月であり、要件定義・シナリオ設計に4〜8週間、実装に4〜8週間、テスト・対話チューニングに2〜4週間、パイロット運用に1〜2週間という工程配分が一つの基準になります。単発のFAQ検索と異なり、対話型チャットボットには「シナリオ設計・意図設計」と「チャネル連携・対話チューニング」という固有工程が加わり、これらが機能数以上に工数を要し、しばしばスケジュールのクリティカルパスになる点を理解しておく必要があります。ノーコード・SaaSツールを使えば数時間〜数日で試作でき、対象を絞れば1〜2か月で実用化できる一方、独自連携や厳格な要件を伴うフルカスタムでは3〜12か月を要するため、自社の要件に応じた手法選定が納期に直結します。データ未整備・チャネル連携の膨張・意思決定者の承認待ち・PoCの長期化という遅延要因には、事前のデータ棚卸し、対応チャネルの確定、承認プロセスの合意、そしてGo/No-Go基準の設定で備えることが、無理のない納期設定とリスク管理を両立させる鍵となります。具体的なスケジュールの相談は、自動化したい業務範囲・対応チャネル・社内データの状況を整理したうえで、複数の開発会社に見積もりを取ることから始めることをお勧めします。
▼全体ガイドの記事
・AIチャットボット開発の完全ガイド
株式会社riplaでは、IT事業会社出身のプロフェッショナルが「Impact-Driven型支援」を通じて、プロダクトやシステムの納品・提供を目的とせず、お客様と同じ目線で、事業成果の達成をゴールとして、高品質なDX/開発支援をいたします。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
