データレイク構築/開発の開発期間・スケジュール・納期について

データレイク構築の開発期間は、小規模で2〜4か月、中規模で4〜9か月、大規模で6〜12か月以上が目安です。構築は、対象データの選定、取り込み・カタログ整備、分析エンジン接続の順に進みます。

データレイクはDWH(データウェアハウス)とは役割が異なります。全体像はデータレイク構築の完全ガイドもご覧ください。

▼全体ガイドの記事
・データレイク構築の完全ガイド

データレイク構築の開発期間の全体像

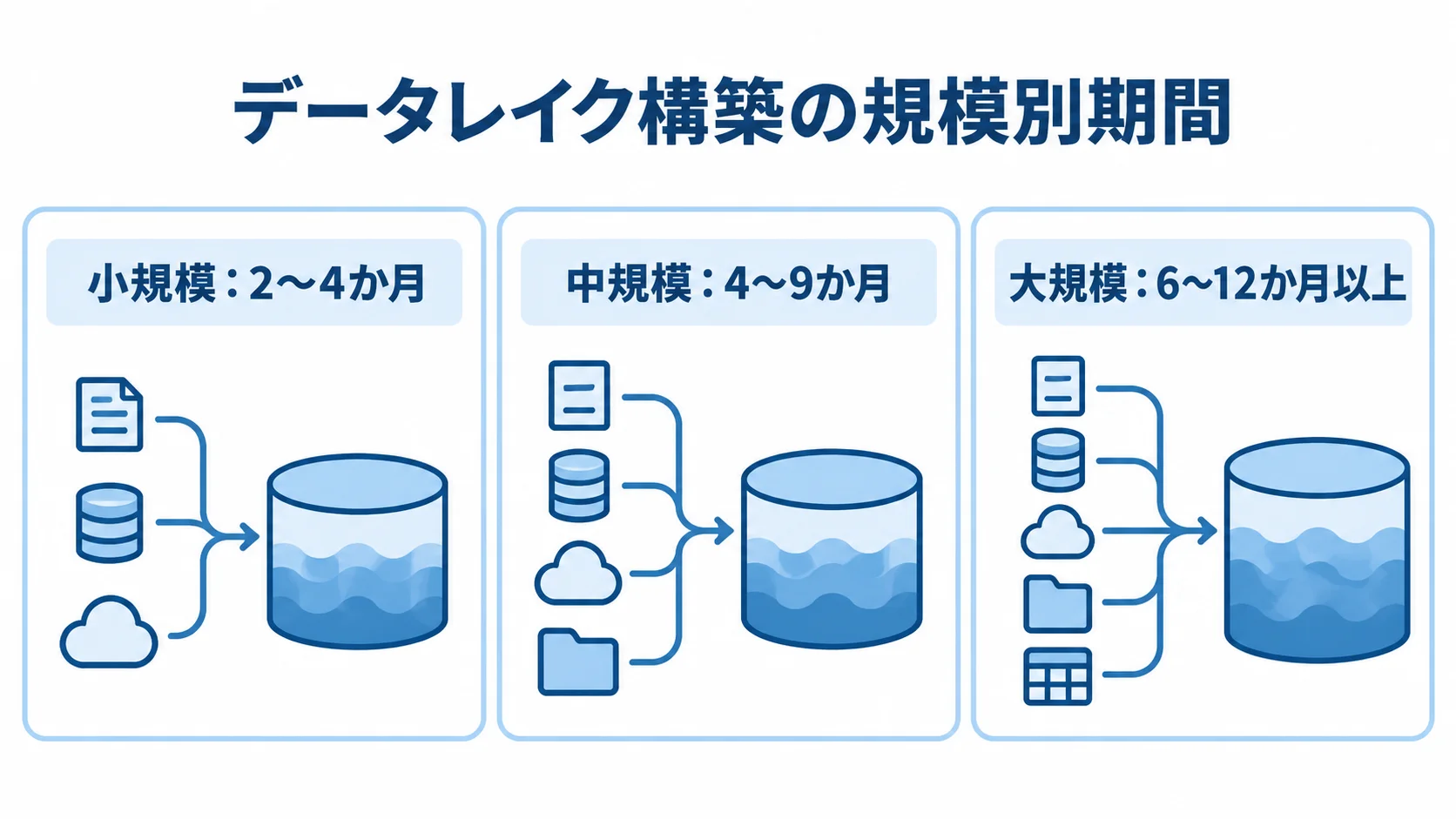

データレイク構築の小規模・中規模・大規模それぞれの期間目安を示す3枚のパネル図。
対象範囲が広がるほど、計画期間にも幅を持たせる必要があります。

中規模の目安には、複数データソースの取り込み、ゾーン設計、カタログ、分析エンジンへの接続を含みます。構築期間は、データソースの数と種類、データ量によって変わります。カタログとガバナンスの整備範囲や、分析エンジンやBIツールとの連携も期間に影響します。

小規模は2〜4か月、中規模は4〜9か月、大規模は6〜12か月以上が目安です。この規模別の目安を先に把握しておくことが、現実的なスケジュールを描く第一歩になります。

全社のデータを一度に取り込むと、期間が延びるうえ、誰も使わない「データスワンプ(データ沼)」になるおそれがあります。そのため、課題や活用領域を1〜2に絞り、3〜6か月で成果を出すMVP(実用最小限の製品)型の進め方が推奨されます。

クラウドストレージ自体はフルマネージドのため、構築と運用の工数は小さくなります。一方で、期間の多くは、データの取り込みや整理、メタデータ付与、活用への橋渡しに充てられます。

規模別の構築期間と費用の目安

規模の区切りは、取り込むデータの範囲と、整備する機能の広さです。

  • 小規模:単一の業務システムやSaaS、ログの蓄積と、簡易カタログによる限定的な参照・分析
  • 中規模:複数の基幹システム、SaaS、IoTログ、非構造化データの取り込みと、ゾーンや権限の整備
  • 大規模:全社基盤として、AI・機械学習の前処理や厳格なデータガバナンスまで含む構成

期間と初期費用の目安は、小規模が2〜4か月・100万〜300万円程度、中規模が4〜9か月・300万〜1,500万円程度です。大規模は、6〜12か月以上・1,500万〜5,000万円以上が目安になります。

データレイクはストレージの従量課金が中心のため、蓄積だけなら低コストで始められ、スモールスタートに適しています。

中規模では、取り込みパイプラインやガバナンスが中心工程となります。そのうえで、raw・staging・curatedのゾーン設計や、カタログ、メタデータ、アクセス権限を整えます。編成は、データエンジニア、データアーキテクト、プロジェクトマネージャーが標準です。また、AthenaやBigQuery、DWH・BIツールにも接続します。

大規模では、大量データのライフサイクルやデータリネージの管理、段階的な全社展開が必要です。費用と期間は目安であり、クラウドや自社体制によって変わります。そのため、見積もりには余裕(バッファ)を含めておくことが大切です。

構築期間を左右する変数

同じ中規模でも、4か月で済む場合と9か月かかる場合があります。その差を最も大きく左右するのは、取り込むデータソースの数と多様性です。

  • データソース:数と種類が増えるほど、パイプラインの設計、実装、テストの量が増えます。
  • カタログ:メタデータの設計と検索機能の範囲によって、工数が加わります。
  • 活用の深さ:基本参照、DWH・BI連携、AI・機械学習の前処理のどこまでを扱うかで、下流工程が変わります。
  • 既存クラウド:AWS・Azure・GCPの利用環境を流用できれば、構築工数を圧縮できます。

メタデータを整えるほど後の活用性は高まりますが、設計と運用の工数も期間に加わります。

多様なデータを生のまま受け入れられる点は、データレイクの強みです。対象には、基幹システム、複数SaaS、IoTログ、非構造化ファイルなどがあります。

生データを蓄積するだけでは、所在が分からないデータスワンプに陥るおそれがあります。これを防ぐには、既存環境の認証やネットワークを使えるかも含めて、これらの変数を要件定義で洗い出しておくことが、精度の高い納期見積もりにつながります。

ポイント

期間は、データソースの数と種類、データ量、カタログや分析エンジンとの連携の範囲で決まります。まず規模が小中大のどれに当たるかを判断し、その規模の目安から計画を立てるのが基本です。

工程別のスケジュールと期間配分

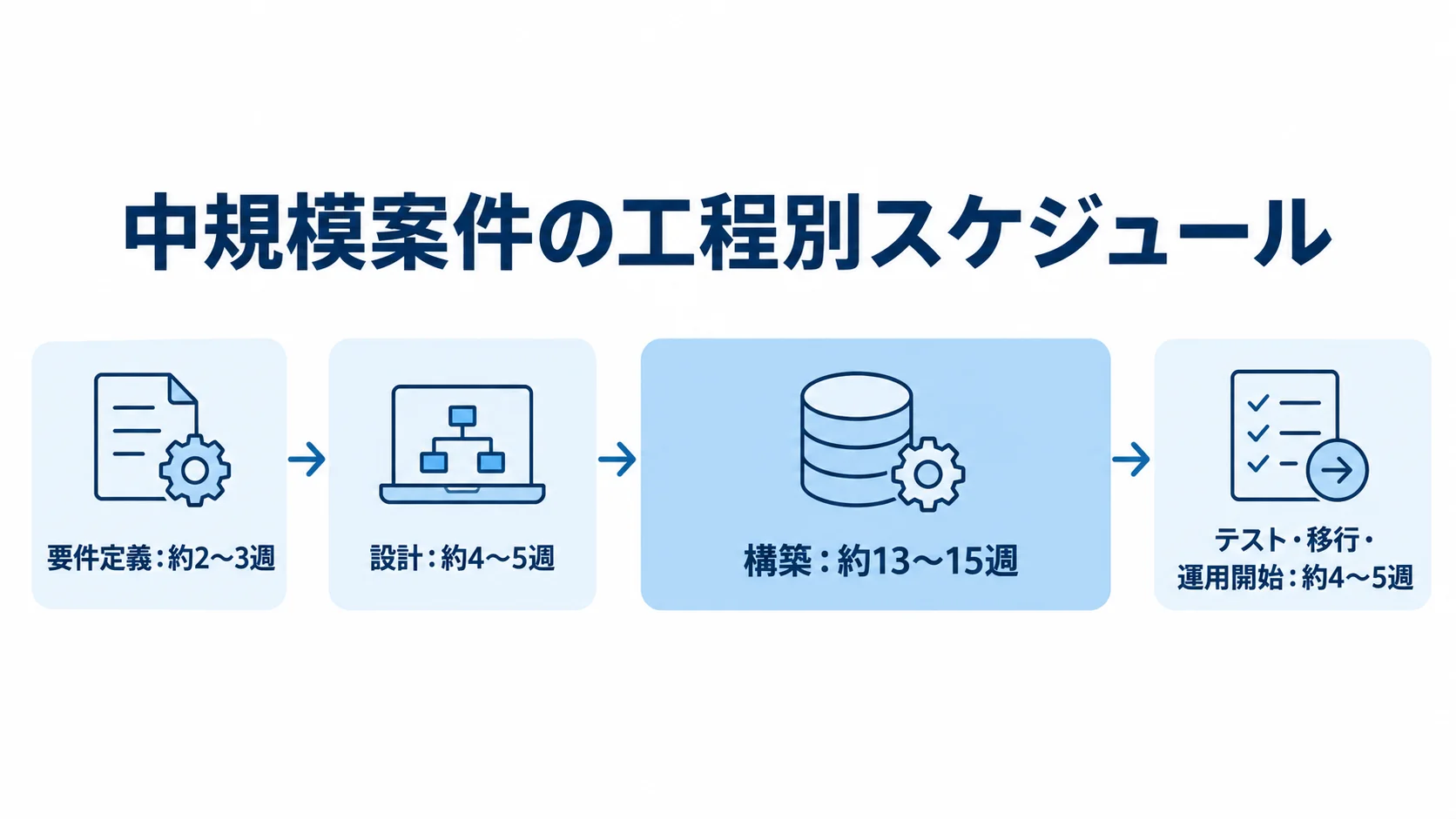

中規模のデータレイク構築を、要件定義からテスト・移行・運用開始まで4段階で示した時系列図。
構築工程が最も長い期間を占める計画例です。

期間の大半は開発・構築に使われ、要件定義と設計、テスト・移行がそれぞれ全体の1〜2割を占めます。

  • 要件定義:全体の約10%
  • 設計:全体の約10〜20%
  • 開発・構築:取り込み、ゾーン、カタログ整備の作業で、約40〜60%
  • テスト・移行:全体の約10〜20%

6か月(約26週)の中規模案件では、要件定義約2〜3週、設計約4〜5週、構築約13〜15週、テスト・移行・運用開始約4〜5週が目安です。特に、開発・構築フェーズが最も工数の大きい山場になります。

蓄積設計では、どのデータをどのゾーンに置き、どのメタデータを付け、どう活用するかを決めておく必要があります。ここが曖昧なままだと、後工程で手戻りが増えます。

上流に十分な時間を確保することが、構築工数と使いやすさを左右します。生データの蓄積だけなら早く済みますが、使える状態にする設計こそが期間配分の要です。

要件定義・設計フェーズ(全体の約20〜30%)

要件定義・設計は、データレイク構築の成否を左右する工程です。「とりあえず全部蓄積する」という発想は、データスワンプ化の入口になります。

発注側と開発会社が、事業課題や活用シナリオから逆算して、対象データとメタデータの方針を決めます。

  • 対象データ:ソース、発生量、更新頻度、構造化・半構造化・非構造化の形式の確認
  • ゾーンと基盤:raw・staging・curatedの構成と、Amazon S3・ADLS・GCSの選択
  • 管理方針:カタログ・メタデータ、アクセス権限、個人情報のマスキング、データ来歴の設計
  • 下流連携:分析エンジンやDWH・BIツールへの接続方針

設計の内容を文書に残しておけば、後工程の手戻りを防げます。上流工程には、全体の約20〜30%を充てるのが現実的です。

開発会社と相談して、ストレージは既存のクラウド利用状況やデータの所在をもとに選びます。上流設計を省くと、後から使えない基盤になりかねません。

取り込み・カタログ構築・テストフェーズ(全体の約50〜70%)

構築工程は全体の5〜7割を占めます。開発会社が、ストレージ、ネットワーク、セキュリティを設定し、取り込みパイプラインを実装します。

  • 取り込みと加工:日次・時次のバッチか、逐次流すストリーミングかの選択(鮮度要件に応じて)
  • ゾーンとカタログ:rawへの蓄積、curatedへの加工、メタデータ登録の組み込み
  • 反復開発:2週間〜1か月単位のスプリントによる成果の確認
  • テスト:欠損・重複、メタデータ、権限、分析エンジンからのクエリの検証

DWHはスキーマオンライトで、書き込み時に構造を固めます。そのため、厳密なデータモデルと変換ロジックを、取り込み時に作ります。

データレイクはスキーマオンリードです。読み取り時に構造を当てるので、まず生データを蓄積しておき、活用時に解釈できます。

初期の取り込みは比較的軽く始められます。一方で、後から活用しやすくするメタデータの整備が工程の要になります。

ストレージはマネージドサービスのため、サーバーのプロビジョニングやパッチ適用、冗長化をクラウド事業者に任せられます。その分、開発チームは取り込みとカタログに集中できます。

中規模では、構築とテストに13〜16週程度を見込みます。上の配分では、構築に約13〜15週を割り当てています。

ポイント

工程の配分は、要件定義・設計に全体の2〜3割、構築に5〜7割が目安です。上流の設計を省くと後工程で手戻りが増えるため、設計に十分な時間を取る考え方になります。

データレイクならではの期間に関わる特性

DWHをフルスクラッチで作る場合と比べると、データレイクはストレージ層を速く立ち上げられます。一方で、分析まで完結させるには、分析エンジンなどとの組み合わせが必要です。

データレイクは生データを蓄積する土台です。分析エンジンやカタログと組み合わせて価値を生む点が、DWH単体との違いです。

期間に影響する特性は、立ち上げの速さと、分析に必要な構成の2つに分けて見ていきます。

マネージドストレージによる立ち上げの速さ

クラウドとオンプレミスでは、ストレージの準備にかかる時間と運用の方法が異なります。

  • クラウドの準備:フルマネージドのサービス
  • オンプレミスの準備:機器の選定・調達に数週間、設置・設定・冗長化にさらに数週間から数か月
  • 容量と料金:作成直後から実質無制限に近い容量を、使った分だけの課金で使える仕組み
  • 初期蓄積:生データだけなら、要件定義と並行して数日から数週間で蓄積を開始できる

Amazon S3、Azure Data Lake Storage、Google Cloud Storageの各サービスは、コンソールからバケットやコンテナを短時間で用意でき、物理的な準備も不要です。

Amazon S3はデータレイクのデファクトスタンダードとして広く使われています。ライフサイクル管理は、アクセス頻度の低い古いデータを安価な階層へ自動で移す仕組みで、ストレージクラスと合わせて使うと、コストの最適化につなげられます。

厳密なデータモデルを先に固めずに始められるため、実データを集めて活用を検討する時期を前倒しできます。すぐに、安く、大量に蓄積できる性質が、初期の立ち上げを速め、構築のリードタイム短縮につながります。

カタログ整備と分析エンジン接続の工数

データレイクは蓄積の場所で、分析には別途、分析エンジンが必要です。そのため、構築期間には、蓄積したデータを利用できる状態にする工程も含めて考えます。

  • 分析エンジン:Amazon AthenaやGoogle BigQueryなどの組み合わせ
  • 接続設計:分析エンジンやDWH・BIツールへの接続を、設計から実装まで
  • カタログ:データ内容、取り込み時期・場所、品質、利用権限の記録と、検索できる状態の確保

DWHは蓄積から分析までを1製品で完結でき、レイクハウスはストレージと分析エンジンを統合しています。一方で、データレイクでは下流連携の作り込みが相応の工数を占めます。

データカタログとメタデータ管理の整備も、構築期間を大きく左右します。これを軽視すると、データがあっても使えない状態になりかねません。

ポイント

データレイクは、ストレージを速く立ち上げられる一方、分析エンジンやカタログを別途整える必要があります。期間を見るときは、蓄積だけでなく、分析に使える状態になるまでを含めて考えます。

データレイク構築で納期を短縮する具体的な方法

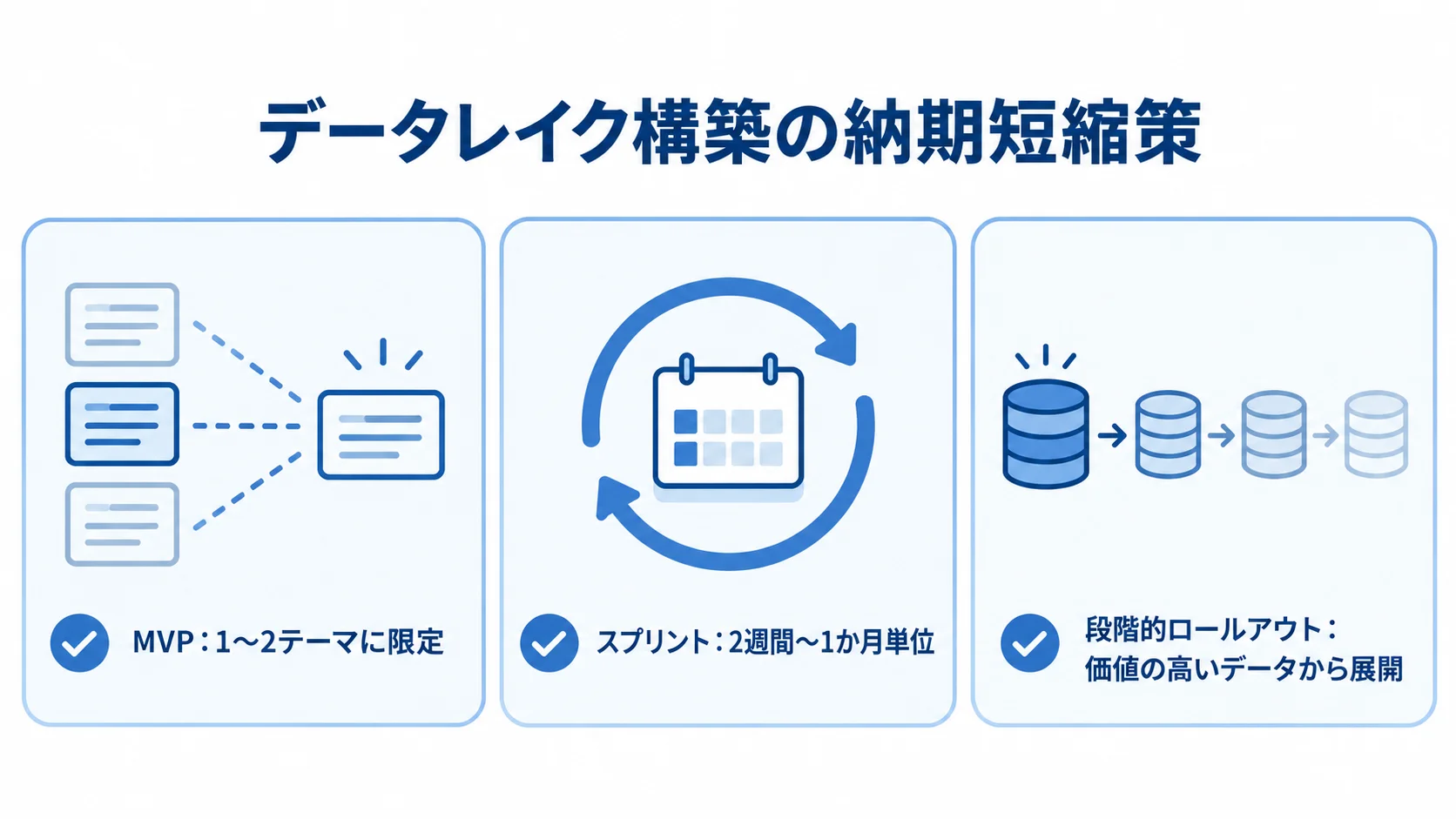

MVP、スプリント、段階的ロールアウトの3つを示した納期短縮策のチェックリスト図。
小さく始め、確認を重ねながら対象を広げる構成です。

マネージドストレージの利点に加えて、MVPとアジャイル開発・段階的ロールアウトを使えば、納期を短縮できます。特に、蓄積するデータと活用方法を絞ることが、短期間で価値を出す鍵です。

1〜2の活用テーマに絞ったMVPアプローチ

納期短縮に最も効果的なのは、最初のリリース範囲を厳しく絞ることです。成果と現場・経営への影響が大きいテーマを、発注側と開発会社で選びます。

  • 対象を限定:1〜2テーマでPhase 1(MVP)を構築し、データソースやカタログ整備、合意形成の範囲を抑えます。
  • 活用例:Webアクセスログと購買データによる顧客行動の分析、または工場のセンサーデータのAI開発用の蓄積
  • 段階的に拡張:1領域で成果を得て社内の理解と予算につなげ、Phase 2以降にデータやDWH・AI連携を広げます。

まず、発注側が明確な活用シナリオを決めることが出発点です。対象を絞れば、データソース、ゾーン設計、カタログがシンプルになり、3〜6か月で成果を出せます。

全社を網羅する基盤を最初から作るより、価値のあるデータを活用できる形で小さく蓄積して育てるほうが、結果的に最短ルートになります。

アジャイル・スプリントと段階的ロールアウト

構築を2週間〜1か月単位のスプリントに区切ると、短いサイクルで確認できます。要件をすべて最初に固めるウォーターフォール型と比べて、活用の実像を見ながら手戻りを減らせます。

  1. データの取り込み
  2. カタログへの登録
  3. 分析エンジンからの参照
  4. 関係者からのフィードバック

スキーマオンリードで柔軟に取り込めるため、使いながら整える反復開発と相性があります。各スプリントの終わりに関係者がデータを確認すれば、追加データや不足メタデータへの認識のずれを早期に修正できます。

本番展開は、一斉取り込みではなく、価値の高いデータソースから段階的に進めます。そのうえで、一部で活用を確かめ、カタログやガバナンスの課題を洗い出してから対象を広げます。この進め方は、手戻りやデータスワンプ化による停滞を防ぎ、全体の納期を守ることにつながります。

ポイント

納期を短縮するには、最初のリリース範囲を1〜2の活用テーマに絞り、2週間〜1か月のスプリントで確認しながら進める方法が有効です。成果を得てから、Phase 2以降にデータやDWH・AI連携を広げます。

納期遅延の典型要因と対策

クラウドストレージは速く立ち上げられますが、データレイクには固有の遅延リスクがあります。特に多いのは、データ品質・前処理の見積もり漏れと、データスワンプ化とスコープの膨張です。

データ品質・前処理の見積もり漏れ

生データの取り込みが順調でも、活用時に品質問題が見つかる場合があります。表記ゆれ、重複、欠損、形式の不統一により、名寄せやクレンジングに数か月かかることがあります。

データ基盤の現場では、名寄せとクレンジングだけで半年かかった例も珍しくありません。前処理の遅れを防ぐため、次のように備えます。

  • 早期確認:要件定義の段階で実データのサンプルを見て、品質を把握
  • 工数確保:「データはきれい」と仮定せず、活用時の前処理を見積もりに含める
  • 段階的な整備:rawは加工せず保持し、staging・curatedで優先テーマに必要な範囲から品質を高める
  • 継続運用:クレンジングルールを運用する体制の設計

完璧なデータ整備を待たずに活用を始めることが、遅延の連鎖を防ぎます。

データスワンプ化とスコープの膨張

設計方針のない蓄積や追加要望は、データの混乱とプロジェクトの停滞につながります。

  • データスワンプ:所在や信頼性が分からず、目的のデータ探しや棚卸しに時間がかかる状態
  • サイロ化:S3・Excel・DWHにデータが散らばり、基盤の外で手作業のマージが続くこと
  • 利用停滞:高価な基盤があっても、現場のExcel利用が続き「高級なデータ置き場」になること
  • 追加要望:Phase 1の範囲の明確化と、追加分の影響・工数を見積もったうえでの合意

要件定義の段階でカタログとメタデータの方針を決めておくと、取り込み時に所定の情報を付けるルールを運用しやすくなります。

追加要望は、Phase 2以降のバックログに記録して、初回リリースの範囲を保ちます。

データを秩序立てて蓄積する設計と運用が、遅延を抑え、使われ続ける基盤につながります。

ポイント

遅延の典型的な要因は、データ品質の前処理の見積もり漏れと、設計方針のない蓄積や追加要望です。要件定義で実データを確認し、初回リリースの範囲を決めておくことが、遅延を抑える備えになります。

まとめ

期間の目安は、小規模が2〜4か月、中規模が4〜9か月、大規模が6〜12か月以上です。工程配分は、要件定義約10%、設計約10〜20%、開発約40〜60%、テスト・移行約10〜20%が目安になります。

Amazon S3・ADLS・GCSはフルマネージドで、データを速く蓄積できます。一方で、分析エンジン接続とカタログ整備も必要なため、蓄積だけでなく下流工程も納期に含めて考えます。

1〜2の活用テーマに絞るMVP、2週間〜1か月のスプリント、段階的なロールアウトを組み合わせれば、小さく立ち上げられます。あわせて、データ品質の前処理やデータスワンプ化、範囲の膨張を防ぐ準備も欠かせません。

DWHの前段としてデータを集約し、将来のAI・機械学習にも使う土台だからこそ、秩序を保って育てる計画を立てましょう。
