BPRのPoC・プロトタイプ・モックアップ開発について

BPRのパイロット導入(PoC・プロトタイプ・モックアップ)は、対象を絞って業務を試し、効果と現場の受け入れやすさを確かめてから全社に広げる進め方です。

対象を絞れば課題を早く見つけて直せるため、手戻りを抑えられます。導入を検討中の方や進行中の方の判断材料にもなります。

▼全体ガイドの記事
・BPRの完全ガイド

BPRでパイロット導入(PoC)が有効な理由

BPRでは業務プロセスそのものを変えるため、他の変革プロジェクト以上に、範囲を限って試してから全社展開する方法が有効です。BPRのPoC(概念実証)・プロトタイプ・モックアップは、業務プロセスを限られた範囲で実際に運用し、効果と定着の見込みを確かめる取り組みです。

システム開発のPoCは主に技術的な実現可能性を検証しますが、BPRのパイロット導入では、現場が新しい業務を日々の運用で使いこなせるかという組織的な受容性も検証します。設計上正しいプロセスでも、現場で運用すると想定外の摩擦が生じることがあります。そのため、現場が受け入れられるかを早い段階で見極めておく必要があります。

あるべき姿(To-Be)の設計は全部門や全業務に影響しうるため、本格展開後に問題が見つかると、影響範囲が広がり、手戻りのコストも大きくなります。

全社展開前にリスクを最小化する意味

パイロット導入では、新しい業務プロセスやシステムの課題を限られた範囲で洗い出せます。課題は、運用面、説明資料、現場の戸惑い、効果の4つの面から捉えます。

  • 運用上の不備:運用ルールや業務プロセスの抜け、無理な手順。
  • マニュアルの不足:説明資料の欠けや、分かりにくい箇所。
  • 現場の混乱:新しい業務の進め方に対する戸惑いや、作業の滞り。
  • 期待効果:コスト削減や時間短縮が、実際の業務環境で得られるかどうか。

検証で見つかった点をもとに運用ルールを調整すれば、本格展開での大きな失敗を防げます。

複数の部門にまたがる業務や、基幹システムと密接に連携する業務では、一つの不備が他部門へ広がるおそれがあります。全社の業務プロセスを一度に変えると、想定外の問題の影響が全体に及びます。そのため、限定した検証がBPR全体のリスク管理に欠かせません。

パイロットで範囲を限っておけば、問題が起きても影響を一部にとどめ、落ち着いて原因を究明し、対策を進められます。

クイックウィンの創出と現場の巻き込み

パイロットでは、小さな成功を社内に広げるクイックウィンも目的の一つです。成果が出れば全社展開時の抵抗が和らぎ、推進のモメンタム(勢い)も生まれます。

  • 現場の声を推進力にする:新しいやり方で業務が楽になったという実感を、周囲へ広げていきます。
  • 現場をパートナーとして扱う:パイロットの段階から、ともに変革を作る姿勢で巻き込むことが、定着の成否を分けます。
  • 担当者に伝道師を依頼する:全社展開のときに、この役割を引き受けてもらう方法も効果的です。

BPRは、トップダウンの指示だけでは現場に浸透しにくいものです。実際に経験した社員の声があると、展開時の心理的なハードルが下がります。

現場の担当者が自分の言葉で効果を語る方が、経営層やコンサルタントから伝えられるより説得力を持ちます。

ポイント

範囲を限って試すと、課題を早い段階で見つけて直せます。効果だけでなく、現場が新しい業務を使いこなせるかも合わせて見ると、判断がぶれにくくなります。

BPRならではのパイロット導入で検証すべき論点

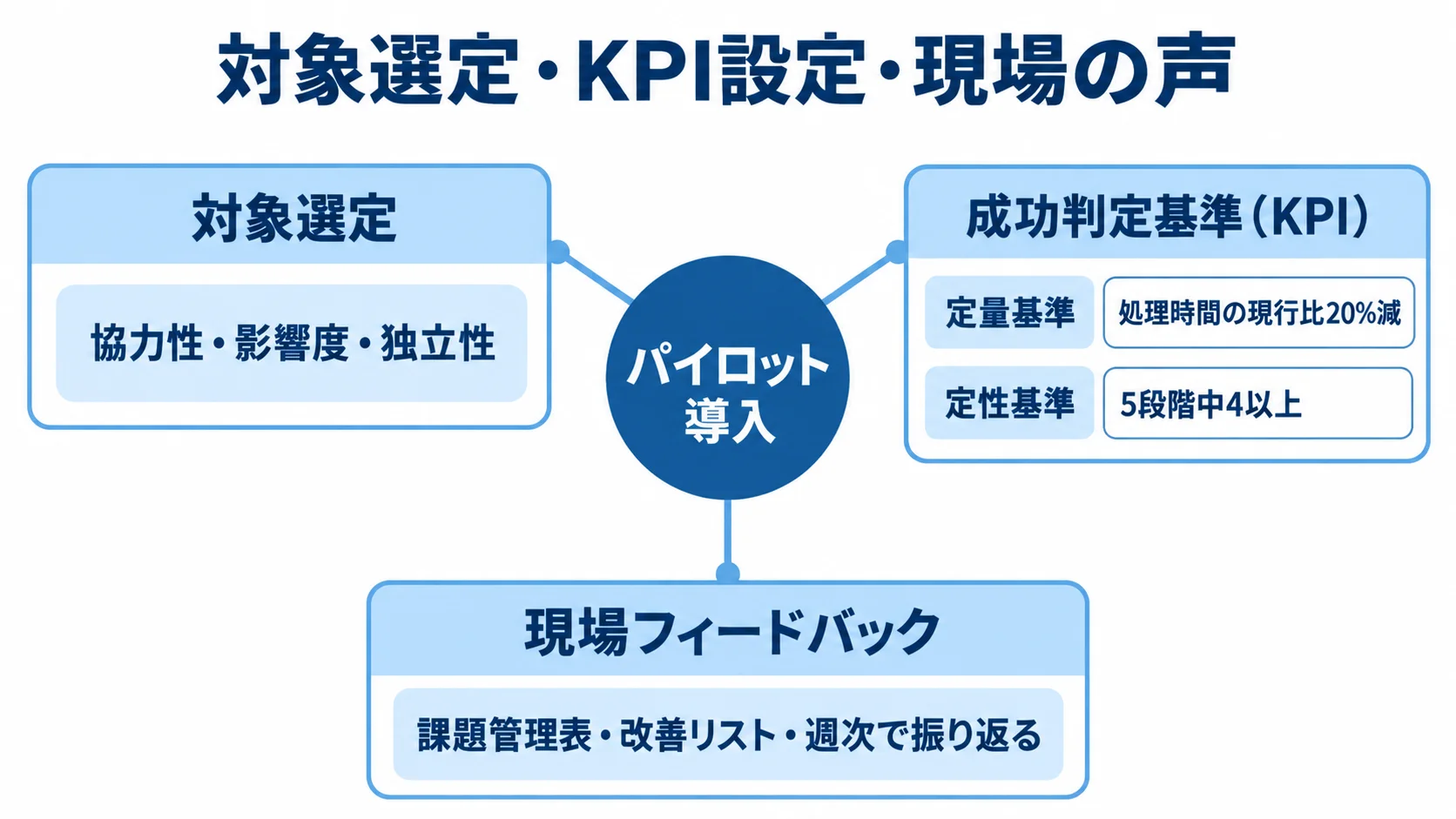

パイロット導入を中心に、対象選定、成功判定基準、現場フィードバックの論点を示す図
対象選び、成功の測り方、現場の改善を並行して捉えられます。

BPRに特有の論点は、他の変革プロジェクトとは異なる3点で、対象選定、KPI設定、現場の声の収集と反映です。

対象部門・対象プロセスの選び方

パイロット成功の出発点は、どの業務を対象にするかにあります。対象は、協力性、影響度、独立性の3つの面から選びます。

  • 協力的な部門:変化に前向きなリーダーや担当者がいる部門を優先します。
  • 中程度の影響度:全社の業務を止めかねない業務は避け、成功時に示せる効果が見込める業務を選びます。
  • 独立性の高いプロセス:他部門とのシステム連携や承認フローが複雑でない業務が対象になります。
  • 追加の選択肢:経営層が結果を注視する業務も、対象に含める方法があります。

経営層の関心が高い業務では、期間中の意思決定や必要な資源の確保が進みやすくなります。さらに、成果を経営会議で示せば、次の段階の予算承認につながる効果も期待できます。

成功判定基準(KPI)の設定

開始前に、定量と定性の両面から明確な成功判定基準(KPI)を決め、経営層や現場と合意しておきます。基準を満たせば全社展開へ進む、という取り決めも含めておきます。

  • 定量基準:処理時間の現行比20%減、エラー率の低下、人件費の削減幅などの数値指標。
  • 定性基準:納得感やプロセス・マニュアルの分かりやすさを、アンケートで確かめます。
  • 段階的な判断基準:可否の二択にせず、ルール修正後や条件付きでの拡大基準も定めます。

定性基準も「5段階中4以上」のように数値化できます。基準が曖昧なままだと、展開の可否が主観で決まり、効果を後から客観的に説明できないおそれがあります。

現場フィードバックの収集と反映プロセス

効果測定のデータに加えて、現場へのヒアリングで得た定性データも継続して集め、集計します。

  • 不満・要望を記録する:問い合わせや伴走支援で得た内容を、課題管理表に整理します。
  • 改善リストを作る:全社展開に向けた対応事項をまとめます。
  • 週次で振り返る:短時間のふりかえり会を設け、小さな違和感やつまずきを共有します。

課題はためてから一括で対応するより、小さいうちに手を打つほうが効果的です。現場の納得感が高まり、協力する姿勢も保たれます。

寄せられたフィードバックを運用に反映して課題を解消すると、完成度を高めた状態で全社展開に進めます。

ポイント

対象は協力性、影響度、独立性の3基準で選び、成功判定基準は開始前に定量と定性の両面で決めておきます。現場の声は小さいうちに拾って反映すると、展開時の納得感につながります。

パイロット導入の期間と費用の目安

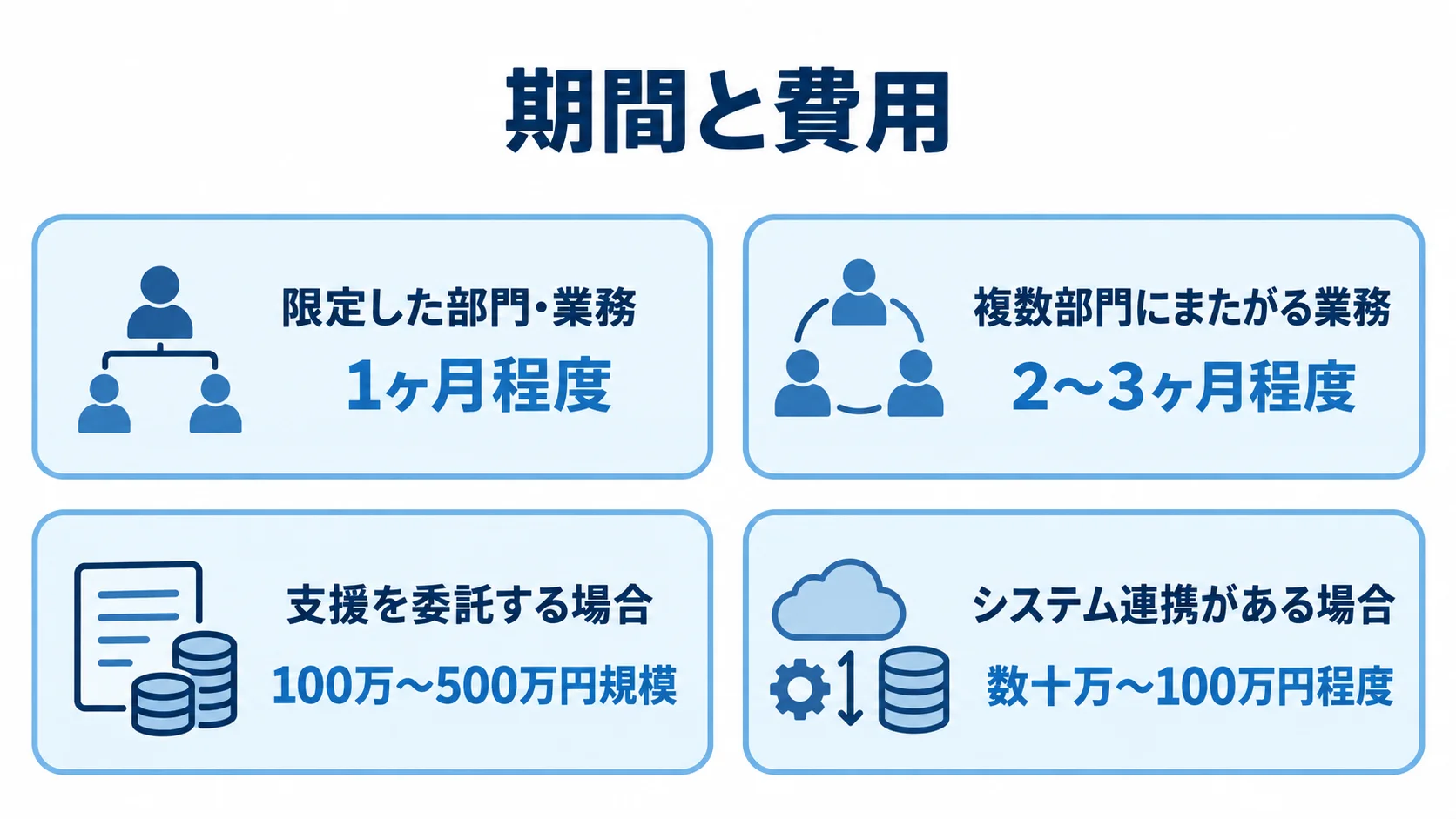

パイロット導入の部門範囲ごとの期間と、委託・システム連携の費用目安を4枚で示す図
対象範囲が広がるケースと、追加費用が生じる条件を見分けられます。

期間と費用は、対象となる部門や業務プロセスの規模、既存システムとの連携の有無によって変わります。

期間の目安(1ヶ月〜3ヶ月)

BPRのパイロット導入は、一般に1ヶ月〜3ヶ月程度が目安です。期間は、対象範囲や業務サイクルに合わせて決めます。

  • 限定した部門・業務:1ヶ月程度で一定の検証結果を得られる場合があります。
  • 複数部門にまたがる業務:2〜3ヶ月程度を見込むのが現実的です。
  • 既存システム連携を含む場合:2〜3ヶ月程度が目安になります。

期間が短すぎると、月末月初の繁忙期のような例外的な業務を検証できません。一方で、長すぎると全体の日程が遅れ、現場の意欲も下がります。

月次や四半期のサイクルが強く影響する業務では、繁忙期を検証の対象に含めるかを確認します。

通常月と決算月で運用の実態が大きく変わらないかも考慮に入れると、実態に即した結果を得やすくなります。

費用の目安

対象範囲を限るぶん、パイロット導入の費用は本格展開よりも大幅に抑えられます。

  • 支援を委託する場合:コンサルティングパートナーへの費用は100万〜500万円規模が目安です。
  • システム連携がある場合:技術検証費用が別途数十万〜100万円程度加わることがあります。

委託費用には、対象部門でのファシリテーションや業務フローの試行運用支援が含まれます。さらに、効果測定やレポーティングも委託費用の範囲に入ります。

この投資は、本格展開の判断材料を得るためのものです。その結果、プロジェクト全体のリスクとコストを抑えられます。

見積もりを依頼する際は、システム連携の有無を明確に伝えてください。

ポイント

期間は対象の範囲で変わり、目安は1〜3ヶ月です。システム連携の有無は費用に響くため、見積もりを頼む前に伝えてください。

パイロットから全社展開までの進め方と失敗パターン

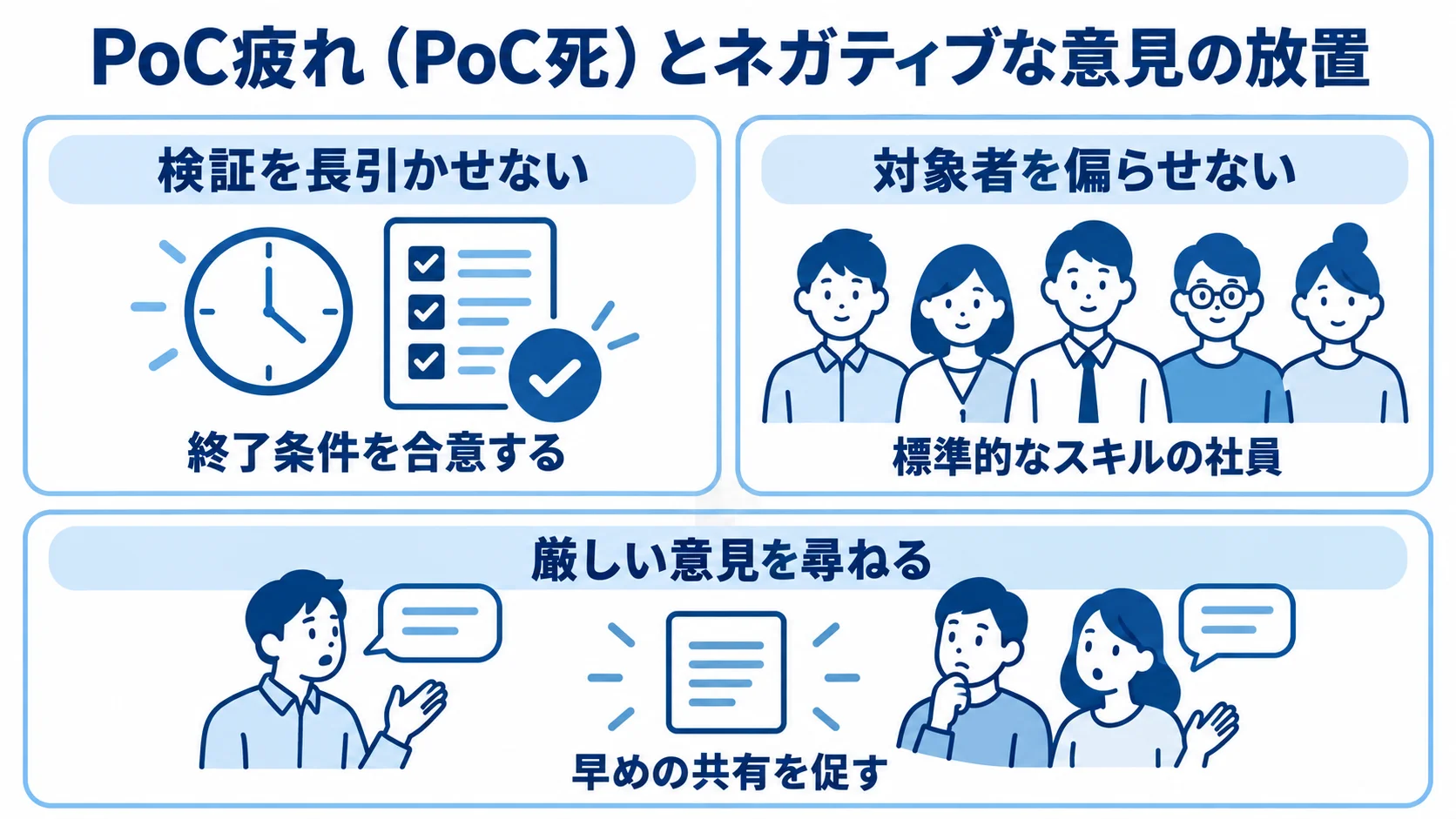

検証の長期化、対象者の偏り、否定的な意見の放置を避ける3つの対応を示す図
終了条件、参加者、現場の声の扱いが展開の準備を左右します。

パイロットで成果が出ても、全社展開が成功するとは限りません。BPRは全社や全部門に関わるため、パイロットの段階から経営層と現場の双方を巻き込んでおく必要があります。さらに、陥りやすい典型的な失敗もあります。

PoC疲れ(PoC死)という失敗

最も陥りやすい失敗が「PoC疲れ(PoC死)」です。完璧を求めて期間が延々と延びたり、念のため他部門へ対象を広げたりして、全社展開に進めない状態を指します。

  • 検証を長引かせない:「念のため」の追加検証を重ねず、決めた基準に沿って進めます。
  • 対象者を偏らせない:標準的なスキルの社員も含めてパイロットを設計します。
  • 終了条件を合意する:次段階へ進む客観的な数値目標を、契約前に双方で決めます。

業務知識やITリテラシーの高い社員だけで試すと、全社展開後に一般社員が使いこなせないことがあります。さらに、一般社員が新しい業務のルールを守れない事態も起こり得ます。

終了条件が曖昧な契約では、パートナー側から検証の継続が提案されることがあります。双方の利害が合わないまま期間が延びる場合もあります。そのため、客観的な数値目標を事前に決めておくと、計画どおりに終えられます。

ネガティブな意見の放置という失敗

典型的な失敗は、遅延を理由に現場の不満や使いにくさを隠したり、放置したりすることです。

  • 課題と解決策を報告する:成功事例だけでなく、見つかった問題と対応策も経営層に共有します。
  • 厳しい意見を尋ねる:協力部門の担当者は小さな不便を言い出しにくいこともあるため、推進チームから確かめます。
  • 早めの共有を促す:「言いにくいことこそ早く教えてほしい」と伝えます。

否定的な声を軽視すると、全社展開後に反発が起こり、新しい業務プロセスが定着しないおそれがあります。

課題への対応の見通しを示せば、経営層からの信頼を高められます。

定期的に問いかけて率直な声を集めれば、展開後の大きなトラブルを防ぎやすくなります。

BPRでは、新しいプロセスの機能に加えて、現場が変化を受け入れて定着させられるかも確かめます。プロジェクトの成功には、機能と定着の両方を意識した設計が求められます。

こうした視点は、全社展開後の形骸化を防ぎ、新しい業務プロセスを経営を支える基盤として根付かせることにつながります。

ポイント

終了条件は契約前に数値で決め、検証を長引かせないようにします。現場の不満も隠さず共有し、対応の見通しを早めに示すことが大切です。

まとめ

BPRのパイロット導入を進めるには、導入の理由、検証の論点、期間と費用、展開手順と失敗例を押さえておくと、進め方を組み立てやすくなります。

パイロットでは、機能の良し悪しだけでなく、現場が変化を受け入れて実際に定着するかという業務面の視点も欠かせません。

期間は1ヶ月〜3ヶ月、費用は100万〜500万円規模が目安です。システム連携がある場合は、技術検証費用が別途数十万〜100万円程度加わることがあります。

PoC疲れや否定的な意見の放置を避け、実際のデータで成果を示しながら、対象を段階的に広げていきます。小さく試すことが、BPRを現場に根付かせる最も確実な進め方です。

パイロットで得た学びは、施策の精度を高めるだけでなく、定着化支援やKPIモニタリングの設計にも活かせます。単なるお試しではなく、本格展開後の運用を見据えた投資として位置づけることが大切です。

▼全体ガイドの記事
・BPRの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
