業務システムリニューアルは、既存システムを事業や業務の変化に合わせて刷新し、競争力と効率を高める取り組みです。
老朽化した基幹システムなどを刷新すれば、多くの課題を一度に解決できます。一方で、要件定義の失敗や予算超過、現場定着の遅れといったリスクも伴う、難易度の高いプロジェクトです。
業務システム開発の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
業務システムリニューアルの定義と必要性
業務システムリニューアルとは、既存の業務システムを新しい技術・設計・機能構成に刷新するプロジェクトの総称です。部分的な機能追加や改修にとどまる「システム改善」「システム改修」とは異なり、システムの根幹を見直す大規模な変更を意味します。
対象は多岐にわたり、受注管理・在庫管理・販売管理・人事給与などが含まれます。さらに、会計・生産管理・顧客管理(CRM)・基幹システム(ERP)も対象です。
リニューアルの必要性は、大きく「技術的負債の解消」「業務要件の変化への対応」「コスト構造の最適化」の3つに分けられます。刷新によって、現場の生産性向上やデータ活用の促進、セキュリティリスクの低減といった課題も一度に解決できます。
システムが老朽化するほど、メンテナンスコストは増え、新たな機能の追加も難しくなります。また、事業拡大や組織変更、法改正などで既存システムの対応範囲を超える場面が増えると、現場の非効率が積み重なります。
課題が複合的に発生すると、リニューアルは検討すべき選択肢から、経営上の必須課題へと変わります。
業務システムが刷新を必要とするサイン
次のようなサインが複数見られるときは、システムリニューアルを真剣に検討するタイミングです。
保守・運用コストの増大:
古い言語に対応できるエンジニアが減り、修正費や外部委託費が高騰するケースも多く見られます。
技術サポートの終了(EOL):
セキュリティパッチが提供されなくなり、情報漏洩や不正アクセスのリスクが高まります。法的リスクや信頼失墜にも直結します。
業務の変化への非対応:
組織再編やM&A、法改正で業務が変わると、現行システムでは対応しきれず、手作業のExcel補完が増えます。「システムに合わせて業務を変える」逆転が起きていれば要注意です。
データ連携・分析の困難さ:
部門間でシステムが分断され、名寄せや突合に多大な工数がかかる場合も、リニューアルの好機です。
スクラッチ / パッケージ / SaaSの概要
業務システムリニューアルの代表的な方式は、スクラッチ開発・パッケージ導入・SaaS移行の3つです。それぞれの特徴を把握することが、自社に最適なリニューアル方針を決める第一歩になります。
スクラッチ開発:
ゼロから独自のシステムを構築するため、自社の業務フローや独自ルールを忠実にシステム化できます。反面、開発費用・期間ともに大きくなりやすく、他社との差別化要素や複雑な業務ロジックを持つ基幹系に適しています。
パッケージ導入(カスタマイズ含む):
標準機能を使うことで開発コストを抑えられますが、パッケージの業務ロジックに業務側を合わせる(Fit to Standard)発想が求められます。カスタマイズが膨らむと、かえってコスト増や保守の困難につながります。
SaaS移行:
初期費用を抑えつつ最新機能を使えますが、データ移行や既存システムとの連携、ベンダーロックインへの考慮が課題になることもあります。
リニューアルの進め方の概要

業務システムリニューアルは、「現行業務の整理」から「本番稼働・定着化」まで複数のフェーズにわたる長期プロジェクトです。フェーズ間の連携を意識しながら計画的に進めることが、成功の鍵を握ります。
現行業務分析から本番稼働まで

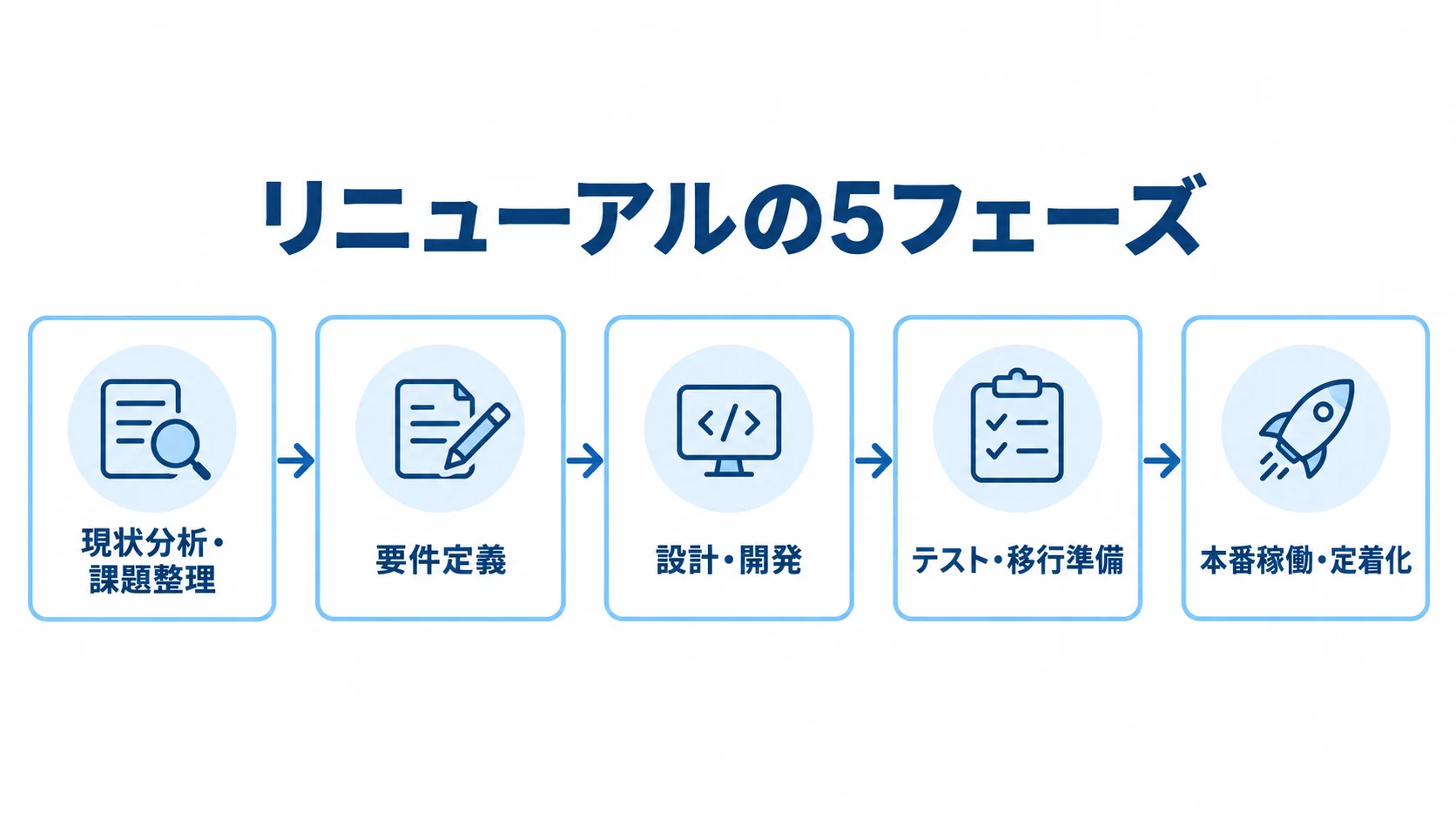

業務システムリニューアルの標準的なプロセスは、次の5フェーズで構成されます。
フェーズ1:現状分析・課題整理:
現場ヒアリングやシステム調査で、現行システムの機能やデータ構造、問題点を洗い出します。隠れた依存関係や非公式なルールを見落とすと後工程に大きく響くため、徹底した調査が求められます。
フェーズ2:要件定義:
業務・機能・非機能(性能・セキュリティ・可用性など)の要件を文書にまとめ、画面イメージなどで関係者の共通認識をつくります。
フェーズ3:設計・開発:
要件をもとに設計と開発を進めます。アジャイル開発では、スプリントごとに成果物をレビューして、要件とのずれを早く見つけます。
フェーズ4:テスト・移行準備:
単体・結合・受け入れテスト(UAT)に加え、パフォーマンスやセキュリティのテストを行い、データ移行や教育、環境構築も進めます。データ移行は失敗リスクが高いため、移行リハーサルと検証が欠かせません。
フェーズ5:本番稼働・定着化:
稼働直後は問い合わせや操作ミスが増えるため、ヘルプデスクや追加トレーニングを整え、モニタリングと改善を続けます。
現場を巻き込む進め方のポイント
業務システムリニューアルが失敗する原因の多くは、技術的な問題よりも、現場の不満や抵抗、理解不足にあります。そのため、早い段階から現場担当者を巻き込み、当事者意識を育てることが、スムーズな稼働と定着に直結します。
具体的には、要件定義の段階から現場のキーユーザーをプロジェクトメンバーとして参画させることが効果的です。業務の「なぜそうなっているのか」を熟知しているのは現場担当者で、その知見がなければ本質的な要件定義は困難です。また、開発途中でプロトタイプやデモへの参加を促し、早めにフィードバックを集めると、手戻りコストを防げます。
さらに、リリース後の定着では「変わることへの恐れ」を取り除く、丁寧なコミュニケーションが欠かせません。操作マニュアルの整備や個別トレーニング、FAQの対応窓口など、現場に寄り添った支援体制を用意しましょう。
▶ 業務システムリニューアルの進め方の詳細はこちら(No.2001)
開発会社の選び方

業務システムリニューアルの成否は、開発会社の選定に大きく左右されます。技術力に加えて、業務への理解力やコミュニケーション能力、プロジェクト管理力を複合的に見ることが欠かせません。
開発会社選びに失敗すると、費用超過や品質不足、スケジュール遅延などのリスクが高まります。

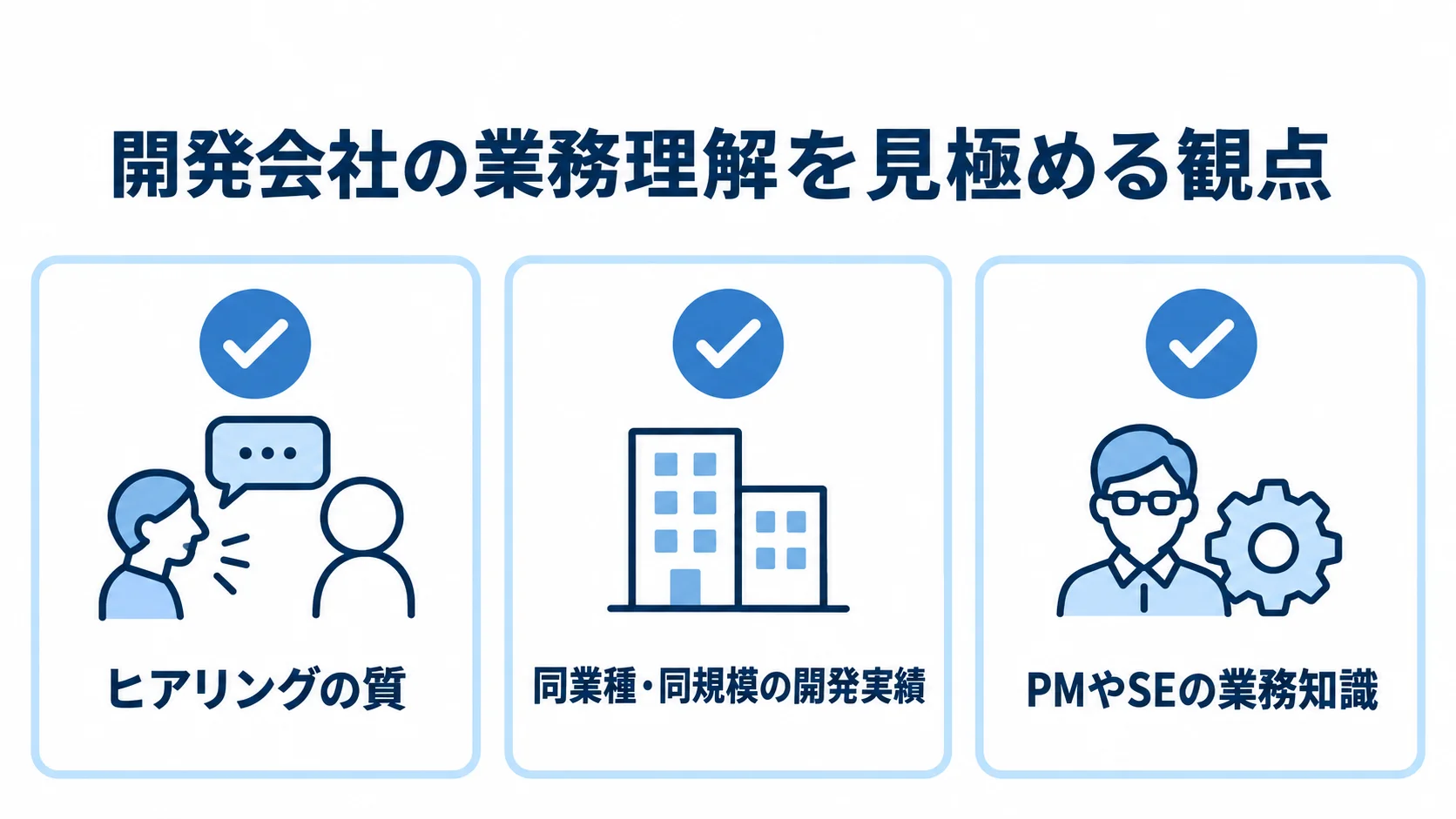

業務理解の深さ
業務システムリニューアルでは、開発会社の業務理解力が最も重要な選定基準の一つです。技術力が高くても、業務の本質を理解していなければ、使われないシステムができてしまいます。
業務理解の深さは、まず「ヒアリングの質」で確かめるのがおすすめです。提案前の打ち合わせや要件定義で、業務の背景・目的・課題を深く掘り下げる質問ができているかを観察しましょう。
同業種・同規模の開発実績や、過去事例に基づく具体的な提案も判断材料になります。さらに、PMやSEの業務知識も見ておきたい点です。提案時は業務に詳しい営業が対応し、開発は業務を知らないエンジニアが担当するというミスマッチもあるため、キーメンバーとの事前面談で把握しておきましょう。
小規模案件対応力の確認
業務システムリニューアルの案件規模は、数百万円の小規模なものから数億円を超える大規模なものまで様々です。発注者が中小企業やスタートアップ、事業部単位の場合は、大手SIerより中小規模の開発会社が適していることが多くあります。
小規模案件への対応力は、「最低受注金額の目安」「案件の最小規模実績」「少人数チームでの開発体制」で確認しましょう。大手SIerは小規模案件が不得意な場合があり、管理コストや間接費の割合が高くなりがちです。一方で、小規模な開発会社は大規模案件に対応しきれないリスクもあるため、自社の予算や規模感に合う会社を選ぶのが大切です。
また、アジャイル開発やスモールスタート、段階的リリースに対応できるかも確認ポイントです。特にリニューアルでは、一度に全機能を刷新するウォーターフォール型より、段階的に移行するほうが低リスクで有効なケースが多いため、その進め方に慣れた会社を選ぶのがおすすめです。
▶ 業務システムリニューアルでおすすめの開発会社6選はこちら(No.2002)
費用相場

業務システムリニューアルの費用は、プロジェクトの規模・方式・開発会社によって大きく異なります。事前に費用の目安と構成要素を把握しておくと、予算計画と発注先の比較がしやすくなります。
方式別費用目安
スクラッチ開発(小〜中規模):300万円〜3,000万円程度
中小企業の部門単位システムや業務特化型システムをゼロから構築する場合の目安です。機能数や画面数、データ連携の複雑さによって幅があり、要件定義から本番稼働まで6〜18ヶ月程度かかることが多くあります。
スクラッチ開発(大規模・基幹系):3,000万円〜1億円以上
全社ERPや複数部門をまたぐ基幹システムでは、期間が1〜3年に及ぶこともあり、管理コストを含めた総額は億単位になることがあります。
パッケージ導入(中規模):200万円〜2,000万円程度
ライセンス費や導入設定費、カスタマイズ費、移行費、教育費の合計で、カスタマイズが少ないほど抑えられます。
SaaS移行:数十万円〜数百万円(初期)+月額費用
初期費用は比較的抑えられますが、月額利用料が長期にわたって発生します。ユーザー数や機能範囲、データ量によって月額が変わるため、長期的なコスト試算が重要です。
TCO(総保有コスト)の考え方
業務システムリニューアルの費用は、初期開発費用だけでなく、TCO(Total Cost of Ownership:総保有コスト)の視点で考えることが欠かせません。TCOとは、システムの導入から廃棄までにかかるすべてのコストの合計を指します。
TCOの主な構成要素は、次の3つです。
初期費用:要件定義・設計・開発から、テストやデータ移行、教育、環境構築までの費用です。
ランニングコスト:サーバー・インフラ、ライセンス、保守・運用委託、セキュリティ対策などの費用です。
間接コスト:社内担当者の工数、業務変更時の生産性低下、将来の機能追加・改修費用です。
初期費用が安くても、ランニングコストや間接コストが高ければ、5年・10年単位のTCOは割高になることがあります。逆に、初期費用が高くても保守性や拡張性が高いシステムは、長期的なTCOを大きく抑えられるケースも多くあります。そのため、リニューアル方式の比較は、必ずTCOの視点で行うことをおすすめします。
▶ 業務システムリニューアルの費用相場の詳細はこちら(No.2003)
発注の進め方
業務システムリニューアルの発注は、適切なプロセスを踏むことで失敗リスクを大幅に減らせます。「とりあえず相見積もりを取る」進め方では本質的な比較が難しく、発注後のトラブルにつながることがあります。
失敗リスクを減らすには、発注者が主導権を持って進めることが欠かせません。
要件定義の重要性
業務システムリニューアルでは、要件定義が最も重要な工程の一つです。要件が曖昧・不完全なまま開発に進むと、完成したシステムが「使えない」「想定と違う」といった問題を起こします。こうした後工程での修正には、開発初期の数倍〜数十倍のコストがかかると言われています。
要件定義では、まず業務要件として「誰が・いつ・何を・どのように行うか」を業務フロー図にします。次に機能要件として、ビジネス要件を実現するために必要な機能を一覧にします。さらに非機能要件として、レスポンス速度・同時接続数・バックアップ方針・セキュリティ基準・可用性(システム稼働率)も明文化します。
発注者が要件定義を主導するのが理想ですが、ノウハウが不足している場合は開発会社との共同作業でも問題ありません。ただし、発注者が業務の専門家として積極的に関わり、開発会社任せにしないことが成功の条件です。
発注者が主導権を握るポイント
発注者が主導権を握るには、各フェーズで次のポイントを意識することが重要です。
RFP(提案依頼書)の作成:
複数社に同じ条件で提案を依頼するためのRFP(Request for Proposal)を作成することで、比較しやすい提案を引き出せます。RFPには背景・課題・目的・必要機能・予算の目安・選定基準などを記載し、質が高いほど的外れな提案が減ります。
PoC(概念実証)の実施:
大規模なリニューアルの場合、本格発注の前にPoC(Proof of Concept)を実施して技術的な実現可能性を確認することが有効です。小規模な試作により、要件の曖昧さや技術リスクを早期に見つけて解消できるほか、開発会社との進め方の相性も見極められます。
契約形態の選択:
発注契約には「請負契約」と「準委任契約(SES・時間工数型)」の2種類があります。請負契約は成果物に対して代金を支払い、リスクは開発会社が負う一方で、仕様変更は難しくなります。準委任契約は稼働時間に応じて代金を支払い、アジャイル開発や要件が固まりにくい案件でも柔軟に仕様変更できますが、コスト管理は発注者側に求められます。
▶ 業務システムリニューアルの発注方法の詳細はこちら(No.2004)
失敗しないための3原則
業務システムリニューアルは、多くの企業が「思ったより大変だった」と振り返るプロジェクトです。費用超過やスケジュール遅延、現場定着の失敗など、さまざまなリスクがあります。
過去の失敗事例には共通するパターンがあり、それを避ける3つの原則を守ることで、多くのリスクを回避できます。
原則1:目的とゴールの経営レベルでの合意
第一の失敗パターンは「目的の曖昧さ」です。「古いシステムを新しくする」という表面的な目的だけで進むと、途中で関係者の認識がずれ、判断基準も失われます。
そこで、「なぜリニューアルするのか」「完了時に何が変わるべきか」を経営層・IT部門・現場部門で合意しておくことが、プロジェクトの指針になります。目的とゴールが明確であれば、機能追加の優先度やスコープ変更への対応、予算超過時の判断もスムーズになります。KPI(重要業績評価指標)を設定し、稼働後の効果測定の仕組みも整えておくことをおすすめします。
原則2:スコープの適切な管理
第二の失敗パターンは、「スコープクリープ(要件の際限ない拡大)」です。「せっかくリニューアルするのだから、この機能も追加したい」という要望が積み重なり、当初の計画を大きく超えることがあります。スコープが広がるほど、費用・スケジュール・品質のすべてに悪影響が出ます。
スコープを抑えるには、「今回のリニューアルで実現すること・しないこと」を初期段階で文書にし、関係者全員が合意しておくことが重要です。新しい要望が出たら、必ずスコープ変更の審議プロセスを通し、追加する場合は費用・期間・品質への影響を評価してから決めましょう。
原則3:移行・定着化に向けたリソースの確保
第三の失敗パターンは「移行・定着化の軽視」です。開発フェーズに予算とリソースを集中しすぎると、稼働後の移行や教育、定着支援が不十分になるケースが後を絶ちません。せっかく良いシステムを作っても、現場に使われなければ投資は無駄になります。
データ移行は特に重大なリスク要因です。現行システムのデータ品質の問題(重複・欠損・不整合)が移行時に表面化することが多く、移行リハーサルの繰り返しと検証が欠かせません。
また、ユーザートレーニングは一度やれば終わりではなく、稼働後も継続的なフォローアップが必要です。ヘルプデスクやマニュアル、FAQ、問い合わせチャンネルの整備など、定着化の仕組みを丁寧に設計することが、プロジェクトを成功させるうえで欠かせない要素になります。
まとめ
業務システムリニューアルとは何か:
既存の業務システムを新しい技術・設計・機能構成に刷新するプロジェクトです。スクラッチ開発・パッケージ導入・SaaS移行の3つの方式があり、自社に合う方式を選ぶことが求められます。保守コストの増大、技術サポートの終了、業務変化への非対応、データ活用の困難さといったサインが複数見られる場合は、検討のタイミングです。
進め方のポイント:
進め方は5フェーズで、現状分析から本番稼働・定着化まで順に進みます。前半は現状分析と要件定義、設計・開発で、後半はテスト・移行準備と、本番稼働・定着化です。現場を早期から巻き込み、当事者意識を育てることが定着の鍵です。詳細な進め方はこちら(No.2001)をご覧ください。
開発会社の選び方:
業務理解の深さ・小規模案件への対応力・コミュニケーション能力・プロジェクト管理力を複合的に見ることが欠かせません。提案前のヒアリングの質と、実績の具体性で業務理解度を見極めましょう。詳細はこちら(No.2002)をご覧ください。
費用相場:
スクラッチ開発(小〜中規模)は300万円〜3,000万円程度、大規模・基幹系は3,000万円〜1億円以上が目安です。初期費用だけでなく、TCO(総保有コスト)の視点で比べることが大切です。詳細はこちら(No.2003)をご覧ください。
発注の進め方:
要件定義への関与、RFP・PoCの活用、契約形態の選択を通じて、発注者が主導権を握ることが成功につながります。詳細はこちら(No.2004)をご覧ください。
失敗しないための3原則:
「目的とゴールの経営レベルでの合意」「スコープの適切な管理」「移行・定着化に向けたリソースの確保」の3つを守ることで、多くのリスクを回避できます。
業務システムリニューアルは、適切な準備と体制のもとで進めれば、組織の競争力と生産性を大きく高める機会になります。
関連記事と合わせて読み、貴社のリニューアルプロジェクトを成功に導いてください。
関連テーマの詳細は、次の記事で確認できます。
開発前に確認したい無料ホワイトペーパーはこちらです。
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
