EC刷新の納期は、実装期間だけでなく、稟議承認・社内合意・繁忙期を避けたカットオーバー時期の判断で決まります。
EC事業責任者や経営層が、いつまでに誰を巻き込むかを判断するには、モダナイゼーションとの違いから予算確保までを押さえる必要があります。全体像は下の全体ガイドで確認できます。
▼全体ガイドの記事
・EC刷新の完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
EC刷新の位置づけ(経営判断・プロジェクト推進という論点)
EC刷新の開発期間を考える前に、本記事が扱う論点の位置づけを確認しておく必要があります。同じEC刷新でも、技術手法に重心を置く記事群と、経営判断・プロジェクト推進に重心を置く本記事とでは、スケジュールに影響する要因がまったく異なるためです。
- 意思決定:売上機会損失を示したうえで、稟議と予算承認の時期を決める
- 稼働時期:年末商戦やセールを避けたうえで、閑散期のカットオーバーから逆算する時期
- 合意形成:EC事業部門とIT部門による、要件・非機能要件・連携条件の詰め
モダナイゼーション記事群との違い(技術HOWと経営WHY/WHENの軸)
同じモダナイゼーションでも、技術の手法(HOW)を扱う記事と、なぜ今いつ動くかという経営判断(WHY/WHEN)を扱う本記事とでは、見る軸が違います。
- ECのモダナイゼーション(技術HOW):プラットフォームを問わないEC全般が対象で、リホストなど5つの手法を解説
- 通販サイト/システムのモダナイゼーション(技術HOW):独自カスタマイズや独自OMSなど、保有する通販システムの移行を扱う
- 本記事のEC刷新(経営WHY/WHEN):なぜ今投資すべきか、いつ動くかを経営層が判断し、社内を巻き込んで進める
ECのモダナイゼーションでは、決済・在庫・WMS連携やSEO評価の引き継ぎといったEC特有の制約が論点になり、読み手はエンジニア・情報システム部門です。一方、通販サイト/システムのモダナイゼーションでは、会員データや商品マスタ、注文履歴といった固有の資産を、どう移行するかという実務の進め方に踏み込みます。
同じ開発期間を扱っても、モダナイゼーション記事群は実装フェーズの工程別の期間配分を主眼にします。これに対し、本記事は実装前の意思決定・予算承認・合意形成にかかる期間こそが最大の変動要因だと捉えています。技術的な刷新手法の詳細は、モダナイゼーション記事もあわせてご覧ください。
売上機会損失の可視化(意思決定の起点)
EC刷新の意思決定を後押しする最大の起点は、老朽化したECシステムを使い続けることで生じている売上機会損失を見える形にすることです。表示速度の低下、決済導線の使いにくさ、スマートフォンでの操作性の悪さは、カゴ落ち(カート離脱)や離脱率の悪化として、日々の売上を静かに蝕んでいます。
これらは損益計算書に「刷新しなかったコスト」として表れないため、経営会議のアジェンダに載りにくいという構造があります。EC事業責任者がこの損失を経営層に届けるには、「サイトが古い」という定性的な訴えだけでは足りません。
放置した場合の競合との比較劣位や、決済セキュリティ基準の改定などの法改正に追従が遅れるリスクを示す必要があります。一般的にECサイトの寿命・リニューアル周期は3〜5年が目安とされており、「あとどれだけ現行システムで戦えるか」という時間軸を添えられます。そのうえで、いつまでに決めなければ手遅れになるかを逆算して示すことが、経営層を動かす実務上の第一歩です。
経営層への説明〜稟議承認までの意思決定スケジュール

EC刷新のプロジェクト全体のスケジュールを左右する最初の関門が、経営層の稟議承認です。この段階でどれだけ時間がかかるかは、企業ごとの意思決定文化と、EC事業責任者がどこまで説得材料を用意できているかによって大きく変わります。
売上への影響を定量化して伝える視点
経営層は、EC刷新を「システムを新しくするコスト」より「事業成長への再投資」として捉えられるかどうかで、稟議の通りやすさが大きく変わります。そのため、EC事業責任者には、「現行システムを使い続けた場合の競合比較劣位と機会損失」と「刷新した場合に見込める売上・コンバージョン率への好影響」を対比させた資料を用意することが求められます。
ここで大切なのは、断定的な業界平均値より、自社サイトのアクセス解析データ(表示速度、離脱率の高いページ、決済完了率など)を根拠に、自社固有の課題として語ることです。
あわせて、システム刷新一般で投資回収期間の目安とされる1.5〜4年を引き合いに出します。初期フェーズで一定のコスト増を許容しつつ、稼働後の売上向上と保守コスト削減によって投資を回収する計画を示すことが、稟議を通す説得力を高めます。

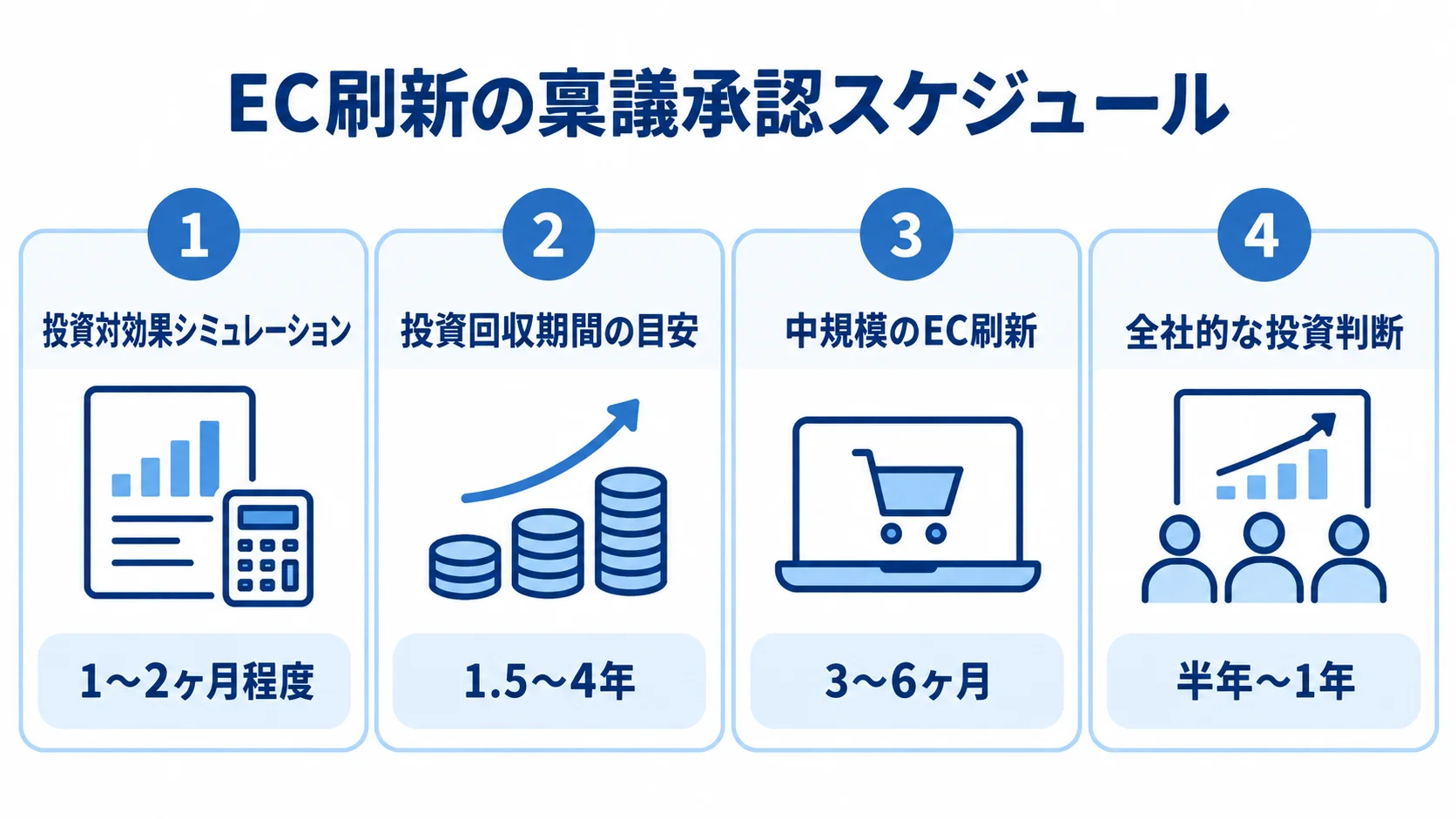

稟議・投資対効果シミュレーションに要する期間
経営層と現場の認識のズレを埋めるには、綿密なコスト・効果シミュレーションを関係者間で共有する必要があります。このシミュレーション作業だけで、実務上は1〜2ヶ月程度かかるケースが多く見られます。
具体的には、刷新した場合としなかった場合の3〜5年スパンでのコスト比較と、決済セキュリティ基準改定など法対応リスクを放置した場合の潜在的な損失額の試算を用意します。競合ECサイトの刷新動向を踏まえた機会損失の見積もりも加えて、EC事業責任者と情報システム部門が共同で作ることになります。
稟議を早めるには、経営会議の開催サイクルを逆算し、いつまでにどの資料を揃えるかをマイルストーンとして決めておきます。財務部門やマーケティング部門は、早い段階から巻き込んでおくのが有効です。中規模のEC刷新なら意思決定から稟議承認まで3〜6ヶ月、全社的な投資判断が絡む大規模案件なら半年〜1年を見込むのが現実的です。
繁忙期を避けたリニューアル時期の意思決定

EC刷新の開発期間とスケジュールを決めるうえで、他業種のシステム刷新にはない固有の意思決定ポイントは、年間の売上を大きく左右する繁忙期との兼ね合いです。
年末商戦・セールを踏まえた逆算スケジュール設計
年末商戦や大型セールの時期に新システムの公開やデータ移行が重なると、トラブル対応と通常業務の繁忙が同時に押し寄せ、致命的な機会損失に直結します。
刷新やデータ移行の直後は、どれだけテストを重ねても「データ差異」や「連携エラー」が見つかり、確認作業に追われることが少なくありません。そのため、万が一のトラブルが売上損失や業務停止に直結しないよう、年間で最もアクセスと出荷量が落ち着く閑散期にカットオーバーを設定します。そこから逆算して各工程のスケジュールを引くのが鉄則です。
この逆算スケジュールは技術の都合ではなく、経営判断そのものです。年間の販促カレンダーを最も正確に把握しているEC事業責任者が、プロジェクトの起点となる稼働目標日を主体的に示す必要があります。

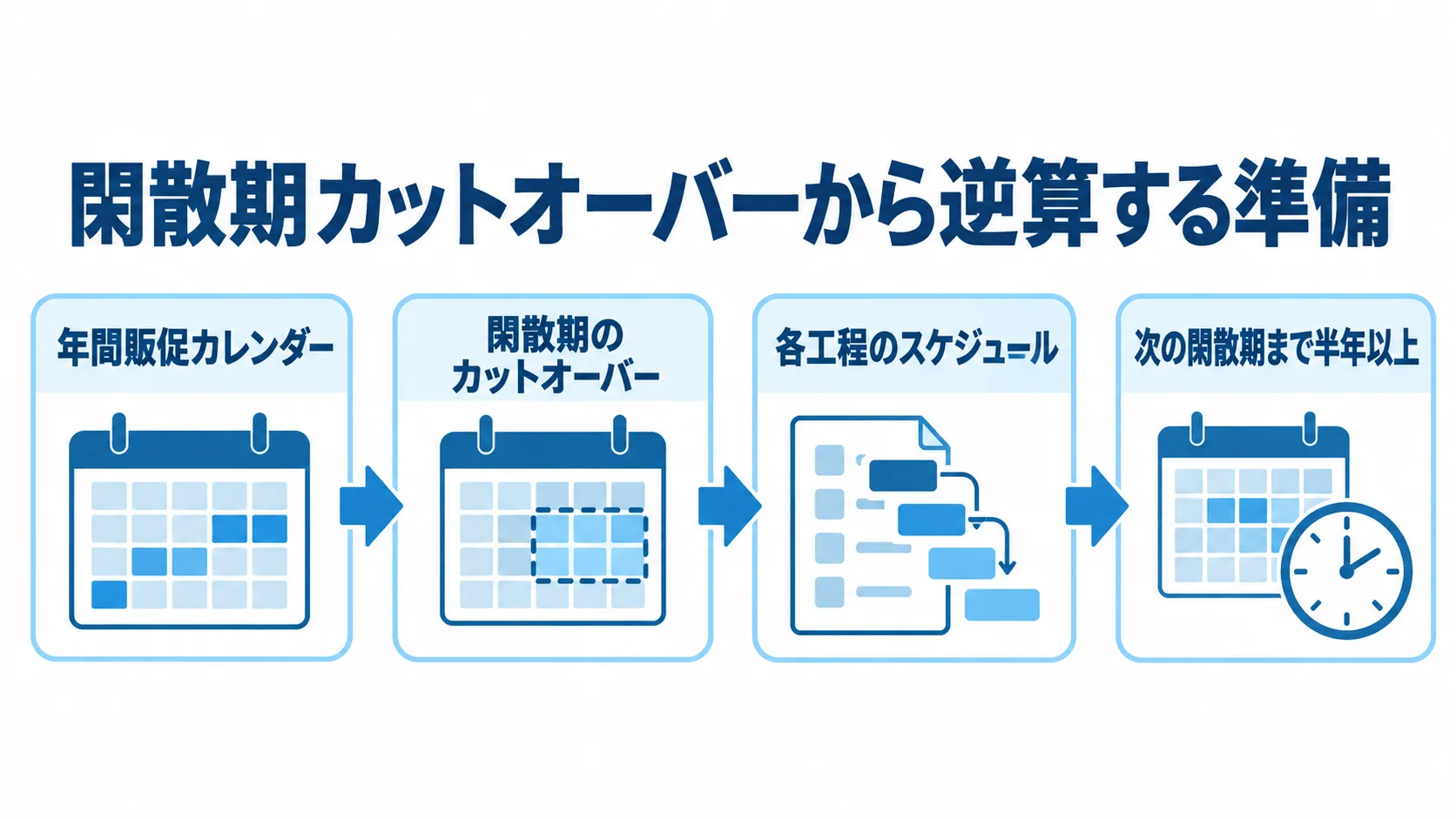

閑散期カットオーバーに向けた準備期間の考え方
閑散期にカットオーバーを合わせる判断は、稼働開始日を後ろにずらすことにとどまりません。意思決定の時期によっては次の閑散期まで半年以上待つケースもあり、この待機期間の扱いもプロジェクト推進上の重要な論点になります。
稟議承認が繁忙期の直前にずれ込んだ場合、無理に間に合わせようとビッグバン方式で一斉に切り替えるより、次の閑散期を新たな目標に据えるほうが結果的に事業リスクを抑えられます。その間に、要件定義や社内合意形成を丁寧に進められます。
EC事業責任者は、稟議のタイミングと年間販促カレンダーの両方を俯瞰し、「今期の閑散期に間に合わせるべきか、次期に照準を合わせるべきか」を早期に判断することが求められます。そのうえで、開発ベンダーとも稼働目標日を早い段階で共有しておくと、実務上の手戻りを防げます。
EC事業責任者とIT部門の合意形成に要する期間

稟議承認を得た後も、EC刷新では、事業側(売上・マーケティング)とIT部門(システム・保守)の合意形成という、もう一つの大きな関門を越える必要があります。
事業側とIT部門の認識ギャップが生む遅延リスク
事業側とIT部門の認識のズレは、EC刷新のスケジュール遅延を招く最大の要因のひとつです。EC事業責任者は「一刻も早く新しいデザイン・機能を公開して売上を伸ばしたい」というスピード志向で動きます。一方、IT部門は「既存の基幹システム・WMSとの連携を壊さず安全に移行したい」という安全確実志向で動くため、両者の温度差から要件のすり合わせが難航しがちです。

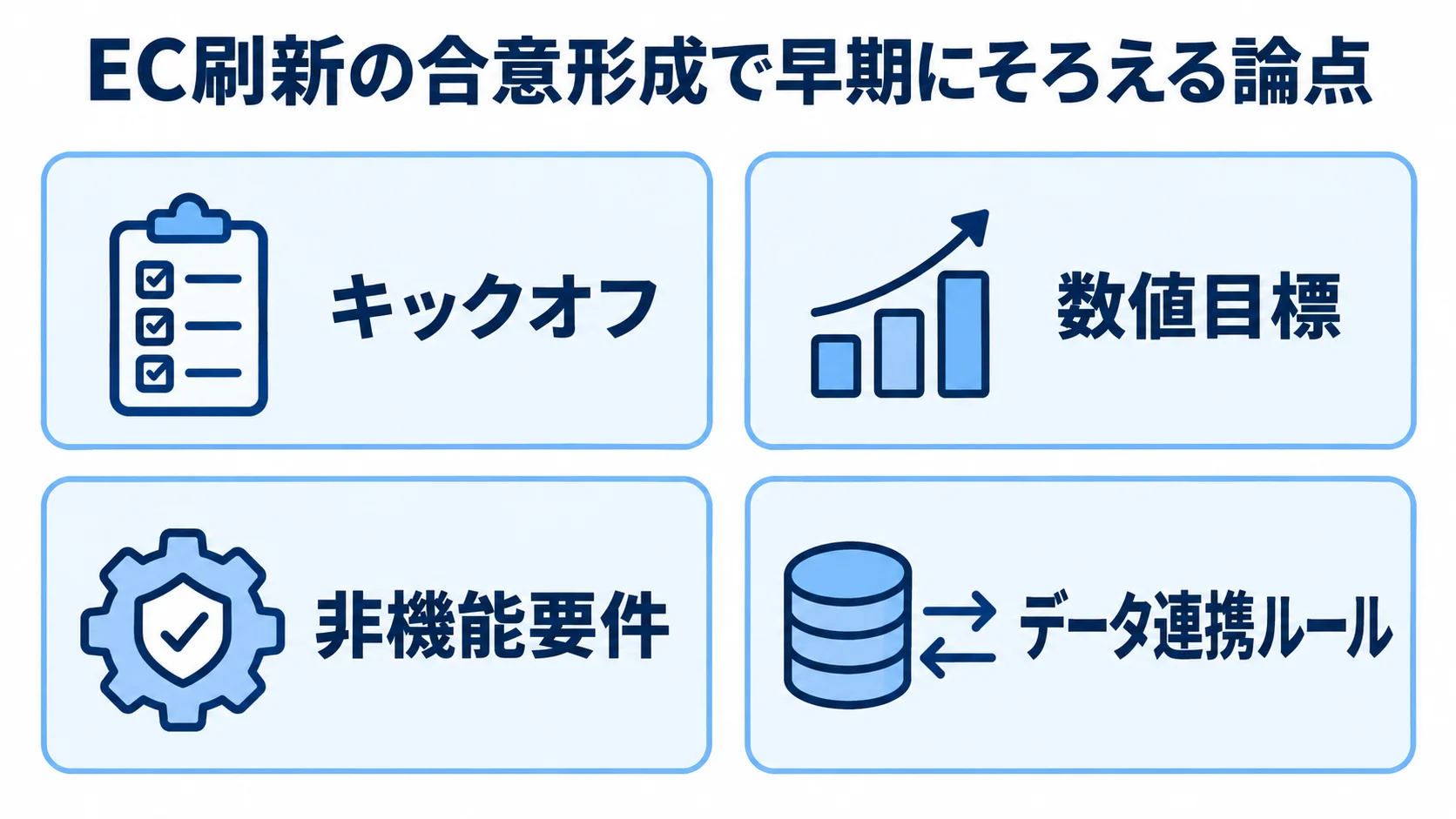

この認識ギャップを放置したまま開発を始めると、実装フェーズに入ってから「事業側が想定していた機能がIT部門の計画に入っていなかった」という手戻りが起き、プロジェクト全体の納期を圧迫します。そこで、プロジェクトの初期段階から、事業側とIT部門の双方が参加するキックオフを設けます。
キックオフでは、「なぜ・いつまでに・何のために刷新するのか」という目的を数値目標とともに共有し、両者の温度差を早い段階で埋めておくことが不可欠です。
非機能要件・データ連携ルールのすり合わせ期間
機能面の要望以上に合意形成に時間がかかりやすいのは、表示速度やサーバー稼働率といった「非機能要件」の定義です。事業側が求める体感速度と、IT部門が現実的に提供できる速度・予算の折り合いを、要件定義の初期段階で詰めておく必要があります。
基幹システム(ERP)や倉庫管理システム(WMS)と連携させる場合は、文字コード・桁数・税込税抜の扱いといった細かなデータ連携ルールを、徹底してすり合わせておく必要があります。そのすり合わせを怠ると、移行後に「注文は通るのに出荷指示が出ない」といった連携エラーが多発します。
事業側だけでもIT部門だけでも判断がつかない論点が多いため、双方の担当者が定例で顔を合わせる場を要件定義の早期から設けます。決定事項はその都度文書化しながら進めることで、後工程の手戻りとスケジュール遅延を防げます。
リニューアル予算の確保とプロジェクト全体スケジュール
意思決定と合意形成という上流の工程を終えると、確保した予算のもとで実際にプロジェクトを進めるフェーズに入ります。このフェーズでも、経営判断とプロジェクト推進の視点で押さえておきたい点があります。
売上規模別に見る投資対効果の説明
リニューアル予算には、新規構築費用のほかに、データ移行費、301リダイレクト設計費、マーケティングツールの再連携費が上乗せされます。そのため、一般的には新規構築より20〜50%程度の追加費用が発生します。301リダイレクト設計費は、旧URLのSEO評価を引き継ぐための費用です。
この上乗せ分を織り込まずに予算申請すると、プロジェクト途中で追加の稟議が必要になり、スケジュール全体が停滞する原因になります。予算規模の目安としては、年商1億円未満なら低価格帯の刷新にとどめ、集客・広告への投資を優先すべき局面が多くなります。
年商1億円〜5億円なら、ブランド独自のUI刷新やCRM連携が中心になります。年商5億円〜50億円では基幹連携の刷新とデータ活用の自動化へ、年商50億円以上では独自の物流オペレーションに対応した大規模な刷新へと重点が移ります。EC事業責任者は、売上規模に見合った投資水準を経営層に示し、過大にも過小にもならないよう説明することが求められます。
段階移行・並行稼働による全体スケジュール設計
予算確保後の実行フェーズでも、全チャネル・全商品を一斉に切り替える「ビッグバン方式」は避けるべき選択肢です。テストの規模が膨らんでエラーを特定しにくくなり、稼働直後に受注や出荷が止まる致命的な障害を招くおそれが高いためです。一方で、一部の店舗や商品カテゴリーに絞って稼働させ、エラー発生率を確かめながら対象を広げるスモールスタートは有効です。
旧システムと新システムを一定期間並行稼働させ、両者の出力が一致するかを確かめる方法もあります。プロジェクト推進の実務では、経営層を含むステアリングコミッティを置き、週次・月次の定例会議で進捗と課題を一覧にするのが基本です。
仕様変更は口頭で済ませず、変更要求として起票して影響範囲と工数を見積もり、承認を経てから実施するルールを徹底すれば、事業側からの要望が際限なく積み上がり、スケジュールが破綻する事態を防げます。全体工程には10〜20%程度のリスクバッファを組み込み、カットオーバー目標日から逆算した日程に常に余裕を持たせておくことが、納期管理の要諦です。
まとめ
EC刷新の開発期間・スケジュール・納期を、経営判断とプロジェクト推進の観点から説明してきました。稟議承認から予算確保まで、意思決定と合意形成の流れに沿って整理しています。
技術的な刷新手法の詳細は、モダナイゼーションの記事に譲ります。本記事で強調したいのは、EC刷新の最大の変動要因が実装作業そのものよりも上流の意思決定にあることです。その上流にあるのは、売上機会損失を示したうえでの稟議承認、事業側とIT部門の合意形成、繁忙期を踏まえた時期の判断です。
EC事業責任者が主体となって年間販促カレンダーから逆算した日程を示し、経営層とIT部門の双方を巻き込みながら段階的に進めることが、EC刷新を成功に導く鍵です。
▼全体ガイドの記事
・EC刷新の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
