FutureStage導入の開発期間・スケジュール・納期について

FutureStageの導入期間は、対象業務の範囲、提供形態、テンプレートとの適合度で変わります。パッケージ型ERPの導入全体は、一般に3〜6ヶ月程度が目安です。

工程は前半の分析と後半の構築・移行に分かれ、納期は適合性の検証とカスタマイズ範囲の管理で左右されます。

▼全体ガイドの記事
・FutureStage導入の完全ガイド

FutureStage導入の開発期間の全体像

小規模・中規模・大規模の開発期間の目安を並べた図
対象規模が大きくなるにつれて期間の幅も広がります。

導入全体の目安は、パッケージ型ERPの場合、一般に3〜6ヶ月程度です。

業務範囲は、生産・販売だけを対象とするか、購買・在庫・原価・会計まで含めるかで異なります。

提供形態はオンプレミス型かクラウド型かで、テンプレートとの適合度とあわせて期間を左右します。

クラウド型は、標準機能中心の小規模なケースなら最短10日間程度で導入できるとする一次情報があります。ただし、これは限定的なケースの目安です。

生産管理・販売管理・会計を本格的に刷新する場合は、提供形態を問わず3〜6ヶ月程度が必要です。

複数拠点への展開や本格的なカスタマイズを伴う場合は、6ヶ月〜1年以上を見込みます。

月額課金には、ライセンス、データベース保守、回線費用、クラウド基盤使用料が含まれます。このため、初期導入のハードルを下げやすい点が特徴です。

標準的な進め方では、課題整理・システム選定と契約・導入準備にそれぞれ1ヶ月程度かかります。続いて、セットアップ、マスタ登録、現場研修、テスト運用に1〜2ヶ月程度を要し、並行稼働と本番移行にも1〜2ヶ月程度を見込みます。

期間の多くは、システムの立ち上げだけでなく、業務をテンプレートに合わせ、現場が使える状態にする作業に充てられます。

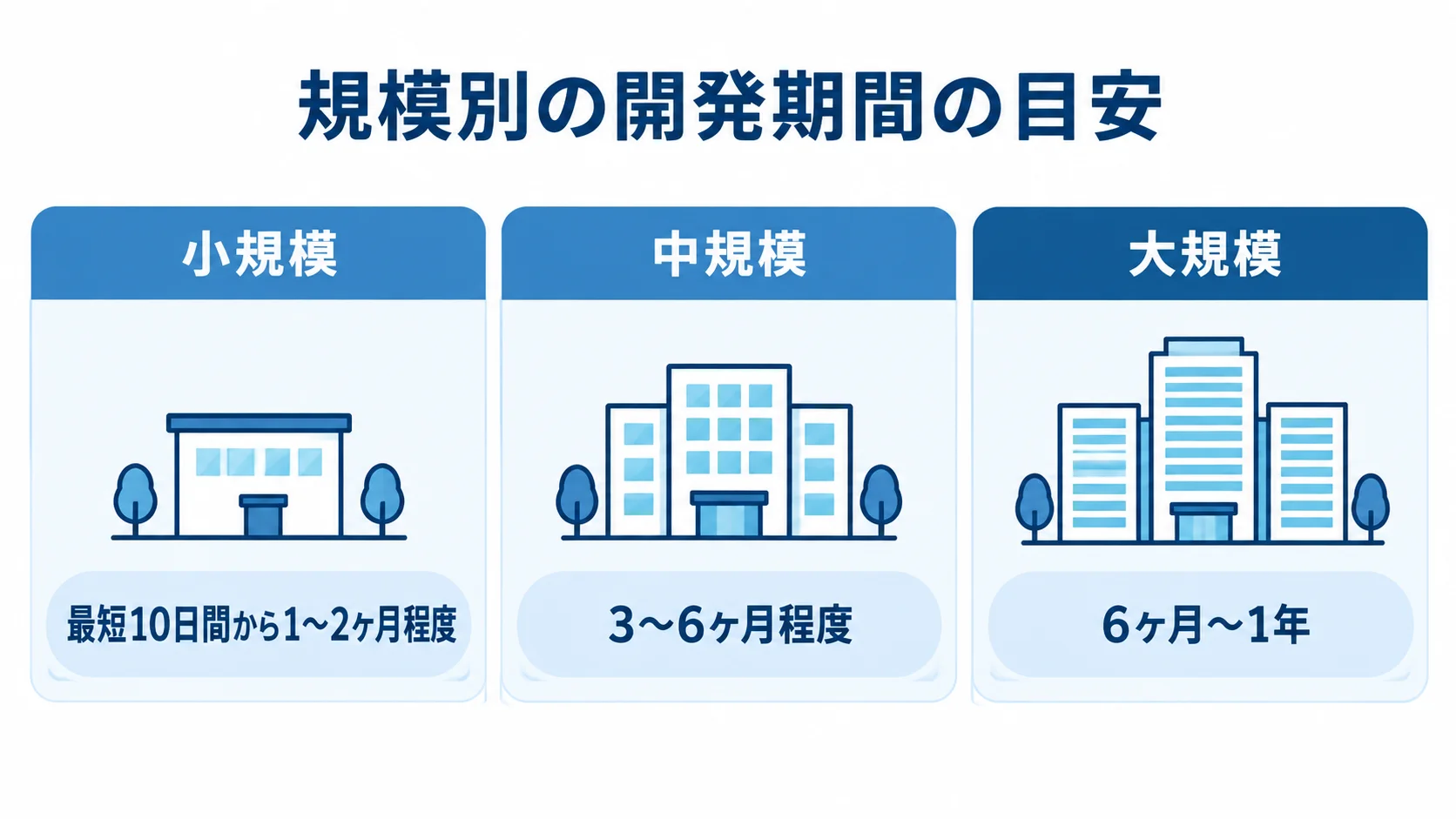

規模別の開発期間の目安

導入期間は、規模と対象業務の複雑さで変わります。そのため、小・中・大の3つに分けて目安を確認します。

  • 小規模:単一拠点で、クラウド型とテンプレートに近い標準機能を組み合わせた構成です。
  • 中規模:基幹業務全体が対象で、既存データの移行とマスタ整備を伴います。
  • 大規模:複数拠点への展開と、独自要件への追加カスタマイズが加わる構成です。

小規模では、生産管理か販売管理のどちらかを導入します。

最短10日間から1〜2ヶ月程度で稼働できる可能性があります。

中規模では、生産管理・販売管理・購買・在庫・原価・会計までを対象とし、期間は3〜6ヶ月程度が目安です。

多くの中堅製造業・卸売業のFutureStage導入は、この範囲に収まります。

大規模では、既存の生産管理・会計システムの全面刷新や、周辺システムとの連携も期間に影響します。期間の目安は6ヶ月〜1年で、拠点数が多い場合は1年を超えることもあります。

どの規模でも、全体の期間を決めるのは、品目・部品表・工程・取引先のマスタ整備、現場への定着、既存データの移行と検証です。

中堅・中小企業向け統合基幹業務パッケージとしての特性が期間に与える影響

FutureStageの期間への影響は、フルスクラッチ開発と汎用クラウドSaaSという両極と比べると整理できます。

  • フルスクラッチ:要件に合わせやすい一方で、開発期間と費用が膨らみやすい方式です。
  • 汎用クラウドSaaS:短期間で導入できる反面、業種特有の業務への対応には限界があります。
  • FutureStage:業種別テンプレートを起点に、標準機能で業務を構築するパッケージです。

フルスクラッチは、要件定義から本番稼働まで6ヶ月〜数年を要し、費用も1,000万円〜数億円規模になりがちです。このため、中堅・中小企業にとっては過剰投資になりやすい点が課題です。

汎用クラウドSaaSの導入期間は、数週間〜3ヶ月が目安です。ただし、標準機能で業務が回らない場合は、Excelでの二重管理に戻るリスクもあります。

FutureStageのテンプレートは、製造業だけでなく卸売業・小売業にも対応しています。

日立システムズを中心とする日立グループ各社が全国で導入を支援するため、地方拠点のある中堅企業も、近隣の日立グループ会社から支援を受けやすい特性があります。

FutureStage導入では、標準テンプレートで業務をどこまでカバーできるかを確かめるフィット&ギャップ分析に、相応の期間が必要です。

ポイント

期間の見積もりを比べるときは、業務範囲、提供形態、テンプレートとの適合度をそろえて見るのが目安です。規模や拠点数、フルスクラッチや汎用SaaSとの違いも合わせると、期間の幅を読み違えにくくなります。

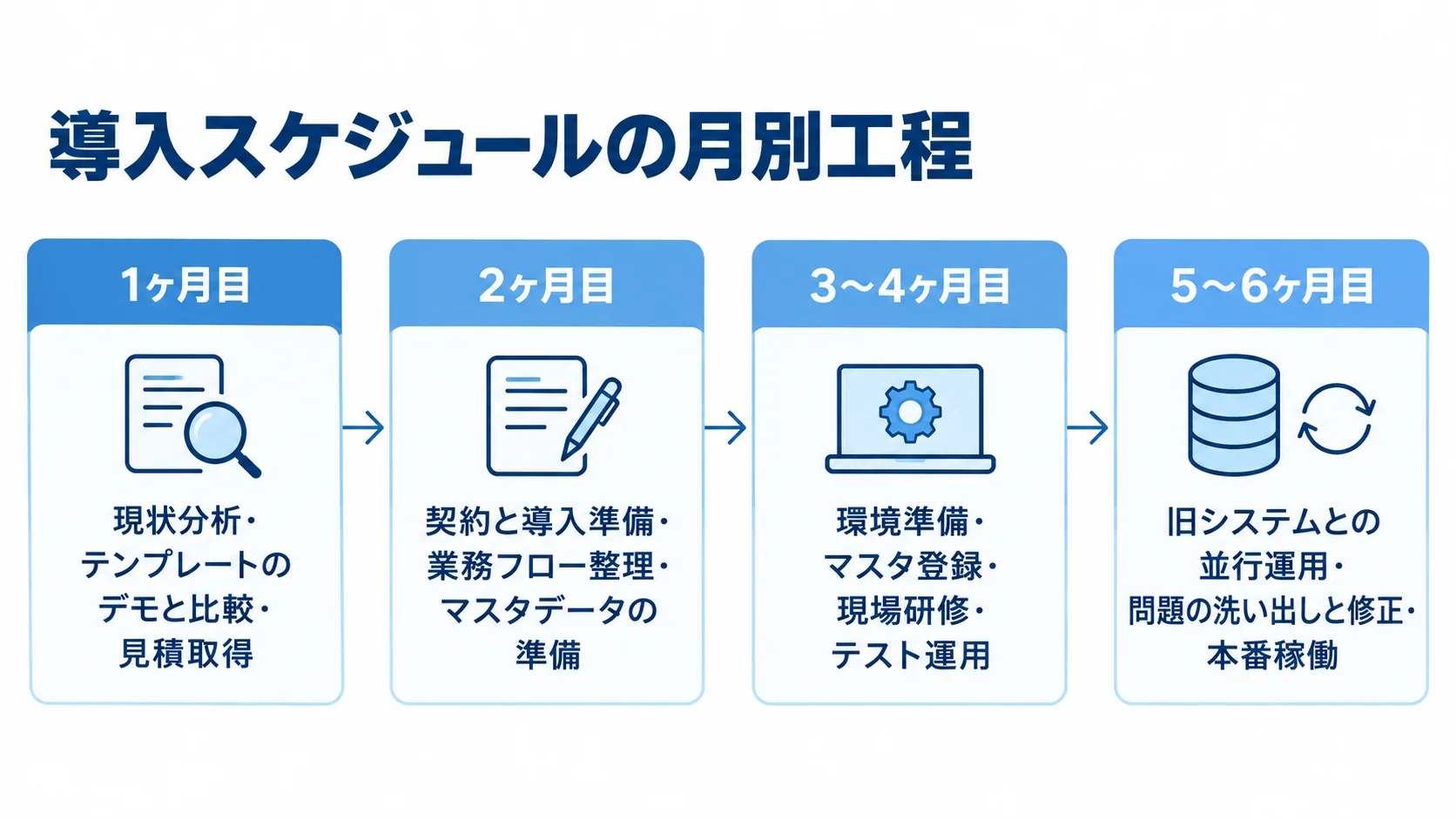

要件定義から本番稼働までの工程別スケジュール

1ヶ月目の現状分析から5〜6ヶ月目の並行運用と本番稼働までを並べた工程図
研修やテスト運用の後に並行稼働を置いた流れです。

標準的な工程は、課題整理から本番移行まで進みます。前半は構想・要件定義・フィット&ギャップ分析、後半は構築・データ移行・テスト・本番移行です。

一般的な3〜6ヶ月の導入では、1ヶ月目に現状分析、テンプレートのデモと比較、見積取得を行います。2ヶ月目は、契約と導入準備として業務フローを整理し、品目・取引先・工程といったマスタデータの準備を進めます。

3〜4ヶ月目は、環境準備、マスタ登録、現場研修、テスト運用を進めます。とくにマスタ登録と、現場が操作に習熟するまでの研修には、工数がかかります。

5〜6ヶ月目は、旧システムとの並行運用、問題の洗い出しと修正、本番稼働を行います。

並行稼働では、旧システムとFutureStageを動かし、データの整合性や業務プロセスを検証します。この検証には、業務の過不足を確かめる隠れ工数があり、初期見積もりから漏れやすいため、予定に含めておく必要があります。

構想・要件定義・フィット&ギャップ分析フェーズ

前半は、課題整理、要件定義、フィット&ギャップ分析を順に進めます。

  • 課題整理:導入の目的を定め、現状の業務で何が問題かを明らかにします。
  • 要件定義:対象業務、業種テンプレート、必要な帳票やレポートの範囲を決めます。
  • 適合性の検証:実データを使い、標準機能で譲れない要件を満たせるかを確かめます。

課題整理では、既存の業務とシステムを棚卸しし、導入目的を明確にします。対象は生産管理・販売管理・会計業務で、システムとExcelでの運用を洗い出します。目的は、老朽化した基幹システムの刷新、部門別Excelの統合、複数拠点の標準化です。

製造業向けには金属加工・自動車部品・一般機械、卸売業向けには食品卸・医薬品卸などのテンプレートが用意されています。

フィット&ギャップ分析を丁寧に行わないと、稼働後に追加の改修が頻発する原因になります。

標準機能で不足する独自要件のカスタマイズ費用は、初期導入費用の3〜4割程度を占める最大のコスト増要因とされます。

分析の精度は、後半工程の手戻りとコストの両方を左右します。そのため、前半に十分な時間を確保し、標準機能とアドオン開発の対応範囲を早い段階で切り分けておく必要があります。

構築・データ移行・テスト・本番移行フェーズ

後半は、環境を構築し、データを整え、現場で運用を確認してから本番へ切り替えます。

  • セットアップ:オンプレミス型はインストール、クラウド型は環境の払い出しと初期設定です。
  • マスタ整備と移行:マスタの登録と、既存システムやExcelのデータの受け渡しです。
  • 教育とテスト:研修と、実データを使った運用で業務が回るかを確かめる作業です。
  • 本番移行:並行稼働で問題がないかを確かめてから、新システムに切り替えます。

必要に応じて、フィット&ギャップ分析で洗い出したアドオン開発も行います。

登録する対象は、品目、部品表、工程、仕入先、得意先などです。旧システムと新システムではコード体系が異なることが多いため、データのクレンジング(整理)や突合に工数がかかります。

IT専任者が少ない中堅企業では、日立グループの担当者による現場研修の支援が安心材料になります。

並行稼働では、日々の業務を回しながら、想定外の運用問題を本番前に洗い出します。ただし、並行稼働を短縮しすぎると、稼働直後に現場が混乱するリスクがあります。

ポイント

工程表を見るときは、前半の分析に十分な時間を取れているかと、並行稼働を短縮しすぎていないかが目安になります。3〜4ヶ月目は工数が集中しやすいため、この時期の予定の余裕も判断材料になります。

FutureStage固有でスケジュールに影響する工程

期間を左右するのは、製造・卸売・小売にまたがる業種別テンプレートと、日立グループ大手SIerの伴走支援体制です。

幅広い業種の中堅・中小企業に対応し、全国で手厚い支援を受けられる点から選ばれています。単一業種向けパッケージや、支援の限られる汎用SaaSとは異なる点も考慮する必要があります。

業種別テンプレートの豊富さによる標準化(製造・卸売・小売への対応)

FutureStageには製造・卸売・小売の業種別テンプレートがあり、どこまで使えるかが要件定義や開発期間に影響します。

  • 製造業:金属加工、自動車部品、一般機械を対象としたテンプレート
  • 卸売業:食品卸、医薬品卸向けのテンプレート
  • 小売業:量販店、専門店、百貨店向けのテンプレート

自社に近いテンプレートがあれば、業務フローの大幅な変更や追加開発を避けられる可能性があります。さらに、標準機能で運用できる範囲が広がれば、要件定義から開発までの期間を短縮できます。

卸売(仕入・販売)も行う製造業や複数業態では、単一業種向けでは業務をカバーしきれない場合があります。一方、FutureStageは幅広いテンプレートでまとめて扱えるため、期間短縮につながります。

ただし、テンプレートがあっても、フィット&ギャップ分析は欠かせません。実データを使い、テンプレートと自社業務の適合度を丁寧に検証する必要があります。

この検証は、稼働後の予想外のカスタマイズやトラブルを防ぎ、本格導入を進めるための根拠になります。

日立グループ大手SIerによる伴走支援体制

日立システムズを中心に、日立ソリューションズや各地域の日立グループ会社が、全国で導入と保守を支援します。

  • 要件定義:現状分析を丁寧に行い、導入要件をまとめます。
  • マスタ登録・研修:操作の習得に伴走し、現場への定着を支えます。
  • 発注側の時間確保:会議に出る担当者と日程を、あらかじめ予定に組み込みます。

IT専任者が少ない中堅・中小企業では、要件定義やマスタ整備に詳しい外部パートナーの研修支援が、現場定着と日程の維持を助けます。

日立グループには、1987年のリリース以来30年以上の提供実績と、累計4,000システムを超える導入実績があります。こうした実績から、業種ごとの典型的なつまずきや、標準期間で完了させるノウハウを活用できる点も特徴です。

支援が手厚いほど要件定義や研修の打ち合わせが増える傾向があり、発注側にもより多くの参加時間が求められます。

ポイント

自社の業務が業種別テンプレートに収まるかと、伴走支援の範囲が、期間の見通しを立てる目安になります。テンプレートがあっても、フィット&ギャップ分析は欠かせない点も判断材料に加えます。

納期遅延の典型要因と対策

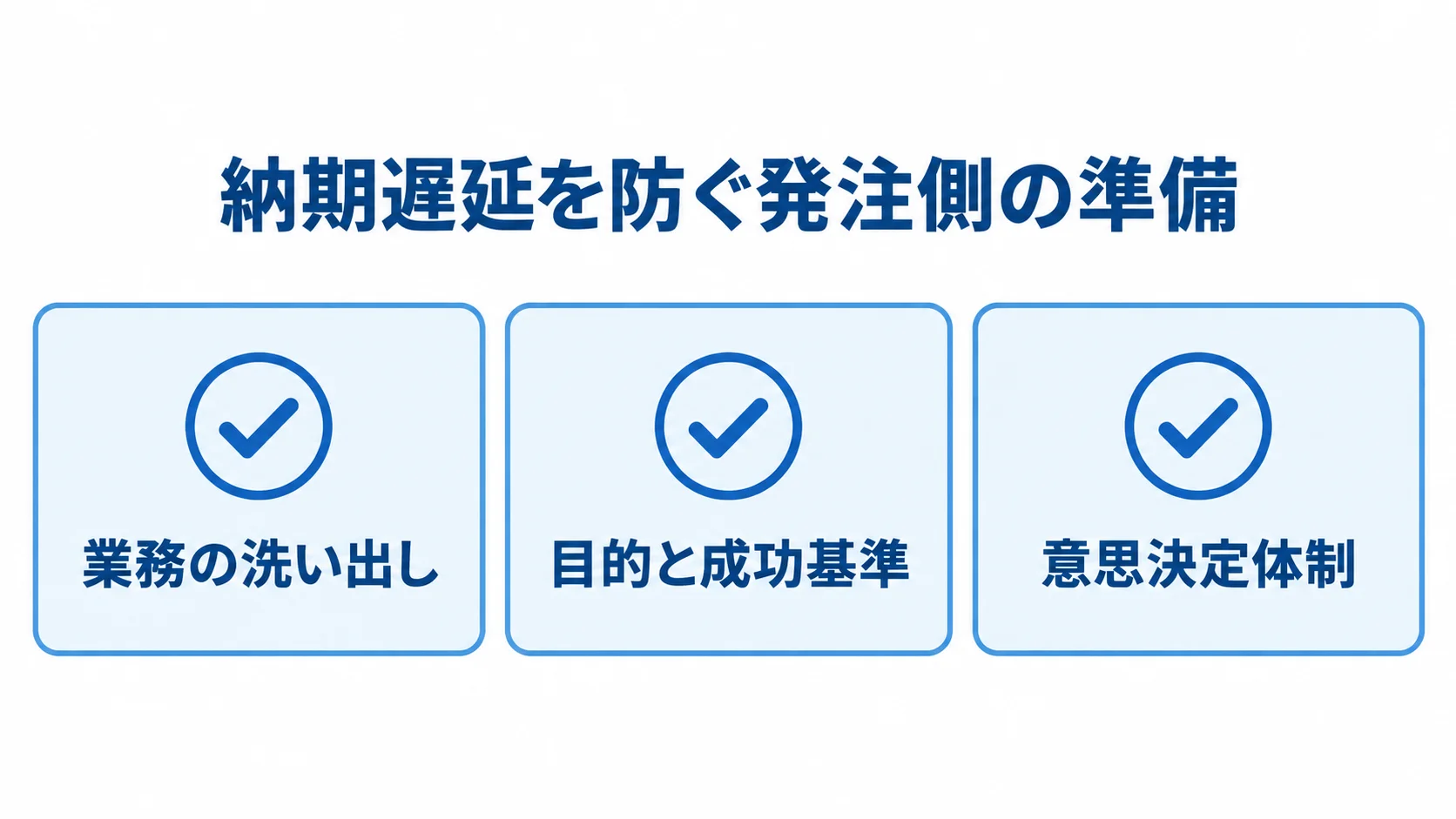

業務の洗い出し、目的と成功基準、意思決定体制の3項目を示すチェックリスト
発注側の準備項目を3つのカードに整理しています。

納期遅延の多くは、自社業務とテンプレートの適合不足や、カスタマイズ範囲の管理不足が原因です。

具体的には、テンプレートの不適合、分析不足による改修の増加、現場への未定着が挙げられます。こうした課題から、予定が押されるケースが目立ちます。

テンプレートミスマッチ・カスタマイズ膨張による手戻り

手戻りを招く主な要因は、標準機能との適合不足とカスタマイズ範囲の拡大です。

  • 契約前に検証する:実際の業務データを使い、フィット&ギャップ分析を進めます。
  • 対応範囲を分ける:標準機能、カスタマイズ、運用のどこで補うかを切り分けます。
  • 業種に近い相手を選ぶ:自社に近いテンプレートを持つパートナーです。

テンプレートの豊富さや導入実績だけで選ぶと、自社独自の業務が標準範囲から外れる場合があります。そうなると、標準機能で業務が回らず、Excelで二重管理する失敗につながる恐れがあります。

分析が不十分なまま構築を進めると、稼働直前に帳票や承認フローの問題が見つかり、追加開発で予定が押されます。

独自要件へのカスタマイズは、初期導入費用の3〜4割を占める最大のコスト増要因とされ、遅延の最大要因でもあります。

後工程の手戻りを抑えるには、契約前の段階で対応範囲の線引きを済ませておく必要があります。

現実的なスケジュールを組むための発注側の準備

日立グループの担当者の経験が豊富でも、業務の実態や既存の仕様を把握しているのは発注企業側です。このため、意思決定やマスタの提供が遅れると、プロジェクト全体が止まります。

  • 業務を洗い出す:品目、取引先、業務フローを一覧にします。
  • 目的と成功基準を決める:着手範囲、実現時期、達成内容を数値にまとめます。
  • 意思決定体制を整える:現場、情報システム部門、経営層をつなぐ責任者を置きます。

商品や製品が、どの業務フローを経て、どのように管理されているかを把握すると、要件定義と適合性分析が進みます。

優先順位を先に決めておくと、対象範囲が膨らむのを防ぎ、段階的なリリース計画を立てやすくなります。確認待ちで止まる事態を避けるには、現場のキーパーソンの判断が速く伝わる体制が欠かせません。

システム構築はパートナーに任せ、業務要件と成功基準の定義、現場の巻き込みは自社が担います。この内製と外注を組み合わせた役割分担が、現実的で守れる予定を立てる前提になります。

ポイント

納期遅延を防ぐには、契約前に実データで適合度を確かめ、標準機能、カスタマイズ、運用で補う範囲を分けておくことが目安です。発注側の業務整理と意思決定の体制も、早めに整えておく必要があります。

まとめ

規模別の期間、工程別スケジュール、FutureStage固有の工程、納期遅延の要因と対策を取り上げました。

パッケージ型導入は3〜6ヶ月程度が目安で、クラウド型の標準機能中心の小規模導入は最短10日間という情報もあります。

本格的な基幹業務の刷新には3〜6ヶ月、複数拠点展開や本格的なカスタマイズには6ヶ月〜1年以上かかります。

FutureStageは、製造・卸売・小売のテンプレートを持つ中堅・中小向けの統合基幹業務パッケージです。また、日立システムズを中心とする日立グループ大手SIerが全国で導入を支援します。

納期を守るには、適合性を丁寧に確かめて、テンプレートの不一致と改修の拡大を防ぐ必要があります。

発注側も業務を洗い出し、目的と成功基準を明確にします。そのうえで、現場を巻き込む意思決定体制を整え、主体的に進める必要があります。

導入を検討する際は、自社の業種・業態と予定上の制約を整理したうえで、中堅・中小企業のERP導入やFutureStage導入の実績が豊富なパートナーへの相談が勧められます。

▼全体ガイドの記事
・FutureStage導入の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
