情シス業務のアウトソーシングの開発期間・スケジュール・納期について

情シス業務のアウトソーシングは、現状ヒアリング、引き継ぎ設計、並走、完全移管の4工程を順に踏むため、契約の翌日から実務を任せることはできません。

期間の目安は、小規模企業(従業員200名程度まで)で約1〜1.5ヶ月、中規模企業で約2〜3ヶ月、大規模企業で3〜6ヶ月以上です。

▼全体ガイドの記事
・情シス業務のアウトソーシングの完全ガイド

情シス業務のアウトソーシングとは何か(情シスコンサルとの違いと期間の考え方)

情シス業務のアウトソーシングの開発期間を正しく見積もるには、まずこのサービスが何を対象とし、隣接するサービスとどこが違うのかを押さえておく必要があります。情シス業務のアウトソーシングは、情シスの実務を外部の委託先が実際に手を動かして代行するサービスです。

対象は、ヘルプデスクの一次対応や二次対応、サーバー・ネットワークの監視、日常的な保守作業、キッティングやアカウント管理などです。委託先は契約後も、その業務を毎日実行し続けます。

この継続的な「実行責任」が、体制構築や運用内製化を助言する情シスコンサルとの最大の違いです。この立ち位置を押さえることが、期間見積もりの出発点になります。

情シス業務のアウトソーシングが対象とする実務領域

情シス業務のアウトソーシングが対象とする実務は、大きく4つに分けられます。1つ目はヘルプデスク運用代行で、社内従業員からのパスワードリセットやアカウントロック解除、MFA(多要素認証)のエラーといった問い合わせを、委託先のオペレーターが電話・チャット・メールで受け付けます。FAQで解決しない案件は専門オペレーターへつなぎ、二次対応まで担います。

2つ目はサーバー・ネットワークの監視代行です。死活監視でアラートを検知し、あらかじめ定めた手順書に基づいて一次切り分けを行い、必要に応じて復旧作業まで、委託先の監視センターが24時間体制で実行します。

3つ目は日常運用保守の代行です。OSやミドルウェアへのパッチ適用、アカウントの追加・削除、キッティング(PCのセットアップ作業)といった、定型化されているものの手間のかかる実作業を、委託先の担当者が代わりに手を動かして進めます。

4つ目は運用担当者の常駐またはリモート代行です。委託先の担当者が自社オフィスに常駐するか、リモートで常時アクセスできる状態を保ち、社内の情シス窓口として機能します。

対象とする領域と、求める対応時間帯(平日日中のみか、24時間365日か)によって、開発期間も委託先の体制構築にかかる時間も大きく変わります。多くの実務では、まず影響範囲を読みやすいヘルプデスクの一次対応や定型的な監視業務から委託を始めます。

委託先との協働に慣れてきたら、復旧対応やキッティングといった踏み込んだ実務へ範囲を広げていく段階的な進め方が現実的です。そのうえで、どの実務から始めるかを最初に委託先とすり合わせておくと、期間見積もりの精度が高まります。

  • ヘルプデスク:問い合わせの一次受付から二次対応まで
  • 監視・保守:アラート検知と一次切り分け、定型作業
  • 端末・アカウント:キッティングと、アカウントの追加・削除
  • 常駐・リモート:社内の情シス窓口としての対応

情シスコンサルとの役割の違い(実行・実務の代行と体制設計・助言の違い)

スケジュールを見積もるうえで混同しやすいのが、情シスコンサルとの役割の違いです。情シスコンサルは、情報システム部門の「組織・人材・運用体制」をどう強くするかに主眼を置く助言・設計サービスです。

現状の業務棚卸しから、役割定義、ヘルプデスクプロセスの標準化設計、人材の採用・育成計画、ベンダーマネジメント体制の整備までを担います。ただし、実際の問い合わせ対応や監視業務そのものは請け負いません。

情シス業務のアウトソーシングは、設計されたプロセスの有無にかかわらず、既存の運用フローをそのまま引き継ぐ場合でも、ヘルプデスク対応や監視・保守という実務を日々実行する点が本質的に異なります。

  • 情シスコンサル:どう変えるかを一緒に考える役割で、体制や運用の助言と設計を担います
  • 情シス業務のアウトソーシング:変えた後も、変えなくても、その実務を代わりに行う役割です

この違いを関係者間で最初に共有しておくと、検討範囲の混同や期待値のズレを防ぎ、開発期間を予定内に収める第一歩になります。

実務上は、情シスコンサルが設計したヘルプデスクプロセスやSLA基準を、情シス業務のアウトソーシング先が日々の問い合わせ対応として回し続けるという補完関係になるケースも少なくありません。

コンサルの体制設計は「絵を描く」工程で、アウトソーシングの引き継ぎは「その絵どおりに手を動かせる状態を作る」工程です。後者は、現場の業務知識やシステムのアクセス権限といった、より具体的で属人的な要素に大きく左右されます。

ポイント

期間を見積もる前に、委託するのが実務の代行か、体制づくりの助言かを切り分けておきます。実務の代行であれば、委託先が単独で業務を回せるまでの引き継ぎ期間を見込みます。

委託範囲・企業規模別の期間の目安

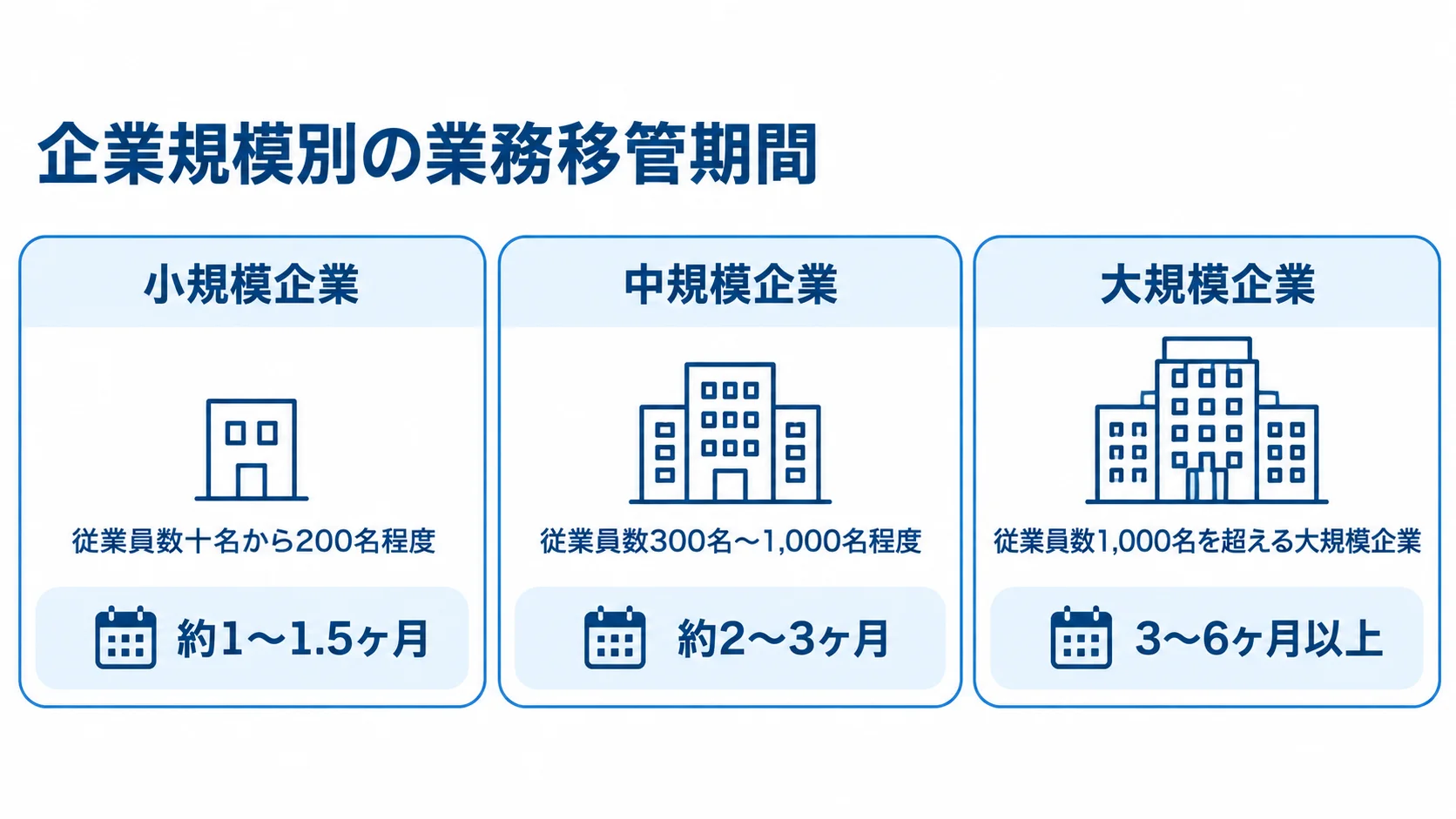

小規模企業・中規模企業・大規模企業の従業員規模と業務移管期間を3つのカードで示した図。
対象人数が増えるにつれて、移管に必要な期間も長くなる構成です。

情シス業務のアウトソーシングにかかる期間は、対象となる従業員数やシステムの複雑さ、そして何より既存の運用がどれだけドキュメント化・標準化されているかによって大きく変わります。

期間は、委託先が実務を単独で回せるまでに必要な引き継ぎの量、つまり実務移管の難易度に比例して変わります。組織の階層や意思決定の複雑さを基準にするコンサルティングとは、見積もりの軸が異なります。

ここでは、契約開始から業務移管が完了し安定稼働するまでを一つのプロジェクトとみなした場合の目安を、企業規模別に整理します。いずれも、既存業務のドキュメント整備状況や委託範囲の広さによって前後する点に注意してください。

小規模・中規模企業(従業員数十名〜1,000名程度):1ヶ月〜3ヶ月

従業員数十名から200名程度の小規模企業が導入する場合、期間の目安は約1〜1.5ヶ月です。管理対象のデバイスやシステムが少なく、業務フローもシンプルなため、現状ヒアリングから引き継ぎ、並走期間までを短期間で進められます。問い合わせの種類も限定的で、委託先が業務のパターンを把握しやすいことも、短期間での移管を後押しします。

一方、従業員数300名〜1,000名程度の中規模企業になると、期間の目安は約2〜3ヶ月に延びます。この規模になると、部門ごとに利用するシステムが異なったり、複数拠点にまたがる業務があったりするため、業務の棚卸しとマニュアル化に相応の時間がかかります。

中規模企業が最も避けたいのは、最初から全業務を一度に委託しようとして、現状ヒアリングの段階で対象範囲が膨らみ、移管全体が長引く失敗です。そこで、ヘルプデスクの一次対応など影響範囲が読みやすい業務から着手し、委託範囲を段階的に広げていくことが現実的な進め方になります。

大規模企業(従業員1,000名以上・多拠点):3ヶ月〜6ヶ月以上

従業員数1,000名を超える大規模企業、あるいは複数拠点・グループ会社を横断して導入する場合、期間の目安は3〜6ヶ月以上です。対象業務やシステムの規模によっては、さらに長期化することも珍しくありません。

この規模では、複雑なネットワーク構成、24時間365日体制のシステム監視の引き継ぎ、多岐にわたるベンダーとの調整が絡みます。そのため、業務や拠点ごとにフェーズを分けて段階的に移管するケースが多くなります。

安全に切り替えるには、切替の6ヶ月前から準備を始めることが推奨される規模感です。

  • 拠点や事業部ごとに異なる運用実態の把握
  • 既存ベンダーとの引き継ぎ調整
  • 社内でのセキュリティ審査

全体スケジュールの中心になるのは、社内外の調整と確認の工程です。

大規模な移管を一度に完成させようとすると難易度が跳ね上がります。このため、まず影響度の大きい本社機能や基幹システムの監視を固め、次に主要拠点のヘルプデスク対応へ展開し、その後にグループ会社全体へ広げるといった、フェーズ分割による段階的な進め方が現実的です。

ポイント

期間は委託範囲の広さと企業規模で変わるため、最初から全業務を委託せず、影響の読みやすい業務から段階的に広げる前提で見積もります。

フェーズ別のスケジュールと期間配分

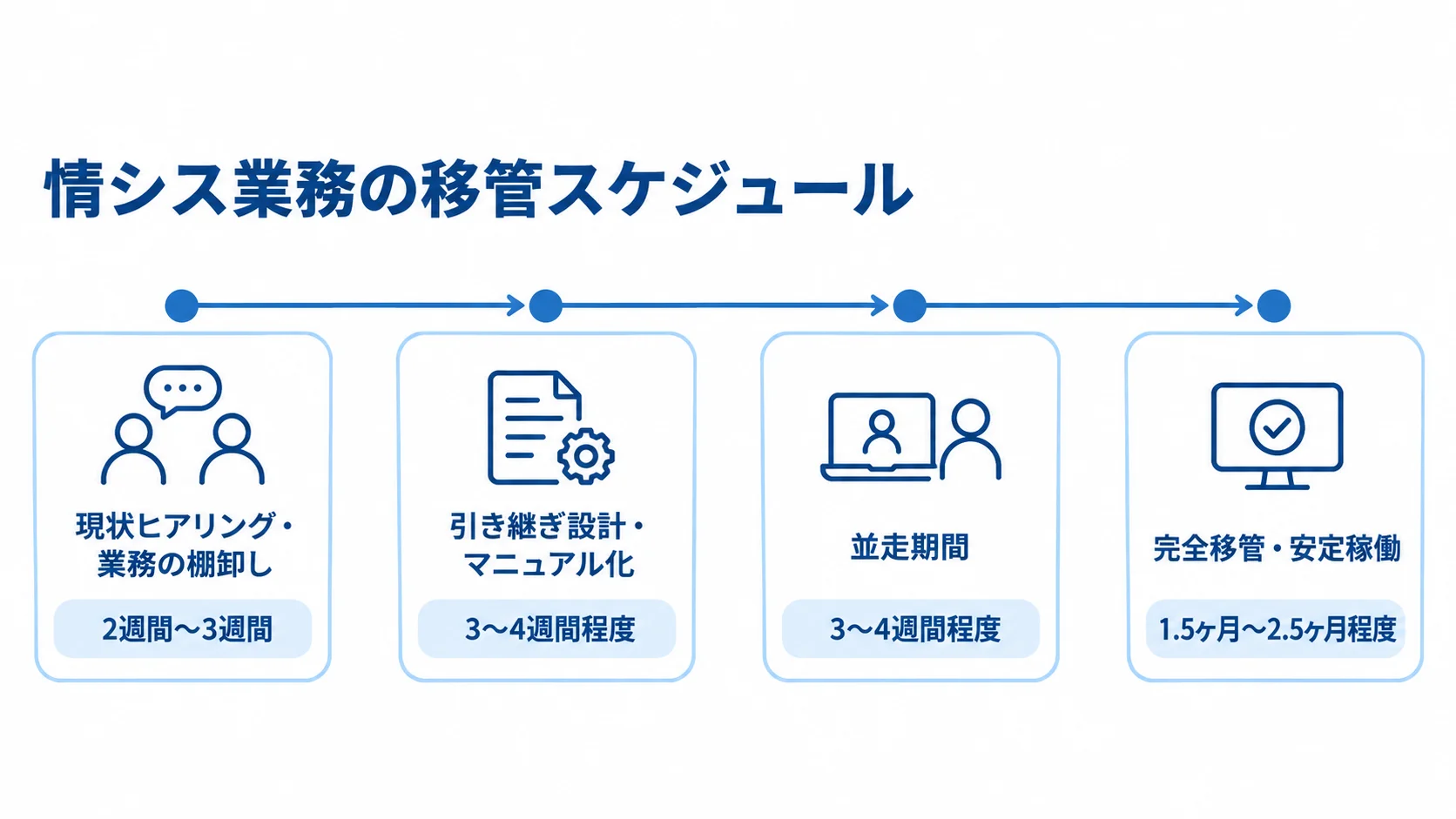

現状ヒアリング、引き継ぎ設計、並走、完全移管・安定稼働の4工程と、それぞれの期間を横並びで示した図。
前半で現状と手順を整え、後半で実務の移管を進めます。

情シス業務のアウトソーシングは、現状ヒアリング・業務の棚卸し、引き継ぎ設計・マニュアル化、並走期間、完全移管・安定稼働という4つの工程に大きく分けられます。標準的な中規模企業(従業員300名〜1,000名程度)を例にとると、契約開始から安定稼働まで約2〜3ヶ月がスケジュールの目安です。

各工程で何を行い、どれくらいの期間がかかるのかを、順に見ていきます。

現状ヒアリング・業務の棚卸しフェーズ:2週間〜3週間

現状ヒアリング・業務の棚卸しフェーズでは、委託先が現在の情シス担当者にヒアリングを行い、対応すべき業務をタスクリストにまとめます。確認するのは、どんな業務をどれだけの工数で担っているか、どのシステムを使っているか、月間の問い合わせ件数やトラブル対応の履歴はどうかといった点です。

既存のシステム構成図、設定ドキュメント、過去のインシデントログが整備されていれば、このフェーズは2〜3週間程度で完了します。一方、資料が存在しない、あるいは実機の構成と乖離していて使えない場合は、状況の調査だけで1〜3ヶ月の追加期間が必要になることがあります。

ここが曖昧なままだと後続の工程すべてに響くため、プロジェクトの成否を最も左右するフェーズです。特に注意したいのは、既存の運用が属人化している場合です。実態のヒアリングに想定以上の時間がかかり、期間が延びがちです。

引き継ぎ設計・並走・完全移管フェーズ:1.5ヶ月〜2.5ヶ月

現状把握が済んだら、引き継ぎ設計・マニュアル化のフェーズに移ります。SLA(対応時間や品質の基準)を策定し、複雑な案件を有人へつなぐエスカレーションフローを組み、運用手順書やFAQを整えます。期間の目安は3〜4週間程度です。

続く並走期間では、委託先の担当者が情シス担当者の業務に同行して見る「シャドーイング」と、委託先が実務を行い、自社の担当者がサポートに回る「リバースシャドーイング」を通じて、実務知識を定着させます。この並走期間も3〜4週間程度が目安です。

並走期間中には、情シス部門が把握していなかった現場独自のシステム(シャドーIT)や、担当者が善意で行っていた本来業務外のサポートが見つかることがあります。その都度、SLAの対象範囲を調整する必要が生じます。

  • 完全移管・安定稼働:委託先が主体となって業務を遂行する
  • 移管後の最初の1ヶ月:イレギュラーな対応が起きやすいため、定例ミーティングを高頻度で行い、運用フローの微修正(チューニング)を重ねる

この2フェーズは合わせて1.5ヶ月〜2.5ヶ月程度です。現状ヒアリング・業務の棚卸しフェーズを加えると、中規模企業で2〜3ヶ月というスケジュール感になります。

ポイント

各工程の期間は、既存資料がそろっているかで大きく変わります。現状ヒアリングで資料が使えないと分かった時点で、後続の期間も見直す前提で計画します。

納期を左右する要因と遅延対策

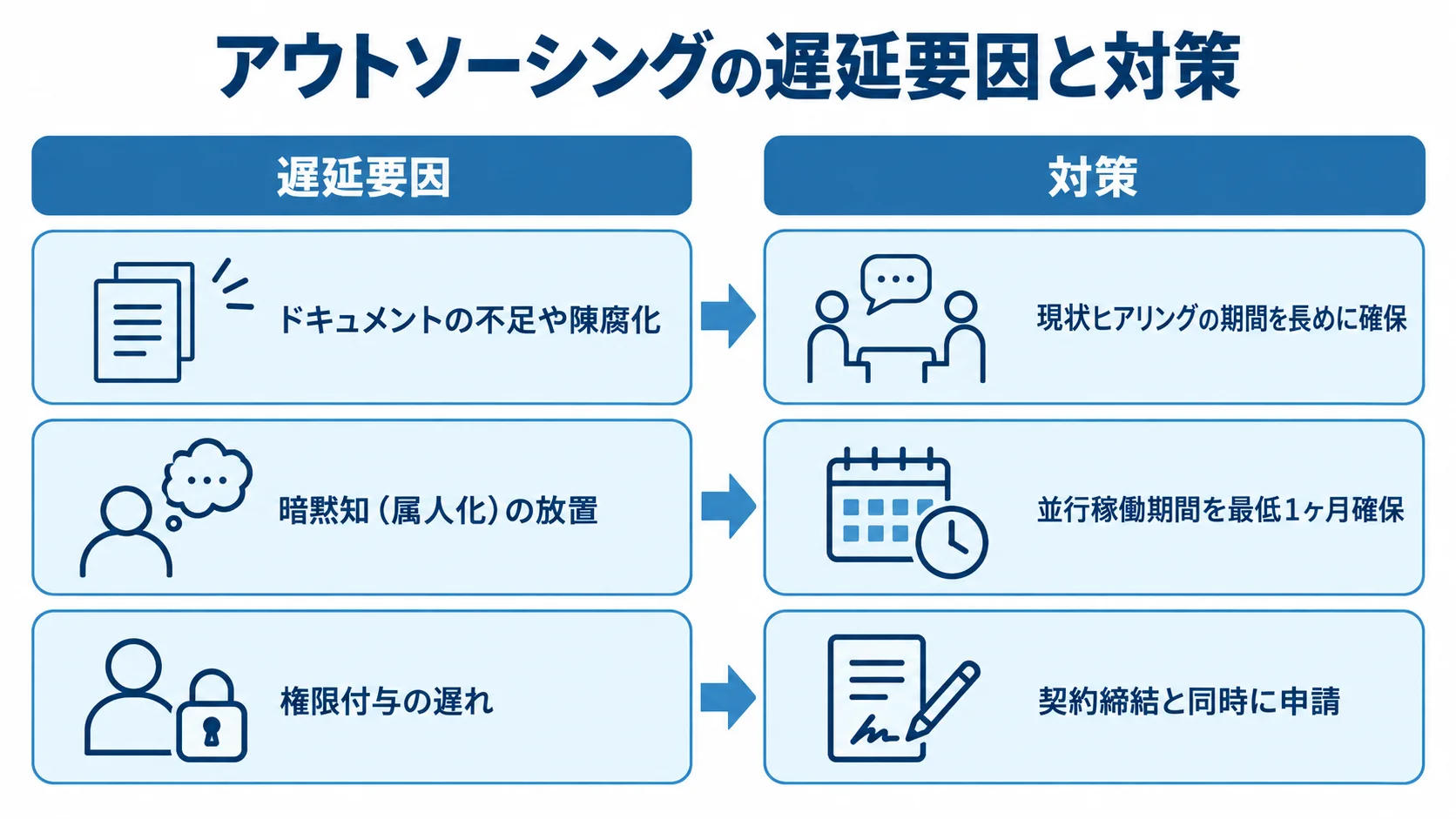

ドキュメント不足、暗黙知の放置、権限付与の遅れを、それぞれの対応策と左右2列で対比した図。
遅れの原因ごとに、準備や並行稼働などの手当てを対応させています。

情シス業務のアウトソーシングで当初のスケジュールを超える原因は、多くの場合、実務の引き継ぎに必要な情報や権限がどれだけ揃っているかにあります。情シスコンサルで多い体制の合意形成の遅れとは、原因の種類が異なります。ここでは、代表的な遅延要因と、納期を守るための進め方を解説します。

ドキュメント不足・暗黙知の放置・権限付与の遅れという3大遅延要因

情シス業務のアウトソーシングで納期が遅れる典型的な要因は、大きく3つに整理できます。

  • ドキュメントの不足や陳腐化
  • 暗黙知(属人化)の放置
  • セキュリティ権限付与・社内承認プロセスの遅れ

ドキュメントの不足では、システム構成図やIPアドレス表、バックアップ手順、過去のインシデントログといった必須の資料が存在しない、または実機の構成と異なり使えない場合、委託先は調査からやり直すことになり、大幅に遅延します。

暗黙知の放置では、「特定の順番で再起動しないと立ち上がらない」「月初だけ特別な処理をしている」といった、マニュアルに載らない知識が現場担当者の中に残っていることがあります。そうした暗黙知は、並走期間や完全移管直後にトラブルを起こし、委託先が単独で対応できるまでの期間を延ばします。

権限付与の遅れでは、委託先の担当者にサーバーの管理者権限や社内システムへのアクセス権限を与えるための稟議やセキュリティ審査に時間がかかると、実作業の引き継ぎそのものが止まってしまいます。これに加えて、旧ベンダーや従来の情シス担当者との関係が対立していると、ドキュメントの提供や引き継ぎに非協力的になり、移行がさらに難航するケースも見られます。

並行稼働期間の確保と役割分担の明確化による対策

遅延要因ごとに、有効な対策は異なります。

  • ドキュメント不足:契約前にシステム構成図やインシデントログの提出可否を確認し、不足していれば現状ヒアリングの期間を長めに確保
  • 暗黙知の放置:いきなり完全切替せず、新旧の担当者が共に対応する並行稼働期間を最低1ヶ月確保し、委託先の単独対応と障害対応フローを検証してから完全移管
  • 権限付与の遅れ:権限付与に必要な社内稟議やセキュリティ審査を契約締結と同時に申請し、引き継ぎ設計が終わる頃に権限が揃うよう逆算

また、「障害発生時に誰が一次対応するのか」「旧ベンダーや従来の情シス担当者はいつまで対応義務があるのか」といった移行中の責任の所在を、あらかじめ明文化します。旧ベンダーも含めた三者協議の場を設ければ、トラブル発生時の責任の押し付け合いによる遅延を防げます。

情シス業務のアウトソーシングでは、実務に必要な情報と権限がどれだけ早く揃うかがスケジュールの中核になります。そのため、移管の初期段階から委託先・社内情シス・旧ベンダーを巻き込み、定期的に進捗を確認する場を設けます。

ポイント

納期は、引き継ぎに必要な情報と権限がいつ揃うかで決まりやすいため、資料の有無と権限付与の手続きを契約前に確かめておきます。

まとめ

ここまで、委託範囲・企業規模別の期間の目安、フェーズ別の期間配分、納期を左右する要因と遅延対策を見てきました。

スケジュールを正しく見積もる鍵は、ヘルプデスク運用代行や監視・保守の実作業などを、委託先が日々「実行」するサービスだと理解することです。そのうえで、既存業務のドキュメント整備状況や引き継ぎに必要な権限の付与状況といった、実務移管特有の制約を軽く見ないことが大切です。

期間の目安は、従業員数十名から200名程度の小規模企業で約1〜1.5ヶ月、300〜1,000名程度の中規模企業で約2〜3ヶ月、1,000名以上の大規模企業で3〜6ヶ月以上です。切替の6ヶ月前から準備を始めることが推奨される規模もあります。

遅延要因は、ドキュメントの不足、暗黙知の放置、セキュリティ権限付与の遅れです。並行稼働期間の確保と役割分担の明確化で防ぎ、委託先・社内情シス・旧ベンダーを巻き込んだ定期的な進捗確認の場を設けることが、納期を守り成果につながる進め方です。

情シス業務のアウトソーシングの活用を検討している方は、まず自社のどの業務からアウトソーシングするかを整理し、複数の委託先候補に相談して、現実的なスケジュールを描くことをお勧めします。
