MESのリニューアルは、現状と要件の整理から始め、段階的な導入、データ整備、移行設計の順に進めることで、工場の製造継続性を守りながら現場業務を作り直していく取り組みです。どこを作り替え、どこを残すかの線引きが、後工程の費用と期間を大きく左右します。
▼関連記事一覧
・MESのリニューアルの進め方
・MESのリニューアルでおすすめの開発会社6選と選び方
・MESのリニューアルの見積相場・費用
・MESのリニューアルの発注・外注・委託方法
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
MESのリニューアルの全体像と今必要な理由

MES(製造実行システム)は、工場で製品をいつ、誰が、どの設備で、どう作ったかを記録する基幹システムです。
MESのリニューアルは、老朽化した既存システムを新しい技術基盤や業務要件に合わせて作り替えることです。
リニューアル・リプレイス・改修・移行・リアーキテクチャの違い
現場では、リニューアルに近い言葉が混同されることがあるため、手法ごとの違いを押さえておきます。
- リプレイス:既存システムを別の製品やパッケージに置き換える方法。
- 改修:現行システムを残したまま、一部の機能を改良すること。
- 移行:データや処理を新しい環境へ移すこと。
- リアーキテクチャ:システムの内部構造そのものを設計し直すこと。
MESのリニューアルは、これらを組み合わせて、業務とシステムの両方を作り直す取り組みです。作り替えの範囲によって後工程の費用と期間が変わるため、用語と範囲は社内とベンダーで揃えておきたいところです。そうすれば、見積もりの前提のずれや認識のずれを防げます。
リニューアルが必要になる背景と放置するリスク

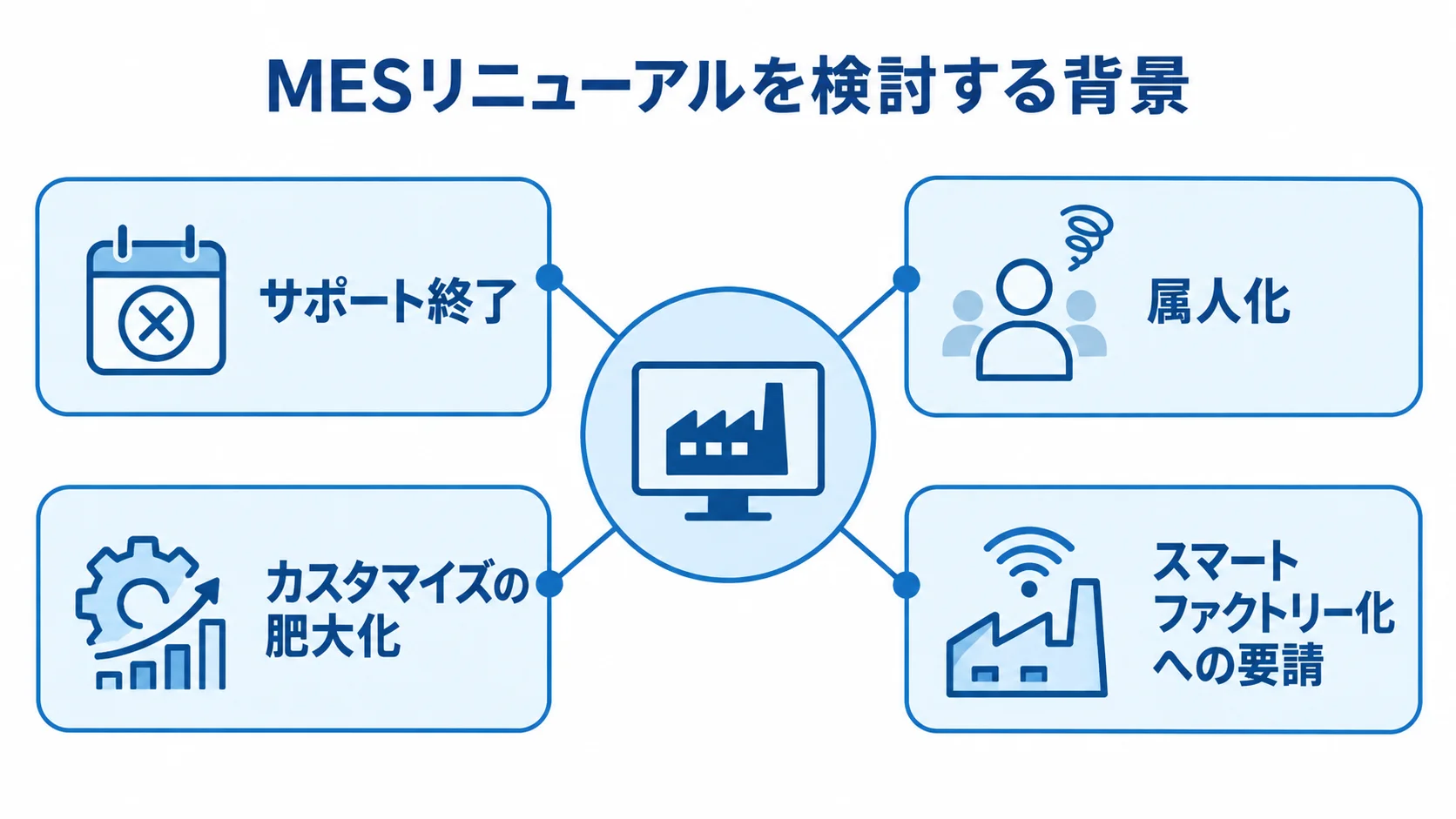

リニューアルを検討する背景には、基盤の老朽化、人材の変化、スマートファクトリー化への要請があります。
- サポート終了:サーバーOSやデータベースの保守が終わること。
- 属人化:保守要員の退職で、運用の知識が失われるおそれ。
- カスタマイズの肥大化:10年以上前のMESでは、例外処理の追加で全体像を把握できない場合があります。
影響範囲が読めないと改修は先送りされがちで、ブラックボックス化したシステムを使い続けることになります。
トレーサビリティが不十分なままリコールが起きると、対象ロットを絞り込めず、全数回収を迫られることがあります。また、4M(人・機械・材料・方法)の記録が分断されていると、品質問題の原因究明に時間がかかります。
そのため、製造継続性を守る備えとして、リニューアルを検討する視点が欠かせません。
MESのリニューアルの進め方 — 失敗しないプロジェクト全体像

MESのリニューアルは、要件定義を固め、ベンダーを選んだうえで、設計・開発とテストを行い、稼働に至ります。
基本となるのは、現場を巻き込みながら段階的に進めることです。
As-Is/To-Be分析・要件定義・RFP作成・ベンダー選定
発注側は、現場業務とシステムの現状を整理し、要件を揃えてからベンダーを選びます。
- 現状(As-Is)の業務とシステムを整理し、あるべき姿(To-Be)を描きます。
- 作業手順、帳票、Excelの特例運用を洗い出し、新システムで標準化する業務と残す業務を決めます。
- 固めた要件をRFP(提案依頼書)にまとめ、複数のベンダーに提示します。
- 各社の提案と見積もりを比較します。
RFPの精度が低いと、各社の見積もりの前提がばらつき、正しく比べられなくなります。
スモールスタートとBOP・マスタ整備という前提工程
全工場と全機能を一度に切り替えようとすると、リニューアルの失敗確率が高まります。

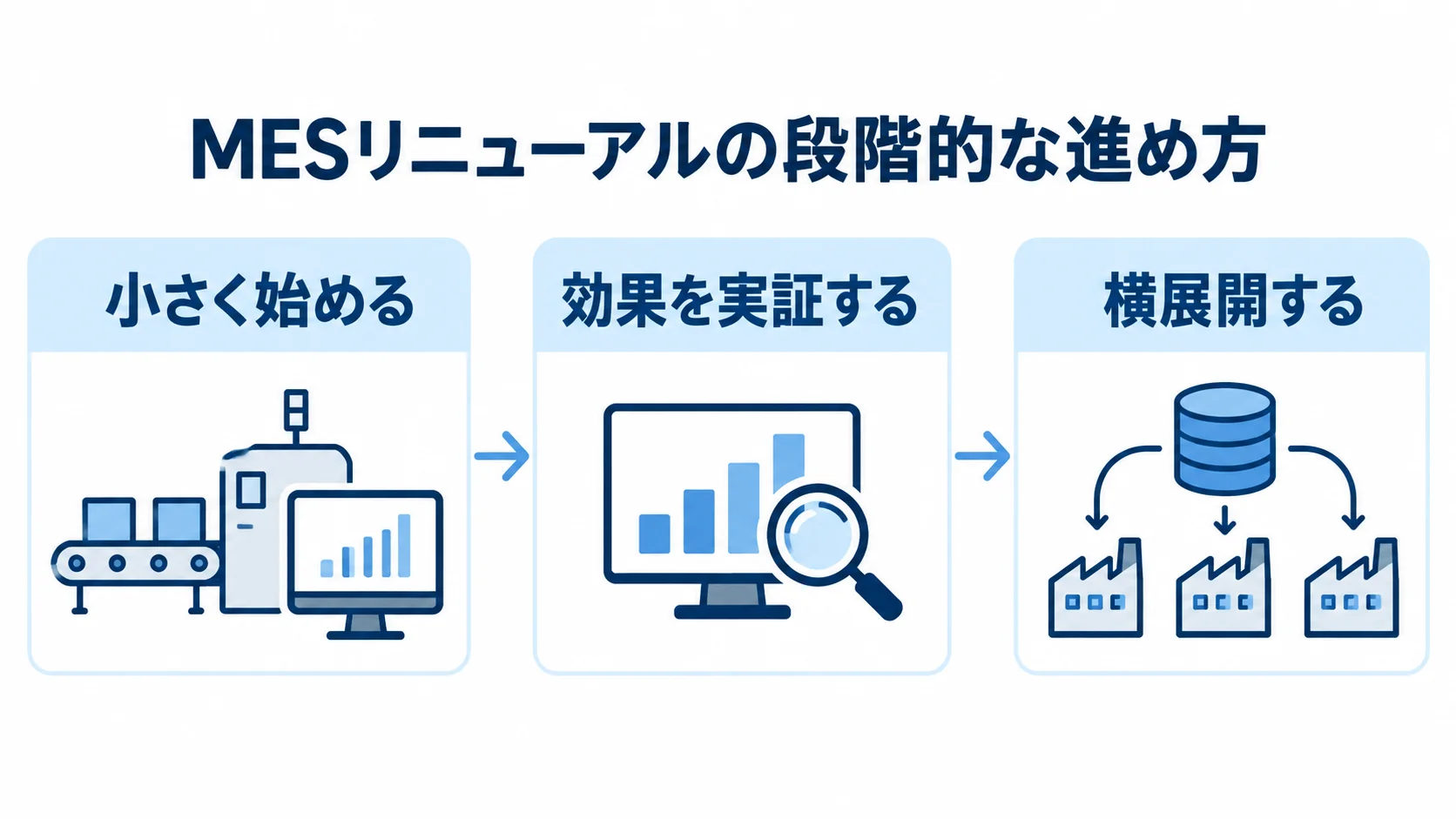

- 小さく始める:単一ラインや単一機能で、まず効果を検証します。
- 効果を実証する:最初の1ラインで、使い勝手と効果を確かめます。
- 横展開する:検証結果をもとに展開し、現場が納得しやすい形で広げます。
導入前には、BOP(工程順序・作業手順・標準時間)やマスタを整えておく必要があります。特にBOPが未整備だと、MESは正しい手順を判断できず、機能不全に陥るおそれがあります。
また、データ整備を飛ばすと、高機能なシステムでも回りません。工程の詳細は専門記事で解説しています。
▶ 詳細はこちら:MESのリニューアルの進め方
MESのリニューアルを担う開発会社の選び方
MESのリニューアルでは、業務システムの開発力と製造現場の知見が求められます。
パートナーを見極めるには、製造現場への理解と、稼働後の支え方の両方を確かめる必要があります。会社名の比較は専門記事で扱い、ここではその見極めの基準を整理します。
製造現場の実績と設備データ連携の技術力
まずは、同業種・同規模の製造現場でMESを稼働させた実績があるかを確かめます。
MESは、PLCや各種設備、ERP、PLMなどの周辺システムと連携して機能します。
- レトロフィットIoT:古いPLCや海外製設備からデータを取得した経験があるかどうか。
- 後付け機器:高額な改修を避け、センサーやゲートウェイでデータを集める方法を確かめます。
設備連携を現実的な方法で進められるベンダーかどうかが、見極めの要になります。
プロジェクト管理体制と稼働後の保守サポート
MESは稼働してからの対応も欠かせず、工場を止めないための支援体制を確かめる必要があります。
- 問い合わせ体制:24時間対応が用意されているかどうか。
- 障害対応:SLA(サービス品質保証)の内容。
- 継続改善:現場主導で機能を追加・改善できる体制かどうか。
導入後も改善要望を吸い上げ、システムを育てられるパートナーであれば、長期的な成功につながります。
比較の具体的な内容は、次の記事で解説しています。
▶ 詳細はこちら:MESのリニューアルでおすすめの開発会社6選と選び方
MESのリニューアルの費用相場

MESのリニューアル費用は、対象範囲、連携設備数、カスタマイズの度合いで変動します。
まず規模ごとの目安を押さえ、そのうえで費用を左右する要因と、稟議に使うROIの考え方を確認します。

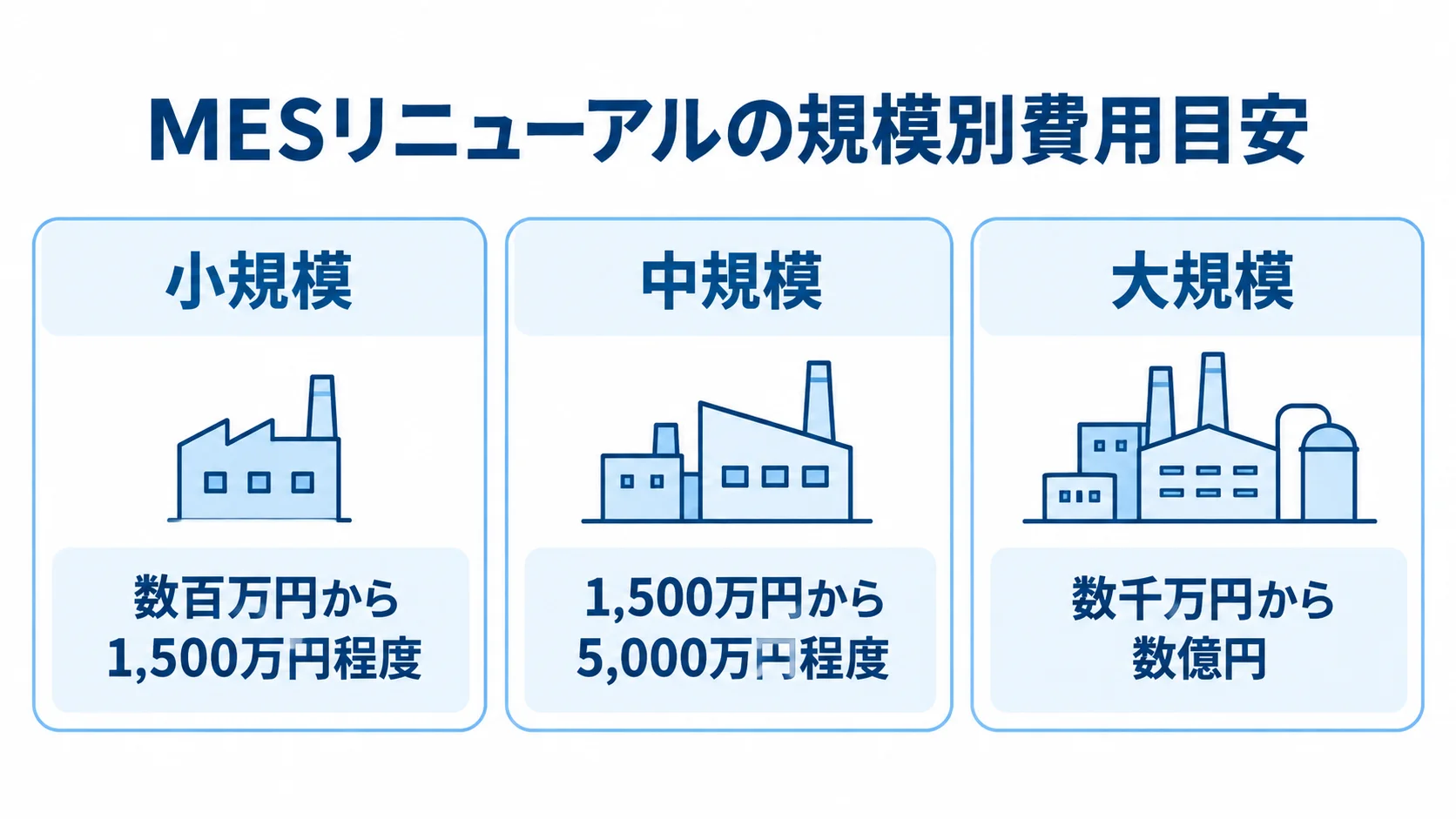

規模別の費用目安と補助金の活用
MESの費用目安は、対象となるラインや工場、拠点の規模によって異なります。
- 小規模:単一ラインや限定機能であれば、数百万円から1,500万円程度です。
- 中規模:複数ラインや工場全体であれば、1,500万円から5,000万円程度です。
- 大規模:多拠点・全社規模では、数千万円から数億円に達することもあります。
パッケージ型かスクラッチ型か、クラウドかオンプレミスかによって、初期費用と運用費の内訳も変わります。
IT導入補助金などの公的支援を使えば、初期投資の負担を軽くできる場合があります。
稟議を通すMES特有のROIモデルとTCOの罠
MESは、導入の効果が直接の利益として見えにくく、工数削減だけでは経営層に伝わりにくい面があります。
- 直接効果:ペーパーレス化や歩留まり改善の効果を見積もります。
- 間接効果:リコール・回収リスクの抑制、属人化の排除による製造継続性の確保を金額に換算します。
この直接効果と間接的なリスク回避の効果を合わせて稟議を組み立てることが、説得の鍵になります。
SaaS型MESは、接続設備数やデータ量、アカウント数が増えるほど従量課金も増えます。そのため、数年単位ではオンプレミスを上回るケースもあります。
初期費用だけで判断せず、5年程度の総コストを比べることが大切です。内訳は専門記事で解説しています。
▶ 詳細はこちら:MESのリニューアルの見積相場・費用
MESのリニューアルの発注・外注方法
発注に向けた基本的な考え方は、発注先ごとの特徴を理解したうえで、必要な資料を揃えておくことです。
発注先の種類と特徴
発注先には、MESパッケージのベンダーや製造業に強いシステムインテグレーターなどがあります。
- パッケージベンダー:標準機能が充実し、短期導入に向きます。
- システムインテグレーター:製造業のシステム連携に強みを持つ会社があります。
- 一気通貫型:業務コンサルティングから開発まで支援します。
パッケージ型は自社独自の運用に合わせにくい面がある一方で、スクラッチ開発や一気通貫型は柔軟性があります。ただし、要件定義の精度が品質と費用を左右します。
自社の人員と必要な柔軟性のバランスを見て、発注先を選びます。
発注前に準備すべきドキュメント
発注の精度を高めるには、現状の業務、設備、システム連携を資料にまとめておきます。
- 現行業務フロー図
- 帳票一覧
- 設備・PLCの構成情報
- 既存システムの連携仕様
- RFP(提案依頼書)
どの設備から、どのようなデータを、どの粒度で取るかは、事前に言葉にしておく必要があります。
情報が整っているほど提案の質が上がり、発注後の手戻りが減ります。
発注・外注・委託の詳しい進め方は、専門記事で解説しています。
▶ 詳細はこちら:MESのリニューアルの発注・外注・委託方法
MESのリニューアルで失敗しないためのポイント
失敗を避けるには、工場を止めずに移行することと、現場に定着させる工夫の両方が重要です。
工場を止めない移行と切り戻し計画
データ移行では、マッピング定義とクレンジングを行い、複数回のリハーサルを重ねます。さらに、移行時の整合確認を怠ると、在庫の不整合などで業務が止まります。
一括移行はリスクが大きく、段階移行が安全とされます。ただし、新旧並行稼働では、データ同期の中継プログラムや二重入力が必要になるため、移行期間とコストが膨らむというトレードオフがあります。
- 許容ダウンタイム:どこまで停止を許容するかの合意。
- 判断基準:切り戻しを決める条件を定めます。
- 権限者:経営層を含め、切り戻しの発動を決める人を決めます。
稼働前に切り戻し(ロールバック)計画を合意しておくことが、最大の防衛策です。
切り替え後も工場を止めないためには、連携方式の設計も重要です。ERP(計画層)は月次や日次、MES(実行層)は分や秒の単位で扱うため、時間の粒度が大きく異なります。そのため、両者を無理にリアルタイムで密結合すると性能が破綻し、疎結合・非同期で連携する必要があります。
多拠点に展開する場合は、トランザクションの増加を見越して工場側にデータバッファを置きます。さらに、スケールアウトを前提にサイジングすると、インフラの破綻を防ぎやすくなります。
過度なカスタマイズの回避と現場への定着
現場の例外処理や暗黙のルールを、すべて組み込むと、カスタマイズが肥大化します。その結果、コストも保守の負担も大きくなるため、業務を標準機能に寄せる判断が必要です。
- 独自要件を絞る:Fit to Standardを基準に、必要な機能だけを実装します。
- 現場を早く巻き込む:キーマンとともに、入力負荷を抑えたUIを設計します。
- 使いやすい端末:RFIDやハンディ端末を活用し、自然に使える仕組みにします。
IT部門だけで進めると現場の反発や定着の失敗につながるため、現場の参加が欠かせません。
標準機能に寄せる場合も、トレーサビリティの設計は省けません。トレーサビリティを確保するには、データの取得単位と記録時点を、設計段階で4Mに紐付けておきます。
この設計をしないままでは、必要なときにデータをつなげられず、追跡できない事態を招きます。
まとめ
まとめると、MESのリニューアルは、工場の製造継続性を守りながら現場業務を作り直していく取り組みです。
まずは全体像と進め方を押さえ、会社選びや費用、発注方法を検討したうえで、BOP整備やレトロフィットIoTへの備えも進めます。
ERPとの疎結合設計と切り戻し計画を整えておくことが、リニューアルを成功させる条件になります。
リニューアルの進め方・費用・期間に関するよくある質問
期間や費用、進め方について、よくある疑問への答えを次のとおりまとめます。
- 期間:小規模なら数か月、工場全体や多拠点の大規模案件なら1年以上が一般的です。
- 費用を抑える方法:Fit to Standardで独自カスタマイズを絞ります。
- 導入の進め方:スモールスタートで効果を確かめてから横展開します。
- 前提工程:要件定義とデータ整備が、結果として費用と期間の圧縮につながります。
次に読むべき記事
工程と会社比較、費用の内訳と発注実務は、それぞれ専門記事で扱っています。各テーマの詳細は、その記事で確認できます。
▼関連記事一覧
・MESのリニューアルの進め方
・MESのリニューアルでおすすめの開発会社6選と選び方
・MESのリニューアルの見積相場・費用
・MESのリニューアルの発注・外注・委託方法
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
