OBIC(オービック)導入の開発期間・スケジュール・納期について

OBIC7導入の期間は、対象範囲・企業規模・独自ルールで変わります。数ヶ月から1年程度の幅で見積もられることが多く、対象範囲を整理して工程に沿って進めれば、現実的な納期につながります。

担当者が気にするのは、開発期間・スケジュール・納期です。導入先の選定や社内計画の判断材料にもなります。

▼全体ガイドの記事
・OBIC(オービック)導入の完全ガイド

OBIC(オービック)導入の開発期間の全体像

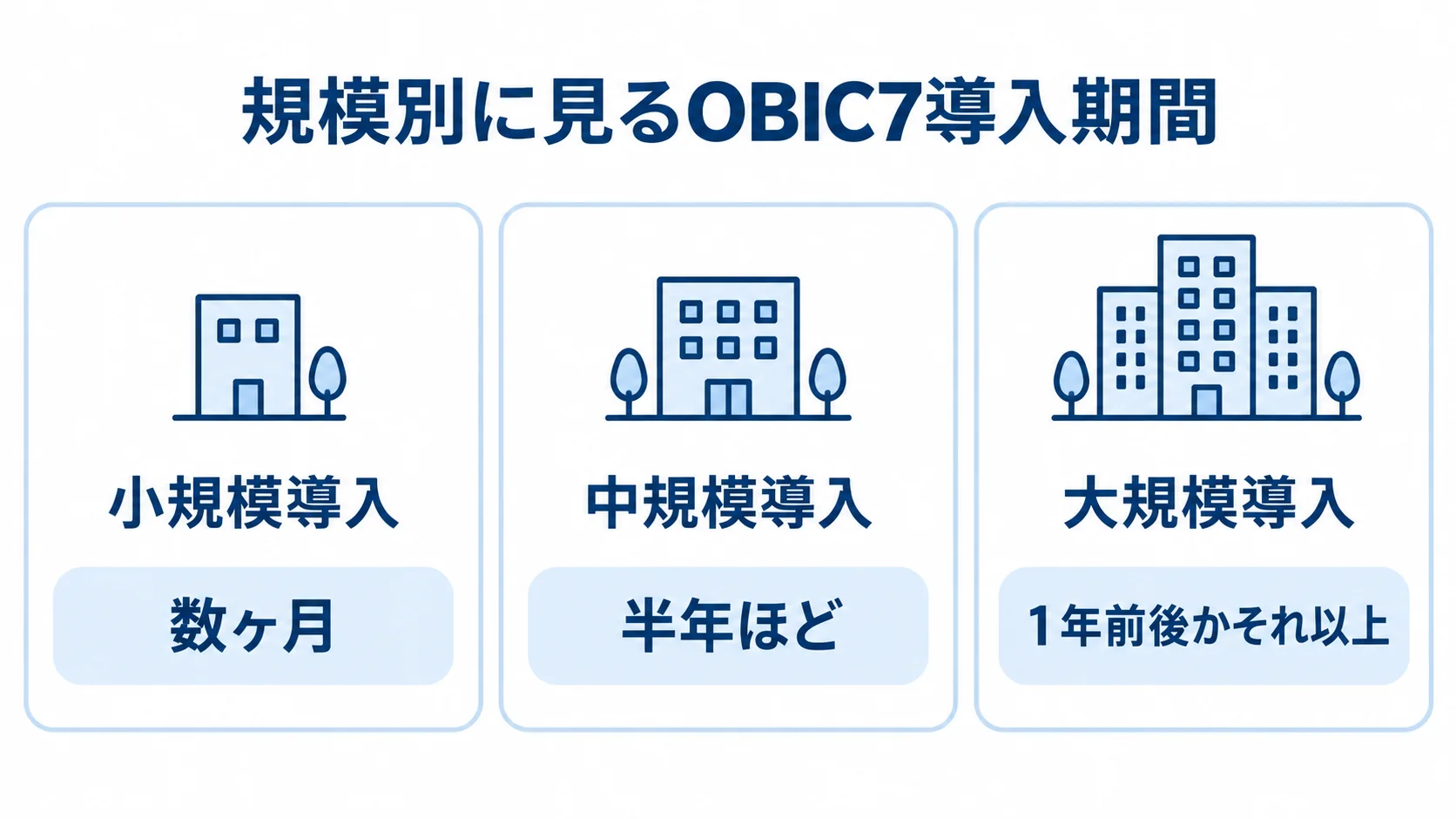

小規模・中規模・大規模それぞれのOBIC7導入期間の目安を並べた図。
対象範囲が広がるほど、期間の目安も長くなる構成です。

OBIC7は株式会社オービックが提供する統合業務ソフトで、累計導入社数は2万社を超えるとされます。会計を中核とし、人事・給与領域に強みを持つパッケージです。

ウェブ上で確認できる一般的な費用の目安は、小規模導入が500万〜1,000万円、中規模が1,000万〜3,000万円、大規模が3,000万円以上です。期間も、こうした規模に合わせて数ヶ月から1年程度の幅で見積もられるケースが多いとされます。

導入は会計・人事・給与から始め、稼働後に販売管理・生産管理へ広げる企業もあります。一方で、全社の基幹業務を一度に刷新する場合や、複数拠点・部門を巻き込む場合は、1年前後かそれ以上を見込みます。

期間の大半は、システムを立ち上げることよりも、会計処理・給与体系・就業ルールを標準機能に合わせ、現場が使える状態を作る作業に充てられます。他のERPでも同様です。

規模別の開発期間の目安

期間を見積もるときは、対象範囲と規模に応じた目安を参考にします。

  • 小規模:単一の部門・拠点で会計または人事・給与に絞り、数ヶ月単位での稼働を目指します。
  • 中規模:バックオフィス全体が対象で、半年ほどが目安です。
  • 大規模:全社基幹や複数拠点が対象で、1年前後かそれ以上を見込みます。

小規模導入の初期費用は500万〜1,000万円程度です。中小企業がバックオフィスのデジタル化から始める場合に合う導入形態です。

中規模導入は会計・人事・給与・就業を含み、データ移行や一定のカスタマイズを伴います。初期費用は1,000万〜3,000万円程度で、従業員数100〜500名規模の中堅企業では、この水準が一般的とされています。

大規模導入は、販売・生産を含む全社刷新や、複数拠点・事業部門への展開です。初期費用は3,000万円以上で、規模や拠点数によって期間はさらに延びます。対象範囲が広いほど、部門間の要件調整と現場教育に時間がかかるため、注意が必要です。

会計・人事給与に強い直販パッケージとしての特性が期間に与える影響

OBIC7の期間の特性は、Tier1 ERP、汎用クラウド会計・人事SaaS、フルスクラッチ開発と比べると整理できます。

  • Tier1 ERP(SAP・Oracle等):機能と拡張性は広いものの、期間と費用が大きくなりやすい傾向があります。
  • 汎用クラウドSaaS:数週間〜数ヶ月で導入できますが、複雑な業務は標準機能では補えない場合があります。
  • OBIC7:標準機能を備え、直販・自社一貫体制で業務要件を直接相談できます。

Tier1 ERPは、要件定義から本番稼働まで1年〜数年かかり、費用も数千万〜数億円規模になりがちです。さらに、中堅企業では、Tier1 ERPが過剰投資になりやすい点も課題です。

汎用クラウド会計・人事SaaSでは、複雑な給与体系や独自の会計処理を補えず、Excelでの二重管理に戻るリスクがあります。

OBIC7は、会計・人事・給与・就業の各領域を標準機能として備えたコンポーネント型ERPです。オービックがコンサルティングから開発・運用サポートまで担うため、要件定義で意思疎通しやすい特性があります。

OBIC7でも、自社の給与計算ルールや経理処理が標準機能に合うかを確かめるFit&Gap分析には、他のERPと同様に相応の期間が必要です。

ポイント

導入期間の判断は、対象範囲・企業規模・独自ルールを先に決めることが出発点になります。そのうえで規模に合う目安を当てはめれば、社内の計画と導入先との話し合いを、同じ前提で始められます。

要件定義から本番稼働までの工程別スケジュール

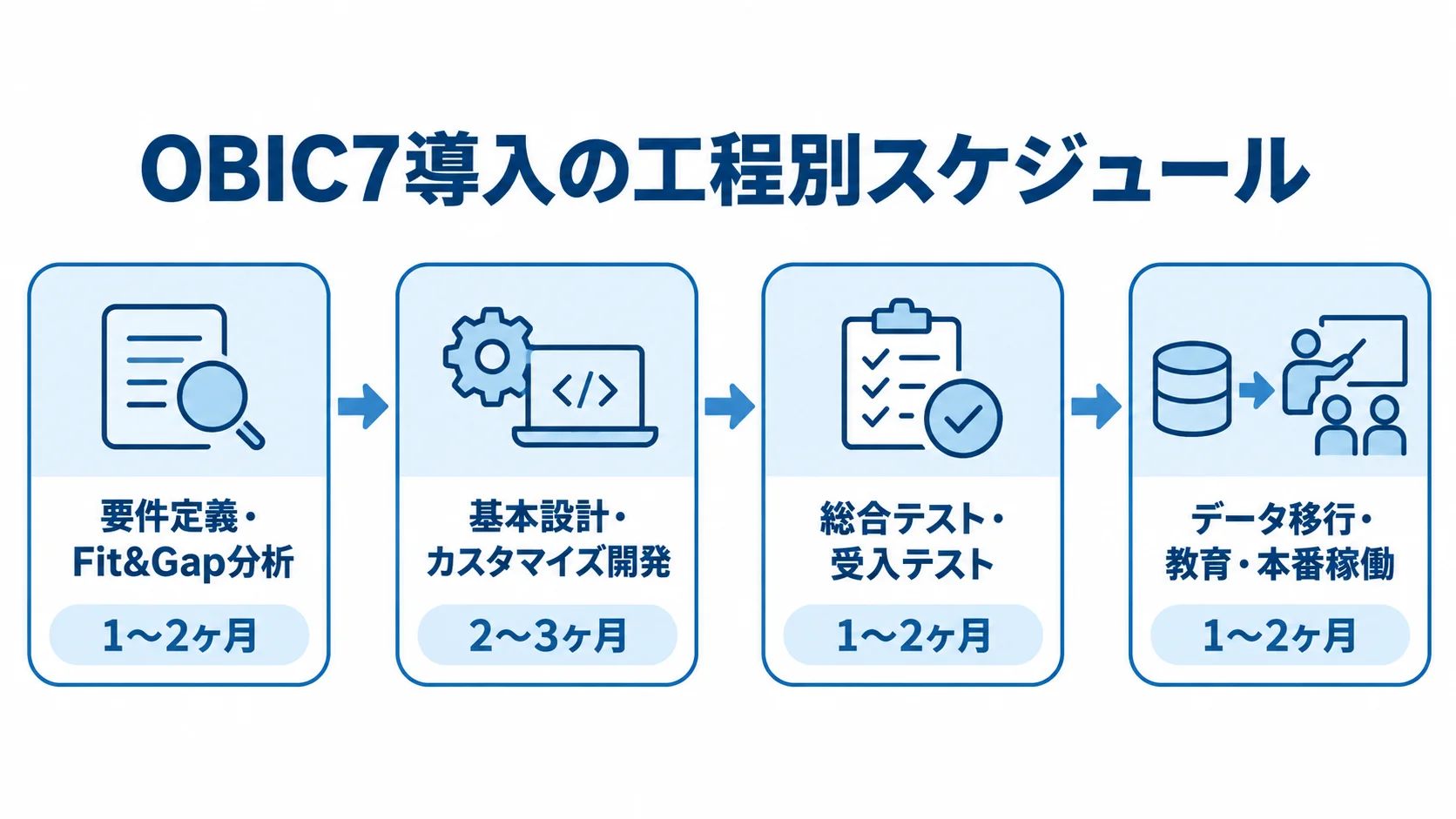

要件定義からデータ移行・本番稼働まで、4工程とそれぞれの期間を時系列で示した図。
設計・カスタマイズ開発に、4工程の中で最も長い期間が置かれています。

OBIC7導入は、要件定義・Fit&Gap分析から設計、開発、テスト、データ移行、本番稼働へと進みます。半年〜1年の導入では、工程ごとに期間を振り分けるのが一般的です。

要件定義・Fit&Gap分析には1〜2ヶ月を充て、会計処理・給与体系・就業ルールと現状業務の差を整理します。基本設計・カスタマイズ開発は2〜3ヶ月を見込み、独自帳票や特殊な給与計算ロジックに加えて、部門別の承認フローを追加で開発します。

総合テスト・受入テストには1〜2ヶ月を充て、給与計算結果と会計仕訳の連動を確認します。データ移行・教育・本番稼働は1〜2ヶ月で、社員マスタ、勘定科目、給与体系などの移行と現場研修を行います。

特に工数が大きいのは、設計・カスタマイズ開発です。細かな給与計算ルールや承認フローをどこまで反映するかの調整に、時間がかかります。さらに、見落とされがちなのが給与計算結果の検算です。初期見積もりに入りにくく、旧システムやExcelの属人的な計算ロジックを再現する必要があるため、想定以上の時間を要します。

要件定義・Fit&Gap分析フェーズ

前半では、課題整理と要件定義を行います。なかでも重要なのが、Fit&Gap分析です。

  • 課題整理:既存の会計・人事・給与・就業業務と、利用中のシステムやExcelを洗い出します。
  • 目的の明確化:会計システムの刷新、人事データの統合、給与計算の自動化・属人化の解消などを目的として定めます。
  • 要件定義:対象業務と、勤怠・給与・賞与・年末調整・社会保険について、標準機能で対応できる範囲です。
  • Fit&Gap分析:譲れない要件が標準機能で満たせるか、足りない差分をカスタマイズで補うかを検証します。

契約前に、実際の業務データを使って検証します。分析が不十分なまま進むと、稼働後の追加改修につながります。

標準機能で不足する独自要件へのカスタマイズは、初期費用を増やす代表的な要因です。また、Fit&Gap分析の精度は、後半工程の手戻りとコストを左右します。

直販・自社一貫体制では、オービックの担当者が個社の要件を拾い上げる傾向があります。そのため、要件が多岐にわたるほど、確認と合意形成に時間がかかります。

設計・カスタマイズ開発・データ移行・テスト・本番移行フェーズ

後半では、OBIC7を設定し、マスタとデータを整えたうえで、現場が使える状態にして本番へ切り替えます。

  1. 基本設計:Fit&Gapで見つかった差分を、カスタマイズの仕様に落とし込みます。
  2. 対象範囲の検討:最初に導入する範囲と、次のフェーズに回す業務範囲を決めます。
  3. マスタ整備・移行:社員・組織情報、勘定科目、給与体系のマスタを登録し、既存データを移行する作業です。
  4. 教育・テスト運用:経理・人事担当者の操作習得と、実データを使った業務の確認。
  5. 本番移行:旧システムと並行稼働させて整合性を確かめてから、切り替えます。

OBIC7は、会計・人事・給与・就業・販売・生産を組み合わせるコンポーネント型ERPです。移行時は、旧システムと新システムのコード体系が異なることが多く、社員マスタや勘定科目の整備・突合に工数がかかります。

並行稼働では、給与計算や会計仕訳、日々の業務プロセスに問題がないかを確認します。この期間は、想定外の運用問題を本番前に見つける貴重な機会です。そのため、短縮しすぎると、稼働直後の給与計算や決算処理で現場が混乱するリスクが高まります。

ポイント

工程の見積もりでは、要件定義・設計・カスタマイズ開発に加えて、給与計算結果の検算にも時間を見ておくと、計画どおりに進めやすくなります。

OBIC7固有でスケジュールに影響する工程

一般的なパッケージ型ERPの工程に加えて、OBIC7固有の判断や作業もスケジュールに影響します。主な論点は、直販・自社一貫体制によるカスタマイズと、会計・人事給与領域の対象範囲です。

OBIC7は販売パートナーを介さない直販・自社開発体制で、会計を中核とするコンポーネント型ERPです。この特徴を踏まえて、各工程の期間を検討します。

直販・自社一貫体制によるカスタマイズ対応がスケジュールに与える影響

オービックは直販型で、担当者が導入を一貫して支援します。コンサルティング、ハードウェア選定、ネットワーク構築、開発、運用サポートまでを担います。

  • 柔軟な個別対応:個社の要件に応じて、カスタマイズを相談できます。
  • 仕様調整の時間:実現可能性の検討や仕様のすり合わせに、時間をかける傾向があります。
  • 業務ルールの整理:部署ごとの処理の違いが明らかになり、業務のあり方を見直す必要が出てくる場合があります。

同社の直販モデルは、販売パートナー経由で標準パッケージを届けるERPとは異なります。

会計ソフトやExcelで業務を行ってきた企業は、オービックの担当者と直接やり取りします。Fit&Gapを詰める過程で、部署ごとの処理ルールの違いが見つかることもあります。

部署ごとに処理ルールが違う場合は、要件定義で業務ルールを整理・統一する必要があるため、スケジュールが延びる要因になります。

この工程は、自社の会計・人事給与業務を体系化する機会でもあります。業務プロセスの標準化への投資と捉えて、十分な期間を取っておきたいところです。

会計・人事給与領域の対象範囲がスケジュールに与える影響

会計・人事給与では、扱う情報の機微さもスケジュールに影響します。

  • 会計:会計情報システムを中核に据えます。
  • 人事:社員・組織情報、発令管理、給与・考課履歴が対象です。
  • 給与:月例給与、賞与、年末調整、社会保険が対象です。

これらは機密・個人情報に直結します。そのため、生産・販売管理に比べて権限設計、承認フロー、社会保険・税制対応が多く、要件定義と設計に時間を要します。

給与計算は、社会保険料率や税制の改定に対応し続ける必要があるため、稼働後の運用ルールも設計しておきます。

業務の範囲を広げるほど、各部門との合意形成が増えます。だからこそ、最初の対象範囲を早めに決め、必要に応じて段階導入に分けることが、現実的な計画につながります。

ポイント

直販・自社一貫体制の個別対応と、会計・人事給与の対象範囲は、スケジュールを左右します。対象範囲を早めに決めておくと、調整による手戻りを減らせます。

納期遅延の典型要因と対策

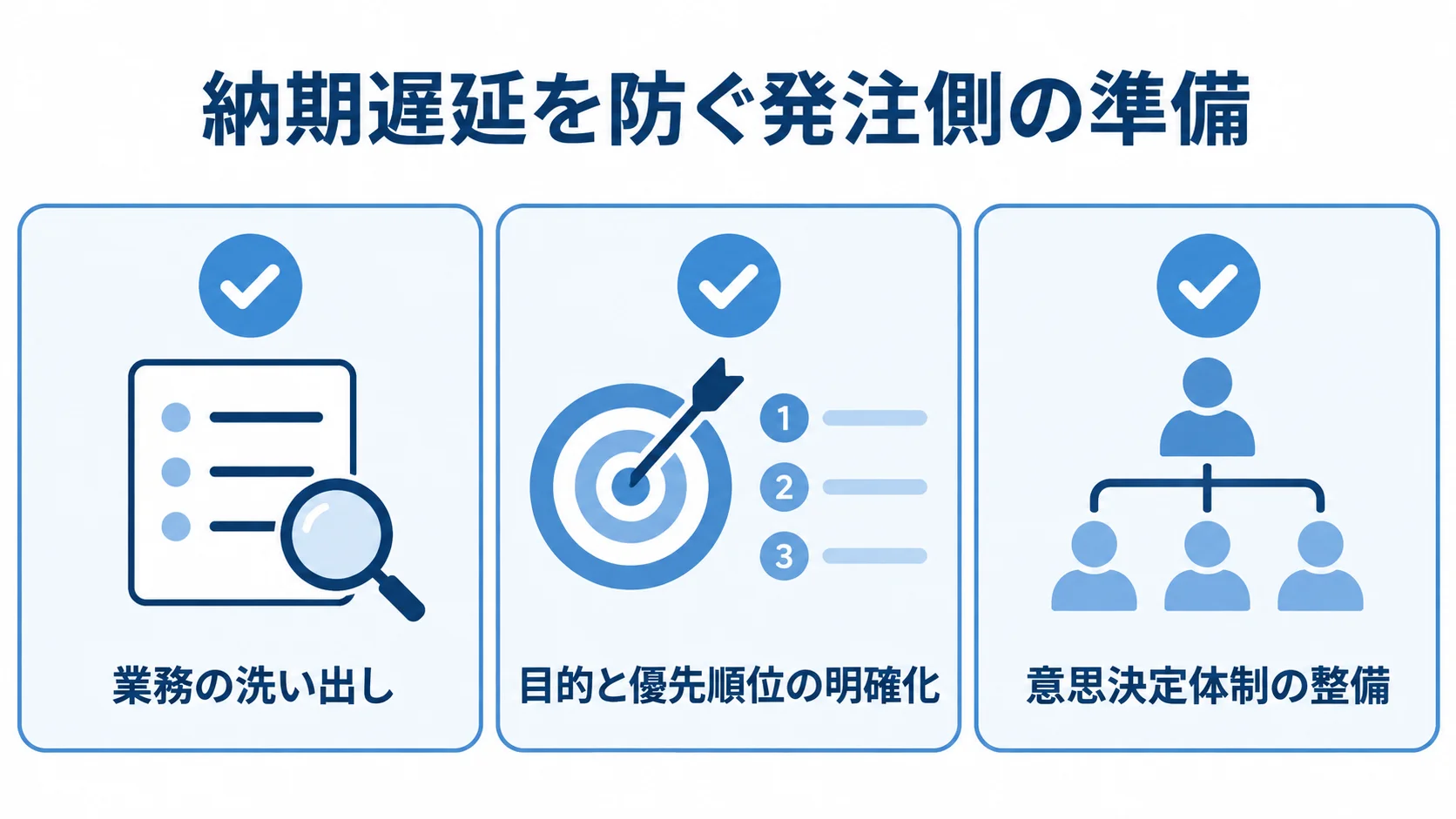

業務の洗い出し、目的と優先順位の明確化、意思決定体制の整備を並べた準備項目の図。
この3項目が揃うと、要件の確認や合意を進めやすくなります。

遅延の多くは、技術的な問題より、要件確定の遅れやカスタマイズ範囲の後出しによって起きます。パッケージだから細かな要件定義は要らないと考えて進めると、稼働直前に、標準機能では表せない給与計算や承認フローが見つかることがあります。追加の開発が必要になると、納期は延びます。

要件確定の遅延・カスタマイズ範囲の後出しによる手戻り

最も多い遅延要因は、要件定義の途中で給与計算ルールや承認フローの要件が二転三転することです。

  • 要件確定の遅れ:関係者の合意形成に時間がかかり、後続工程を始められません。
  • 範囲の後出し:確定後に追加要望が判明し、設計の見直しが生じます。
  • 早期の準備:意思決定者を決めておくことです。

経営層、経理、人事、現場管理職では、見たい情報や守りたい運用ルールが異なる場合があります。そのため、合意形成が遅れると、設計・開発に入れずプロジェクトが停滞します。

たとえば、会計要件の確定後に、人事評価との給与連動や事業部固有の決裁ルールが判明することもあります。こうした追加要件は設計の見直しを招き、大きな手戻りにつながります。

標準機能で不足する要件へのカスタマイズは、初期導入費用を押し上げる要因であり、スケジュール遅延の最大の要因でもあります。

対策としては、契約前に各部門の意思決定者を明確にし、人事評価・承認フロー・部門固有ルールを初回の要件定義に含めます。

現実的なスケジュールを引くための発注側の準備

発注側の準備不足も遅延要因です。自社業務を知る発注企業が決定やマスタ提供を遅らせると、パートナーの経験にかかわらず、進行が止まります。

発注側の準備は、要件を進める前提を自社で揃えることから始まります。

  1. 業務の洗い出し:会計処理・給与計算のルール、承認フロー、帳票を一覧にします。
  2. 目的と優先順位の明確化:何のために導入するかを絞り、成功基準を定めておきます。
  3. 意思決定体制の整備:経理・人事・情報システムをつなぐ責任者を置くことです。

業務の一覧ができていれば、要件定義とFit&Gap分析を進めやすくなります。責任者が給与計算ルールや承認フローを速やかに判断すれば、確認待ちによる停滞を避けられます。

会計のどの業務から始め、いつ人事・給与へ広げるかを定量的に決めておくと、範囲の肥大化を防げます。対象範囲と着手の順番を決めておけば、段階的なリリース計画も立てられます。

システム構築はオービックに任せ、自社は業務ルールや成功基準を定め、現場を巻き込む役割を担います。この役割分担が、守れるスケジュールを組むうえでの前提になります。

ポイント

納期の遅れを防ぐには、要件を急いで確定させるよりも、意思決定者と業務ルールを先に定めておくことが判断の目安になります。

まとめ

OBIC7の導入期間は、対象業務の範囲や規模、拠点数によって変わります。会計または人事・給与に絞る小規模導入は数ヶ月、会計・人事・給与・就業を含む中規模導入は半年ほどが目安です。販売・生産を含む全社基幹の統合刷新では1年前後で、範囲や拠点数によってさらに延びる可能性があります。

OBIC7は会計を中核とし、人事・給与に強い国産パッケージです。業務範囲を組み合わせる柔軟性と、直販・一貫体制による支援が特徴です。

納期を守るには、Fit&Gap分析を丁寧に行い、業務ルールと対象範囲を早期に固めます。会計・人事給与の機微な情報に伴う検討時間も、あらかじめ確保しておきます。

発注側は、業務ルールの洗い出し、目的と成功基準の明確化、部門を巻き込む意思決定体制の整備を進めます。導入の準備では、会計・人事給与業務の実態と展開計画を整理し、オービックに相談することをお勧めします。

▼全体ガイドの記事
・OBIC(オービック)導入の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
