注文管理システム改修は、限られた範囲と予算で、マイページの注文照会やキャンセルなど顧客向け機能の一部だけを直す部分改修です。開発期間の目安は、キャンセル画面の軽微な改善で1〜4週間、特定決済方法の追加で3〜5ヶ月です。
- 対象:システム全体ではなく、キャンセル画面や決済方法などの個別の画面・機能
- 工程:要件の整理から、設計、開発、テストまでの一連の流れ
- 判断:改修の内容が既存システムに収まるかどうかの見極め
改修全体の考え方は、次の全体ガイドで確認できます。
▼全体ガイドの記事
・注文管理システム改修の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
注文管理システム改修の位置づけ(部分改修という選択肢)
注文管理システム改修を検討する企業の多くは、会員マイページ全体が老朽化しているわけではなく、局所的な課題を抱えているケースがほとんどです。たとえば、「注文キャンセルの導線がわかりにくく問い合わせが増えている」や「クレジットカードしか使えず、後払いやQRコード決済を使いたい顧客を取りこぼしている」といった課題です。
全面刷新やモダナイゼーションは、現状アセスメントから並行稼働までを含めて数ヶ月〜数年規模になります。そのため、そうした予算や体制を組めない事業者や、マイページ本体には大きな不満がなく特定の画面や機能だけを直したい事業者にとって、部分改修は現実的で有効な選択肢です。
建築の「改修(リノベーション)」が建物全体を解体せず一部の設備や間取りだけを直すのと同じく、注文管理システムの改修も、既存の骨格を維持したまま対象範囲を絞り込みます。その骨格とは、会員認証から注文照会、配送追跡、決済までの基本フローのことです。この点が、部分改修の最大の特徴です。
他6波との違い(低予算・短納期という軸)
モダナイゼーションや刷新などの他6波は、いずれも注文管理・追跡システム全体、あるいは注文照会・キャンセル機能全体を作り替える取り組みです。そのため、規模も期間も大きくなることが前提になります。
各語が主軸に置くのは、モダナイゼーションでは技術的なアプローチ、刷新では問い合わせ増加という経営インパクトの定量化、更改では契約満了やEOS/EOLといった外圧です。リニューアルはUX/UIやブランド体験、リアーキテクチャは注文ライフサイクルの設計が軸になり、リプレイスは自社スクラッチを維持するかSaaSに乗り換えるかというビルド・バイ判断が軸です。
これに対し注文管理システム改修は、対象を「このキャンセル画面だけ」「この決済方法だけ」と最初から絞り込み、期間も予算も他6波より一段小さく収めることを目指します。全面刷新ほどの経営判断や稟議承認は要らず、EC事業部門やカスタマーサポート部門の決裁だけで着手できるケースも多くあります。この違いが、開発期間の見積もり方を分ける理由です。
OMS改修との違い(エンドユーザー向け vs 社内オペレーター向け)
「改修」という同じ言葉を使っていても、対象の読者と画面はまったく異なるため、混同しないよう注意が必要です。OMS改修が扱うのは、複数チャネルの受注を一元管理する社内オペレーター向けのバックエンドで、受注取込ロジックの修正や、出荷指示書・納品書といった帳票の軽微なレイアウト変更が中心です。
一方で、本記事が扱う注文管理システム改修は、注文した本人である消費者が直接触れる会員マイページが対象です。注文照会や配送追跡、キャンセル申請に加えて決済も含む、フロントエンドの部分改修に焦点を当てます。
同じ特定画面の軽微な改善でも、OMS改修は社内の業務効率化が目的です。それに対し注文管理システム改修は、顧客満足度やカゴ落ち防止、問い合わせ削減といった顧客体験の改善が主な狙いで、この違いが開発期間の見積もりにも影響します。
開発期間の全体像(小規模改修と中規模改修の期間差)

注文管理システム改修の開発期間は、対象機能が自社内で完結するかどうかで大きく変わります。画面の見た目や操作性だけを調整する小規模な改修と、外部の決済代行会社との連携を伴い要件定義や設計が複雑になる中規模な改修とでは、期間感がおよそ4〜5倍違うのが実務上の目安です。
全面刷新のように現状アセスメントから並行稼働までを含み、数ヶ月〜数年かかるスケジュールとは異なり、改修はこの二つの区分の中で完結する短期プロジェクトとして計画できる点が特徴です。

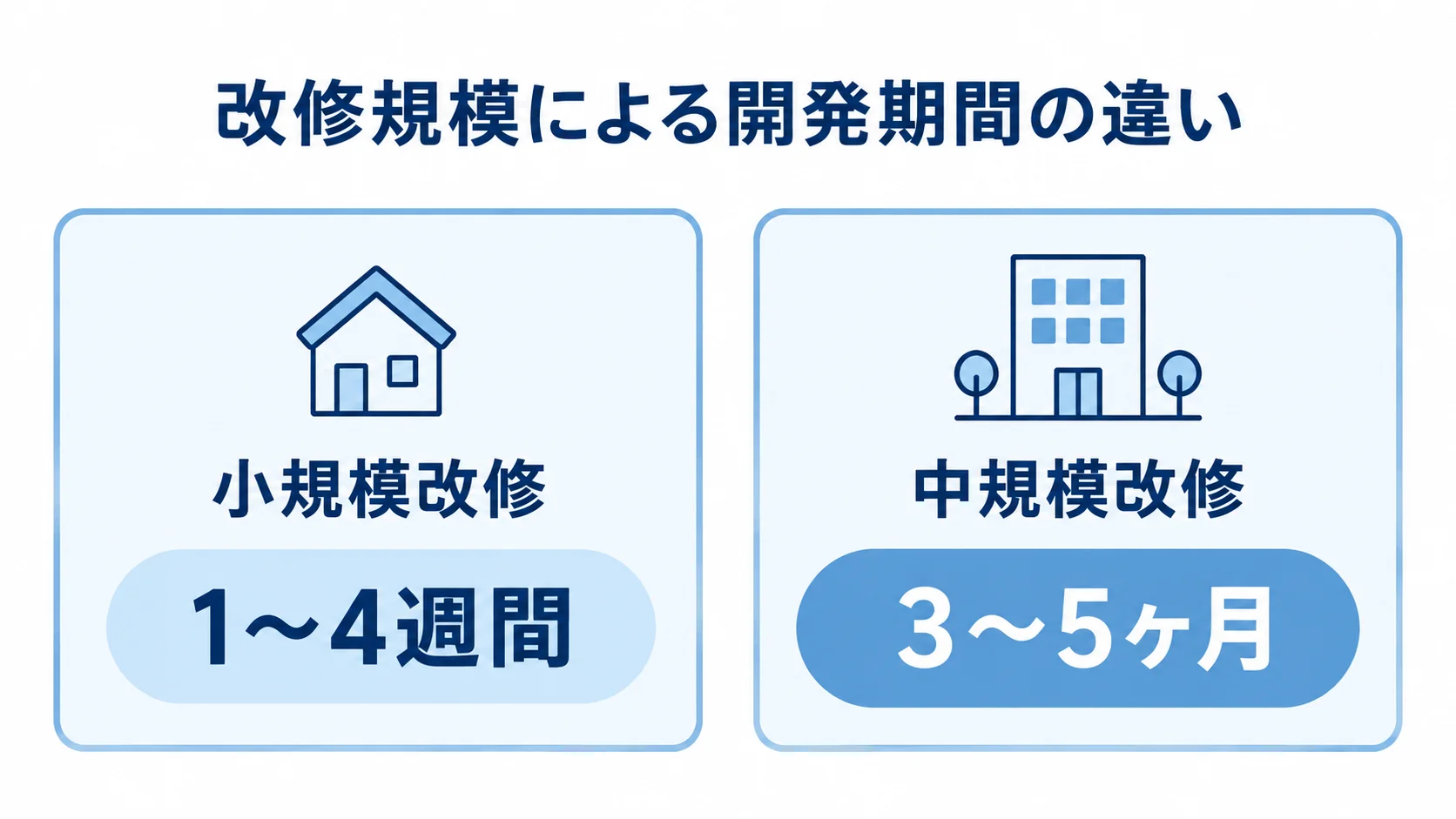

小規模改修(注文キャンセル画面の軽微な改善):目安1〜4週間
キャンセルボタンの配置変更、注意事項の文言追加(キャンセル可能期限や返金条件など)、キャンセル理由の選択肢の拡充といった、画面のUI(見た目)や文言の修正が中心の改修です。これらはシステムの内部ロジックやデータ構造を大きく変えないため、目安として1〜4週間程度で完結します。
仕様が明確で安定していれば、実装自体は数日〜1週間程度で済みます。少し要件の調整が必要な場合でも、1〜2週間程度に収まるのが一般的です。
ただし、キャンセル可否の判定ロジックそのものを見直す場合は注意が必要です。たとえば、出荷準備開始後のキャンセルを一部条件付きで受け付けるとなると、注文データベースの状態管理に手を加えることになり、この目安期間を超える可能性があります。
中規模改修(特定決済方法の追加):目安3〜5ヶ月
コンビニ決済、後払い決済、QRコード決済(PayPay等)といった新しい決済手段を追加する改修は、外部の決済代行会社のシステム(API)と自社の注文管理システムを連携させる必要があります。そのため、目安として3〜5ヶ月(12〜20週間)程度を見込んでおくことになります。
期間の配分は、要件定義・設計が約1〜2ヶ月、開発・実装が約2〜3ヶ月、テスト・リリース準備が約3〜4週間が一般的です。さらに、外部API連携を含む開発では、通常の実装期間に1〜2ヶ月が上乗せされる傾向があります。
既存の注文管理システム本体やデータベース構造には手を加えず、決済処理だけを担う連携プログラムを追加開発する形に留められれば、既存の注文照会や配送追跡への影響を最小限に抑えられます。
キャンセル画面改善のスケジュール(要件定義〜リリースの工程別期間配分)
注文キャンセル画面の改善は、注文管理システム改修の中でも最も取り組みやすいテーマの一つです。対象範囲が明確で、影響範囲を特定の画面や導線に絞り込みやすいため、工程ごとの期間配分もシンプルに組み立てられます。
要件定義〜デザイン確認の期間
要件定義では、現行画面のどの項目や導線を変更・追加するか、キャンセル可否の条件、返金・返品との連携の有無を発注側と開発会社で確認します。この工程は通常、数日〜1週間程度で終わります。ただし、カスタマーサポート部門への問い合わせ内容の分析結果を要件に反映する場合は、1〜2週間に伸びることもあります。
要件が固まったら、開発側が新しいボタン配置や注意事項の文言を落とし込んだモックアップをFigmaなどで作り、EC事業部門やカスタマーサポート部門の担当者に見た目を確認してもらいます。このデザイン確認は数日〜1週間程度で終わるのが一般的で、開発に入る前に現場の合意を取り付けておくことが、後工程の手戻りを防ぐ最大の予防策になります。
実装・テスト・リリースの期間
デザインが確定した後の実装は、単純なUI調整であればおおむね数日〜1週間で完了します。その後、想定どおりにキャンセル処理が行われるか、注文ステータスが正しく更新されるかを単体テスト・結合テストで確認し、実際の利用シーンを想定した運用テストに数日〜1週間程度を要します。
最後の公開・リリースは、既存の注文照会・配送追跡ロジックへの影響が限定的なため、数日以内で完了するのが一般的です。全体を通して見ると、要件定義から本番リリースまでを1ヶ月以内で完結させられます。これが、キャンセル画面改善という小規模改修ならではのスピード感です。
決済方法追加のスケジュール(決済代行会社API連携が生む遅延リスク)

特定決済方法の追加は、注文管理システム改修の中でも唯一、自社だけの都合ではコントロールできない要素を含むテーマです。そのため、連携先である決済代行会社の対応スピードや審査プロセス次第で、当初の想定よりスケジュールが延びるリスクを、あらかじめ織り込んでおく必要があります。
要件定義・設計〜開発・実装の期間配分

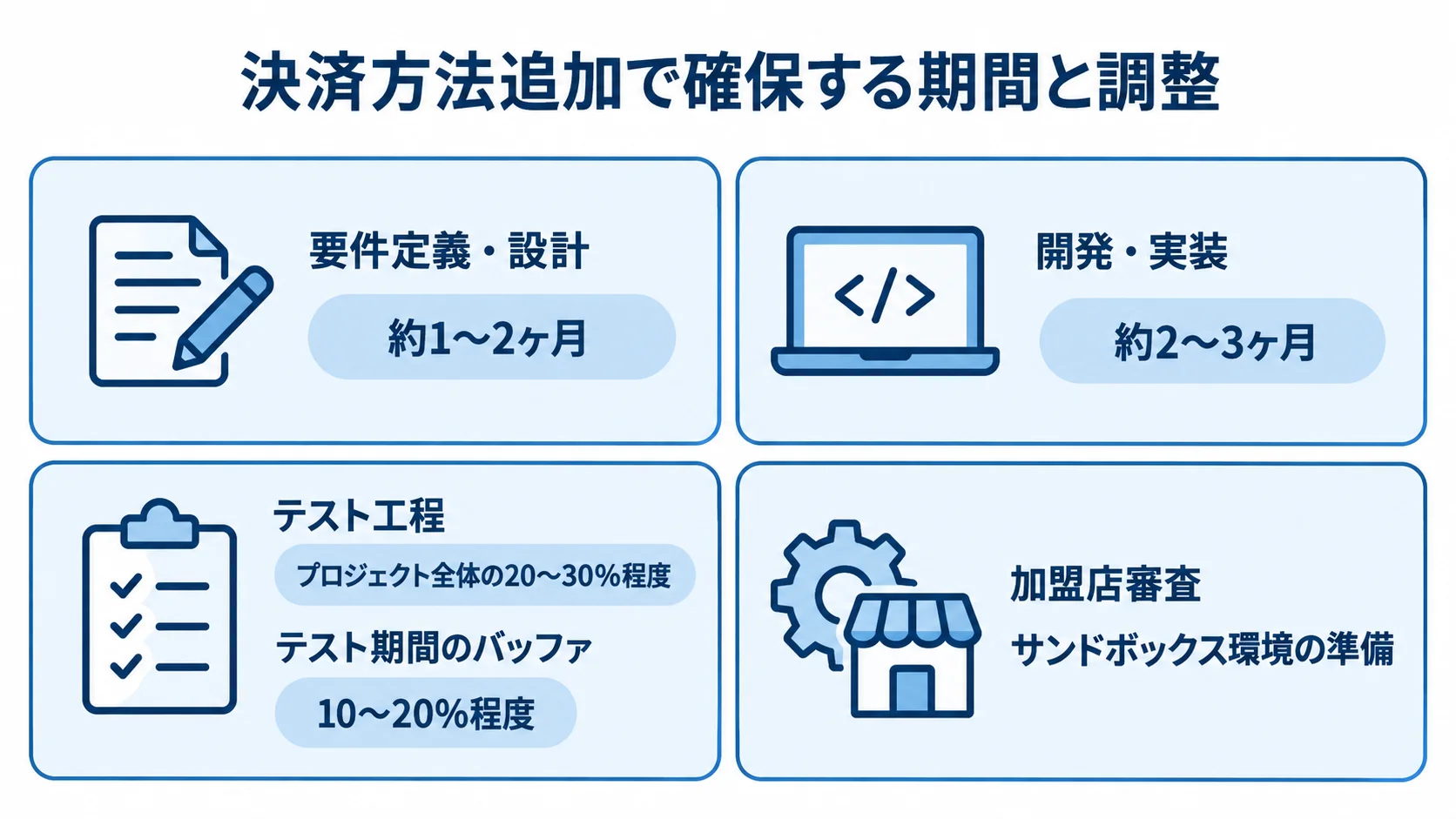

決済方法追加の要件定義・設計(約1〜2ヶ月)では、まず決済代行会社のAPI仕様を確認し、注文データと決済データをどう紐付けるかを整理します。さらに、決済エラー時の注文ロールバック(取り消し)処理を設計し、決済情報を扱う以上避けて通れないセキュリティ要件(PCI DSSに準拠したカード情報の非保持化等)も整理します。
開発・実装フェーズ(約2〜3ヶ月)では、外部API連携や決済機能の実装は技術的な難易度が高く、通常の画面改修より工数が大きく膨らみます。そのため、テスト工程にはプロジェクト全体の20〜30%程度の期間を確保することが推奨されます。
決済が絡む改修では、決済が成立するかどうかだけでなく、異常系のテストにも特に時間がかかります。たとえば、通信エラー時に注文が正しくキャンセル扱いになるか、二重決済が発生しないかを確かめる必要があります。
外部依存による遅延リスクとバッファ設計
決済代行会社との連携工程は、改修プロジェクトの中で最も遅延リスクが高い領域です。加盟店審査にかかる日数、先方のテスト環境(サンドボックス)の準備、API仕様への問い合わせに対する返答待ちなど、開発会社だけではコントロールできない調整が多く発生します。そのため、想像以上に時間がかかることがあります。
自社だけで完結する画面改修とは異なり、外部企業との調整や連携テストは避けられません。そこで、テスト期間には10〜20%程度のバッファを持たせるとともに、決済代行会社との調整(加盟店契約・サンドボックス環境の準備など)を開発着手前の最優先事項として進めることが、納期を守る鍵になります。
納期を守るためのポイント(低予算・短納期を実現する進め方)

部分改修は全面刷新に比べて期間も予算も小さい分、計画段階でのわずかな甘さがスケジュールの遅れに直結しやすいという側面があります。限られた期間で納期を守るには、要件の固め方と外部との調整の進め方に注意が必要です。
要件を曖昧にしないための事前合意
「どの画面のどの項目をどう変えるか」「どの決済方法をどこまで対応させるか」が曖昧なまま開発に進むと、後工程で認識のズレが見つかったり、仕様変更が頻繁に起きたりします。その結果、大幅な手戻りが生じ、スケジュールが延びてしまいます。
とくに部分改修は工程全体が短いため、1回の手戻りが全体のスケジュールに占める割合が、全面刷新よりも大きくなりやすい点に注意が必要です。
着手前に、対象範囲と対象外の項目(Won’t)、完了の定義を1枚の合意文書にまとめておけば、限られた期間でも手戻りのリスクを小さくできます。
決済代行会社との早期の調整(最優先)
決済方法を追加する改修では、開発工程より先に、決済代行会社への加盟店申込や審査、サンドボックス環境の払い出しといった手続きに着手します。この手続きには、開発会社がコントロールできない待ち時間が含まれます。そのため、着手が遅れるほどプロジェクト全体のスケジュールが後ろ倒しになります。

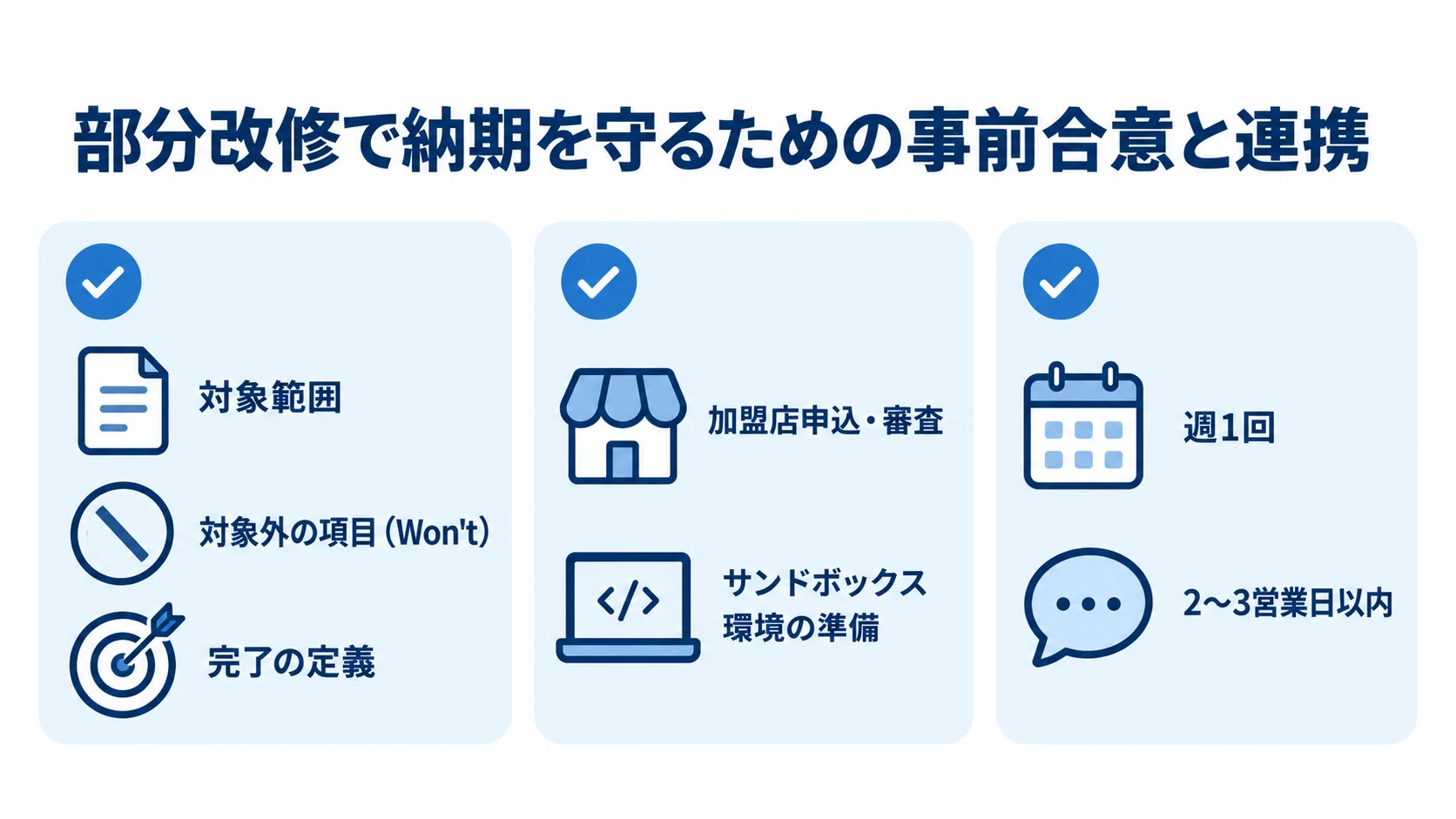

EC事業部門、カスタマーサポート部門、IT部門の間で連絡が少ないと、コミュニケーション不足からやり直しが起きやすくなります。部分改修のような短期プロジェクトでは、週1回など高頻度の進捗確認の場を設け、確認事項への回答期限を2〜3営業日以内と決めておくと、限られた期間で納期を守りやすくなります。
まとめ
注文管理システム改修の期間は、小規模改修(キャンセル画面の軽微な改善)が1〜4週間、中規模改修(特定決済方法の追加)が3〜5ヶ月が目安です。加えて、工程別の配分や、決済代行会社との連携による遅延リスク、納期を守る進め方も解説しました。
改修は注文管理システム全体を作り替えるのではなく、対象範囲を明確に絞り込むことで、低予算・短納期を実現できる選択肢です。特に、決済方法の追加では決済代行会社の都合による遅延を見込んだバッファ設定が、キャンセル画面の改善では要件の早期確定が、それぞれ納期を守る鍵になります。
全面刷新の前に、まず部分改修で顧客体験の課題を解消したいと考える場合は、小規模案件に強みを持つパートナーへ早めに相談するとよいでしょう。
▼全体ガイドの記事
・注文管理システム改修の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
