倉庫管理システム改修の外注は、目的と要件を整理し、方式と発注先を選び、RFP・契約・役割分担を固める順に進めると、追加費用や現場の混乱を防げます。
全体像は、倉庫管理システム改修の完全ガイドにまとめています。
▼全体ガイドの記事
・倉庫管理システム改修の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
倉庫管理システム改修の外注前に整理する事項
社内の整理が不十分なまま相談すると、提案の良し悪しを判断できず、ベンダー任せになりがちです。
改修の目的を先に明確にし、要件の優先順位を決めておきます。
改修の目的と数値目標
改修で何をどこまで改善するかを、数値で決めておきます。目標が明確であれば、各社の提案が達成に役立つかを評価できます。
- 誤出荷率:現状0.3%を0.05%以下に下げる
- 出荷能力:1日3,000件から6,000件へ倍増させる
- 在庫反映:ERPへの翌朝バッチをリアルタイム化する
「現場が使いにくい」という曖昧な動機のままでは、汎用的な提案になります。その結果、自社の課題に合わない高額な見積もりを招きます。
経営層への予算説明では、ROI(投資対効果)を示すために数値目標が欠かせません。
数値目標は、数千万円の改修費を正当化する材料にもなります。
必須要件(Must)と希望要件(Want)の区分
要望をすべて個別開発にすると、費用と期間が膨らみます。そこで、要件には「Must/Want」の区分を付けておきます。必須要件と希望要件は業種によって中身が変わるため、区分の例を次に挙げます。
- 食品の必須要件:賞味期限や温度帯の管理
- アパレルの必須要件:色やサイズごとの在庫管理
- 希望要件の例:標準機能で代替できる画面操作性
標準機能(Fit to Standard)で済む範囲まで個別開発すると、見積もりが当初想定の1.5倍になるケースがあります。
要件一覧にMust/Wantの区分を付けて外注先に渡せば、提案と見積もりの妥当性を判断しやすくなります。また、発注前に区分を付けておくと、追加費用の抑制にもつながります。
発注・外注先の種類と選び方

提供形態によって、発注先の性質も契約の形も変わります。
まず要件に合う方式を選び、その方式を得意とするパートナーを探します。
SaaS・パッケージ・スクラッチ・AI駆動開発の選択肢

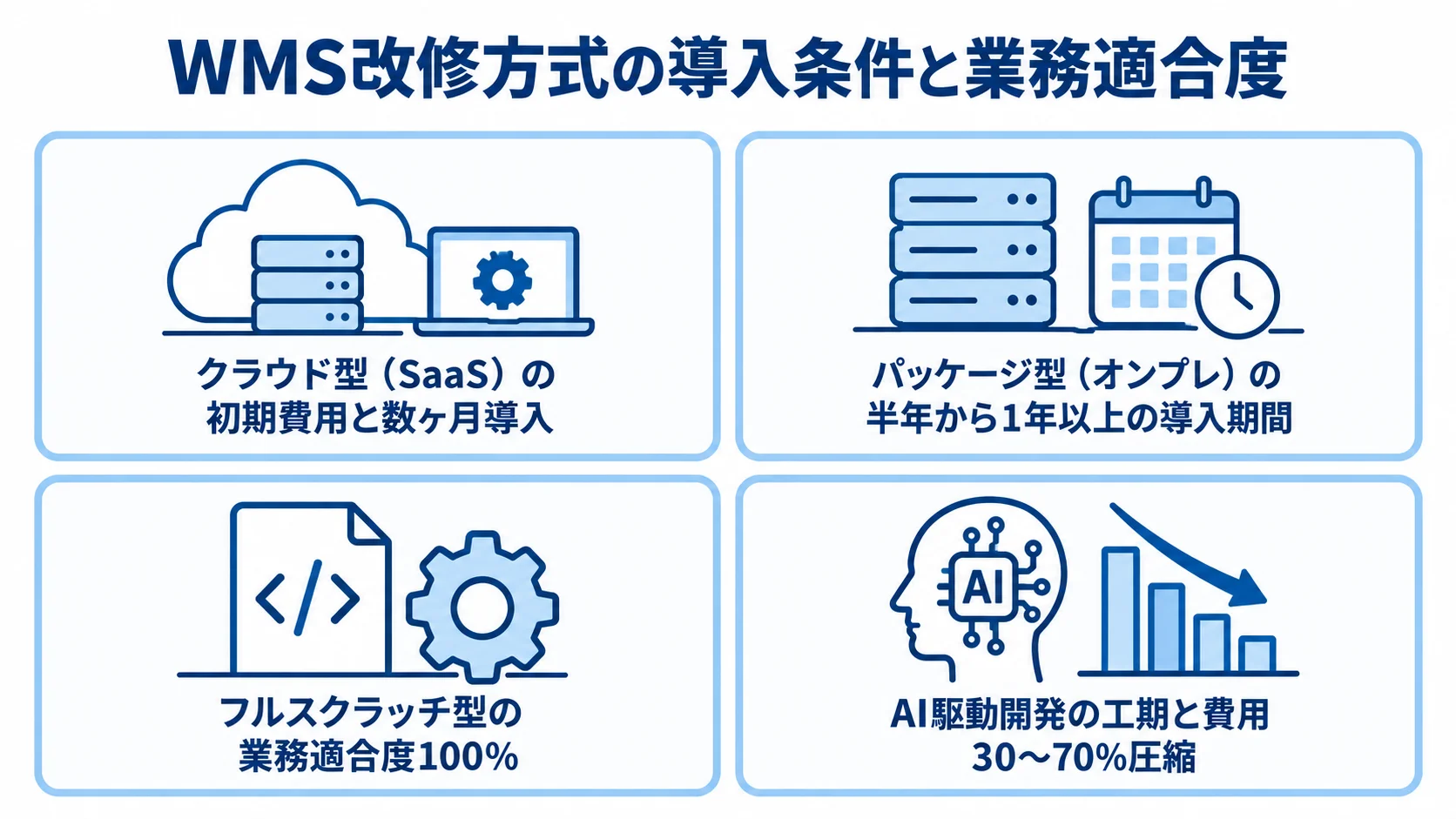

WMSの改修方式は4つあり、費用や期間、業務への適合度を比べて選びます。
- クラウド型(SaaS):初期費用を抑えて数ヶ月で導入できる一方、業務を標準機能に合わせる必要があります
- パッケージ型(オンプレ):業種特化型は適合度が高いものの、導入には半年から1年以上の期間と相応の初期投資が必要です
- フルスクラッチ型:自社業務に100%合わせられる反面、従来は最も高額で期間も長いものでした
- AI駆動開発:生成AIを使い、スクラッチ開発の工期と費用を30〜70%圧縮できるケースがあります
AI駆動開発を選べば、パッケージ並みの予算で自社業務に100%フィットするシステムを構築できる可能性があります。
「パッケージか、スクラッチか」という二択は崩れつつあり、開発手法への対応力も発注先選びの判断材料になります。
riplaのようにコンサルティングから開発まで一貫して支援する会社なら、方式選定の段階から相談できます。
物流ノウハウと開発力の見極め
WMS改修では、物流現場の知識と技術力の両方が求められます。どちらか一方が欠けると、現場運用やシステム連携で問題が起きやすくなります。
- 現場理解:旋回半径や作業導線を知らないと、現場で使えない設計になることがある
- 技術力:連携技術が弱いと、ERPやマテハン機器との接続でつまずく
- 改修実績:自社と同規模・同業種の倉庫の事例がある
提案の場では、出荷件数や例外処理、移行したマスタ件数を尋ねます。
尋ねた内容について、具体的な数字と事例で答えられるかも確かめます。
発注先選びの詳細は、倉庫管理システム改修でおすすめの開発会社6選と選び方をご覧ください。
丸投げを避けるRFP(提案依頼書)の書き方

RFP(提案依頼書)は、要件を伝えるとともに、各社の提案を同じ条件で比べるための文書です。完成度が低いと見積もりの前提がそろわず、比較できないまま価格で選ぶことになります。
委託する範囲と自社が担う範囲も、文書に明記しておくと丸投げを避けられます。
RFPに盛り込む項目
RFPには、見積もりの精度と選定の透明性を高める情報を記載します。
- 改修の前提:背景と目的、現状の課題、対象業務
- 要件と計画:Must/Want、予算、スケジュール
- 業務量:出荷件数、SKU数、ロケーション数、拠点数
- 連携先:ERP・OMS・TMSなど対象システム
- 評価基準:価格、実績、技術力、サポート、移行支援
評価基準に重み付けをしておくと、社内の合意を得やすくなります。また、選定理由を後から説明するときにも役立ちます。
RFPは外注先への依頼書であると同時に、自社の意思決定を支える文書でもあります。
自社特有の例外処理・連携要件の伝え方

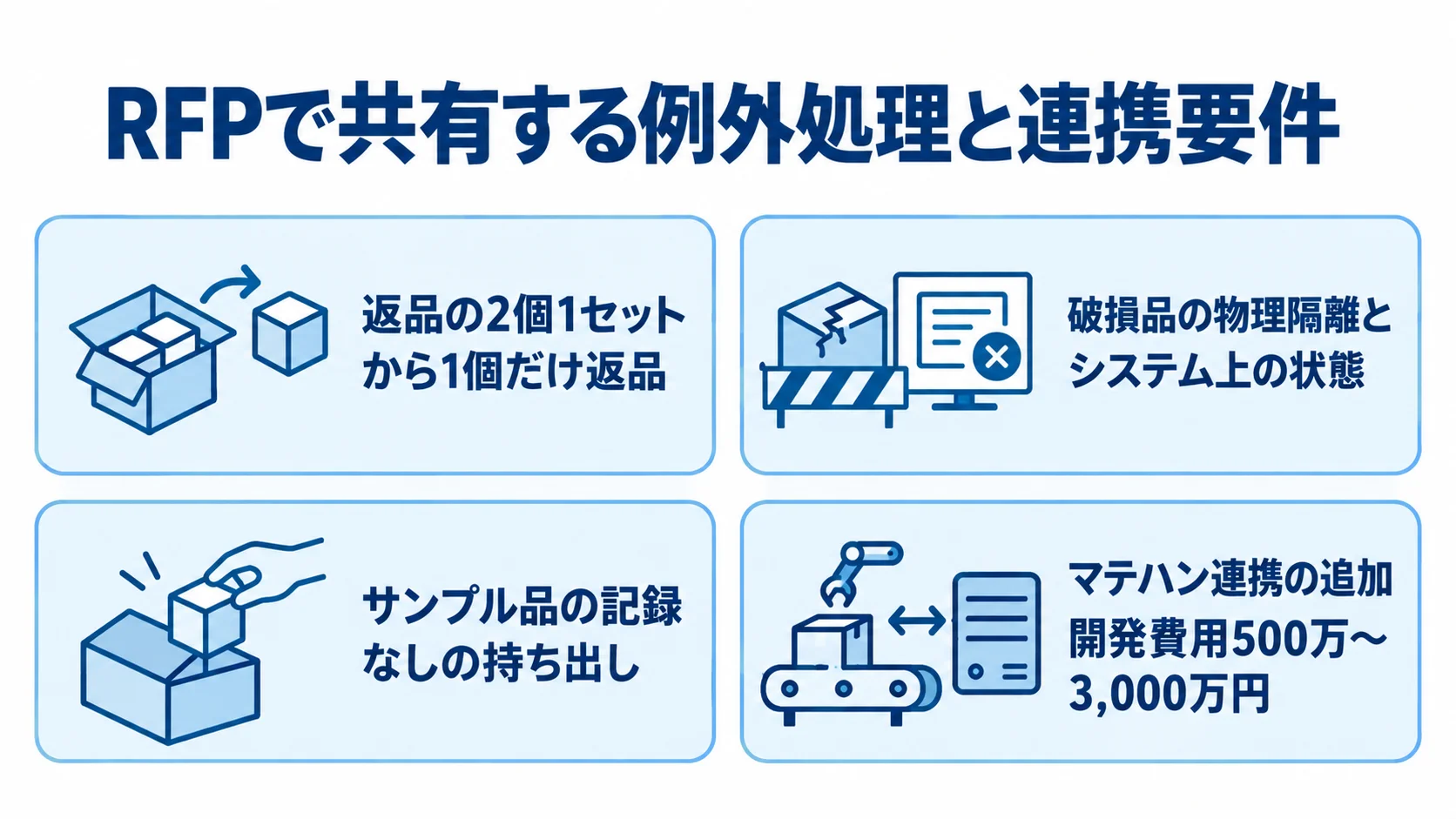

見積もり後のトラブルを防ぐには、現場の例外処理をRFPに書いて伝えておく必要があります。返品や破損品、サンプル品の扱いは、現場では当たり前でも、システム上は例外になります。
- 返品:2個1セットの商品が1個だけ返品される
- 破損品:物理的に隔離しても、システム上の状態は変えない
- サンプル品:記録せずに持ち出す
例外を伝えないままだと、在庫差異やゴースト在庫が発生します。
要件定義をやり直す事態になれば、その分の追加費用にもつながります。
連携要件については、方式や頻度、機器名まで具体的に記載します。
- ERP在庫連携:リアルタイムか日次バッチか、APIかCSVか
- マテハン連携:自動倉庫やAGV・AMRの機種名と、WCS/WESとの接続方式
マテハン連携では、追加開発が500万〜3,000万円規模になる場合があります。後から伝えると予算計画が崩れるため、こうした要件は最初のRFPに含めておきます。
例外処理と連携要件は、現場担当者へのヒアリングで洗い出します。
契約・撤退で確認すべき条項

契約では、新システムへの移行だけでなく、旧システムから撤退する条件も確認しておきます。倉庫管理システムは長く使う基幹システムのため、出口の条件が曖昧なままだと、乗り換え時に隠れコストが生じます。

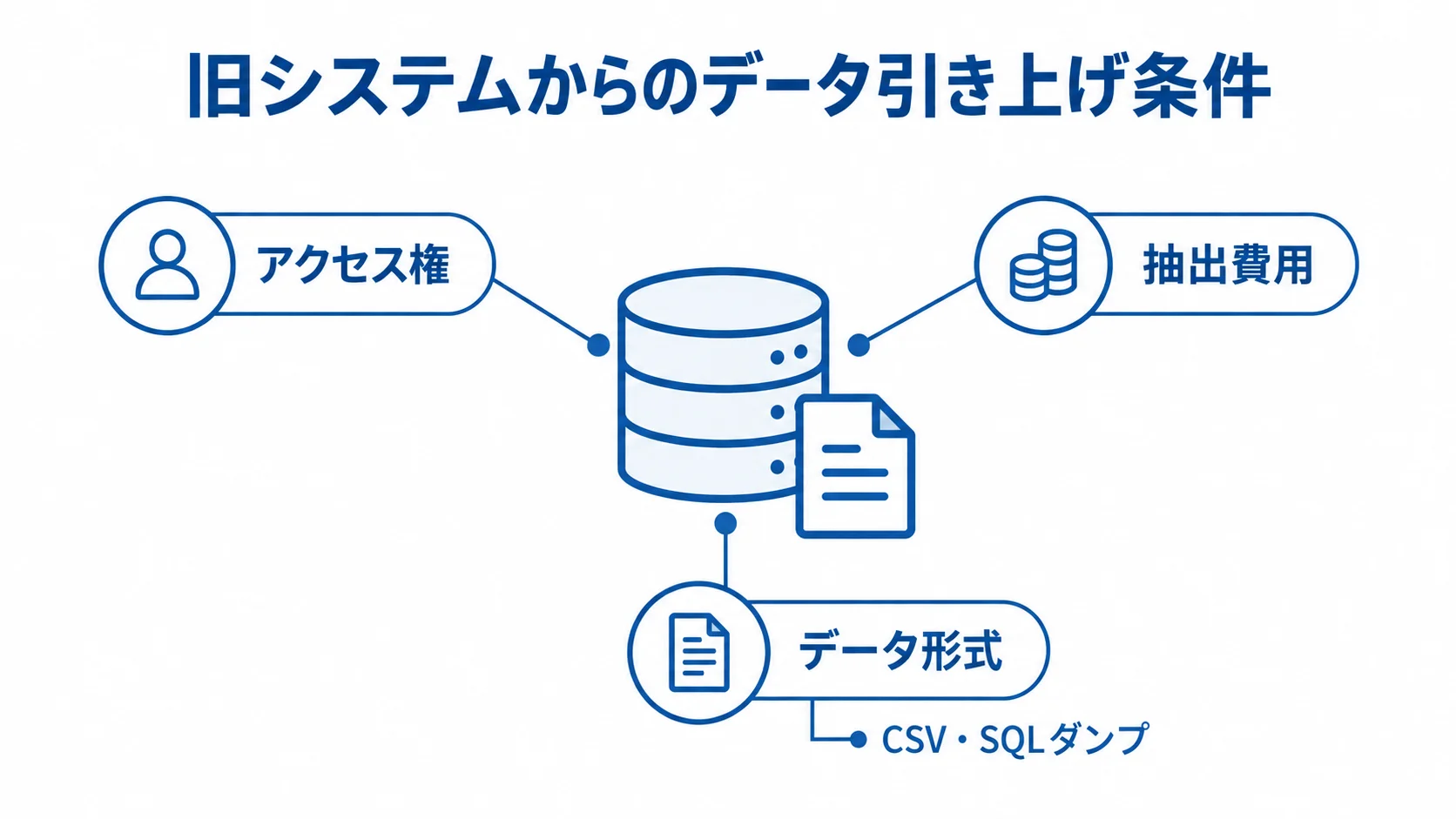

旧DBアクセス権とデータ引き上げ費用
新システムの契約では、自社がデータベースへ直接アクセスできるかを確かめます。
- アクセス権:自社データを直接参照できるか
- 抽出費用:契約終了時やテスト時のデータ出力費
- データ形式:CSV・SQLダンプなど標準形式か独自形式か
たとえば、移行テストやリハーサルのたびにCSV抽出を依頼して、1回数十万円かかる事例があります。抽出を何度も繰り返せば、その費用は積み重なって数百万円規模になります。
「データは自社の資産であり、標準形式でいつでも引き上げられる」と契約書に明記しておきます。この取り決めが、将来のExit戦略を支えます。
逆に、この確認を怠ると、次回刷新時にベンダーロックインに陥り、身動きが取れなくなる恐れがあります。
解約条件と保守・SLAの取り決め
解約条件と保守費用は、方式ごとに契約前に確かめておきます。
- SaaS:最低利用期間の条件
- オンプレ・スクラッチ:早期解約時の違約金
- 保守費:年間で初期構築費の15〜20%程度が一般的
たとえば、オンプレやスクラッチを5年使うと、保守費は構築費とほぼ同額になります。一方、SaaSも従量課金が積み上がると、中長期ではオンプレより高くなる場合があります。そのため、5〜7年のTCO(総保有コスト)で比べると、利用期間全体の費用で判断できます。
SLA(サービス品質保証)では、運用時の対応条件を具体的な数値で定めます。
- 障害対応:一次対応時間と復旧目標時間
- サポート:窓口の対応時間帯
- 稼働率:年間システム稼働率の保証値
倉庫が止まれば出荷も止まるため、SLAの数値は事業継続に直結します。
外注先との役割分担と進行管理
外注しても、発注側にしかできない作業は残ります。役割が曖昧なままだと、責任の押し付け合いが起きます。
データ移行、テスト、並行稼働のそれぞれで、誰が何を担うかを契約の段階で決めておきます。
データ移行・UATシナリオの責任分担
WMS刷新の失敗は約7割がデータに起因すると言われます。そのため、業務判断と技術作業の担当を分けて決めておきます。
- 発注側:マスタのクレンジングや名寄せの判断
- ベンダー:データ変換や投入ツールの開発
- 発注側:UAT(受入テスト)のシナリオ作成
過去12ヶ月間に入出荷実績のないマスタや休止ロケーションを廃棄する「12ヶ月ルール」は、自社が主導して基準を定めます。
ベンダーのテストは正常系が中心です。そのため、例外処理や特殊な業務は、現場を知る自社で補います。特に、セット品のバラ返品や破損品の処理、急な出荷指示の変更をシナリオに含めておくと、稼働後の問題を防げます。
並行稼働とロールバックの責任境界
並行稼働中は二重入力が生じるため、現場の工数が1.5〜2倍に膨らみます。さらに、新旧両方から指示書を出すと、重複ピッキングや誤出荷につながります。そこで、次の3点を決めておきます。
- 指示系統:指示書は新システムだけから出し、発注側と外注先の双方で徹底する
- 終了条件:並行稼働を終える基準を数値で決める
- 切り戻し:旧システムへ戻す基準と、判断する権限者
Exit Criteria(終了条件)は「エラー率0.5%未満」「API連携が4週間安定稼働」などと定めます。また、棚卸差異率が基準を超えた場合など、切り戻しの条件も具体的に決めておきます。
誰がどの数値を見て即断するかを決めておけば、合議に時間を取られて出荷が止まる事態を避けられます。
発注でよくある失敗と回避策
発注には、よく見られる落とし穴があります。事前に把握して対策を打てば、その多くは避けられます。
ベンダー丸投げと現場ヒアリング不足
要件整理をベンダーに任せきりにすると、暗黙の現場ルールや例外処理が抜け落ち、稼働後に在庫が合わなくなる恐れがあります。
- 専任担当者:発注側にプロジェクトを主導する人を置く
- 現場参加:キーパーソンを含めて発注前からヒアリングする
- 教育計画:マニュアルと研修を契約範囲に含め、習熟期間を確保する
現場が自分たちのシステムだと感じられるかどうかで、稼働後の定着が左右されます。操作方法が変わるため、稼働直前の研修だけでは定着しません。そこで、研修の内容は契約時に決めておきます。
繁忙期切替と隠れコストの見落とし
繁忙期に切替や並行稼働を行うと、二重入力で現場が混乱し、出荷遅延やミスが増えます。そこで、計画では次の4点を押さえておきます。
- 切替時期:並行稼働と本番切替は必ず閑散期に設定する
- ハンディ端末:1台5万〜30万円の購入費を台数分見込む
- 倉庫移転:移動手数料として月額保管料の3〜6ヶ月分が生じる場合がある
- 旧環境:旧システムと端末を新稼働後も最低3ヶ月保持する
倉庫移転費には、旧倉庫からの出庫作業費や割増保管料、棚卸費などが含まれます。
また、旧環境を早く破棄すると、緊急時に業務が止まる恐れがあります。
費用の詳細は倉庫管理システム改修の見積相場・費用をご覧ください。
まとめ
発注の成否は、社内の準備と外注先との役割分担で決まります。発注前に要点を確かめておきます。
発注前チェックリスト
発注に進む前に、改修の目的と契約条件、移行計画を一通り確かめます。
- 改修の目的とゴールを数値で定義する
- 必須要件(Must)と希望要件(Want)を分ける
- 現場の例外処理と連携要件をRFPに記載する
- 旧DBのアクセス権、データ抽出費、解約条件を契約で確かめる
- データ移行、UAT、並行稼働、ロールバックの役割を決める
- 切替を閑散期に設定し、隠れコストを予算に含める
改修を成功させる要点
改修では、製品選びだけでなく、移行の実務や旧システムからの撤退でもつまずきやすいものです。
- 主導権:現場を巻き込み、要件や契約、役割分担を自社で固める
- 開発の選択肢:方式ごとの費用と期間を比べる。AI駆動開発なら、パッケージ並みの予算で自社業務に合うシステムを構築できる可能性がある
- 発注判断:チェックリストで、自社に合う発注・外注の形を見極める
▼全体ガイドの記事
・倉庫管理システム改修の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
