WMS改修の開発期間・スケジュール・納期について

部分改修であれば、全体で約1〜3ヶ月で完了するケースが一般的です。ただし、期間は改修の規模によって幅があり、ごく軽微な修正であれば数日〜数週間で済みます。工程は、前半の現状分析から改修設計までと、後半の開発・実装からリリースまでに分かれます。

  • WMS改修の位置づけ(部分改修という選択肢の整理)
  • 開発期間・スケジュールの全体像
  • 改修規模別に見る納期の違い

WMS改修とは、オンプレミスのサーバーや老朽化したハンディターミナルで稼働してきた既存WMS(倉庫管理システム)を丸ごと作り替えるのではなく、特定の機能やモジュールに絞って小規模に修正することです。たとえば、「特定ロケーションのピッキング動線だけを見直したい」「ハンディターミナルの特定画面の入力項目を1つ追加したい」といった要望が、これに当たります。

これまで解説してきた6つの記事群は、「WMSのモダナイゼーション」「WMS刷新」「WMS更改」「WMSのリニューアル」「WMSのリアーキテクチャ」「WMSリプレイス」です。モダナイゼーションは、リホスト、リプラットフォーム、リファクタリング、リビルド、リプレースの5つの技術的アプローチをどう使い分けるかを扱います。

刷新は経営インパクトの定量化と稟議承認、WMS更改は保守契約満了やEOS/EOLといった外部から強制される期限が起点です。リニューアルはハンディターミナル画面のUX/UI、リアーキテクチャはマイクロサービス化、リプレイスは自社スクラッチ維持か他社製品への乗り換えかという判断を扱います。これらは、切り口こそ異なるものの、いずれも既存WMSを全面的に作り替えることを前提としています。

これに対して、本記事が扱うWMS改修は、システム全体には手をつけず、現場で困っている一部分だけをピンポイントで直す選択肢です。これら6つの記事群とは対極にあります。

工程別の期間配分、改修規模によって変わる納期の目安、WMS改修特有の遅延要因を、具体的な数値とともに説明します。全面刷新ほどの予算も時間もないものの、現場の特定の困りごとは早く解決したい物流部門・情報システム部門の方にとって、現実的なスケジュールを描くための判断軸になる内容です。

WMS改修全体の考え方は、下記の全体ガイドで確認できます。

▼全体ガイドの記事
・WMS改修の完全ガイド

WMS改修の位置づけ(部分改修という選択肢の整理)

WMS改修の開発期間を正しく見積もるには、まず「全面的に作り替えるのか、一部だけを直すのか」という前提を、隣接する6つの記事群と切り分けて理解しておく必要があります。同じ「既存WMSに手を入れる」テーマでも、スコープの取り方によってスケジュールの組み方がまったく異なるからです。

先行する6つの記事群との違い(全面刷新ではなく部分修正という軸)

「WMSのモダナイゼーション」などの6記事群は、切り口こそ技術手法からベンダー選定まで異なるものの、いずれも既存WMSを土台にしつつ、システム全体を作り替える前提を共有しています。開発期間の議論も、要件定義から本稼働までを通しで見積もる12〜18ヶ月規模のプロジェクトを想定したものでした。

これに対してWMS改修は、システム全体には一切手を入れず、「このハンディ端末画面だけ」「このロケーションのピッキング動線だけ」と対象範囲を最初から限定します。そのため、開発期間の考え方そのものが根本から異なります。既存のデータベースやインフラ、サーバーをそのまま流用できる点が、要件定義や設計の期間を劇的に短縮する最大の前提です。

両者の違いは、次の3点に表れます。

  • 期間:全面刷新であれば要件定義からカットオーバーまで1年前後を要するのに対し、部分改修であれば全体で約1〜3ヶ月という短納期で完了するケースが一般的です。
  • 体制:全面刷新は経営層の稟議承認を経る大がかりな体制ですが、部分改修は小さな体制で着手できます。
  • 着手:現場で困っているという一次情報から着手までの距離が短い点を踏まえて、スケジュールを組む必要があります。

全面刷新では、ベンダーの本格的なプロポーザルも経ることになります。一方、部分改修は、物流部門の現場責任者と情報システム部門、依頼先の担当者数名で始められます。

技術的アプローチの詳細はモダナイゼーションの記事群を、投資判断や経営層への説明は刷新の記事群を、あわせて参照してください。WMS改修ならではの期間感は、「部分的に、早く、安く直す」という点にあります。

WMS改修が対象とする典型的なスコープと対象外になるケース

WMS改修が典型的に対象とするのは、課題が局所化されたケースです。特定ロケーションのピッキング動線が非効率になっている場合や、ハンディターミナルの特定画面で入力項目が足りない、ボタンの配置が分かりにくい場合が該当します。ほかにも、特定の帳票フォーマットの変更や、在庫検索画面への絞り込み条件の追加も含まれます。

現行WMSが安定して稼働し、業務プロセスを大きく変える予定もなければ、全面刷新よりWMS改修で改善するほうが投資対効果は高くなります。一方で、担当者が不在で仕様がブラックボックス化している場合や、改修を重ねて「スパゲッティ状態」に陥っている場合は、他の機能に想定外の不具合を起こすリスクが高く、WMS改修の対象外と考えるべきです。

業務フローの抜本的な見直しや複数拠点の統合管理は、部分改修の範囲を超えるため、モダナイゼーションや刷新、フルスクラッチの記事群で扱う論点になります。判断の出発点は、現場責任者に「今いちばん困っている作業はどれか」「その作業は倉庫全体の何割で発生しているか」を聞くことです。影響範囲が特定のロケーションや工程にとどまれば部分改修、複数の工程や拠点にまたがれば全面刷新の候補になります。

ポイント

現行の業務が安定して動いていて、変更が一部の機能や画面に限られるなら、WMS改修は現実的な選択肢です。担当者が不在でブラックボックス化している場合は、対象外と考えるべきです。

開発期間・スケジュールの全体像(工程別の期間配分)

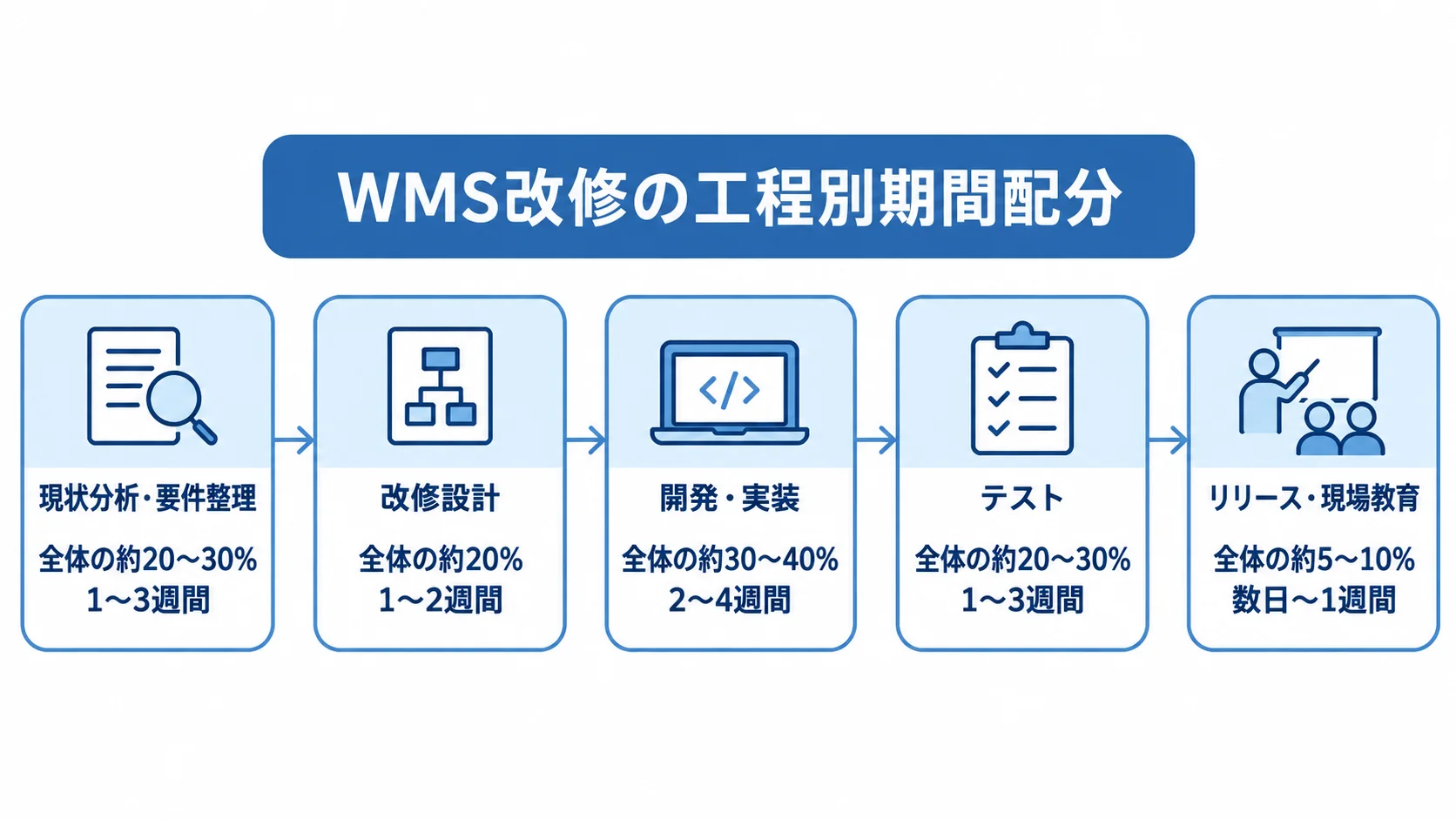

WMS改修の5工程を順に並べ、それぞれの期間比率と所要期間を示した図。
分析と設計からリリースまで、工程ごとに期間の目安が分かれています。

小規模なWMS改修の開発期間は、おおむね「約1〜3ヶ月」が目安です。既存のデータベース・インフラ・サーバーをそのまま流用できるため、ゼロから構築する新規導入や全面刷新に比べて、要件定義と設計の期間を大幅に短縮できます。この点が、短納期を実現する最大の理由です。

ただし、期間が短いからといって工程を省略してよいわけではありません。工程ごとの比率は、中規模以上の開発とおおむね同様です。

現状分析・要件整理〜改修設計までの期間

現状分析・要件整理は、全体の約20〜30%、期間にして1〜3週間を占める、WMS改修でもっとも重要な工程です。既存のコードや仕様書、ロケーションマスタの構造を調べる「標準調査プロセス」を通じて、どこを変更し、その変更がどこに影響するかを正確に特定します。対象となるハンディターミナル画面や帳票、データベーステーブルの範囲も、ここで洗い出します。

続く改修設計は、全体の約20%、期間にして1〜2週間が目安です。ハンディターミナルの新しい画面UIをどう配置するか、内部処理やデータベースとの連携仕様をどう変えるかを、具体的に決めます。

改修の規模が小さくても、この2工程を簡略化すると、後述する影響範囲の見落としによる手戻りが起きやすくなります。特に、期間が短い案件ほど、現状分析の精度が納期を左右します。

開発・実装〜テスト・現場教育・リリースまでの期間

開発・実装は、全体の約30〜40%、期間にして2〜4週間を占めます。対象範囲が限定されている分、全面刷新に比べて実装そのものの工数は小さく収まります。次に、テストは全体の約20〜30%、期間にして1〜3週間で、WMS改修において「絶対に削ってはいけない工程」です。

単体テストに加えて、改修した機能が既存の機能に悪影響を及ぼしていないかを確認するデグレードテスト(リグレッションテスト)は必須です。現場作業を止められないWMSでは、「ハンディターミナルの画面を修正した結果、別の画面でエラーが起きないか」「在庫データの保存処理に悪影響を及ぼさないか」を、限られた期間でも省略せずに検証する必要があります。

最後のリリース・現場教育は、全体の約5〜10%、期間にして数日〜1週間が目安です。本番反映に加えて、現場へのマニュアル配布と操作説明を行います。小規模な案件では軽視されがちですが、次章で述べるとおり、軽視すると稼働直後の混乱という典型的な失敗につながります。工程比率はあくまで目安で、DBテーブル構造にまで改修が及ぶとテストの比重が寄り、画面表示だけなら実装の比重が大きくなる傾向があります。

ポイント

開発期間の目安は約1〜3ヶ月ですが、期間が短いからといって工程を省くと、手戻りで納期が延びます。現状分析、改修設計、テストには、規模に関係なく必要な期間を確保しておくべきです。

改修規模別に見る納期の違い(軽微修正〜部分機能改修)

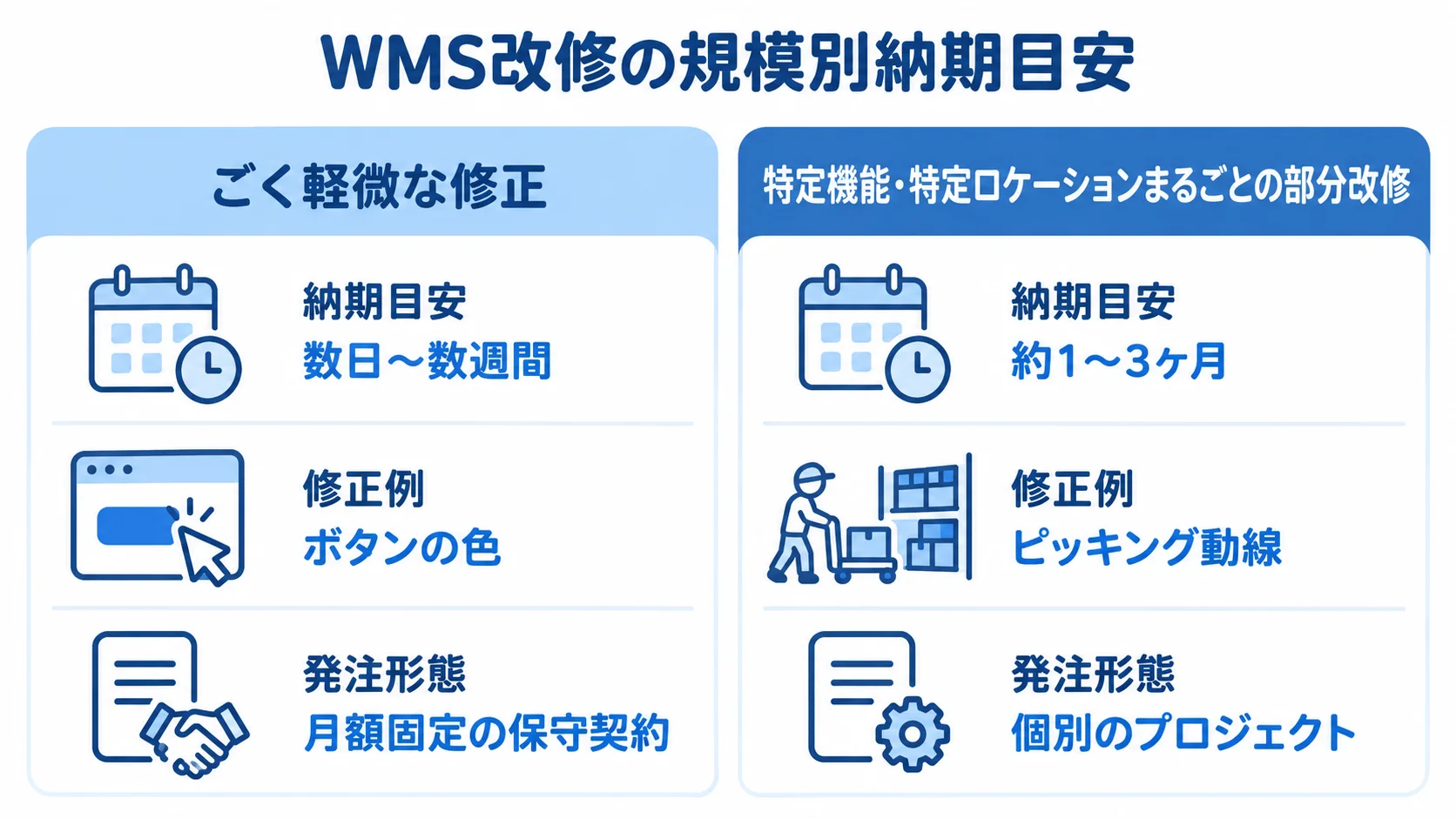

ごく軽微な修正と特定機能の部分改修について、納期目安や修正例、発注形態を左右で比べた図。
修正範囲が広がると、納期の目安と発注の進め方も変わります。

ひとくちに「WMS改修」といっても、規模によって納期は大きく変わります。自社の要望がどちらの規模に近いかを把握しておくことが、現実的な納期感を持つための第一歩です。

ごく軽微な修正の納期目安(数日〜数週間)

ハンディターミナルのボタンの色を変える、在庫一覧画面に表示項目を1つ追加する、確認メッセージの文言を変えるといった、ごく軽微な修正であれば、実作業は数時間〜数日で完了します。テストや現場周知を含めても、数日〜数週間程度で完了するケースが一般的です。こうした修正は、月額固定の保守契約の範囲内で対応されることも多く、別途プロジェクトとして発注する前に解決できるのが特徴です。

ただし、軽微に見える修正でも、デグレードテストを省略してよいわけではありません。「表示項目を1つ追加しただけ」が、画面のレイアウト崩れや他の処理への影響を引き起こすことは珍しくないため、軽微な修正ほど「本当に軽微か」を現状分析の段階で見極めることが重要です。

目安として、修正対象がハンディターミナルの単一画面の見た目だけにとどまるのか、複数の画面から参照される共通部品や、他の処理から呼び出される共通ロジックに触れるのかを、最初に切り分けておきます。実作業は数時間で終わる案件でも、依頼から本番反映までのリードタイムが数週間単位に伸びる可能性を、事前に把握できます。

特定機能・特定ロケーションまるごとの部分改修の納期目安(1〜3ヶ月)

特定ロケーションのピッキング動線を全面的に見直す、ハンディターミナルの特定業務(検品・棚卸など)の画面フローをまるごと作り直すといった改修は、単機能のなかでもまとまった規模です。このような規模であれば、前章で解説した工程内訳どおり、全体で約1〜3ヶ月を見込む必要があります。

この規模の改修は、月額固定の保守契約の範囲を超えることが多く、個別のプロジェクトとして発注されます。要件が明確なら完成責任を伴う「請負契約」、アジャイル的に細かく画面を改善し続けたいなら「準委任契約」として発注されるのが一般的です。

この規模になると、現状分析・要件整理だけで複数週間を要するため、「小規模だから」と省略すると、着手後に作業範囲が想定以上だと判明し、納期を守れなくなるリスクが高まります。また、繁忙期を跨ぐと現場が新旧の操作を同時に覚えることになり混乱を招くため、可能なら繁忙期を避けて計画を組むことも、全面刷新ほど厳密ではないものの、意識したいポイントです。

ポイント

要望が軽微な修正か特定機能の作り直しかを先に見分けると、納期の見通しを立てやすくなります。共通部品に触れる修正は、軽微に見えても期間が伸びやすいと考えるべきです。

WMS改修特有の納期遅延要因と対策

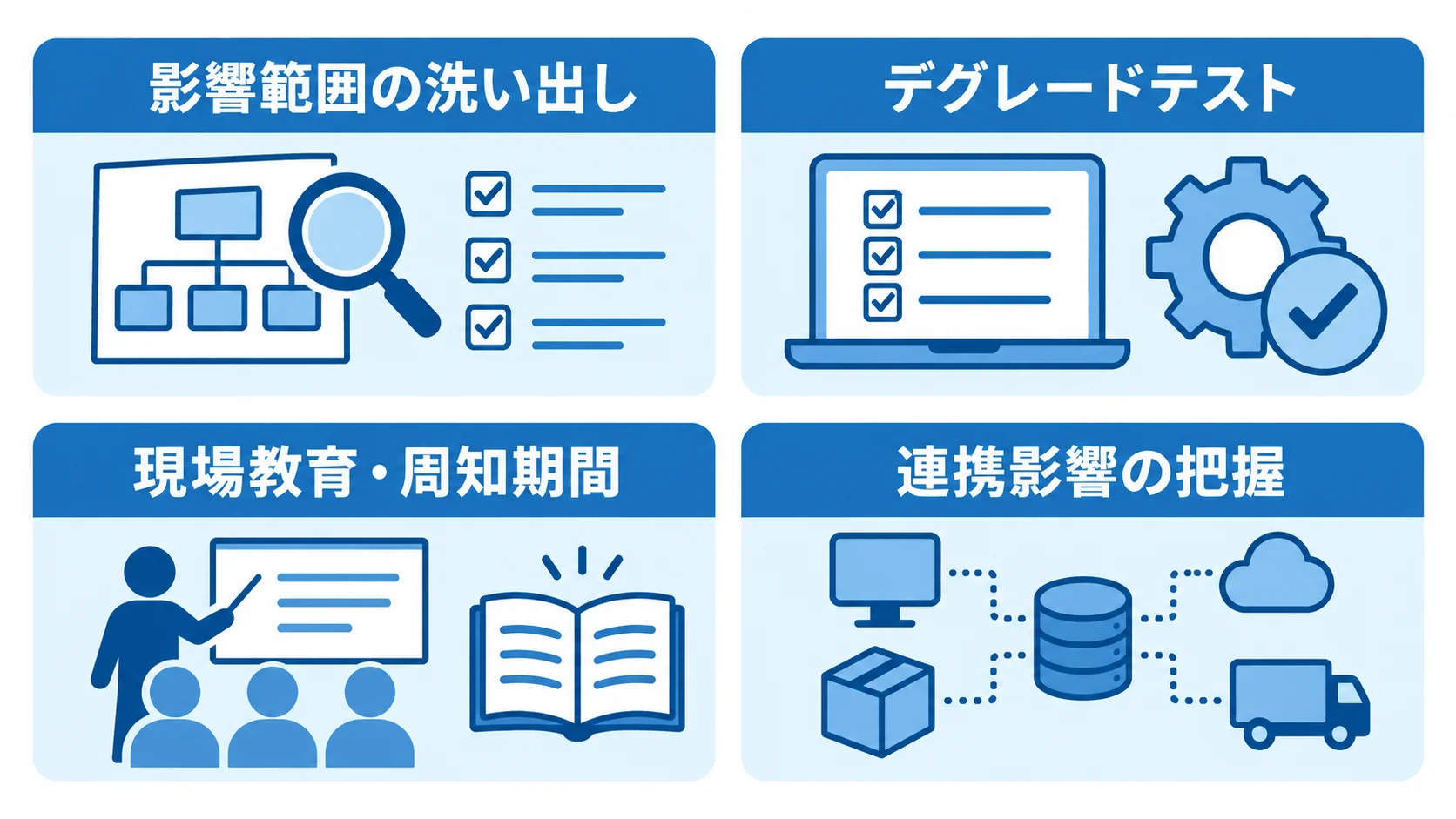

WMS改修の遅延対策として、影響範囲の調査やテスト、現場教育、連携影響の把握を並べた図。
現場への周知と他システムへの影響も、改修計画に含める観点です。

短納期で済むはずのWMS改修が長引く背景には、部分改修ならではの落とし穴があります。代表的な2つの要因と、その対策を見ていきます。

影響範囲調査漏れ・デグレードテスト不足による手戻り

WMS改修で最大の納期遅延要因は、変更の影響範囲を正しく洗い出せず、手戻りが生じることです。システム改修全般の現場データでも、影響範囲の洗い出し漏れに起因する手戻り工数は、あらゆる遅延要因のなかで最も多いことが報告されており、その平均は287時間です。

WMSは現場の物理的なモノの動きと直結し、止められない業務が多いため、その影響はより深刻になります。たとえば、ハンディターミナルの「特定のピッキング画面」だけを修正したつもりが、在庫データの保存処理や別画面の機能に悪影響を及ぼし、現場の出荷作業そのものが止まってしまうというパターンは典型的な失敗例です。

対策は、現状分析・要件整理の工程で、対象画面だけでなく、その画面が参照・更新するデータベーステーブルや、連携する他の画面・バッチ処理まで影響範囲を洗い出すことです。さらに、テスト工程ではデグレードテストを省略しないことが欠かせません。短納期のプロジェクトほど「動けばよい」とテストを簡略化しがちですが、それが納期を延ばす大きな原因になります。

現場教育の見落としと既存ロケーションマスタ・他システムとの整合性エラー

もうひとつの典型的な遅延要因は、現場教育・周知期間の見落としです。ピッキング動線やハンディターミナルの画面レイアウトが変わると、現場作業員は従来の操作との違いに戸惑います。改修スケジュールに説明会や新しい操作マニュアルの配布、教育の期間を組み込んでおかないと、リリース直後に操作ミスや誤入力が多発し、かえって業務効率が低下して緊急対応に時間を取られます。

見落としやすいのが、既存のロケーションマスタや、連携している上位のERP・販売管理システムとの整合性です。WMS内のロケーション管理ルールを改修で変えると、連携先のマスターデータ(商品・ロケーション・在庫など)との間に不整合が生じ、データの二重入力や連携エラーが常態化することがあります。

対策は、改修設計の段階で連携影響まで正確に把握しておくことと、リリース後しばらく現場の問い合わせに即応できる体制を確保しておくことです。改修対象のロケーションやハンディ端末を使う現場が、交代制勤務やパート・アルバイトを多く含む場合は、全シフトに教育が行き渡るまで数日かかることもあります。そのため、リリース日は平日の特定曜日に固定せず、全シフトへの周知が終わった時点から逆算して決める発想も有効です。

ポイント

影響範囲の洗い出しとデグレードテストを省くと、手戻りで納期が延びやすくなります。現場教育の期間や、マスターデータとの整合性も、スケジュールに組み込んでおくことが必要です。

まとめ

WMS改修の開発期間は、既存のデータベースやインフラを流用できる分、全体で約1〜3ヶ月という短納期で完了するのが特徴です。ただし、ごく軽微な修正であれば数日〜数週間、特定機能をまるごと作り直す規模であれば1〜3ヶ月というように、規模によって幅があります。

短納期を実現できる一方で、影響範囲調査とデグレードテストを省略すると、かえって手戻りによる遅延を招きやすくなります。

全面刷新のように数ヶ月がかりの稟議やベンダー選定を経ずに着手できることが、WMS改修の強みです。その強みを活かすには、現状分析と現場教育という「地味だが省略できない工程」に、きちんと期間を割く姿勢が求められます。

まずは自社の課題が局所化されているかを見極め、現状分析にしっかり時間をかけたうえで、部分改修の実績が豊富なパートナーに早めに相談することをお勧めします。
