BtoB卸売・商社向けの通販/EC開発の開発期間・スケジュール・納期について

BtoB卸売・商社向けEC開発の期間は構築方式で変わり、ASP/SaaS型の最小限の改修で1〜4か月、パッケージ改修(基幹連携を含む中〜大規模)で4〜8か月、フルスクラッチで半年〜1年以上が目安です。

期間を左右するのは取引先別価格、掛売り・与信、基幹連携です。BtoC ECの感覚で計画すると遅れやすくなります。

▼全体ガイドの記事
・BtoB卸売・商社向けの通販/EC開発の完全ガイド

BtoB卸売・商社向けEC開発の開発期間の全体像

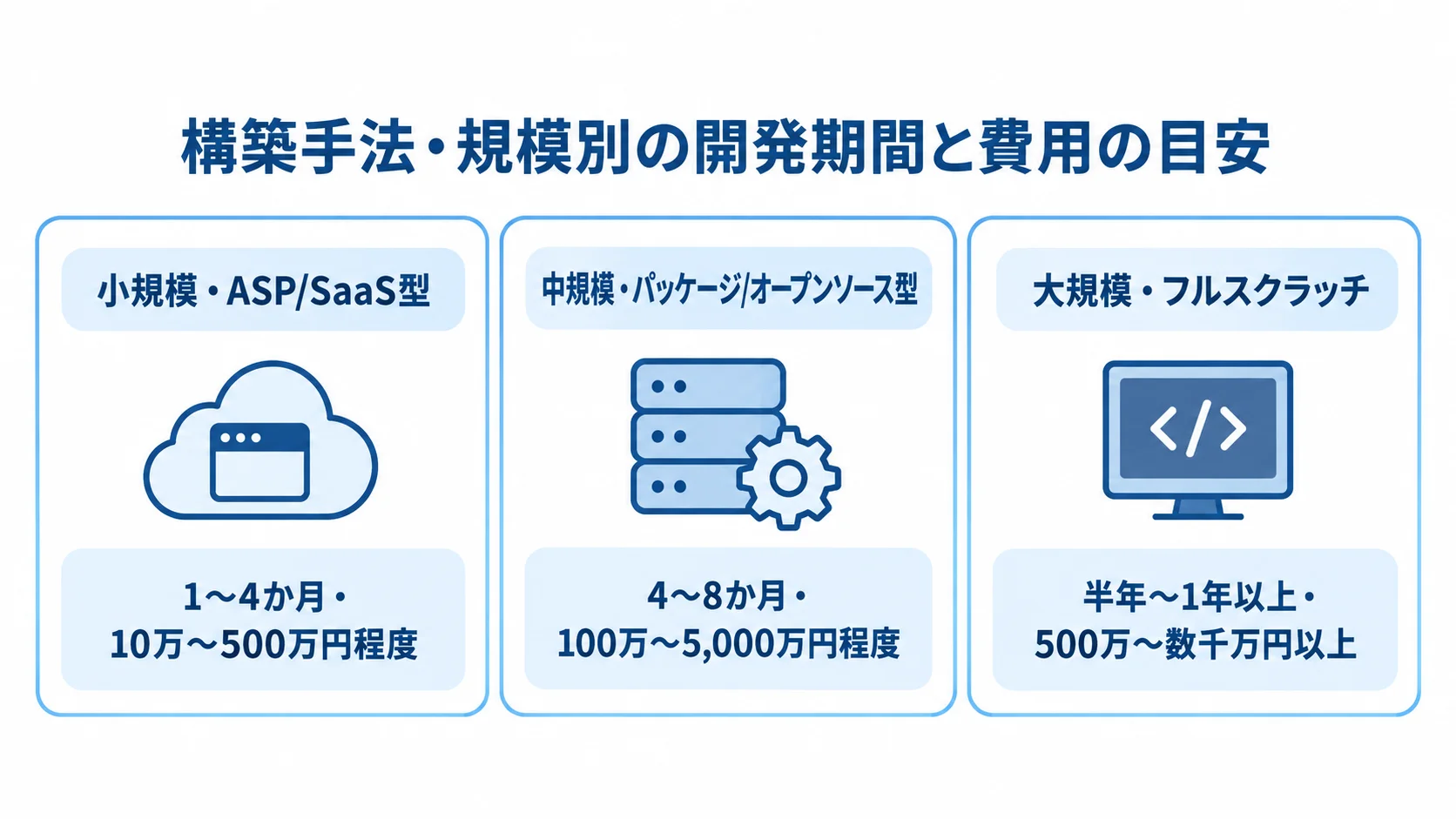

ASP/SaaS型、パッケージ/オープンソース型、フルスクラッチの開発期間と費用を並べた図解。
構築規模が大きくなるほど、期間と費用の目安も上がります。

BtoB ECの開発期間は、構築手法と、BtoB特有の機能をどこまで作り込むかで変わります。まずは方式別の大まかな目安を把握しておくと、計画の出発点になります。

BtoB機能付きのASP/SaaS型を最小限にカスタマイズする場合は、1〜4か月、10万〜500万円程度が目安です。パッケージやオープンソースを業務に合わせて改修し、基幹連携まで含める中〜大規模構築では、4〜8か月(場合によっては半年〜1年)、100万〜5,000万円程度です。

既存システムで対応できない独自要件をゼロから作るフルスクラッチでは、半年〜1年以上、500万〜数千万円以上が一般的な目安です。

同じ方式でも、取引先別価格、掛売り・与信、基幹連携の有無によって、期間帯のどこに収まるかが変わります。

BtoC ECはカート・決済・会員機能を中心に構成できます。一方、BtoB ECでは、取引先別単価や掛売りの請求・与信、複数担当者の承認、販売管理・在庫連携が加わります。

こうした裏側の作り込みは画面数に表れにくく、基幹連携の仕様調整も期間を押し上げます。そのため、BtoC ECの感覚に頼らず、発注側と開発会社がBtoB特有の事情を踏まえてスケジュールを組みます。

構築手法・規模別の開発期間と費用の目安

構築規模と改修範囲を見比べると、自社に近い方式の期間と費用がつかめます。

  • 小規模・ASP/SaaS型:BカートやmakeshopのBtoBオプションなどを利用し、最小限の改修の場合で1〜4か月、10万〜500万円程度。
  • 中規模・パッケージ/オープンソース型:EC-Rider B2Bやecbeingを基に改修し、基幹連携を含めて4〜8か月、100万〜5,000万円程度。
  • 大規模・フルスクラッチ:複雑な価格体系や独自の販売ロジックを構築する場合で、半年〜1年以上、500万〜数千万円以上。

これらは初期の概算で、正確な期間は要件定義のあとに確定します。

開発期間を左右するBtoB特有の変数

同じ中規模の案件でも、開発期間が4か月で終わる場合と8か月かかる場合があります。その差を生むのが、BtoB EC特有の要素です。

  • 価格体系:取引先別単価、数量別段階単価、得意先ランク別掛率、キャンペーン価格が複雑なほど、設計と検証の時間が延びます。
  • 掛売り・与信・請求:与信限度額、月末締め翌月払い、取引先別の支払条件への対応で、決済の開発が増えます。
  • 基幹連携:販売管理・在庫・会計との受注・在庫データの自動連携範囲により、仕様調整とテストの工数が変わります。
  • 承認段数:発注担当者、上長、購買部門などの多段階の承認は、状態管理と権限設計を複雑にする要因です。

これらを見積もりの段階で確認し、楽観的になりすぎない期間を設定することが、後の遅延を防ぐ第一歩になります。

ポイント

構築手法を先に決め、そのうえで取引先別価格、掛売り・与信、基幹連携の有無が、期間帯のどこに収まるかを見積もるのが目安です。

工程別スケジュールと期間配分

約6か月の中規模案件で、要件定義15%、設計25%、実装35%、テスト15%、リリース準備・受入テスト10%の標準配分を示す横棒図。
実装に最も長い期間を割り当てる配分です。

期間を見積もるには、全体を工程に分けて、それぞれに必要な日数を把握します。一般には、要件定義、設計、実装の各工程に加えて、次の2つの工程を行います。

  • コンテンツ・データ準備:商品・取引先・価格マスタとカテゴリの整備。
  • テスト・検収:業務処理の確認、リリース準備、受入テスト(UAT)。

約6か月の中規模案件をウォーターフォール型で進める場合の配分は、上の図のとおりです。標準配分は、要件定義が約15%、設計が約25%、実装が約35%です。テストは約15%、リリース準備・受入テストは約10%を見込みます。

BtoB ECでは、商品データや取引先マスタの準備も独立した工程として重みを持ちます。さらに、基幹連携、在庫減算、掛売り処理の結合テストには、通常以上の時間が必要です。

この比率を見ておくと、各社が提示するスケジュールの妥当性を判断しやすくなります。

要件定義フェーズ(最重要・約15%)

要件定義はBtoB EC開発の成否を大きく左右します。機能要件と非機能要件を洗い出しておくと、後工程での手戻りを防げます。

  • 機能要件:カート、決済、取引先別価格、掛売り、基幹連携などの範囲を整理。
  • 非機能要件:表示速度、セキュリティ、可用性などの水準を定める。
  • 単価・掛率:マスタ管理、取引先ランクによる自動算出、個別契約価格の都度登録から、方式の決定。
  • 掛売り・与信・請求締め:支払サイト、与信限度額、締め日の全パターンの明文化。
  • 基幹連携:販売管理・在庫との連携範囲と、API・CSV・EDIなどの受け渡し方式の決定。

取引先ごとに条件が異なる場合は、全パターンを明文化しておかないと、後工程で手戻りが起きます。また、要件定義を短く見積もる失敗にも注意が必要です。

納期を守るための予防策は、要件定義書にスコープと除外項目を明記し、変更管理プロセス(Change Request)を契約に含めることです。

設計・実装・データ準備フェーズ(約60%)

設計・実装・データ準備は、並行して進みます。

  • 設計:全体構造、外部連携方式、画面のワイヤーフレームの決定。
  • 実装:取引先向けの発注画面とバックエンドの開発。
  • データ準備:商品・取引先・価格マスタとカテゴリの整備。

設計には全体の約25%を割り当てます。特に基幹連携では、受注確定時の在庫引き当てか夜間バッチかなど、連携のタイミングを決めておく必要があります。この設計が、後の安定性を左右します。

実装には約35%を配分します。対象は画面UIだけでなく、価格計算・与信確認・API連携などのバックエンドも含みます。

データは数千〜数万SKUに及ぶ場合があるため、実データはテスト開始前に揃えておくのが理想です。準備が遅れると、実装が終わってもテストに着手できず、全体が停滞します。

APIのレスポンス仕様を先に決めておけば、バックエンドの完成を待たずにフロントエンドを並行して開発できます。

テスト・検収フェーズ(約25%)

テストと検収では、業務処理の確認からリリース準備までを行います。

  • 期間配分:テストに約15%、リリース準備・受入テスト(UAT)に約10%を割り当てる。
  • 業務処理:取引先別単価の適用、掛売り請求データの生成、与信超過注文の停止。
  • 在庫・連携:注文確定時の在庫減算と、基幹との受注・在庫データ連携の検証。
  • リリース準備:本番デプロイ、UAT最終確認、既存受発注業務からの切り替え。

単体テストに加えて、実運用を想定した結合テストが欠かせません。これらはBtoC ECにはない項目で、軽視すると、本番後に請求金額の不一致や在庫の二重引き当てなど、業務に直結する重大な問題を招きます。

納期が迫っても、テストを安易に削るのはBtoB ECでは特にリスクの高い判断です。そのため、テスト・検収に全体の約25%を確保しておくことが現実的です。

ポイント

提示された期間が妥当かは、要件定義・設計・実装・テストの配分で確かめます。データ準備と基幹連携の結合テストに、通常以上の時間を見込んでいるかも判断の目安になります。

構築手法・開発手法による期間の違い

構築手法と開発手法で、初回リリースまでの期間や計画は変わります。構築手法はASP/SaaS型、パッケージ型、フルスクラッチが主な選択肢です。

開発手法には、ウォーターフォール型、アジャイル型、MVP(Minimum Viable Product)段階リリース型があります。自社の要件と納期目標に合う方式を選ぶことが、期間を適切に組むための出発点です。

ASP型・パッケージ型・フルスクラッチの期間差

構築手法の選び方は納期に直接響きます。方式ごとの期間と向いている状況を比べて、自社に合う方法を検討します。

  • ASP/SaaS型:卸価格設定・掛売りを標準搭載し、設計・開発工数を大きく削れます。1〜4か月で立ち上がり、スピード重視や要件未確定時に有効です。
  • パッケージ/オープンソース型:標準機能を流用して独自要件を改修する方式で、ASPより柔軟です。期間は4〜8か月程度です。
  • フルスクラッチ:既存システムで対応できない要件をゼロから作るため、半年〜1年以上かかります。

まずはBtoBパッケージで要件をどこまで満たせるかを検証します。改修で対応できるなら、フルスクラッチを避ける判断が、納期とコストを抑えることにつながります。

スモールスタート(段階的リリース)による期間短縮

納期を短くするには、スモールスタート(段階的リリース)が有効です。必須機能から公開し、あとから機能を広げていきます。

  1. 主要得意先へのオンライン受注の開放。掛売り・与信は既存運用、基幹連携はCSVの手動取込で始めます。
  2. 運用が安定した後の、自動連携や承認ワークフローの追加。

全機能と基幹の完全連携は、初回から実装しなくてもかまいません。そのため、初回の価値提供までの期間を大幅に短縮でき、現場の発注担当者から早い段階で意見も得られます。

さらに、予算が固定されていても、必須範囲を守って確実に公開できます。

取引先や社内部門が多いBtoB ECでは、全機能を同時に公開すると現場が混乱しやすくなります。そのため、対象を絞って段階的に導入し、納期遅延や失敗のリスクを抑えます。

ポイント

構築手法は、まずBtoBパッケージで要件をどこまで満たせるかを確かめ、改修で足りるならフルスクラッチを避けるのが目安です。

納期を短縮する具体的な方法

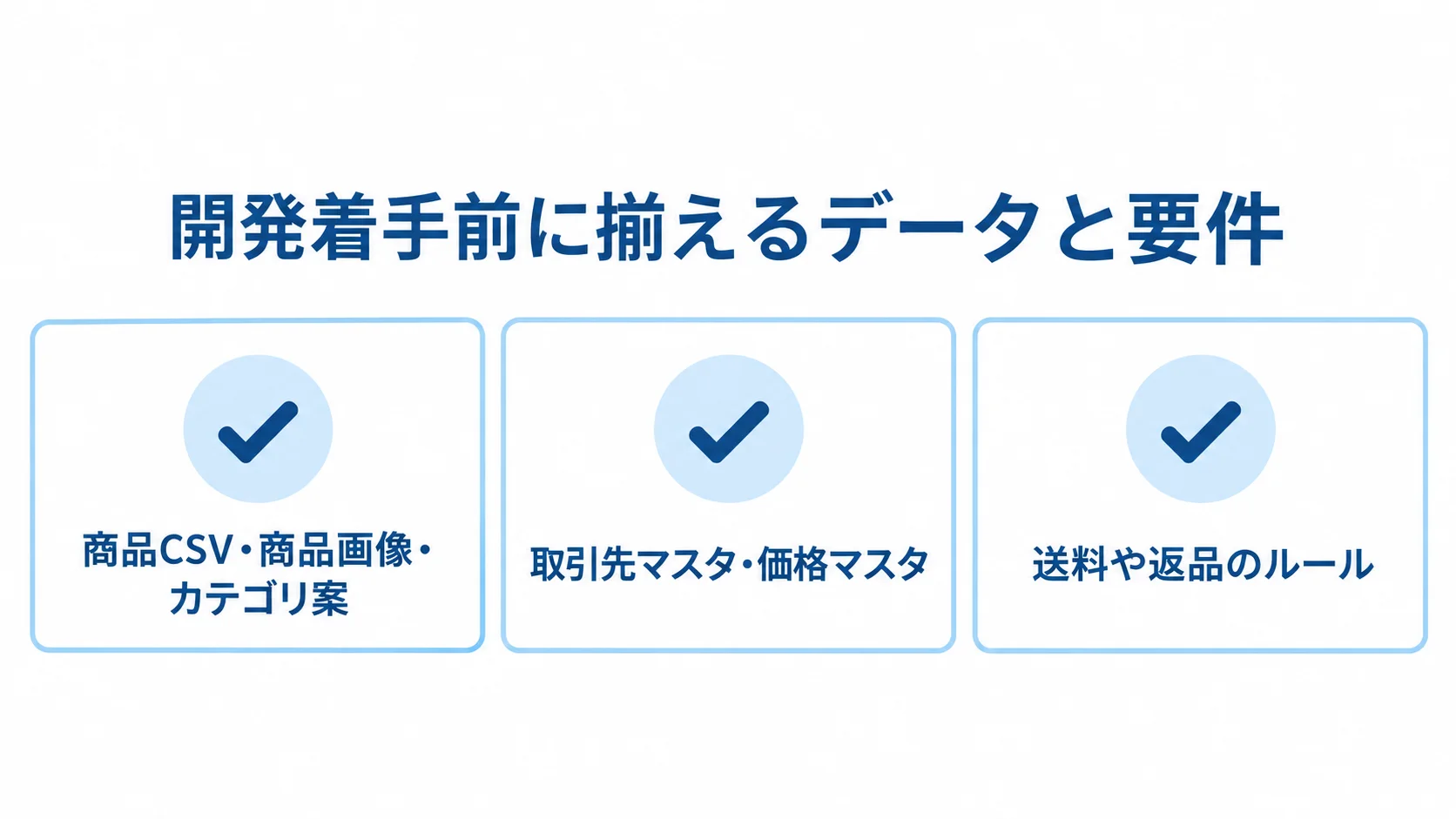

開発着手前の準備項目として、商品情報、取引先と価格のマスタ、送料や返品のルールを示すチェックリスト。
商品・取引条件・運用ルールを並行して整える構成です。

人を増やしても納期が縮むとは限りません。業務知識の引き継ぎが重い開発では、増員した人の立ち上がりに時間がかかり、逆効果になる場合もあります。

品質を保ちながら期間を縮めるには、着手前の準備、標準機能、並行開発を活用します。いずれも卸売・商社向けECの現場で効果が確認されている方法です。

着手前のデータ・要件の完全準備

工期を安定させる最も大きな鍵は、開発に着手する前にデータと要件をすべて揃えることです。準備の対象は、商品CSVや画像から送料・返品ルールまでです。

  • 商品情報:商品CSV、商品画像、カテゴリ案。
  • 取引条件:取引先マスタと価格マスタの準備。
  • 運用ルール:送料や返品のルールの整理。

数千〜数万SKUや取引先別の単価・掛率・支払条件の整理は、発注側にしかできず、開発会社には肩代わりできません。

データ準備が遅れると、実装が終わってもテストに入れず、停滞します。逆に事前に揃っていれば、実装やテストが進めやすくなります。

未確定の要件を後回しにする姿勢が、最も大きな遅延につながります。そのため、要件は着手前に確定させておきます。

標準機能の活用と並行開発

納期短縮では、独自機能の開発工数と、バックエンド完成までの待ち時間が課題になります。

  • 標準機能:卸価格、掛売り、取引先別表示に対応するASPやパッケージを使い、独自要件だけを追加開発。
  • API仕様の先決め:レスポンス形式を合意し、モックデータでフロントエンドを先行実装。
  • データ整備の並行:商品データや取引先マスタを設計と同時に整え、テストまでの時間を縮める。

フロントエンドとバックエンドを別々の担当者が作る場合、通常はAPIの完成を待ってから画面開発に進みます。API仕様を先に定義しておけば、その待ち時間をなくせます。

ASPやパッケージの標準機能を使えば、システム設計・開発工数を大幅に削減できます。独自要件だけを追加すれば、フルスクラッチより短期間で公開できます。さらに、並行開発によって実装期間も縮められます。

ポイント

納期を縮めるなら、着手前のデータと要件の準備、標準機能の活用、並行開発を組み合わせて考えます。人を増やすだけでは効果が出にくい点にも注意します。

納期遅延の典型要因と対策

綿密に計画しても遅延リスクは残るため、BtoB ECで頻発する遅延要因を事前に把握し、対策を契約や進捗管理に組み込みます。卸売・商社向けでよく見られる要因と、その対策を確認します。

要件の曖昧さと途中での仕様変更

要件の曖昧さと途中の仕様変更は、最も多い遅延要因です。対策は、要件定義書や契約で範囲を明確にしておくことです。

  • 仕様変更:決済、送料、会員機能、承認フローの変更により、工数が倍以上に膨らんで遅延する場合があります。
  • 現場運用:価格・支払条件の差や部門別の承認段数が後から分かると、手戻りになります。事前の確認が必要です。
  • 変更管理:要件定義書に範囲と除外項目を明記し、影響調査、見積もり、承認、実施手順を契約で定める。

口頭での追加による予算や納期の超過を防ぐには、変更管理プロセス(Change Request)を事前に合意しておくことが欠かせません。

基幹システム連携の複雑化とデータ移行の遅れ

長年使われてきた基幹システムは、仕様が十分に文書化されていないことがあり、連携の調査に想定以上の時間がかかる場合があります。そのため、要件定義の段階で仕様の不明点を洗い出す必要があります。

  • 連携調整:販売管理・物流・在庫とのデータ形式調整で、数十万〜数百万円の追加見積もりや工期延長が起こる場合があります。
  • 仕様調査:古い基幹システムの仕様を、担当者やベンダーと早期に確認し、連携範囲を段階的に広げる。
  • データ移行:数万SKUや取引先マスタ、CSVの準備に早く着手し、専任者が進捗を管理。
  • 遅延管理:全体工数の10%程度をバッファとして確保し、ガントチャートで納期に直結する作業の流れ(クリティカルパス)を示す。
  • 進捗確認:週次・月次で状況を確認し、遅延リスクを管理します。

商品データや取引先マスタの準備が遅れると、テストや公開も遅れます。そのため、開発と並行して準備を進める必要があります。

ポイント

遅延対策は、要件の範囲を契約で明確にし、変更は変更管理プロセスを通すのが目安です。データ準備と基幹連携の確認は、早い段階から始めます。

まとめ

BtoB卸売・商社向けECの期間・スケジュール・納期について、方式別の目安、工程配分、開発手法、短縮策、遅延対策を整理しました。

BtoB ECの期間目安は、ASP/SaaS型が1〜4か月、パッケージ型の改修が4〜8か月、フルスクラッチが半年〜1年以上です。方式や要件によって、期間は変わります。

中規模案件の配分の目安は、要件定義15%、設計25%、実装35%です。テストは15%、リリース準備は10%を見込みます。

取引先別価格、掛売り・与信、基幹連携が期間を左右します。

納期短縮には、着手前の準備と段階リリースが有効で、標準機能や並行開発も役立ちます。ただし、曖昧な要件、複雑な基幹連携、データ移行の遅れには、対策が必要です。

変更管理を合意しておき、全体工数の10%程度をバッファとして確保して、遅延リスクを管理します。無理のない納期を設定することが、BtoB EC構築の成功につながります。

具体的なスケジュールを相談する際は、まず取引条件と基幹構成を整理します。そのうえで、複数の開発会社に要件の概要を示し、見積もりを取ります。
