BtoB卸売・商社向けの通販/EC開発のPoC・プロトタイプ・モックアップ開発について

BtoB卸売・商社のEC開発では、モックアップ・プロトタイプ・PoCを使い分け、取引先別単価や掛売り・与信、複数の承認、長年続くFAX・電話・メールでの受発注が現場に合うかを試します。

事前に決めた基準で本番化か撤退かを判断し、無駄を避けながら現場に根付く導入を目指します。全体像は完全ガイドもご覧ください。

▼全体ガイドの記事
・BtoB卸売・商社向けの通販/EC開発の完全ガイド

BtoB ECでPoC・プロトタイプが重要な理由

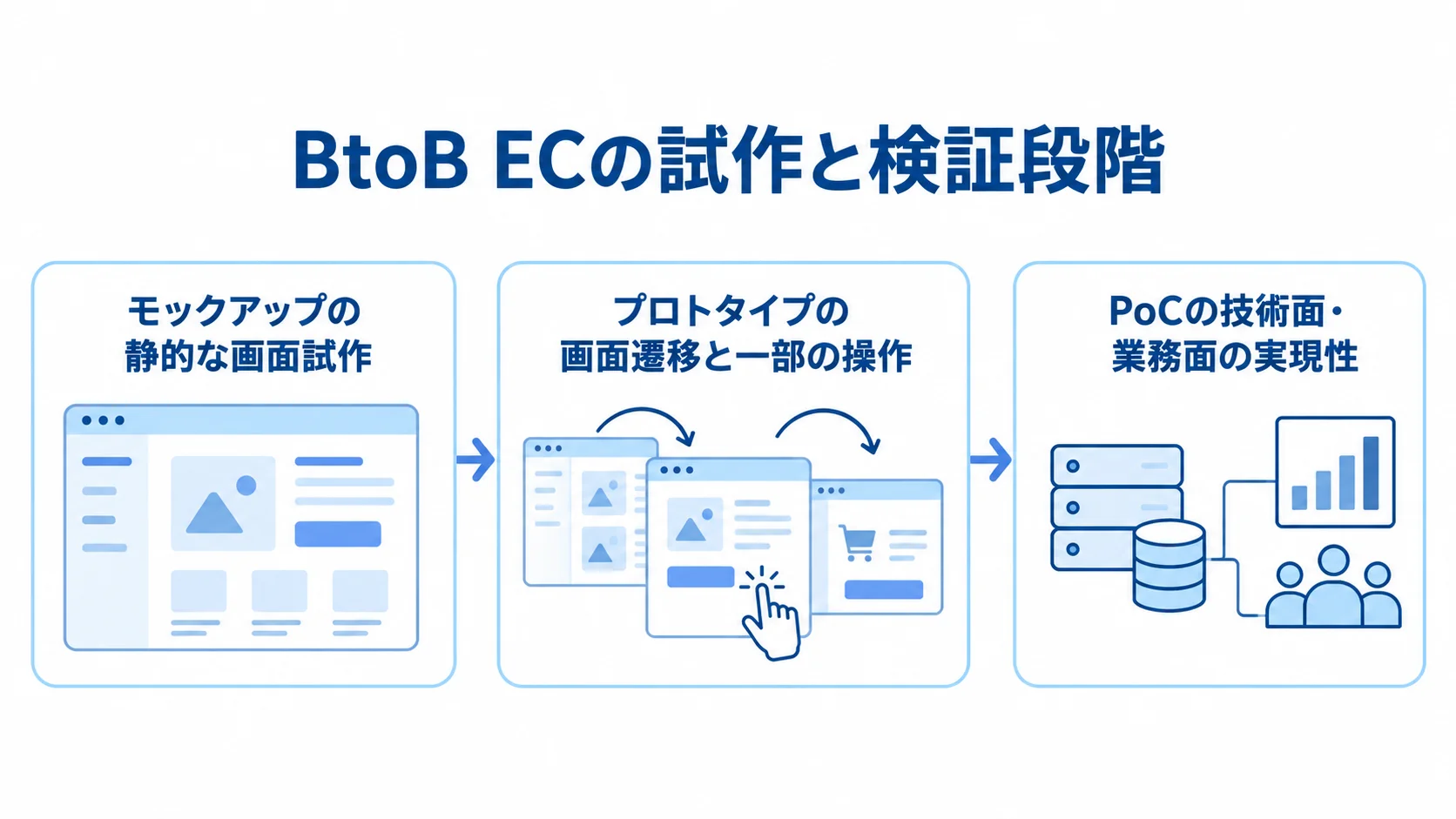

モックアップからプロトタイプ、PoCへ進む流れと、それぞれが確かめる内容を示した図
見た目の確認から実業務の確かめへ、検証対象が広がります。

モックアップは、画面の見た目を再現する静的な試作で、操作はできません。

プロトタイプは、画面遷移や一部の操作ができるため、実際の操作感を確かめられます。

PoC(概念実証)は、技術面や業務面の実現性と効果を、限定した範囲の実データや実業務に近い形で検証します。

BtoB ECでは、この3段階を使い分けることで、本格開発のコストとリスクを抑えられます。

BtoB ECは特定の発注担当者が日常的に使うため、使い勝手や既存業務との整合性が導入の成否を直接左右します。BtoC ECと異なり、限られた取引先や社内ユーザーに実際に使ってもらえるため、検証段階で利用者の反応を確かめられ、PoCや試作の効果も大きくなります。

PoC死とは、費用と時間をかけても本番導入に至らず、検証段階で終わる状態です。PoCが本番化せずに頓挫する例は多くの企業で知られており、時間と費用をかけた検証が事業成果に結びつかなければ、大きな損失になります。

取引先別価格や掛売り、基幹連携が絡むBtoB ECでは、検証範囲が広がりがちです。すべてを一度に確かめようとすると、PoCがいつまでも終わらない場合があります。

開始前に検証内容と本番移行・撤退の条件を決めることが、PoC死の回避につながります。

PoC死を避けて本番化へ進むための具体的な方法を、以下で順に見ていきます。

BtoB EC特有の検証ポイント

BtoB ECのPoCは、BtoC ECとは検証点が異なります。取引条件や現場の業務、既存システムを、実際の運用に照らして確かめます。

  • 取引先別価格・掛率:単価や数量別の段階価格を表示・計算できるか
  • 受発注フロー:FAXや電話で発注していた担当者が、新しい画面で無理なく発注でき、入力の手間が増えないかを試す
  • 掛売り・与信:与信限度額や請求締めが社内ルールに合うか
  • 基幹システム連携:想定方式・期間で販売管理や在庫と連携できるか

現場の反発が出た場合は、発注側と開発会社が本番開発の前に画面設計を見直します。

作るまで分からない要素を先に確かめておけば、後工程での大きな手戻りを防げます。

検証点を絞り、優先順位をつけて進めることが、効率的なPoCの第一歩です。

ポイント

確かめたいことが画面の見た目か、操作感か、技術や業務の実現性かで、モックアップ・プロトタイプ・PoCのどれを使うかを決めると判断しやすくなります。

低コストで検証する手法とコスト圧縮

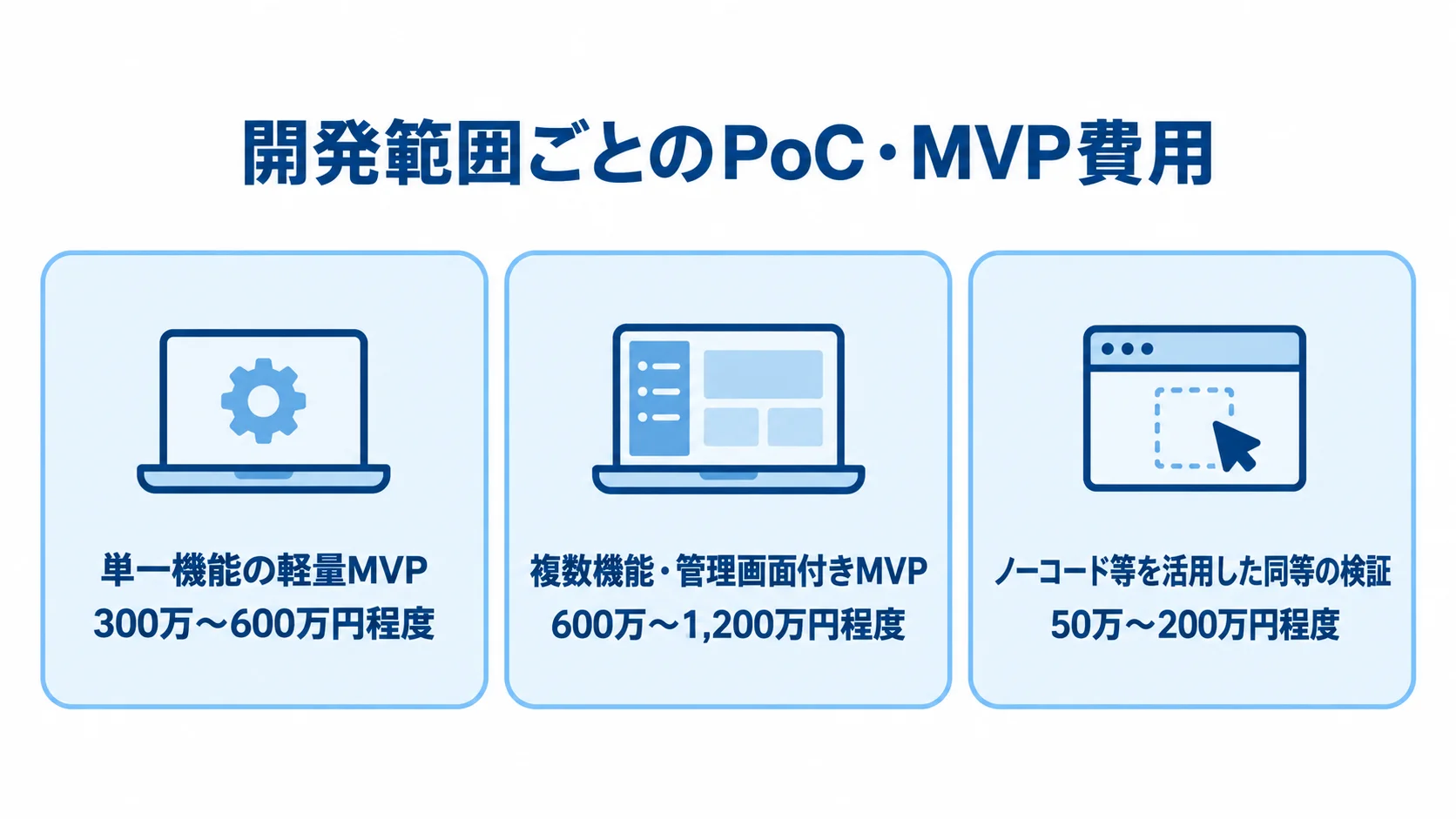

単一機能、複数機能、ノーコード等を活用した検証の費用相場を3枚のカードで比較した図
検証方法と機能の範囲で、費用の幅が大きく変わります。

PoCでは本格開発のように作り込まず、検証したい問いに最小限の費用で答えます。

Figmaなどのデザインツール、ノーコード開発ツール、BaaSを活用できます。

なかでもBaaS(バックエンドをサービスとして利用する仕組み)は、検証コストの圧縮に役立ちます。

モックアップとノーコードによる検証

画面や操作の検証には、Figmaなどのデザインツールやノーコードを使えます。コードを書かずに画面のデザインや遷移を再現できるため、関係者や現場と一緒に確認できます。

認識のズレも、本格開発の前に見つけて早めに直せます。

  • モックアップ:発注画面の配置や操作の流れを関係者と確認する
  • 操作プロトタイプ:画面遷移をクリックして現場の意見を集める
  • ノーコード・AIコーディング:UIやフォーム、画面遷移を自動で生成し、短期間・低コストで動く試作を作る
  • BaaS:APIやDBを自作せず、データ登録・参照や認証を試す

モックアップでは、商品検索から数量入力、カート、発注確定までをクリックして試せます。そのうえで、現場から「この項目はいらない」「前回注文を表示してほしい」といった声を集められます。

Bubbleなどのノーコードツールや、v0・LovableなどのAIコーディングツールを使えます。

SupabaseやFirebaseなどのBaaSを組み合わせると、検証のスピードが上がります。

本来は数百万円かかるMVP開発を、50万〜200万円程度に抑えられるケースがあります。その場合、おおむね50〜75%のコスト削減になります。

PoC・MVP開発の費用相場

開発会社に依頼するBtoB ECのPoC・MVPは、機能の範囲によって費用と期間が変わります。

  • 単一機能の軽量MVP:2〜4か月、300万〜600万円程度
  • 複数機能・管理画面付きMVP:4〜6か月、600万〜1,200万円程度
  • ノーコード等を活用:同等の検証を50万〜200万円程度で実現するケースもある

検証目的で見ると、この相場は安いとは言えません。そのため、ノーコードやAIコーディング、BaaSを使ったコスト圧縮が欠かせません。

検証目的に対して過剰に作り込むと費用が膨らむため、注意が必要です。たとえば、取引先別価格の受容性だけを確かめるなら、モックアップで足りる場合があります。

基幹連携の技術を検証するなら、限定したデータで連携だけを試す方法が考えられます。

本番システムを小さく作るより、問いに答えるための最小の方法を選びます。

検証する問いを一つに絞る進め方

BtoB ECは検証事項が多く、そのどれもが本番の成否を左右します。そこで、低コストで意味のあるPoCにするには、ツールを選ぶより先に、検証する問いを一つに決めます。

  • 現場の受容性:モックアップや試作で操作感を試す
  • 基幹連携の技術リスク:限定データで連携だけを実証する
  • 複数の問い:リスクの高い順に優先し、段階を分けて検証する

現場の受容性が最大の不安なら、モックアップや試作で操作感だけを確かめれば十分な場合があります。

受発注フローや掛売りなどを一度に試すと、範囲も費用も期間も膨らんでしまいます。そのため、すべてを一度に確かめず、段階を分けて進めることがPoC成功の基本です。

たとえば「2か月以内に既存の基幹システムと連携できるか」が、検証課題の一例です。問いを絞ると必要な作り込みが定まり、最小のコストで結論を明確に出せます。

ポイント

PoCの費用は、検証に必要な機能をどこまで作り込むかで大きく変わります。ノーコードやBaaSで足りる問いかを先に見極め、作り込みの範囲を決めてから見積もりを比べると進めやすくなります。

Go/No-Go判断基準とPoC死の回避

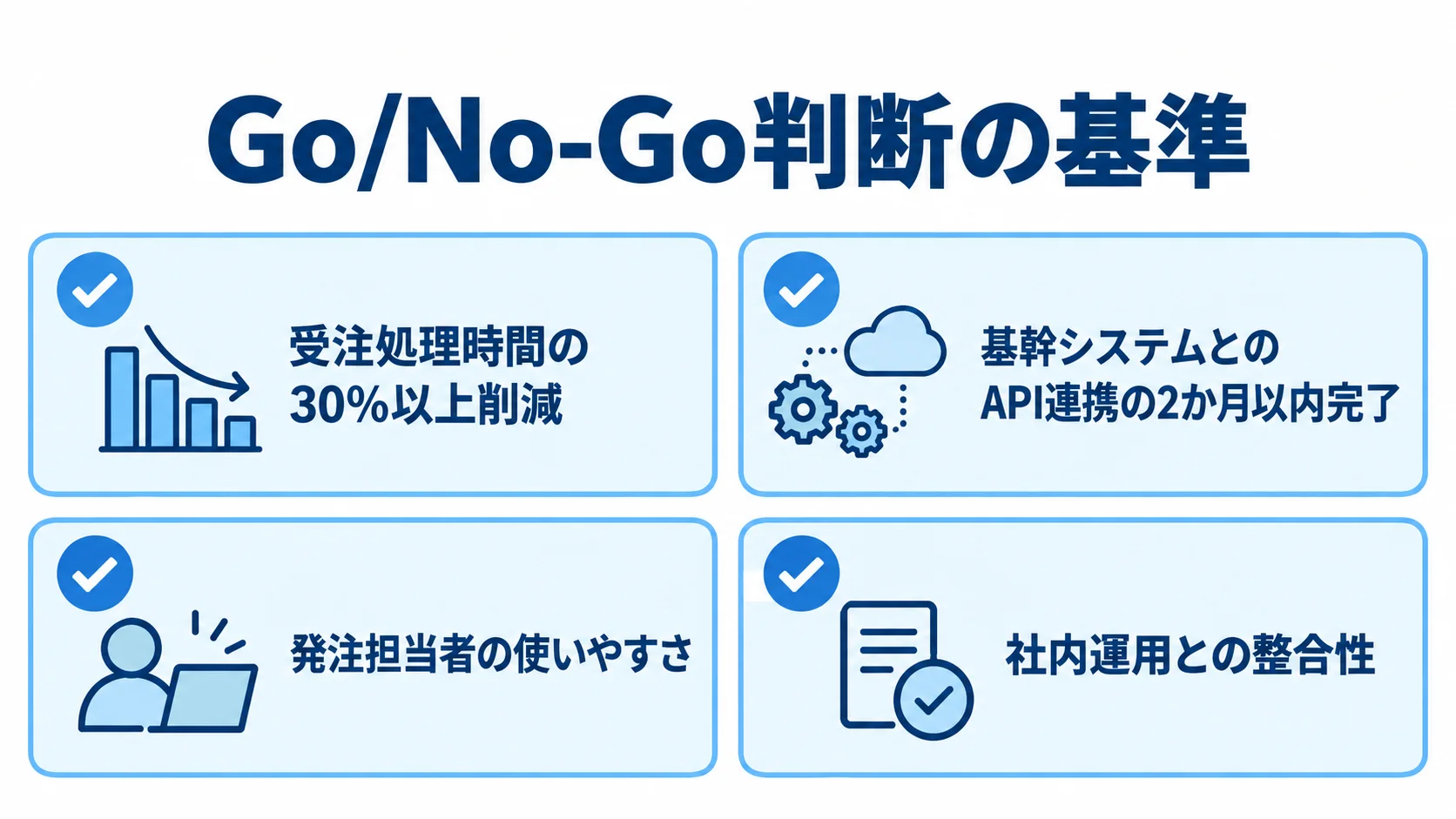

Go/No-Go判断に使う処理時間、API連携、利用者評価、社内運用の4基準を示した図
数値で測る進捗と現場の評価を組み合わせて判断します。

PoCを始める前に、本番へ進む条件と撤退する条件を決め、関係者で合意しておきます。結果が出てから判断すると決定が遅れ、そのぶんコストがかさむおそれがあります。

定量・定性の二層構造による基準設定

Go/No-Go基準は、数値で測る定量基準と、数値化しにくい定性基準の二層で設計します。

  • 処理時間:受注処理時間を30%以上削減できる
  • 連携期間:基幹システムとのAPI連携が2か月以内に完了する
  • 利用者の評価:発注担当者が使いやすいと感じるかをNPSなどで測る
  • 本番移行の見通し:対応方針の判断材料や社内運用との整合性を確認する

入力ミス率も、定量基準として客観的に判定できる指標の一例です。

定量と定性の両面を見ることで、数値や現場の評価だけに偏った判断を避けられます。

基準は開始前に文書にし、稟議や計画書に明記します。結果が出てから基準を決めると、都合のよい解釈が入り込むおそれがあります。

プランB明文化と現場の巻き込み

目標を達成できたときだけでなく、未達だった場合の対応も計画書に書いておきます。

  • 部分導入:効果が高かった機能や取引先に対象を絞る
  • 再検証:別のアプローチで改めて試す
  • 初日から現場参加:営業・受注担当者にもデータ整備や検証に加わってもらう

プランBを用意しておけば、未達のまま無理に本番化したり、検証の成果を全否定したりする事態を防げます。

IT部門だけで進めず、実際に使う担当者を検証の初日から巻き込みます。現場に当事者意識が生まれると、本番導入時の抵抗も減らせます。

BtoB ECは現場で使い続けて価値を生むため、検証段階から現場を主役にします。

ポイント

本番へ進むか撤退するかは、数値の基準と現場の評価を、開始前に決めた条件に照らして判断します。未達のときの次の手(部分導入や再検証)も決めておくと、判断が遅れにくくなります。

よくある失敗と回避策・実例

BtoB ECのPoCでは、範囲が広がりすぎたり、関係者の合意が足りなかったりして失敗しがちです。開始前に線を引き、合意しておけば、限られた検証予算を守れる場合があります。

3つの典型的な失敗と回避策

よくある失敗の型を知っておき、対応策をPoCの開始前に決めておきます。

  • 機能の肥大化:MoSCoW法でMustの機能だけに絞る
  • ガバナンスの後回し:データ権限やセキュリティ基準を事前に合意する
  • チームの分断:要件定義から開発・運用まで伴走する相手を選ぶ

MoSCoW法はMust(必須)、Should(あれば良い)、Could(できれば)、Won’t(今回はやらない)に分けます。

掛売りや基幹連携の要望が膨らむと、費用と期間が超過し、PoCが終わらないことがあります。

与信や取引データを扱う場合、監査ログや権限管理の不備で本番化を否決されることがあります。

PoCと本開発の外注先が変わると、業務要件や技術知見が引き継がれない場合があります。その結果、本開発で一からやり直すことになりかねません。

早期撤退でコストを最小化した実例

撤退基準を先に決めると、条件未達時に費用を抑えて判断できます。

  • 対象:従業員50名規模の食品卸会社
  • PoCの内容:受発注メールをAIで自動処理する仕組み
  • 撤退基準:精度95%以上、かつAPI連携が2か月以内に可能
  • 結果:開始2週間で撤退し、費用を約70万円に抑えた

同社は、基準を満たすのが難しいと分かり、明文化した条件に沿って撤退を決めました。

その後、同社は別の方法で再挑戦し、最終的に本番化を実現しました。撤退は基準に基づく意思決定で、失敗とは言えません。

基準がなければ、数百万円を投じても成果が出ないおそれがありました。早く安く撤退できる選択肢を用意しておくと、投資効率を高められる場合があります。

ポイント

範囲が広がりすぎていないか、データ権限や監査ログの扱いを早めに合意しているか、PoCと本開発で担当の会社が替わらないかを、開始前に確認しておくと失敗を防ぎやすくなります。

まとめ

BtoB ECには、取引条件や受発注、基幹連携のように、実際に試さないと分からない要素があります。そのため、モックアップやPoCで小さく確かめておくと、開発コストとリスクを抑えられます。

Figmaやノーコード、AIコーディング、BaaSを使えば、50万〜200万円程度で検証できる場合もあります。

定量・定性の基準とプランBを事前に決め、現場を初日から巻き込むことが大切です。

機能の肥大化、ガバナンスの後回し、チームの分断を避け、撤退条件も先に定めておきます。

検証する問いを一つに絞り、信頼できるパートナーと小さく試すことから始めるのがよいでしょう。

▼全体ガイドの記事
・BtoB卸売・商社向けの通販/EC開発の完全ガイド
