ECアプリ開発の開発期間・スケジュール・納期について

ECアプリ開発の期間は、機能の規模、対応OS、既存ECとの連携範囲で変わります。目安は、小規模で約2〜4か月、中規模で約3〜6か月、大規模で6か月〜1年以上です。

納期を守るには、要件定義から審査まで順に進め、セール日から逆算して審査と連携テストの時間を残します。開発パートナーの選定や社内計画も、この逆算を判断軸にします。

▼全体ガイドの記事
・ECアプリ開発の完全ガイド

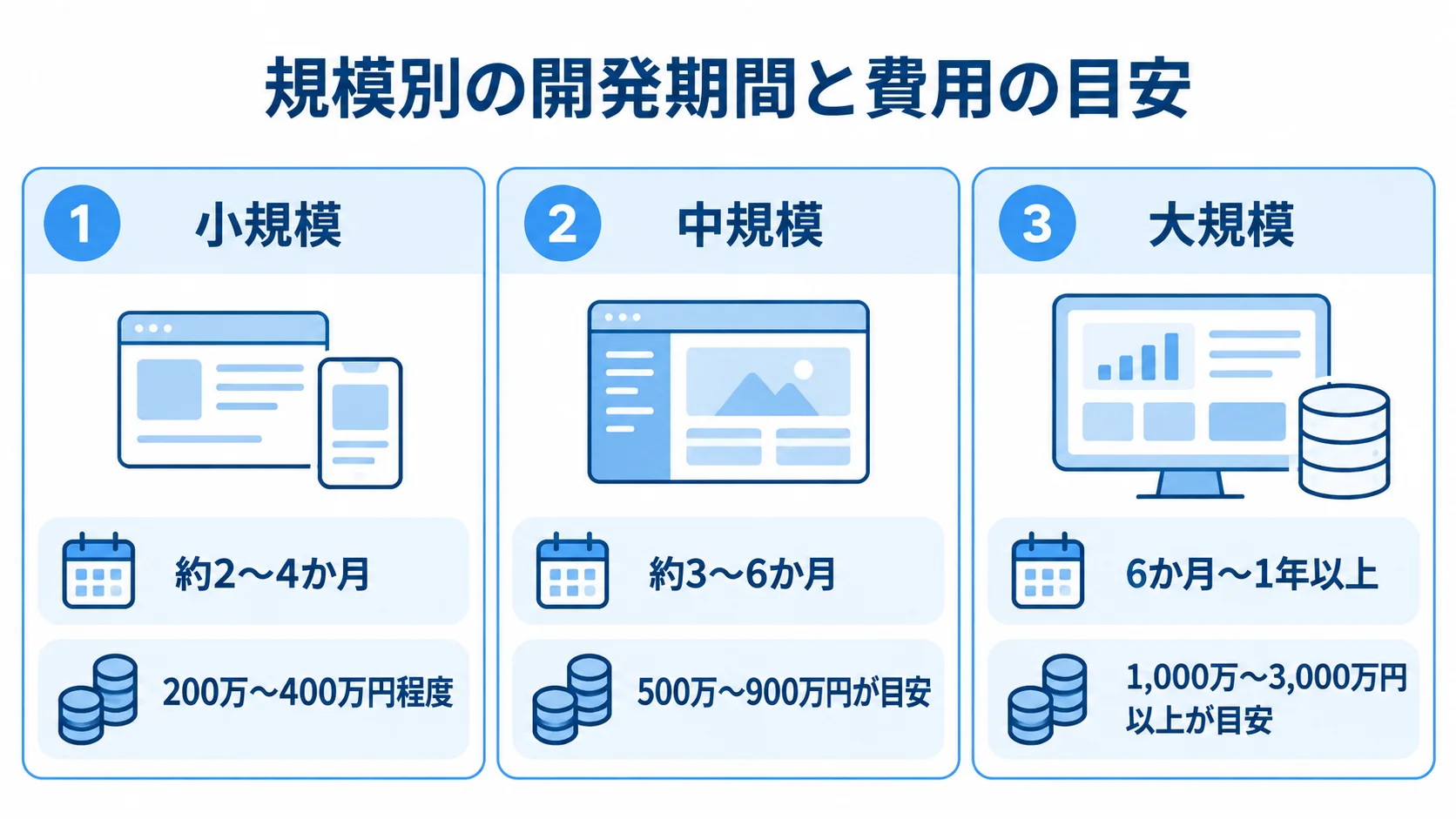

ECアプリの開発期間の全体像

小規模・中規模・大規模のECアプリについて、開発期間と費用の目安を3枚のパネルで示した図。
規模が大きくなるほど、期間と費用の目安も広がります。

ECアプリは、自社EC・通販向けのスマートフォンアプリで、既存ECサイトに2つ目の販売チャネルを加えるものです。開発期間は、機能の複雑さ、対応OS、既存ECとの連携範囲で変わります。そこで、まずは規模別の目安をつかんでおくと、社内の計画を立てやすくなります。

購入を扱うため、決済の安全性やカート・在庫表示の正確さが求められます。さらに、競合に見劣りしない購買体験も、期間を押し上げる要因になります。

期間の見積もりで特に意識したい工程は二つです。一つ目は、BtoCアプリに共通するストア配信です。

開発が終わっても、App StoreとGoogle Playの審査に通らなければ、ユーザーにアプリを届けられません。

Appleの審査は通常1〜7日です。ただし、課金ガイドライン違反やプライバシーポリシーの不備で落ちると、修正と再申請に数日から数週間かかることがあります。

二つ目は、ECアプリ固有の既存ECサイトや基幹システムとの連携です。

商品在庫DB、会員DB、決済システムをAPIでつなぎ、Webと同じ商品・価格・在庫・ポイントを反映させるには、設計とテストが欠かせません。

連携範囲が広いほど開発期間は延びます。また、審査と連携テストを見落とすと、アプリが完成していてもセール初日に間に合わないおそれがあります。

新商品やセール、キャンペーンの日から逆算して、審査と連携テストの両方にバッファを設けます。こうした逆算が、ECアプリの現実的な計画につながります。

規模別の開発期間と費用の目安

小規模は、片方のOSを対象に、商品一覧・商品詳細・カート・標準的なクレジットカード決済を備えたMVP(実用最小限の製品)です。エンジニア数名で完結することが多い規模です。

  • 小規模:約2〜4か月、200万〜400万円程度
  • 中規模:約3〜6か月、500万〜900万円が目安
  • 大規模:6か月〜1年以上、1,000万〜3,000万円以上が目安

中規模は、iOSとAndroidの両方に対応し、会員機能・ポイント・プッシュ通知・レビュー・SNSログインなどを備えたものです。開発は、4〜6名、10〜20人月のチームで進めるのが一般的です。

大規模は、既存基幹との密連携、AIレコメンド、ライブコマースを伴うもので、40人月以上が目安です。

機能追加の目安は、会員登録・ログインが30万〜80万円、決済・アプリ内課金が80万〜200万円です。なお、決済・アプリ内課金の開発工数は1〜3人月です。

プッシュ通知は30万〜80万円(0.5〜1人月)、AI・レコメンドは200万〜800万円、ライブコマースは300万〜1,000万円です。

さらに、既存基幹や旧システムとの連携は、調査・API設計だけで50万〜200万円追加となるケースもあります。

ここに示した数値は、いずれも初期の概算です。そのため、正確な期間は要件定義後に確定します。

ECアプリ特有のストア配信・連携工程

単体アプリと異なり、終盤にストア配信と既存EC連携という二つの外部依存工程が重なります。

  • ストア審査:App StoreとGoogle Playで並行して審査を行います。Appleは通常1〜7日です。
  • 既存EC連携:商品在庫DB、会員DB、決済をAPIでつなぎ、Webと同じ商品・価格・在庫・ポイントを反映する工程。

物販(有形商材の配送)はIAP(アプリ内課金)の対象外で、外部決済代行を使えます。一方で、デジタル商品やアプリ内で完結するサービスにはIAPが必要です。

審査では、課金フローのガイドライン違反や、プライバシーポリシーの不備がリジェクトの理由になることがあります。その場合は、修正と再申請に数日から数週間かかることがあります。

会員DBの暗号化方式が異なると、パスワードを移行できない場合があります。そのため、利用者に再設定を促すキャンペーンなど、業務側の計画も必要になります。

新商品やセールの日から逆算して、審査と連携テストにバッファを設けておきます。EC固有の工程を見落とすと、アプリが完成してもセール初日に間に合わないおそれがあります。

ストア登録費用は、iOSが年99米ドル(約1.4万円)です。また、Androidは初回のみ25米ドル(約3,300円)です。

ポイント

期間の見込みは、機能の多さだけでなく、対応OSと既存ECとの連携範囲を見て立てます。規模を判断するときは、この2点が小規模・中規模・大規模のどれに近いかで考えると迷いにくくなります。

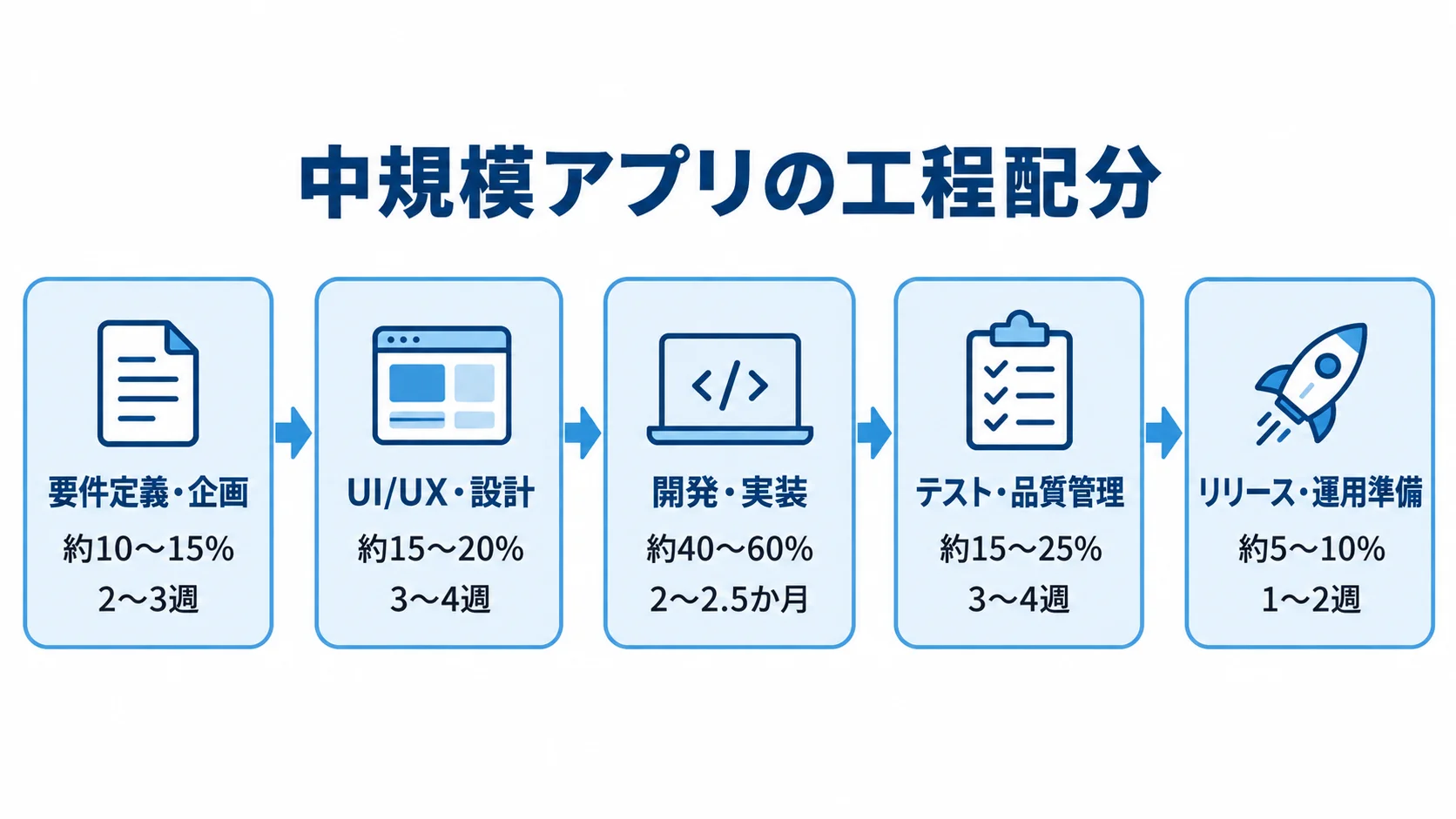

要件定義からストアリリースまでの工程別スケジュール

要件定義・企画からリリース・運用準備までの5工程を、比率と期間とともに順番に示した図。
開発・実装に最も長い期間が配分されています。

開発期間の見積もりでは、全体を工程に分け、工程ごとに必要な週数を把握します。ここでは、中規模アプリの約5か月の配分を例に見ていきます。

  1. 要件定義・企画:約10〜15%(2〜3週)
  2. UI/UX・設計:約15〜20%(3〜4週)
  3. 開発・実装:約40〜60%(2〜2.5か月)
  4. テスト・品質管理:約15〜25%(3〜4週)
  5. リリース・運用準備:約5〜10%(1〜2週、ストア申請を含む)

工程比率を知ると、各社が示すスケジュールの妥当性を判断しやすくなります。

ECアプリでは、既存基幹との連携設計とテストの時間も、この工程配分の中で確認します。

実装だけで全体の7割を占める見積もりでは、設計やテストが不足している可能性があります。そうなると、手戻りや決済・在庫表示の不具合につながりかねません。

要件定義・設計フェーズ(約5〜7週・25〜35%)

要件定義・企画では、目的や顧客、必要な機能を洗い出して、優先順位を付けます。約5か月の案件では、要件定義・企画に約2〜3週を充てます。

既存ECと比べて、アプリならではの価値を明確にします。そのうえで、初回リリースに含める機能を選びます。

  • 提供価値:通知やカゴ落ち通知によるリピート促進、ポイント・クーポン・デジタル会員証の統合、アプリ限定セールの中から選ぶ。
  • 連携データ:商品マスタ、在庫、会員、決済の既存仕様を調べたうえで、APIで扱うデータの範囲。
  • 画面・API設計:UI/UX・設計に約3〜4週(15〜20%)を充て、画面、データベース、APIを設計する工程。

商品一覧から商品詳細、カート、決済完了までの導線を迷わず短くすると、購入率につながります。特に、購買導線を整えるUI/UXの質は、売上を左右します。

上流工程を短く見積もると、既存基幹の調査が不足しがちになります。その結果、在庫データの形式違いによる手戻りが起き、全体の期間が大幅に延びることがあります。

この工程では、要件定義書、機能一覧、API連携仕様書を残しておきます。

開発・実装フェーズ(約2〜2.5か月・40〜60%)

開発・実装には約2〜2.5か月(40〜60%)をかけます。既存システムとの橋渡しが単体アプリより複雑なため、この工程は長くなります。

  • 実装範囲:アプリ画面、サーバ側API、既存ECとの連携部分を作る範囲。
  • 連携基盤:商品、在庫、価格、会員、ポイントをAPIで供給する仕組み。ヘッドレスコマースやMACHの考え方を取り入れる。
  • 並行開発:API型を先に確定し、バックエンドや基幹連携の完成を待たずに、モックデータで先行実装する進め方。
  • 部品再利用:商品カードやカートボタンを共通化し、UI実装の工数を抑える工夫。

iOSとAndroidを別々にネイティブ開発すると、実装工数が増えます。そのため、この段階で後述するクロスプラットフォーム採用を検討すると、工数を抑えられます。

設計・開発は全体の半分以上を占めるため、ここでの生産性がプロジェクト全体の期間を左右します。

既存基幹の改修が必要な場合は、社内システム部門やベンダーとの調整時間も、実装期間に含めて考えます。

テスト・ストア審査フェーズ(約4〜6週・20〜35%)

テスト・品質管理には約3〜4週(15〜25%)を充て、購買フローを実機で確かめます。

  • テスト順序:単体、結合、システムテストの順に検証する進め方。
  • 端末確認:両OSをネイティブ開発すると、対象端末やOSバージョンが増え、テスト工数は約2倍になります。
  • 購買データ:決済、在庫表示、ポイントの加算・利用と会員DBの整合の確認。
  • リリース準備:約1〜2週(5〜10%)でストア申請、本番環境、運用マニュアルを整えます。
  • 審査日程:Appleは通常1〜7日です。希望日の少なくとも2週間前に申請できるよう、逆算する必要があります。

検証を怠ると、二重決済や在庫のない商品の購入が起き、重大なクレームや低評価を招きかねません。

審査が終わったら配信開始日を設定し、マーケティング施策の公開時期と合わせて段取りを詰めます。

ポイント

見積もりの妥当性は、実装だけに時間が偏っていないかで判断します。要件定義・設計とテストに一定の週数が割かれているかを見ると、手戻りや不具合のおそれを早めに見極めやすくなります。

開発期間を左右する要因

同じ中規模でも開発期間は3〜6か月と幅があります。その差を生む変数を把握しておくことが、現実的な計画の鍵になります。

一般的な5変数に加えて、既存EC基幹との連携も期間を左右します。そこで、各要因が何週・何割の差になるかを見積もりの段階で洗い出しておくと、遅延の防止につながります。

期間を左右する5つの基本変数

見積もりの段階では、期間を動かしやすい基本の変数を確認しておきます。

  • 対応OS:ネイティブ両OS対応は工数が1.5〜2倍。FlutterやReact Nativeなら、費用・期間を30〜40%抑えられます。
  • 外部連携:決済、SNS、外部APIは1連携あたり30万〜100万円。古い基幹の調査・API設計は、50万〜200万円かかる場合があります。
  • 非機能要件:ISO27001などの基準に対応すると費用が20〜50%増え、大量アクセスへの対応では工数が10〜30%増えます。
  • 画面・UI:独自デザインだと20〜30%増。閲覧時のアニメーションなどで費用・期間が30〜50%増えます。
  • 依頼先単価:大手SIerは人月120万〜200万円、中堅は80万〜160万円、オフショアは40万〜80万円の水準。

ECアプリはカード情報を扱うため、PCI DSSへの準拠が求められます。そのため、開発会社は単価だけでなく、セキュリティ実装の実績も確認して選びます。

また、同じ要件でも依頼先によって見積もりが2〜3倍異なることがあります。さらに、セール時の大量アクセスを想定すると、インフラ設計の難易度も上がります。

既存EC基幹・会員DB連携という固有変数

連携範囲を見積もる際は、対象データと会員認証の仕様を確認します。

  • 連携対象:在庫、会員、決済、ポイント、クーポンをAPIでつなぎます。対象が増えるほど、設計・実装・テスト・監視の工数も増えます。
  • システム構成:基幹をデータ供給元、アプリを表示・購買の入口とする疎結合設計。拡張に強い一方で、初期設計の工数が増えます。
  • 会員認証:認証方式が異なるとパスワードを移行できない場合があり、再設定や移行キャンペーンが必要になります。

告知準備も含めると、期間はその分延びます。発注前にAPIの有無と仕様書の整備状況を確認しておくと、納期の見通しを立てやすくなります。

ポイント

見積もりを比べる際は、単価よりも先に、対応OS・外部連携・非機能要件・画面の条件がそろっているかを見ます。条件がそろわないまま比べると、差の理由を取り違えかねません。

開発手法と納期短縮策

人を急に増やすと調整コストが増え、かえって逆効果になる場合があります。そこで、iOS/Android両対応と既存EC連携を前提にした方法を紹介します。

クロスプラットフォームと並行開発

納期短縮につながる開発方法は、技術選定と作業の進め方に分けて考えます。

  • クロスプラットフォーム:FlutterやReact Nativeで両OSに対応し、費用・期間を30〜40%抑えられます。
  • 並行開発:APIの型を先に合意し、モックデータでアプリ側を先行実装する進め方。
  • 部品の再利用:商品カードやカート、ボタンを共通部品にして、実装期間を圧縮する方法。

ネイティブで両OSを別々に作ると、工数は1.5〜2倍になります。一方で、iPhoneとAndroidの利用者へ同時に販売するなら、両OS対応が望まれます。

最新OS固有の高度な機能が不要なら、クロスプラットフォームが候補になります。また、API仕様を先に決めると、連携実装を待たずに画面開発を進められます。

BaaS・CI/CD活用とMVPで小さく早く

BaaS、テスト自動化、段階リリースを組み合わせると、初回提供までの期間を短縮できます。

  • BaaS:認証、DB、通知、ファイル保存を自前で作らずに利用する方法。
  • CI/CD:自動テストとビルドで不具合を早期に見つけ、申請作業の手間とミスを減らす仕組み。
  • MVP:商品一覧、カート、決済から始め、通知やポイントを後から追加する進め方。

BaaS(Backend as a Service)はFirebaseやSupabaseなどのサービスです。

通知基盤を使うと、MVP段階で数週間単位の短縮が見込めます。

BitriseやFastlaneを使えば、ビルドから申請までを自動化できます。なお、CI/CDは継続的インテグレーション・継続的デリバリーを指します。

全機能を初回に含めると、半年以上かかる場合があります。そのため、コア導線を2〜4か月で出し、行動データやレビューを見て追加します。

リリース後の購買データを投資判断に使えるため、通知やポイントを加える時期も判断しやすくなります。

ポイント

手法を選ぶ際は、最新OS固有の高度な機能が必要かどうかを先に判断します。不要であれば、クロスプラットフォームが候補になります。

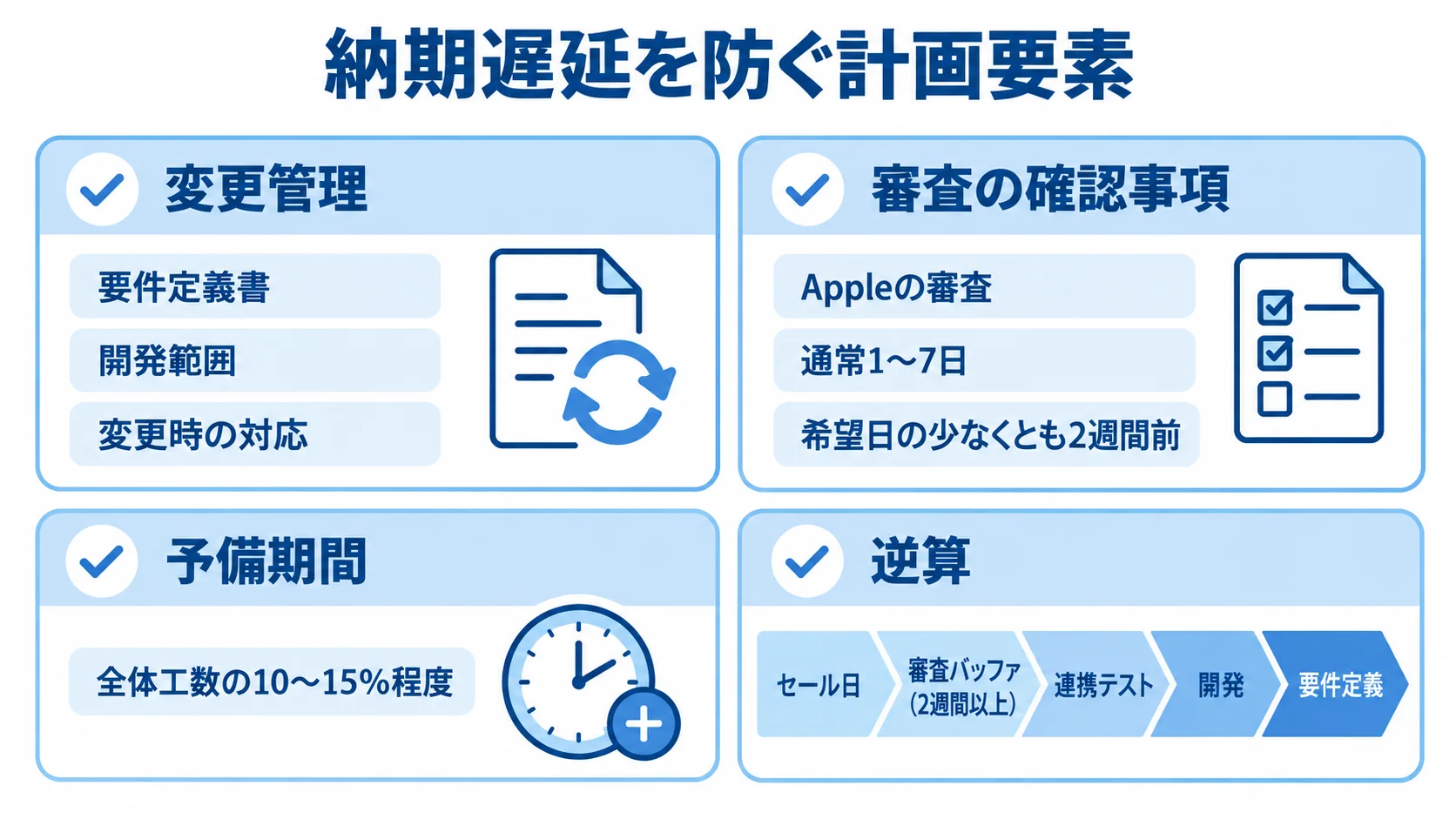

納期遅延の典型要因と対策

変更管理、審査日程、予備期間、セール日からの逆算という4つの納期対策をカードで整理した図。
審査と連携テストを計画へ含めると、セール日までの余裕を確保しやすくなります。

遅延は完全には防げないため、仕様変更、ストア審査、既存EC連携などの要因を把握し、契約と進捗管理に対策を組み込みます。

仕様変更とスコープの明文化

遅延を防ぐため、開発範囲と変更時の対応を事前に決めておきます。

  • 範囲の明文化:要件が曖昧だと、認識違いによる手戻りや機能追加による範囲の拡大が起きます。
  • 変更管理:要件定義書に開発範囲と除外項目を記し、調査、工数・費用の見積もり、承認、実施の手順を合意する。
  • 影響確認:基幹変更は各システムに波及します。口頭追加の積み重ねによる予算・納期超過を防ぐには、Change Requestを契約に含めることが有効です。

初回リリースに必要な機能かを見直すことも対策になります。MVPの範囲を保てば、納期を守りやすくなります。

ストア審査リジェクトと外部要因

ストア審査の遅延と、開発側で制御しにくい外部要因に備えます。

  • 審査の確認事項:Appleは通常1〜7日です。課金、プライバシーポリシー、利用規約、特定商取引法の表示で落ちる場合があります。
  • 決済方式:再申請は数日から数週間かかる場合があります。物販は外部決済、デジタル商品はIAPが必要です。
  • 外部要因:OS更新時は新OS対応・検証が増え、既存基幹のメンテナンスや改修も日程に影響します。

希望日の少なくとも2週間前に申請できるよう、バッファを設けておきます。また、セール日から余裕を持って計画します。

バッファ確保とセール日からの逆算

進捗を見えるようにしたうえで、予備期間を設け、セール日から逆算します。

  • 進捗管理:ガントチャートやJIRAでクリティカルパスを示し、週次または隔週で報告する。
  • 実機確認:アジャイル開発ではスプリントごとに機能を確かめ、完成した部分から進捗を把握する。
  • 予備期間:全体工数の10〜15%程度を確保し、小さな想定外による計画崩れを防ぐ。
  • 逆算:セール日から審査バッファ(2週間以上)、連携テスト、開発、要件定義を手前へ積んでいく。
  • 発注側の判断:デザイン確認や仕様判断を早め、エンジニアの待ち時間を防ぐこと。

予備期間を外すと、審査や連携テストで生じた遅れが、そのままセール日の計画に響きます。

ポイント

遅延への備えは、変更時の扱いを契約前に決めておくことと、審査と連携テストの日程をセール日から逆算して組むことです。予備期間は全体工数の10〜15%程度を目安にします。

まとめ

ECアプリの期間の目安は、小規模で約2〜4か月、中規模で約3〜6か月、大規模で6か月〜1年以上です。機能、OS、既存EC連携によって変わります。

工程配分と連携仕様を確認し、クロスプラットフォームや段階リリースも検討します。さらに、変更管理と10〜15%のバッファを設けます。

セール日から審査や連携テストを逆算することが、納期を守る計画につながります。そのためにも、発注前に既存ECの仕様を整理し、複数社へ要件を示して見積もりを取っておきます。
