プロトタイプ開発は、本開発の前に試作品で要件や仕様を確かめ、手戻りを減らす進め方です。特にスタートアップや新規事業立ち上げの現場では、限られたリソースで最大の成果を得るための必須プロセスとなっています。
試作品を関係者に共有すると、完成後に表面化しやすい認識のズレを早めに見つけて直せます。進め方から発注方法まで、4テーマの要点をこの1記事で押さえられます。進め方や費用、依頼先を知りたい開発担当者や新規事業担当者に役立つ内容です。
テーマごとの手順や費用を詳しく知りたい方は、関連記事もご覧ください。
費用や依頼の進め方を確認したい方は、次の記事をご覧ください。
Webサービス開発の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「Webサービス開発の完全ガイドブック」で詳しく解説しています。
プロトタイプ開発の進め方

プロトタイプ開発は、システムやアプリケーションの本開発に先立って試作品(プロトタイプ)を作り、要件や仕様を検証する開発アプローチです。
従来のウォーターフォール型開発では、「イメージと違う」という手戻りが後半の工程で多発します。一方で、プロトタイプ開発は早期検証によって、その課題を根本から解消できます。
手法は「使い捨て型プロトタイプ(ラピッドプロトタイピング)」と「進化的プロトタイプ開発」の2種類です。
- 使い捨て型:Figmaなどで画面を確認する低コストの方法です。
- 進化型:試作品のコードを本開発へ引き継いで発展させます。
プロトタイプ開発が重視される最大の理由は、「手戻りコストの削減」にあります。要件定義段階の修正コストを1とすると、テスト工程では10〜100倍に膨らむとも言われています。そのため、早期検証で手戻りを減らす効果は大きいといえます。
要件定義・プロトタイプ設計から構築・検証までのフェーズ

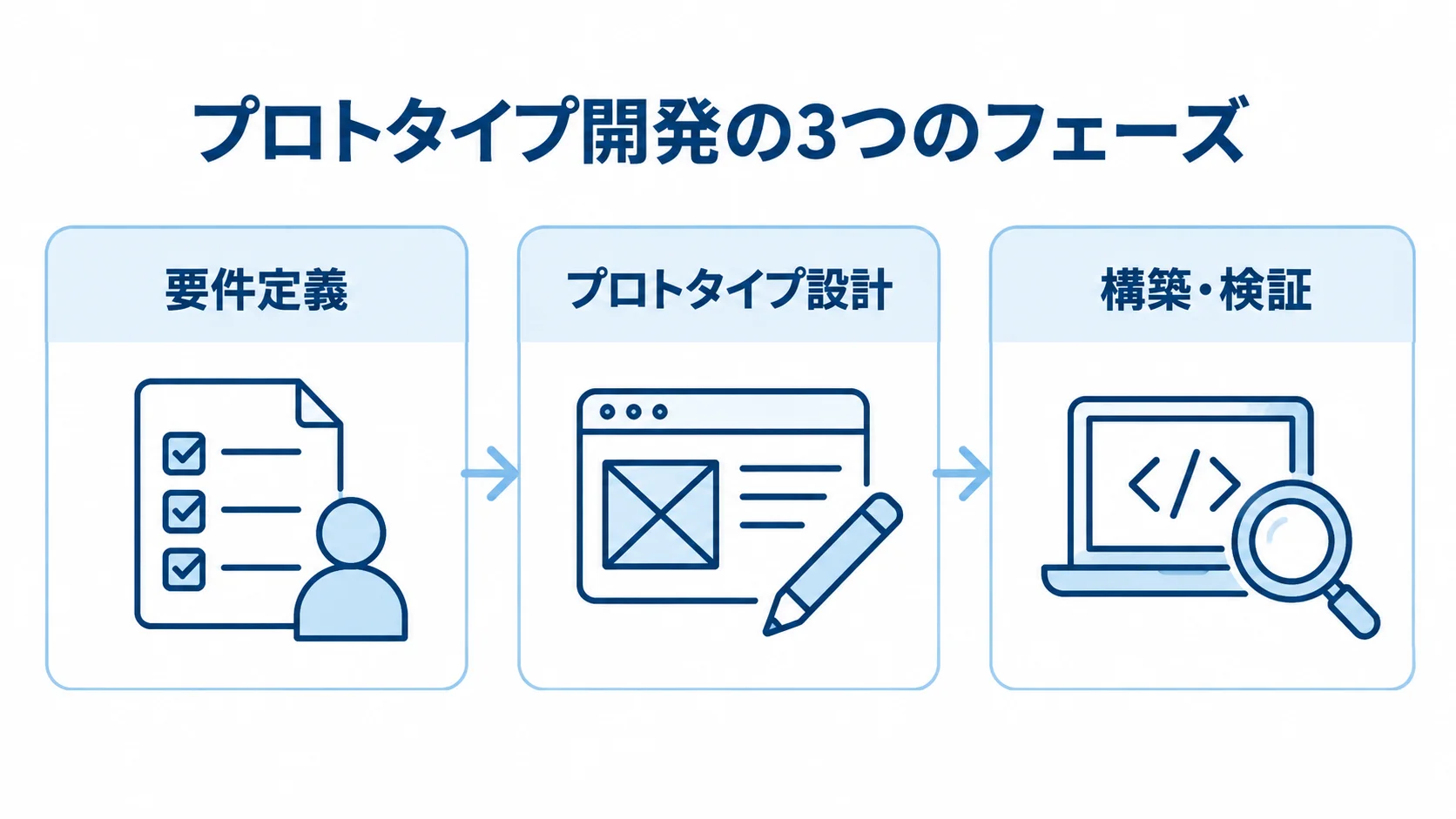

プロトタイプ開発を成功させるには、3つのフェーズを段階的に進めることが大切です。
- 要件定義:詳細仕様書よりも、コア機能・主要画面・利用者の操作シナリオの整理が先です。
- プロトタイプ設計:ワイヤーフレームやユーザーストーリーマップで、誰が何を操作し、何を達成するのかを明らかにできます。
- 構築・検証:試作品を素早く作り、業務フローに合うか、UIが直感的かを検証します。
紙の試作品も、低コストで有効です。さらに、可能であれば実ユーザーからも意見を集めます。
フィードバック反映・本開発移行のポイント
検証で得た意見を取り入れて再度試し、発注側と開発側の認識を段階的に揃えます。2〜3回の反復で合意に至るのが一般的です。
ただし、要件が際限なく広がるスコープクリープには注意が必要です。当初の完成基準から外れる変更は、次のフェーズに回す判断も求められます。
- 合意した要件と設計は、正式な文書にまとめてチーム内で共有しておきます。
- 使い捨て型は確認済みの要件をもとに詳細設計へ進み、進化型は試作品のコードを本開発に活用します。
- 十分に検証して認識を揃えてから本開発へ移ります。記録の共有が、品質と進捗を支えます。
▶ 詳細はこちら:プロトタイプ開発の進め方/やり方/流れや方法/手法/工程/手順
プロトタイプ開発でおすすめの開発会社
プロトタイプ開発では、技術力に加えてビジネス理解力やコミュニケーション能力も含めた総合的な観点から、パートナーを選ぶことが欠かせません。
経済産業省の調査では、ITプロジェクトの失敗原因として「要件定義のズレ」や「コミュニケーション不足」が挙げられています。そのため、初期の認識合わせに強い会社を選ぶことが、成功の可能性を高めます。
発注前に確かめたい点は、3つあります。
- 試作の経験:プロトタイプ開発の具体的な実績があるか。
- 対応スピード:1〜2週間単位でレビューと改修に対応できるか。
- 上流工程の関与:上流工程から支援するコンサルティング機能を備えているか。
株式会社ripla|コンサルから開発まで一気通貫
riplaはコンサルティングから開発まで支援します。IT事業会社として社内DXを進めた経験を活かし、ビジネス成果とシステムの定着を重視しています。
「何を作るべきか」を決める上流工程から伴走し、課題整理・要件定義・試作・本開発・運用保守まで一貫して支援します。
BtoBの業務システムやSaaSの試作を得意とし、構想段階から相談できます。また、スタートアップから中堅・大企業まで対応しています。
その他おすすめ開発会社の特徴と選び方
比較候補には、PoCやユーザー調査に強みを持つ会社もあります。主な特徴を並べて見比べると、各社の違いをつかみやすくなります。
- スパイスファクトリー株式会社:「360°Digital Integrator」を掲げ、PoCから本開発まで一貫支援します。
- モンスターラボ:2,200件超(2023年12月時点)の実績があり、マルチAIエージェントを使うPoC基盤「MonstarX」を自社開発しています。
- Sun Asterisk:500社850プロダクトの実績を持ち、サービスデザインやPoC起点のリーンスタートアップ型の開発に強みがあります。
スパイスファクトリー株式会社は、ユーザーインタビューやエスノグラフィなどの定性調査も行い、仮説検証に活かしています。
発注先を選ぶときは、「プロトタイプ開発の実績」「フィードバックサイクルの速さ」「コンサルティング機能の有無」を基準に、複数社を比べることが近道です。
▶ 詳細はこちら:プロトタイプ開発でおすすめの開発会社/ベンダー6選と選び方
プロトタイプ開発の費用相場

プロトタイプ開発の費用は、開発規模や手法によって大きく異なります。一般的な費用相場は100万円〜1,000万円程度です。
- 手法別の目安:Figmaの使い捨て型は30万円〜100万円、MVP(Minimum Viable Product)は100万円〜300万円程度です。
- 中規模業務システム:主要機能は300万円〜800万円が目安です。
- ノーコード開発:BubbleやAdaloなどが候補になります。
ノーコード開発は100万円〜250万円程度でMVPを構築でき、フルスクラッチと比べて費用を3分の1〜10分の1に抑えられる場合があります。また、費用の内訳は、人件費が全体の60〜80%、インフラ・ツール費が月額数万〜数十万円、プロジェクト管理費が全体の5〜15%です。
ケース別の費用シミュレーション
ケースごとの費用感をつかんでおくと、予算計画の見通しが立ちます。

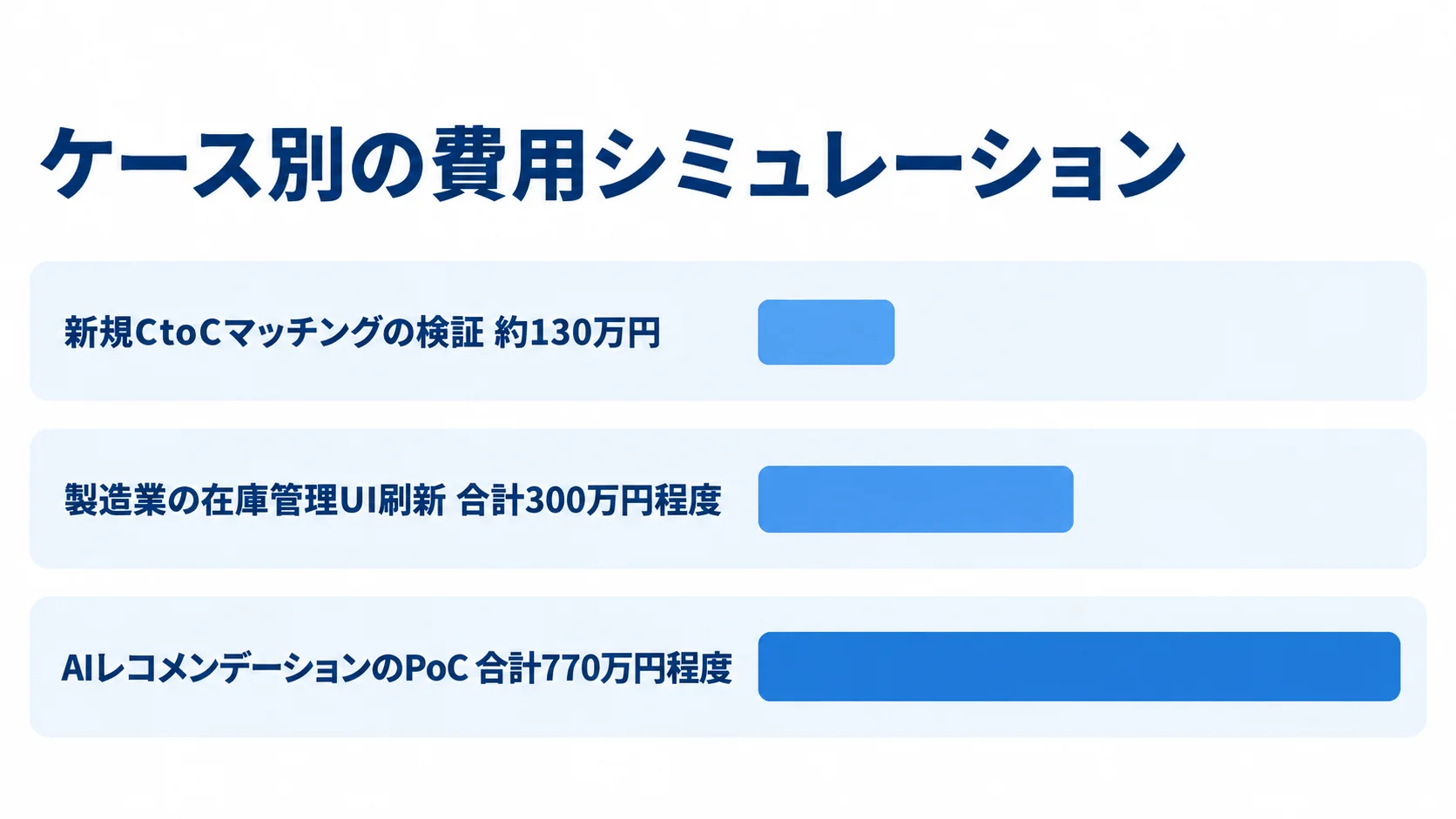

- 新規CtoCマッチングの検証:小規模・ノーコードで、要件定義からテストまで約130万円が目安です。
- 製造業の在庫管理UI刷新:中規模・ローコード・30画面・2ヶ月で、合計300万円程度です。
- AIレコメンデーションのPoC:大規模・フルスクラッチ・3〜4ヶ月で、合計770万円程度です。
本開発の予算が1,000万円以上なら、プロトタイプへの投資は総予算の5〜15%が目安です。先に仕様を検証しておくと、本開発での手戻りコストを減らせます。
テスト工程での修正は、要件定義段階の10倍以上のコストになることも珍しくありません。だからこそ、プロトタイプ開発は総コストを抑える有効な投資だといえます。
コストを抑えるための実践的アプローチ
プロトタイプ開発のコストを抑えるには、実践的な方法がいくつかあります。特に重要なのは、「開発着手前の要件定義の徹底」です。
要件定義では、検証内容と必要な機能を先に決め、作る範囲を絞ることが欠かせません。
- 検証の範囲:何を確かめるかを決めて、プロトタイプの作成回数を減らします。
- 初期段階の試作:概念検証では、Figmaでクリックできる試作を使い、10万〜50万円程度が目安です。
- 見積もりの書き方:工程や機能ごとに分け、「一式」といった曖昧な表記を避けます。
コードを書く試作品は、技術的な実現可能性を確かめる必要が生じてから作ると、総額を抑えられます。
▶ 詳細はこちら:プロトタイプ開発の見積相場や費用/コスト/値段について
プロトタイプ開発の外注・発注方法

プロトタイプ開発を外注するかどうかは、「時間」「技術リソース」「プロジェクトの性質」の3つの観点で判断します。
社内にUI/UXデザイナーやエンジニアがいない企業では、外注が有力です。また、市場投入を急ぐ新規事業や、専門技術が必要な場合にも向いています。
一方で、長期的にプロダクトをグロースさせてノウハウを自社に蓄積したい場合や、頻繁な仕様変更が想定される場合は、内製が合うこともあります。
発注先は3種類あり、プロジェクトの規模と要件に合わせて選ぶことが大切です。
- システム開発会社:品質と安定性を確保しやすい。
- フリーランスのエンジニア・デザイナー:費用対効果を重視しやすい。
- クラウドソーシング:小規模案件や特定機能の依頼に向いている。
RFP作成と発注先選定の具体的な手順

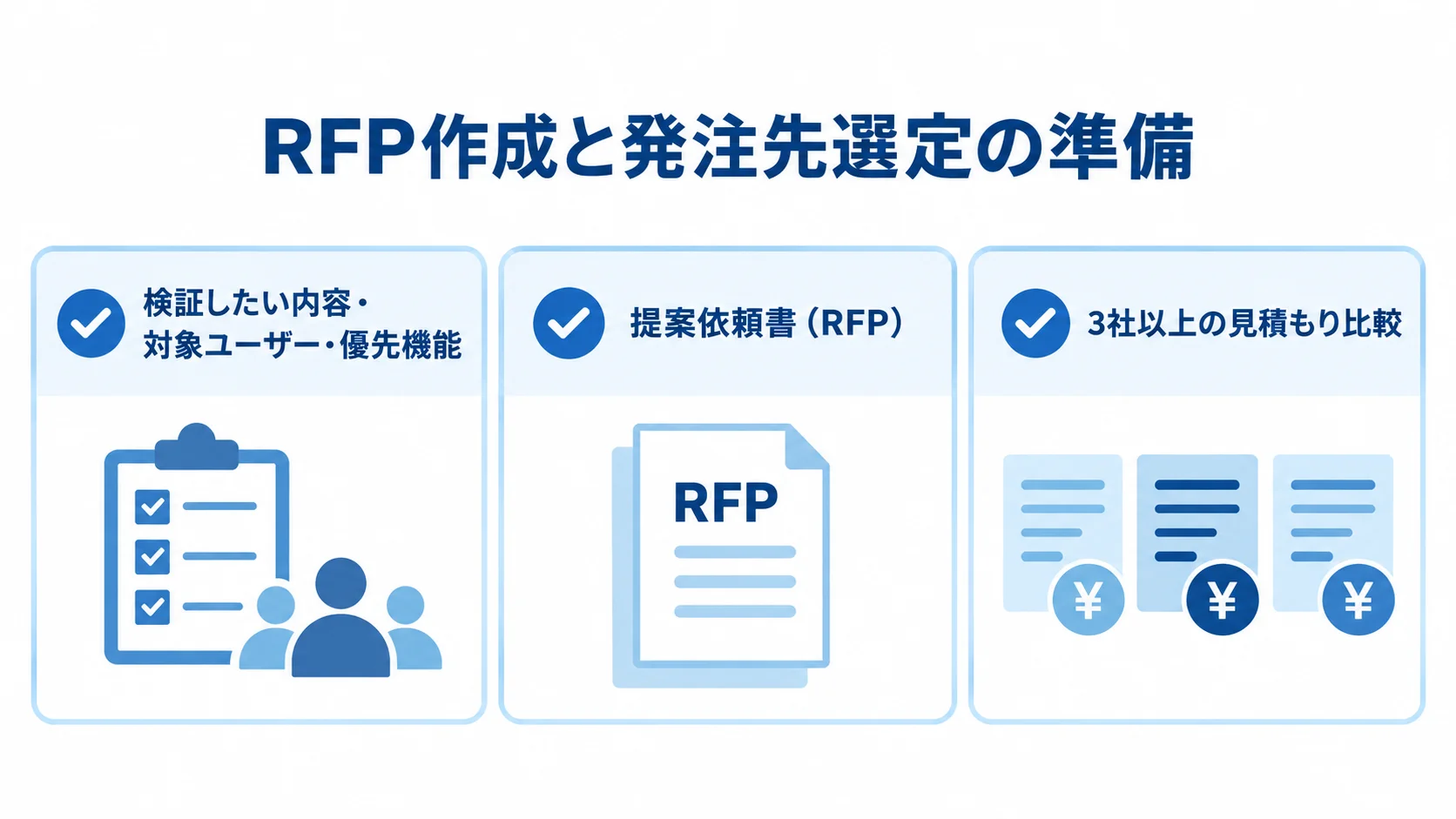

外注を始める前に、検証したい内容・対象ユーザー・優先機能を明確にしておきます。そのうえで、提案依頼書(RFP)を作成します。
RFPには、背景や目的、機能範囲、対象ユーザーと利用環境を書きます。加えて、希望する技術、日程・予算、成果物も記載します。
- 「スマートフォン向け」「主要操作は3タップ以内」など、条件を具体的に示します。
- 3社以上から見積もりを取り、提案・金額・日程・体制を並べて比べます。
- 評価は、実績、技術的な提案の質、コミュニケーションの円滑さで行います。
契約形態の選択と発注後のプロジェクト管理
契約形態は、請負契約と準委任契約の2種類です。仕様が動きやすい試作では、作業そのものに報酬が発生する準委任契約が実態に合います。
要件定義は準委任、内容が固まった実装は請負にするなど、工程ごとに分けることもできます。著作権は、特段の定めがなければ原則として受注者に帰属します。そのため、発注者への帰属を契約書に明記しておきます。
契約書では5点を確かめます。成果物と検収基準、知的財産権、仕様変更・追加のほか、秘密保持(NDA)と瑕疵担保責任の期間と範囲も対象です。
- 打ち合わせの頻度:発注後は週1〜隔週1回の定例とフィードバックの機会を設けます。
- 報告の区切り:1〜2週間のスプリントごとに、進捗を一覧にして認識を合わせます。
▶ 詳細はこちら:プロトタイプ開発の発注/外注/依頼/委託方法について
まとめ
進め方、おすすめ開発会社、費用相場、外注・発注方法の4テーマを解説してきました。プロトタイプ開発の最大の価値は「手戻りコストの削減」にあります。
要件定義段階の修正コストに比べ、テスト工程では10〜100倍になるとも言われています。そのため、早期検証への投資は総開発コストを大きく抑える合理的な選択といえます。
開発の進め方では、「要件定義・設計→構築・検証→フィードバック反映・本開発移行」の3フェーズを丁寧に進めることが、成功の基本です。
開発会社は、技術力だけでなくビジネス理解力、スプリント対応力、コンサルティング機能の有無も含めて、複数社を比べて選んでください。
費用は開発規模や手法によって30万円〜1,000万円超と幅があります。ノーコード・ローコードの活用やフィデリティの段階的な引き上げは、コストを抑える定番の手法です。
外注する際は、RFPで要件を明確にし、準委任契約を基本に著作権の帰属など重要な条項を必ず確認したうえで進めてください。
各テーマの詳しい条件や手順は関連記事で確認できます。本ガイドを出発点に、検討から発注後の管理まで具体的な計画に落とし込めます。
開発を相談する前に、次のホワイトペーパーをご覧ください。
Webサービス開発の完全ガイドブック
【2026年最新版】AI駆動開発の完全ガイドブック
各資料の詳細はリンク先で確認できます。
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
