契約管理システムの導入を検討するとき、成功事例と同じくらい、あるいはそれ以上に学ぶべきなのが「なぜ失敗したのか」というリアルな経験です。導入後課題の調査では約8割の企業が何らかの課題を感じており、せっかく導入したのに契約情報が一元化できない、システム間で業務が分断される、紙データが処理されないまま放置される、といった失敗が後を絶ちません。これらの失敗には共通するパターンがあり、事前に知っておけば回避できるものがほとんどです。失敗を知ることは、これから投資する企業にとって何よりの保険になります。
本記事は、契約管理システムの導入・開発における失敗・課題・注意点・リスクを、発注企業の視点から具体的に解説する「失敗・リスク特化」の記事です。取引先の同意が得られず電子化が進まないリスク、想定外の従量課金で総額が膨らむリスク、システム間で業務が分断されるリスク、紙データが未処理のまま放置されるリスク、そして最も根深い「現場で使われず形骸化する」リスクまで、一次データを交えて掘り下げ、それぞれの回避策まで示します。いずれも特殊な企業にだけ起きる例外ではなく、しっかりした製品を選んだはずの企業でも普通に起こりうる、構造的な落とし穴ばかりです。だからこそ、導入を決める前に一通り目を通しておく価値があります。なお、契約管理システムの全体像をまだ把握していない方は、まず契約管理システムの完全ガイドから読むことをおすすめします。
▼全体ガイドの記事
・契約管理システムの完全ガイド
取引先同意と想定外の従量課金のリスク

契約管理システムの失敗のうち、導入初期につまずきやすいのが「取引先の同意が得られず電子化が進まない」「想定外の従量課金で総額が膨らむ」という二つのリスクです。どちらも、導入前のシミュレーションと取引先への働きかけを怠ると顕在化します。最初に効果が出ないと、社内で「導入は失敗だった」という空気が広がり、その後の定着がさらに難しくなる悪循環に陥ります。導入の入り口でこの二つを乗り越えることが重要です。
取引先の同意が得られず電子化が進まないリスク
電子契約は、自社だけで完結するものではありません。相手方が紙の契約書を求めれば、電子化は成立しません。とくに当事者型の署名方式では、相手方に電子証明書の発行費用(1万円前後)が発生するため、協力を得にくいケースがあります。導入したものの、主要な取引先がことごとく紙を希望し、電子化率が一向に上がらず、紙と電子の二重運用でかえって手間が増えた、という失敗が典型です。期待していたコスト削減効果も、電子化率が低ければ実現しません。
このリスクの回避策は、まず相手方の負担が少ない立会人型を標準にすることです。立会人型なら相手方は電子証明書を用意する必要がなく、メールのやり取りだけで締結できます。さらに、取引先に電子化のメリット(押印・郵送の手間が省ける、保管が楽になる)を丁寧に説明し、段階的に同意を広げます。導入前に主要取引先の電子契約への対応状況を確認し、電子化が見込める取引先から優先的に切り替える計画を立てておくことが、空回りを防ぎます。取引先の同意は、技術ではなくコミュニケーションの問題だと捉えることが大切です。
想定外の従量課金で総額が膨らむリスク
費用面で起きやすい失敗が、想定外の従量課金です。電子契約の送信料は1件50〜300円(平均税込110〜220円)が相場で、契約件数が増えるほど月額が膨らみます。固定費の安いプランを選んだものの、契約件数が想定を上回り、送信料がかさんで総額が割高になった、というケースは珍しくありません。たとえばクラウドサイン(基本11,000円・送信220円)は月200件で55,000円に達しますが、送信無料のプランなら一律約7,128円で済み、件数次第で総額が大きく逆転します。

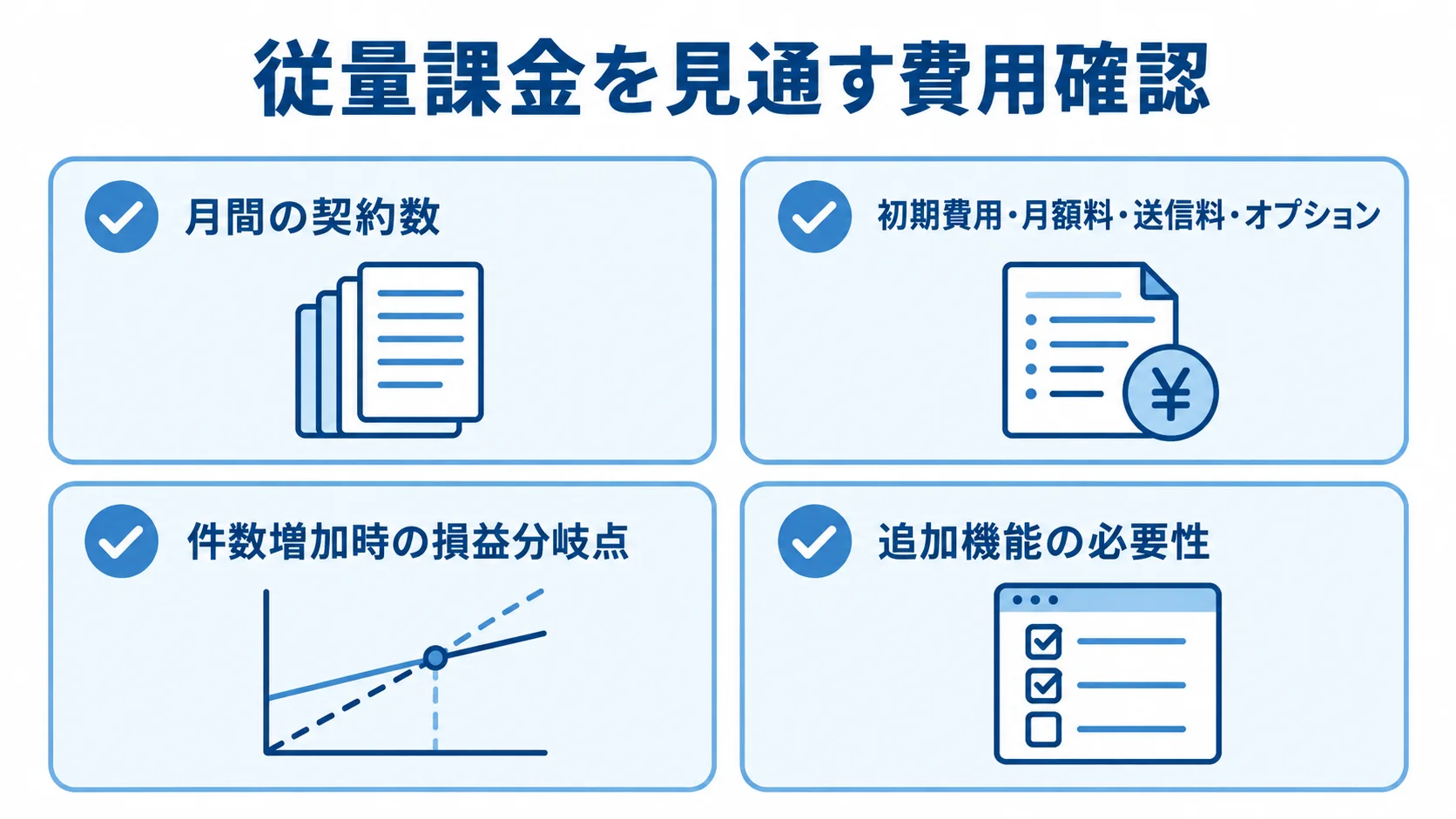

回避策は、導入前に自社の月間契約件数を実数で把握し、初期費用・月額基本料・送信料・オプションの4構成で総額を試算することです。さらに、件数が増えた将来シナリオでも試算し、固定費型と従量課金型の損益分岐点を見極めます。AI-OCRやAIレビューといったオプションも、標準ではなく月額数万円の追加になることが多いため、本当に必要かを精査します。「安いプラン」ではなく「自社の件数で最も安くなるプラン」を選ぶことが、想定外の出費という失敗を防ぐ最大の備えです。
法対応の漏れと電子化不可契約の見落としリスク
導入の入り口でもう一つ見落とされやすいのが、法対応の漏れです。電子化はできたものの、電子帳簿保存法が求める保存要件(タイムスタンプ・訂正削除履歴・取引年月日や金額での検索)を満たしていなかった、というケースがあります。署名そのものはできても、保存の要件を満たさない構成では、後から税務調査や監査の場面で対応に追われ、結局は別途の作り込みが必要になります。導入前に、選定する製品が電帳法・電子署名法に標準で準拠しているかを必ず確認することが、この失敗を防ぎます。
あわせて注意したいのが、法律上電子化できない契約を電子化しようとして混乱するリスクです。定期借地契約や任意後見契約など、書面が義務づけられている契約類型を区別せずに「全契約をペーパーレス化する」と意気込むと、現場が「この契約は電子でいいのか」と迷い、運用が止まります。回避策は、導入前に自社の契約類型を棚卸しし、電子化可能なものと紙運用を残すものを切り分け、それぞれの運用方針を明文化しておくことです。電子化不可の契約はシステム上でステータスだけ管理し、現物は紙で保管する折衷運用が現実的です。
業務分断と紙データ未処理のリスク

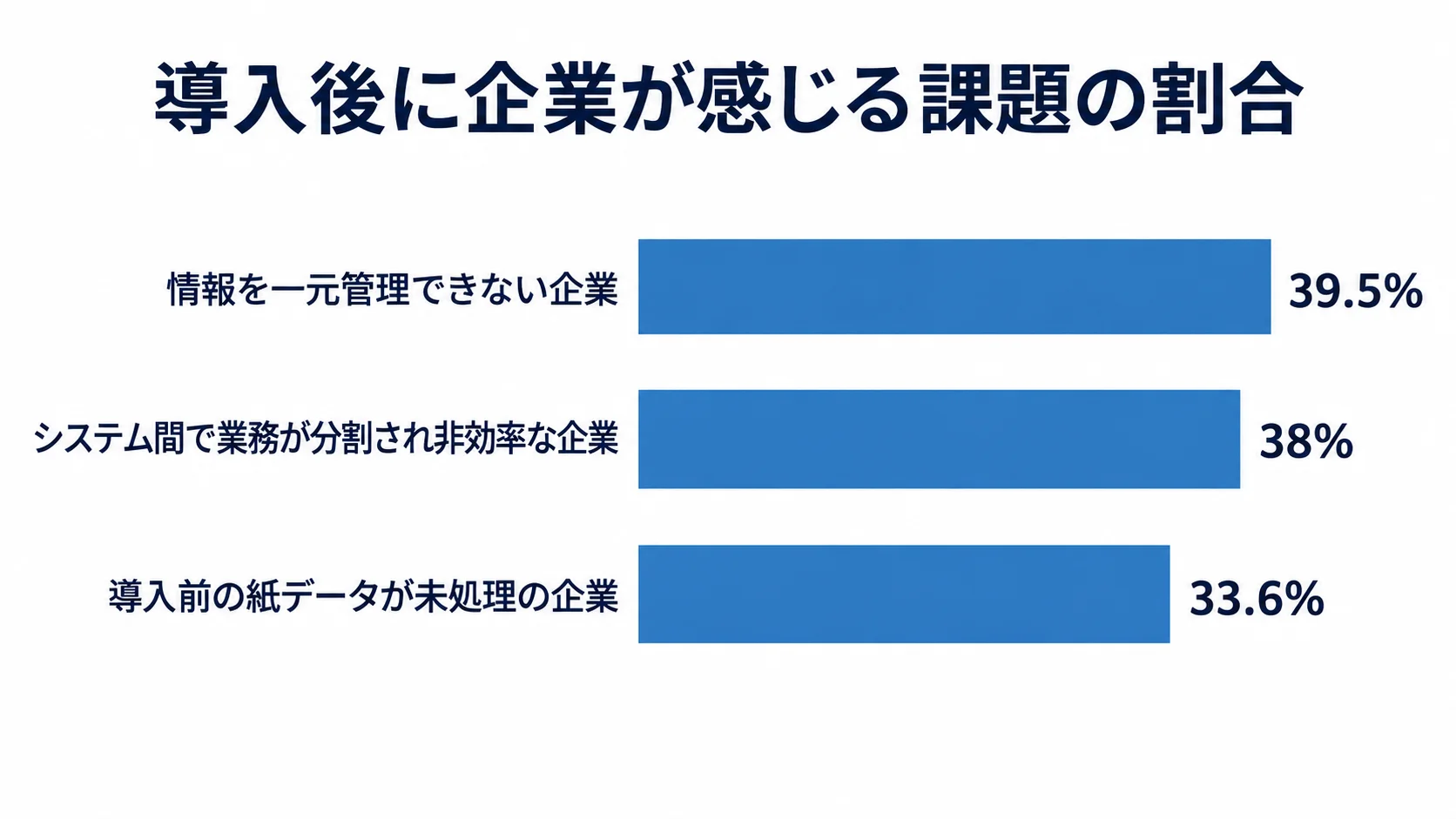

導入後にじわじわ効いてくるのが、業務分断と紙データ未処理のリスクです。導入後課題の調査(ContractS 2023年10月)では、「情報を一元管理できない」が39.5%、「システム間で業務分割され非効率」が38%、「導入前の紙データが未処理」が33.6%と、いずれも高い割合を占めています。これらは、ツールを入れただけでは解消されず、業務設計とデータ移行を伴わなければ残り続ける構造的な課題です。
システム間で業務が分断されるリスク
電子契約、文書管理、稟議、帳票といった機能を、別々のツールでバラバラに導入すると、システム間でデータが連携されず、業務が分断されます。契約は締結したが台帳には別ツールで再入力、承認は稟議システムだが契約データとは紐付かない、という状態では、二重入力やデータ不整合が生じ、かえって非効率になります。「システム間で業務分割され非効率」が38%を占めるのは、まさにこの部分最適の弊害です。安いツールを個別に積み重ねた結果、全体としては使いづらいシステム群になってしまうのです。
回避策は、契約から文書・稟議・帳票までを貫く業務フロー全体を起点に、ツール選定や開発方針を決めることです。個別のツールを連携できるのか、標準APIで足りるのか、それとも統合された仕組みが必要なのかを、導入前に業務フロー全体で検討します。自社固有の業務が多く、複数SaaSの連携では分断が避けられない場合は、フルスクラッチで一気通貫の仕組みを作る選択肢も視野に入ります。業務分断のリスクは、ツールの機能比較ではなく、業務全体の設計で防ぐものです。
紙データが未処理のまま放置されるリスク
新規の電子契約だけを導入し、過去の膨大な紙契約をそのまま放置すると、契約情報の一元管理は完成しません。「導入前の紙データが未処理」が33.6%を占める通り、これは多くの企業がつまずく現実的な失敗です。過去契約がシステムに入っていないと、更新期限アラートが過去契約に効かず、不利な自動更新を見落とすリスクが残ります。新旧の契約が紙とシステムに分かれて存在し、結局どちらも探さなければならない、という中途半端な状態が続きます。
回避策は、紙データの移行を導入計画に最初から組み込み、優先順位を付けて段階的に進めることです。全件を一度に処理しようとすると工数が膨大になり頓挫するため、更新期限が近い契約、金額の大きい契約、係争リスクのある契約から先にスキャン・登録し、保管義務だけの古い契約は後回しにします。AI-OCRでメタデータ抽出を効率化する手もありますが、件数と精度要件を見て費用対効果を判断します。紙データ未処理のリスクは、移行を「いつかやる」ではなく「導入と同時に計画する」ことで防げます。
乗り換え時にメタデータを失うリスク
新規導入だけでなく、既存システムからの乗り換えにも固有のリスクがあります。最大の落とし穴は、旧システムやExcel台帳に蓄積された契約のメタデータ(契約相手・契約日・更新日・金額・ステータス)を、移行の過程で欠落させてしまうことです。属性が失われると、新システムで更新アラートが機能せず、せっかく乗り換えたのに一元管理が成立しません。文字化けや項目のズレが起きたまま気づかず、後から大量の契約を手作業で修正する羽目になった、という失敗も起こりがちです。
回避策は、移行前に旧データの項目と新システムの項目をマッピングし、CSVやAPIで属性を保持したまま一括移行することです。移行後には件数の突合とサンプル契約の検証を必ず行い、欠落や文字化けがないかを確認します。あわせて、旧システムの解約と新システムの稼働のタイミングを合わせ、移行期間中にデータが二重管理にならないよう段取りを組みます。乗り換えは新規導入より難易度が高く、競合記事も手薄な領域だからこそ、メタデータ保持と検証を計画に明記することが、移行失敗を防ぐ決め手になります。
現場で使われず形骸化する最大のリスク

ここまで挙げたリスクの根底にあり、最も差別化が効く論点が「現場で使われず形骸化する」リスクです。どれだけ高機能なシステムを入れても、現場が従来の紙やExcel、メールに戻ってしまえば、投資はまるごと無駄になります。形骸化は、取引先同意や従量課金のような目に見える失敗と違い、じわじわと進行し、気づいたときには「高価なシステムを契約しているのに誰も使っていない」という事態になっています。これは契約管理に限らず、ワークフローや文書管理などあらゆる業務システムに共通するリスクです。
権限放置とシャドーITが形骸化を招く
形骸化の引き金になるのが、権限設定の放置とシャドーITです。導入時に権限を適当に設定し、その後見直さないと、必要な人に必要な契約が見えない、あるいは見えるべきでない人に見えてしまう、という状態が放置されます。使いにくさを感じた現場は、システムを避けて個人のExcelやメールで契約を管理し始めます。これがシャドーIT(管理外の運用)です。公式のシステムと現場の実運用が乖離すると、システム上の情報が実態を反映しなくなり、一元管理の前提が崩れます。組織変更や異動のたびに権限を棚卸しせず放置すると、退職者のアカウントが残ったり、本来アクセスすべき担当者が締め出されたりして、運用の歪みがさらに広がっていきます。
あわせて、情報の鮮度低下も形骸化を加速させます。台帳の更新が滞り、古い契約情報が放置されると、システムを見ても正確な情報が得られないため、誰も使わなくなります。回避策は、権限設定と承認ルートを現場の実態に合わせて定期的に見直すこと、台帳更新の運用ルールを明確にして責任者を決めること、そしてシャドーITを生まないよう現場の使いにくさを早期に吸い上げて改善することです。権限放置と情報の鮮度低下を防ぐ運用設計が、形骸化を食い止めます。
シャドーITが厄介なのは、それが悪意ではなく善意から生まれる点です。現場は仕事を早く進めたい一心で、使いにくい公式システムを避けて手元のExcelやメールに頼ります。これを「ルール違反」と一方的に咎めると、運用は表向き取り繕われるだけで、実態はかえって見えなくなります。重要なのは、なぜ現場がシステムを避けるのかを観察し、入力項目が多すぎる、検索が遅い、承認が煩雑といった摩擦を一つずつ取り除くことです。現場が「公式システムのほうが楽だ」と感じる状態をつくれて初めて、シャドーITは自然に消えていきます。
チェンジマネジメントとスモールスタートで定着させる

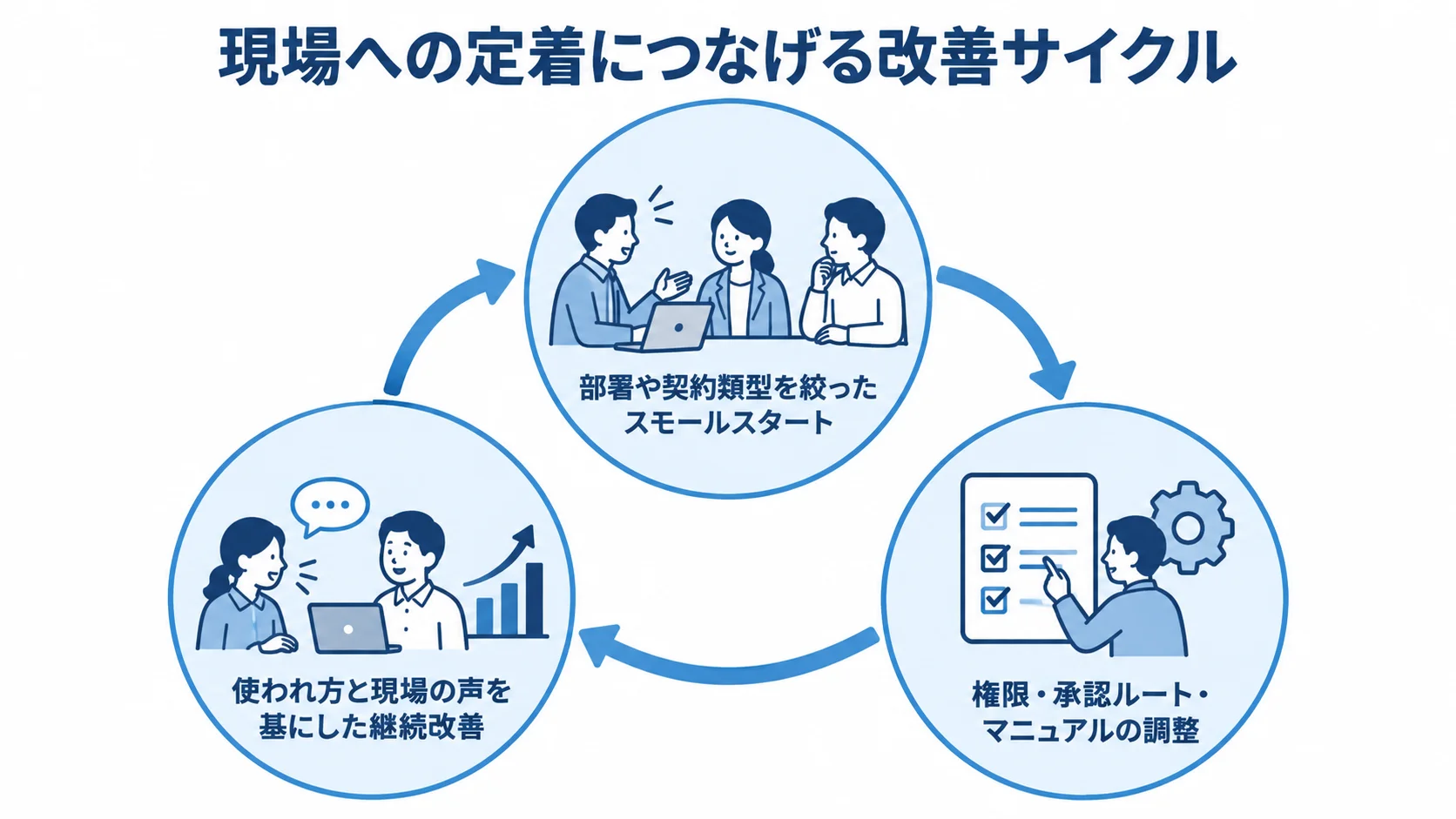

形骸化を防ぐ最大の処方箋が、チェンジマネジメント(変革の定着支援)です。多くの記事は取引先への説明を語りますが、本当に手薄なのは自社内の定着ステップです。回避策は、最初から全社・全契約類型を対象にせず、特定の部署や契約類型でスモールスタートし、運用ルールと現場の納得感を固めてから対象を広げることです。権限設定や承認ルートを現場の実態に合わせて再設計し、社内マニュアルを整備し、現場が「これは楽になる」と実感できる小さな成功を積み重ねます。
定着には、現場の声を継続的に拾い、運用を改善し続ける体制も欠かせません。導入して終わりではなく、使われ方をモニタリングし、つまずきを解消していく伴走が、形骸化と成功を分けます。riplaはフルスクラッチ受託と業務伴走の立場から、ツールを入れて終わりにせず、契約から文書・稟議・帳票までを貫く業務フローの再設計と、現場で使われ続けるための定着支援を一貫して重視しています。失敗事例から学ぶべき最大の教訓は、「いくら投資したか」より「現場の業務にどれだけ寄り添い、定着まで伴走したか」が成否を決める、という原則です。
ツール先行で業務全体を見ない選定リスク
形骸化や業務分断の根っこには、「ツールから入る」という選定の順序の誤りがあります。比較サイトの評価が高い製品や、安いプランを起点に導入を決めると、自社の業務フローに合うかの検証が後回しになり、結果として現場の実態と噛み合わないシステムを抱え込みます。導入後課題で「情報を一元管理できない」が39.5%、「システム間で業務分割され非効率」が38%(ContractS 2023年10月)と上位を占めるのは、まさにツール先行で業務全体を設計しなかった企業が多いことの表れです。
このリスクを避ける順序は逆で、まず契約から文書・稟議・帳票までを貫く業務フロー全体のあるべき姿を描き、その実現に必要な機能を逆算してツールや開発方針を選ぶことです。標準パッケージで業務の8割が無理なく回るならパッケージ、固有要件が多く分断が避けられないならフルスクラッチ、というように、業務適合度を基準に判断します。安さや知名度ではなく、自社の業務にどれだけ寄り添えるかでツールを選ぶことが、形骸化と業務分断という二大失敗を同時に防ぐ最上流の対策になります。
まとめ

契約管理システムの失敗・課題・リスクは、取引先の同意が得られず電子化が進まない、想定外の従量課金で総額が膨らむ、システム間で業務が分断される、紙データが未処理のまま放置される、そして現場で使われず形骸化する、という5つに整理できます。導入後課題で約8割の企業が課題を感じ、情報一元化39.5%・業務分断38%・紙データ未処理33.6%という数字は、これらが机上の懸念ではなく現実に頻発していることを示しています。いずれも、事前のシミュレーションと業務設計、そして定着支援で回避できるものです。
失敗を避ける鍵は、ツールの機能比較に終始せず、自社の契約量・取引先・業務フロー全体を起点に計画を立て、紙データ移行と社内定着まで含めて設計することです。言い換えれば、ここまで挙げた失敗の多くは、導入前の段取りと導入後の運用設計で十分に防げるものばかりです。とくに形骸化のリスクは、権限放置やシャドーITを防ぐ運用設計と、スモールスタートによるチェンジマネジメントで食い止められます。riplaはフルスクラッチ受託と国内開発を組み合わせ、契約から文書・稟議・帳票を貫く業務フロー再設計と、現場に定着するまでの伴走で、これらの失敗を未然に防ぐ支援を行います。全体像の確認には、あらためて完全ガイドをご活用ください。
株式会社riplaでは、IT事業会社出身のプロフェッショナルが「Impact-Driven型支援」を通じて、プロダクトやシステムの納品・提供を目的とせず、お客様と同じ目線で、事業成果の達成をゴールとして、高品質なDX/開発支援をいたします。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
