自動車部品製造業向け生産管理システムの開発は、6フェーズで進みます。要件整理から選定、設計開発、テストを経て、段階稼働と定着に至ります。
各フェーズの完了条件を決めてから次へ移ることで、受注から出荷までの業務を一つの流れにつなげられます。
▼全体ガイドの記事
・自動車部品製造業向け生産管理システム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
自動車部品製造業向け生産管理システム開発の全体像

自動車部品の生産管理システムは、製造数量を記録するだけの仕組みではありません。
完成車メーカーやTier1から届く内示や確定注文、納入指示、かんばんを起点にします。計画や調達、加工の記録を、検査や在庫とつなぎます。出荷と原価まで、同じ流れで扱います。
一般的な製造業と比べると、顧客別EDIや帳票への対応が重視されます。さらに、短納期や少量多品種、混流生産への対応も求められます。
受注から出荷までをつなぐ仕組み
最低限の業務範囲は、受注・内示から出荷までの各工程です。管理者は納期遵守率と在庫日数、歩留まりを確認します。稼働率と計画変更件数も見ておきます。
- 計画と手配:需要と能力に基づく計画や、BOM・工程展開、MRPを扱います。購買・外注も含めます。
- 製造と品質:実績や検査の結果、在庫、出荷を記録します。
- 現場実績:作業の開始と完了、不良、手直しを記録します。設備停止や仕掛数量も残します。
- 記録端末:現場では、バーコードやハンディ、タブレットなどを使います。
内示と確定注文の差分では、内示が翌日に増減したときの扱いを先に決めておく必要があります。確定分だけを指示に反映するか、材料の先行手配を残すかが曖昧なままだと、導入後もExcelでの修正が残ります。そのため、受信日時から荷姿までの項目と変更前後の値を保持し、差分を誰が承認したかも追える設計にします。
自動車部品特有の要件の先行定義
自動車部品では、原材料ロットから出荷先までを前方・後方にたどれるトレースが重要です。
たとえば、ロットを廃棄するときに、使用製品と出荷先を短時間で逆引きできるかを確認します。BOM変更や代替部材、治具・金型の履歴も追えるようにします。外注工程や検査成績、ラベル再発行の記録も残します。
ERPや会計、WMSとの接続も検討します。さらに、MES、QMS、PLMとの接続も対象になります。AS/400やExcel、顧客EDI、設備のIoTゲートウェイとの接続も考えておきます。
これらを一度に置き換える必要はありません。現実的なのは、段階的に連携を広げていく進め方です。
- 段階連携:工場内ネットワークとクラウド・基幹系の境界を分け、APIや連携基盤で接続します。
- 通信障害:通信断や重複受信のとき、再送とエラー通知、手動復旧をどう扱うかを確認します。
自動車部品製造業向け生産管理システム開発の進め方

例外処理を把握しないまま製品デモだけで選ぶと、稼働前にカスタマイズが膨らみ、納期と予算が崩れる恐れがあります。そのため、フェーズごとに例外も含めた業務の事実を確かめながら進めます。具体的には、開発は6フェーズで進み、各フェーズの完了条件を決めてから次へ移ります。
フェーズ1:業務の事実をそろえる要件整理
営業から情報システムまでの代表者を集め、業務イベントを時系列で整理します。
- 業務の流れ:顧客から届く情報と入力画面、判断、帳票やラベルを洗い出します。
- 現行資料:帳票やExcel、EDIサンプルを持ち寄ります。BOMや工程表、在庫一覧、品質記録も集めます。
現行資料を確認すると、口頭では出てこない例外も見つかります。そのため、要件は現場の事実を集めてから決めます。
確認項目には、顧客別EDIの種類と接続先数、内示の更新頻度を含めます。確定注文との差分処理やかんばんの単位も入れます。BOM・工程の版管理やロット・シリアルの粒度も確かめます。
外注工程、棚卸頻度、設備停止の記録方法も押さえておきます。出荷ラベルの再発行と、品質異常時の承認者も決めます。納期遵守率や計画作成時間などの現状値は、最低1か月分取得します。
フェーズ2:シナリオで比べる選定
候補の違いは、提供形態と自社業務への適合度で比べます。業務を標準機能に寄せるFit to Standardは、将来の更新を続けやすい考え方です。
- クラウド型:クラウド上で生産管理機能を利用する形です。
- パッケージ:業界・製造業向け製品の標準機能を使います。
- スクラッチ:独自の業務要件に合わせて開発します。
- ハイブリッド型:基幹をパッケージにし、現場や分析をクラウドにします。
顧客固有EDIや競争力に直結する工程は、連携やアドオンで補います。一方で、標準機能で合う業務まで個別開発しないよう、選定の段階で見極めます。
デモでは正常な受注登録だけでなく、自社の異常シナリオも渡します。たとえば、内示が翌日に20%増える場合や、材料が欠品する場合を含めます。
設備が半日止まる場面や検査不良が出る場面、通信が切れる場面も確認します。さらに、誤ったラベルを再発行する場面と、出荷後にロットを逆引きする場面も試します。
各社を、機能適合や現場操作、連携、データ移行の観点で同じ様式に採点します。導入体制、保守、総額も、採点の項目に含めます。
フェーズ3:データと権限を固める設計開発
画面や帳票より先に、マスタとトランザクションを決めておきます。表記や単位の揺れがあると、MRPや在庫、原価の計算が不安定になり、トレーサビリティも崩れます。
- 統一するマスタ:品目、顧客、仕入先のほか、単位やロケーションもそろえます。
- 製造の基本情報:BOMや工程、設備、作業者を定め、検査項目とロット採番も決めます。
職務分掌に応じて権限を設定します。営業は受注、現場は実績、品質は検査と是正を扱うのが一例です。
変更履歴には、変更の日時と担当者、内容、理由を残します。
設備やMESとの連携では、データの発生元と送信間隔を定めます。さらに、欠損時の扱いや再送、重複排除、保存期間も設計書に明記します。こうした前提を画面作成の前に決めておくと、後工程の手戻りを抑えられます。
フェーズ4:異常系と現場作業を検証するテスト
テストは、機能単位、連携を含む結合、実業務を通した受入の順で行います。移行データの品目・BOM・工程は、本番に近い量を使います。
- 業務の一貫性:計画と発注、製造実績、検査を一続きで確認します。在庫と出荷、原価も同じ流れで見ます。
- 稼働を止められない場合:過去データの再現環境やパイロットラインを使います。
内示変更や納期短縮、欠品を試します。代替部材の使用や不良・手直し、外注遅延、設備停止も、場面として試します。
通信断やEDIの二重取込、ラベル再発行もテスト対象です。ロットの前方・後方検索や権限外変更も対象に含めます。
合否は測定可能な基準で決めます。たとえば、通常の出荷ラベルを3分以内に再発行できることを条件にできます。また、ロット番号から出荷先を5分以内に一覧化できることも基準の一例です。「使えると思う」だけで合否を決めないよう、数字で判断します。
フェーズ5:段階切替と退避策を備えた稼働
本番前にマスタを最終凍結し、未完了受注や仕掛、在庫残高の扱いを決めます。未払・未検収、EDI切替時刻の扱いも決めておきます。
- 並行稼働:一定期間並行稼働する場合は、二重入力の責任者と照合方法を決めます。
- 段階切替:1工場・1ライン・1顧客で試し、KPIと障害を確認して広げます。
全拠点を一日で切り替えるビッグバン方式より、1工場・1ライン・1顧客をパイロットにします。KPIと障害を確認しながら広げると、製造停止のリスクを抑えられます。
当日は、ベンダーや現場責任者、情報システムに加えて、物流と品質も含めた連絡先を一本化します。
障害時に紙の指示書へ戻すかを決めておきます。旧システムを参照専用で残すか、出荷を止める判断者は誰かも、事前に決めます。さらに、バックアップとリストアの手順は実際に試します。
フェーズ6:KPIと改善会議による定着
稼働後に入力率が下がると、生産管理システムはすぐに「使えないシステム」へ戻ってしまいます。そのため、入力しやすい端末やバーコード、作業場所、通信環境を確かめます。
- 入力の定着:入力を省略した場合に止まる業務も説明します。
- 問い合わせ対応:稼働直後に窓口を設け、質問をFAQや操作手順に反映します。
KPIには、納期遵守率や計画作成時間、計画変更件数を含めます。欠品件数や棚卸差異、仕掛滞留も対象です。さらに、設備停止の反映時間、ロット検索時間、実績入力率も追います。
月1回の改善会議で、悪化した工程と原因を確認します。そのうえで、マスタや画面、教育、業務ルールのどれを直すかを決めます。
AI需要予測や自動スケジューリングは、必要なデータを整えてから限定検証します。
自動車部品製造業向け生産管理システムの費用相場

初期費用は、クラウド標準利用で50万〜300万円程度、パッケージの標準設定・移行で300万〜1,000万円程度が目安です。EDI・かんばん・品質・設備連携を含む中規模導入は、800万〜2,500万円程度です。
独自工程や複数拠点、レガシー連携を含むスクラッチや基幹刷新では、2,000万円〜1億円超となるケースもあります。
これらは、公開価格と一般的な導入範囲から整理した推定レンジです。個別案件の見積金額ではありません。

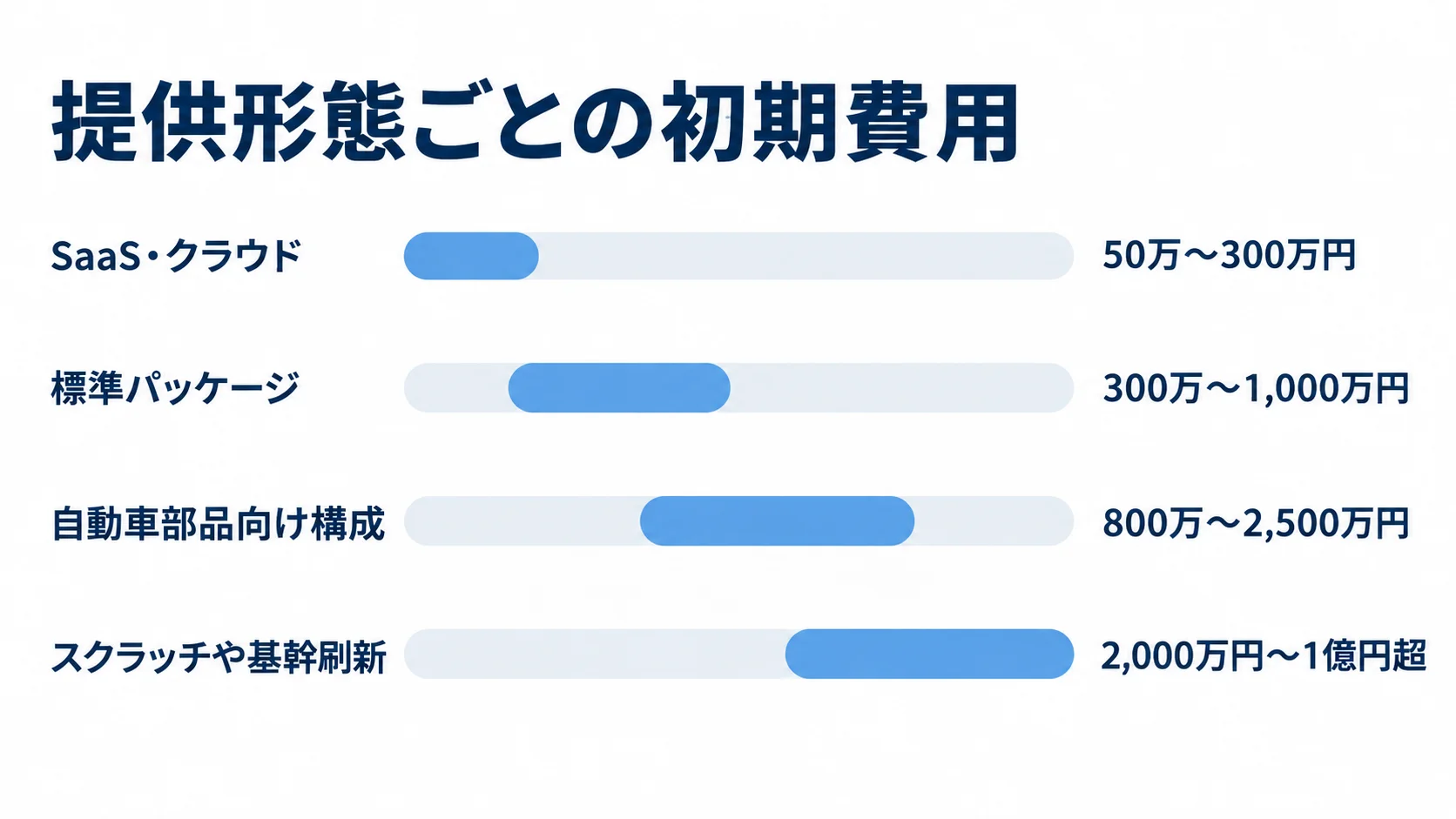

提供形態ごとの初期費用と期間の比較
提供形態によって、初期費用や月額、導入期間は異なります。自社の導入範囲と合わせて見積もります。
- SaaS・クラウド:小規模拠点で計画や在庫、進捗を追えるようにし、初期50万〜300万円、月額5万〜30万円、期間1〜3か月が目安です。
- 標準パッケージ:標準に合わせる導入は初期300万〜1,000万円、期間3〜6か月が目安です。
- 自動車部品向け構成:顧客EDIやかんばん、ロット追跡を含み、品質やハンディを加えると、初期800万〜2,500万円、期間6〜12か月になることがあります。
日立ソリューションズ・クリエイトのTPiCS-X Ver5.1は、2026年1月時点で公開価格があります。f-MRP製番システムは160万円、繰返生産システムは110万円、製番管理システムは110万円です。
同製品の稼働ライセンスは10万円・ユーザー、年間スタンダード保守は16万5,000円〜24万円とされています。
NECのFactory-ONE 電脳工場は、販売管理ベース月額3.6万円から、MRP版・製番管理版月額12.4万円からです。ハイブリッド版は月額14.6万円からと公開されています。
いずれも製品利用の価格です。導入支援やデータ移行、EDIのほか、教育や設備連携も、別途確認します。
見積金額の5つの費用区分
見積書は5つの区分に分け、導入時と運用時それぞれの対象範囲を確認します。
- ライセンス・利用料:製品の費用とクラウド利用料です。
- 設定・開発:要件定義と、それに続く作り込みにかかる費用です。
- システム連携:EDIや会計、WMSとの接続にかかる費用です。MESやQMS、設備との接続も含みます。
- 移行・教育:データクレンジングや利用者への研修の費用です。
- 保守・運用:稼働後も継続してかかる費用です。
製品価格が安くても、顧客別EDIの接続先やハンディ端末の追加、過去データの移行、海外拠点への展開によって、総額は変わります。
ランニングコストには、月額利用料や年間保守が含まれます。データ容量やバックアップ、監視が含まれる場合もあります。さらに、端末や通信、サポート窓口も対象になることがあります。
EDI仕様変更や、OS・データベース更新、セキュリティ対応も確認します。なお、公開情報には、年間保守を導入費の10〜15%程度とする例があります。
自動車部品向けの連携やサポートの範囲で、費用は変わります。そのため、5年分の総保有コストで比べます。
見積もりを取る際のポイントとチェックリスト
相見積もりでは、同じ要件と条件を各社へ渡して比べます。依頼が「自動車部品向けの生産管理システムが欲しい」だけだと、想定範囲が各社で異なり、価格差の理由が分かりません。
RFPには、現状や対象拠点・部門、顧客とEDIの条件を記載します。品目・BOM・工程数やユーザー数、端末数も書き添えます。
移行範囲や連携先、希望時期に加えて、予算の考え方も示します。そのうえで、各社が同じ条件で見積もれる状態にします。
RFPに盛り込む現場シナリオと非機能要件
機能要件は業務シナリオで書きます。機能名だけでなく、変更時に誰が何を確認するかを伝えると、各社の実現方法を比べられます。
- 受注・計画:内示と確定注文の差分やEDI、かんばん、MRPを扱います。
- 製造・品質:BOM・工程や購買・外注、製造実績のほか、品質とロット追跡も含めます。
- 出荷・管理:出荷照合、原価、帳票の要件を整理します。
たとえば、顧客Aの内示変更時に、未着手の製造指示だけを再計画し、確定注文への影響を承認者へ通知する条件を示します。
非機能要件には、稼働時間や応答時間、同時利用者数を入れます。バックアップや復旧目標、権限、監査ログも含めます。
通信断時の継続方法、セキュリティパッチ、障害時の連絡時間も定めます。なお、JAMA・JAPIAは2026年4月16日に、工場領域版のサイバーセキュリティガイドラインv1.0とチェックシートを公開しています。
工場設備やOT環境のパッチ適用、インシデント対応は、IT部門と工場責任者が一緒に要件化します。委託先接続やバックアップも、両者で要件にします。
開発会社の実績と保守体制の確認
候補会社には、自動車部品または同等の量産・加工現場での導入実績を確認します。導入社数だけでなく、どんな現場への導入かも見ます。
- 業務実績:内示やEDI、かんばんの経験を尋ねます。BOM変更やロット追跡、品質、出荷までの経験も聞きます。
- 環境の近さ:似た工程、顧客構成、レガシー環境の事例を確認します。
可能であれば、導入企業の担当者に、予定と実績の期間、追加費用、稼働後の問い合わせ件数を聞きます。現場定着でどんな苦労があったかも尋ねます。
契約前には、要件定義後の変更管理と追加開発の単価を確かめます。データ移行は、どこまでを誰が受け持つかも確認します。
障害対応時間や更新時の互換性、EDI仕様変更も確認します。担当者が交代したときの引継ぎも確かめます。標準機能だと思っていたものが有償オプションや別製品でないか、見積明細とデモを照合します。
高額化と遅延を招くリスクの事前対策
費用が増える要因には、業務を整理しないまま画面を増やすことや、マスタ整備を任せきることがあります。EDI接続先を後から追加することも、費用を押し上げる要因になります。
- 端末・ネットワーク:現場設備を見積もりに含め、必要な環境を事前に確認します。
- 機能の優先順位:標準品へ寄せる範囲、残す独自部分、将来対応を分けます。
- 段階リリース:最初に出す範囲(MVP)と後から出す範囲を契約書に明記します。
現場のキーパーソンが通常業務のまま参加できないと、設計レビューや受入テストが形だけになりがちです。
週次の意思決定会議や課題期限を決めます。未決事項の責任者と、変更承認の基準も定めます。自社が業務とデータの責任を持つことも、成否を左右します。
よくある質問(FAQ)
自社の規模や顧客要件によって、最適な答えは変わります。よくある質問を、導入判断の出発点にしてください。
自動車部品向け生産管理システムの導入期間はどのくらいですか?
標準的なクラウド利用は1〜3か月、パッケージ設定・移行は3〜6か月、EDI・品質・設備連携を含む導入は6〜12か月が目安です。
たとえば、三菱電機デジタルイノベーションのACSEEDでは、自動車部品製造業向けパッケージを9か月で導入した事例が公開されています。
拠点数やデータ整備、顧客接続、現場教育で、期間は変わります。そのため、要件整理から稼働後支援までの工程表で確認します。
パッケージとスクラッチ開発はどちらが適していますか?
多くの企業では、受注やMRP、在庫にパッケージを使います。購買と製造実績も、その対象になります。そのうえで、顧客固有のEDIや設備連携、独自帳票を追加する方法が検討しやすいです。
独自工程や複雑なレガシー連携が競争力に直結し、標準機能に業務を寄せられない場合は、スクラッチも候補です。スクラッチでは、開発費に加えて、将来の保守や担当者の引継ぎ、テスト費用も負担します。
小規模な部品工場でも段階導入できますか?
小規模な部品工場でも段階導入できます。最初は1工場に範囲を絞り、受注や計画、在庫を含めます。製造実績と出荷も対象にします。
内示変更やロット追跡など効果が出やすい課題から始めます。現場入力とマスタを整えたら、品質や設備、原価へ広げます。
他拠点や海外拠点にも広げれば、投資効果を確かめながら範囲を拡大できます。SaaSや標準パッケージでも、顧客EDIと既存会計の連携は先に確認します。
AI機能も最初から導入した方がよいですか?
AIを最初から広範囲に導入する必要はありません。品目コードやBOM、製造実績が不正確だと、現場が結果を信頼しにくくなるからです。設備データや需要履歴の精度も問われます。
まず計画ルールや実績入力を整え、データ品質とKPIも固めます。その後、需要予測や計画候補の提示など、人が結果を検証できる範囲からPoCを始めます。
まとめ
生産管理システムの開発では、製品を選ぶ前に、内示や確定注文、かんばん、EDIを計画にどう反映させるかを整理しておきます。部材と工程、品質のつなぎ方を定め、在庫と出荷も同じ流れで扱います。要件整理から定着までの6フェーズに完了条件を置くと、判断を担当者の経験だけに頼らずに済みます。
費用はクラウド標準利用の50万〜300万円程度から、EDI・品質・設備連携を含む800万〜2,500万円程度まで幅があります。複数拠点のスクラッチや基幹刷新では、2,000万円〜1億円超となるケースもあります。公開価格と自社の範囲を分けて、5年分の総額で比べます。
見積もりは、ライセンスや導入、連携の内訳に分けてそろえます。移行・教育と保守も、同じ区分で見ます。現場シナリオとKPIをRFPに入れ、パイロット導入で確かめます。
▼全体ガイドの記事
・自動車部品製造業向け生産管理システム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
