化学製造業向けバッチ管理システム開発の見積相場や費用/コスト/値段について

化学製造業向けバッチ管理システムの費用は、試行導入なら20万〜60万円程度の設定支援から始められますが、一工場でレシピ・原料ロット・品質・設備連携まで実装すると1,000万〜3,000万円程度が企画段階の目安です。

ただし、これは公開定価ではなく、2026年時点の一般的な生産・製造システム相場に、DCSやPLCとのOT連携、電子バッチ記録、現場教育などの工数を加味した推定レンジです。本記事では、化学工場で費用が膨らむ理由、初期費用と運用費の内訳、価格を左右する要件、失敗しにくい見積比較の進め方を、具体的な数字と導入シナリオで解説します。

▼全体ガイドの記事
・化学製造業向けバッチ管理システム開発の完全ガイド

化学製造業向けバッチ管理システムの費用相場はいくらですか?

化学工場のバッチ管理システム費用を検討するイメージ

費用相場の結論は、どこまでを「バッチ管理」に含めるかで大きく変わります。帳票やロット管理だけなら数百万円台から検討できますが、設備から実績を自動収集し、レシピ実行、品質判定、ERP・LIMS・WMS連携まで含めると数千万円規模になります。

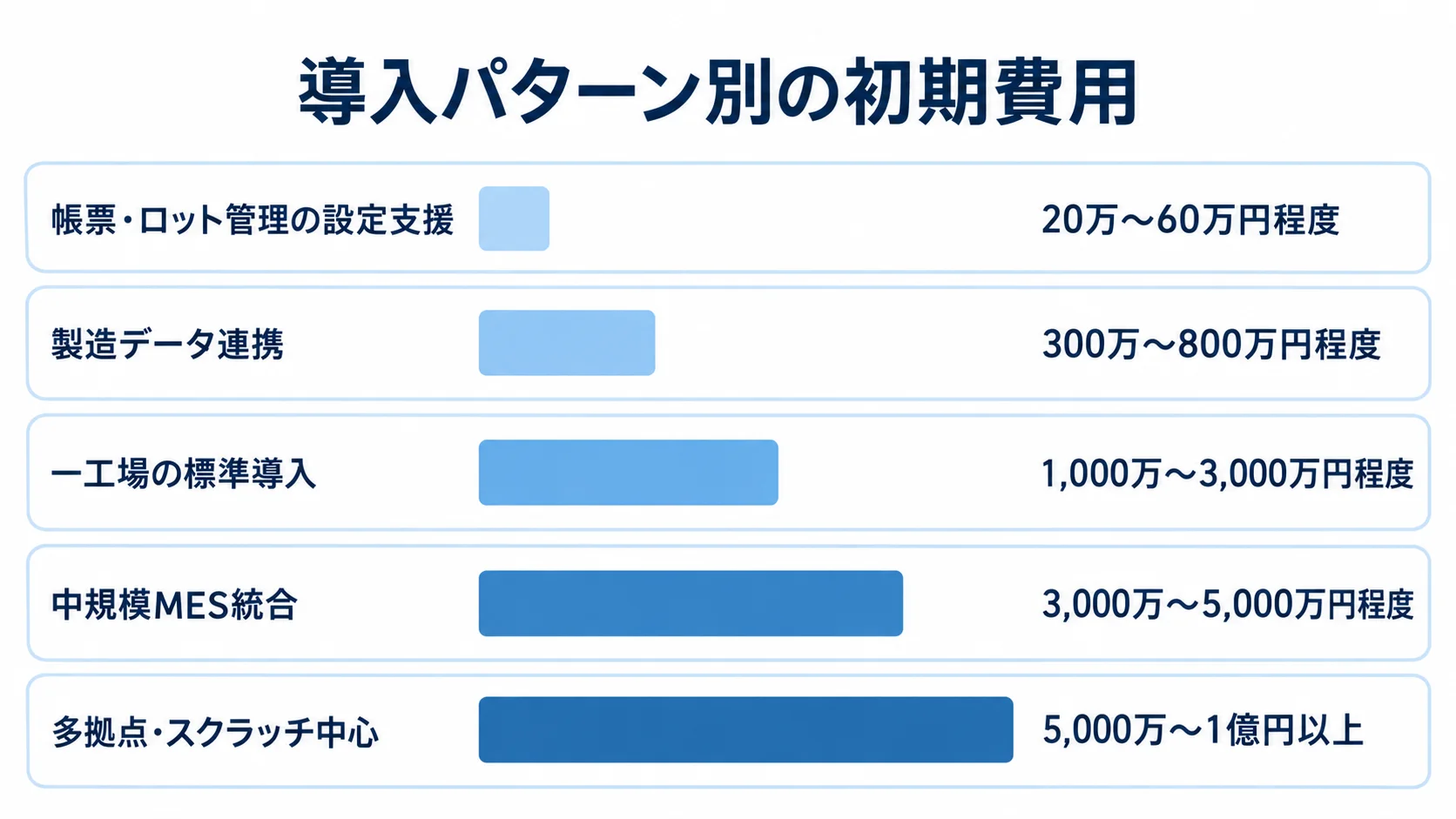

導入パターン別の初期費用と開発期間

企画段階では、導入範囲を次の4層に分けて考えると、見積書の金額を比較しやすくなります。クラウドやSaaSで帳票・ロット管理を試す場合は、初期設定支援が20万〜60万円程度、製造データ連携まで行う場合は300万〜800万円程度が目安です。期間は数週間から3か月程度です。

標準パッケージを一工場へ導入し、レシピ、原料ロット、バッチ実績、ERPまたはLIMSとの連携、限定的な画面変更まで含める場合は、1,000万〜3,000万円程度、3〜9か月程度を見込みます。複数ラインのDCS・PLC連携、電子記録、品質管理、冗長化、データ移行、現場教育まで含む中規模MES統合では、3,000万〜5,000万円程度、6〜12か月程度になりやすいです。

複数工場を共通テンプレートで展開する場合や、独自の反応工程をスクラッチ中心で作る場合は、5,000万〜1億円以上となり、制御連携やバリデーションの範囲によっては1億〜数億円規模もあり得ます。これらのレンジは、指定Q&Aとリサーチノートの2025〜2026年企画段階推定に基づくもので、設備数、タグ数、レシピ数、同時実行バッチ数、連携本数によって上下します。

公開価格ではなく推定レンジとして見る理由

バッチ管理製品は、ライセンスを単独で買って終わるものではありません。製品ページに「見積のご相談」と案内される例が多く、横河電機のOpreX Batch MES C1-T1も、化学プロセス向けのMESパッケージとしてレシピや製造実績、ERP・スケジューラーとの連携を説明していますが、設備構成ごとの価格表は公開していません(出典: 横河電機「OpreX Batch MES C1-T1」製品情報、2026年確認)。

そのため、単純なユーザー数課金だけを比べると、後から発生するインターフェース開発、現場端末、試験環境、データ移行、立会い、教育、休日の切替作業を見落とします。見積を依頼するときは、初期ライセンス、導入設定、個別開発、連携、インフラ、テスト、教育、保守を分けた内訳を求めることが重要です。

費用の内訳は何に分かれますか?

バッチ管理システムの費用内訳を確認するイメージ

化学製造業向けの見積は、アプリケーションだけでなく、現場の設備、データ、品質保証、運用体制までを含めて初めて実態に近づきます。各項目を分けて把握すると、削ってよい費用と、削ると本稼働リスクが高まる費用を判断できます。

ライセンス・サーバー・現場端末の費用

ライセンス費は、ユーザー数だけでなく、設備数、タグ数、接続する制御機器、同時実行するバッチ数、履歴保存量、開発環境と本番環境の数で決まります。たとえば、閲覧者が少なくても、複数のDCSや計量器から大量の信号を取り込む場合は、接続用ライセンスやデータ収集基盤の費用が増える可能性があります。

オンプレミスでは、サーバー、バックアップ、無停電電源、予備機、工場内ネットワーク、操作端末を準備します。24時間操業で停止許容時間が短い工場では、待機系サーバーや二重化の設計が必要です。EmersonのDeltaV Batchも、Batch Executive、Batch Historian、Campaign Managerに加えて、単一障害点を減らす冗長構成を製品機能として説明しています(出典: Emerson「DeltaV Batch Control and Operations」、2026年確認)。冗長化は安心材料ですが、機器、設定、切替試験、保守契約の費用が加わります。

連携・データ移行・テストの費用

化学工場では、ERPから製造指図を受け取り、バッチ管理側で実行指図を作成し、実績をERPへ返します。さらに、LIMSの分析結果、WMSの在庫、計量器の実績、DCS・PLC・SCADAの温度や圧力などをつなぐため、接続先が増えるほど設計とテストの工数が増えます。インターフェース1本を単純なCSV連携にするか、通信断から自動再送できるAPI連携にするかでも、品質と費用が変わります。

既存のレシピ、原料ロット、設備マスタ、製品規格、過去バッチ記録を移行する場合は、データクレンジングも必要です。紙やExcelで管理していたレシピに表記揺れ、単位の違い、廃止版の混在があると、移行前の整理だけで期間を要します。テストでは正常系だけでなく、原料欠品、設備使用不可、通信断、途中停止、再開、規格外、再加工、手動操作後の再同期を確認します。ここを省くと、見積上は安くても本稼働後の追加改修や操業停止につながります。

教育・バリデーション・保守の費用

現場で使える状態にするには、管理者、製造担当者、品質保証、設備保全、IT・OT担当者ごとの教育が必要です。レシピの承認、権限分離、逸脱や保留の解除、電子記録の確認方法までを職務別に訓練し、手順書と復旧手順を整備します。医薬品や輸出先の要件、顧客監査などで電子記録・電子署名の適格性が求められる場合は、要求範囲を確認して追加の試験・文書化費用を見込む必要があります。FDAのPart 11は規制記録を電子記録・電子署名で扱う場合の適用を整理したもので、すべての化学品に一律適用されるという意味ではありません(出典: U.S. FDA「Part 11, Electronic Records; Electronic Signatures – Scope and Application」、2026年確認)。

保守費は、リサーチノートの企画段階目安では初期費用の15〜25%程度を年間で見込む考え方です。問い合わせ対応だけでなく、OS・データベースの更新、制御機器の更新、バックアップ確認、脆弱性対応、ライセンス更新、レシピ変更支援、バリデーションの再実施が含まれるかを確認します。クラウドでも、利用料、データ転送、バックアップ、エッジ機器、サポートプランが別契約になる場合があります。

費用が変動する要因は何ですか?

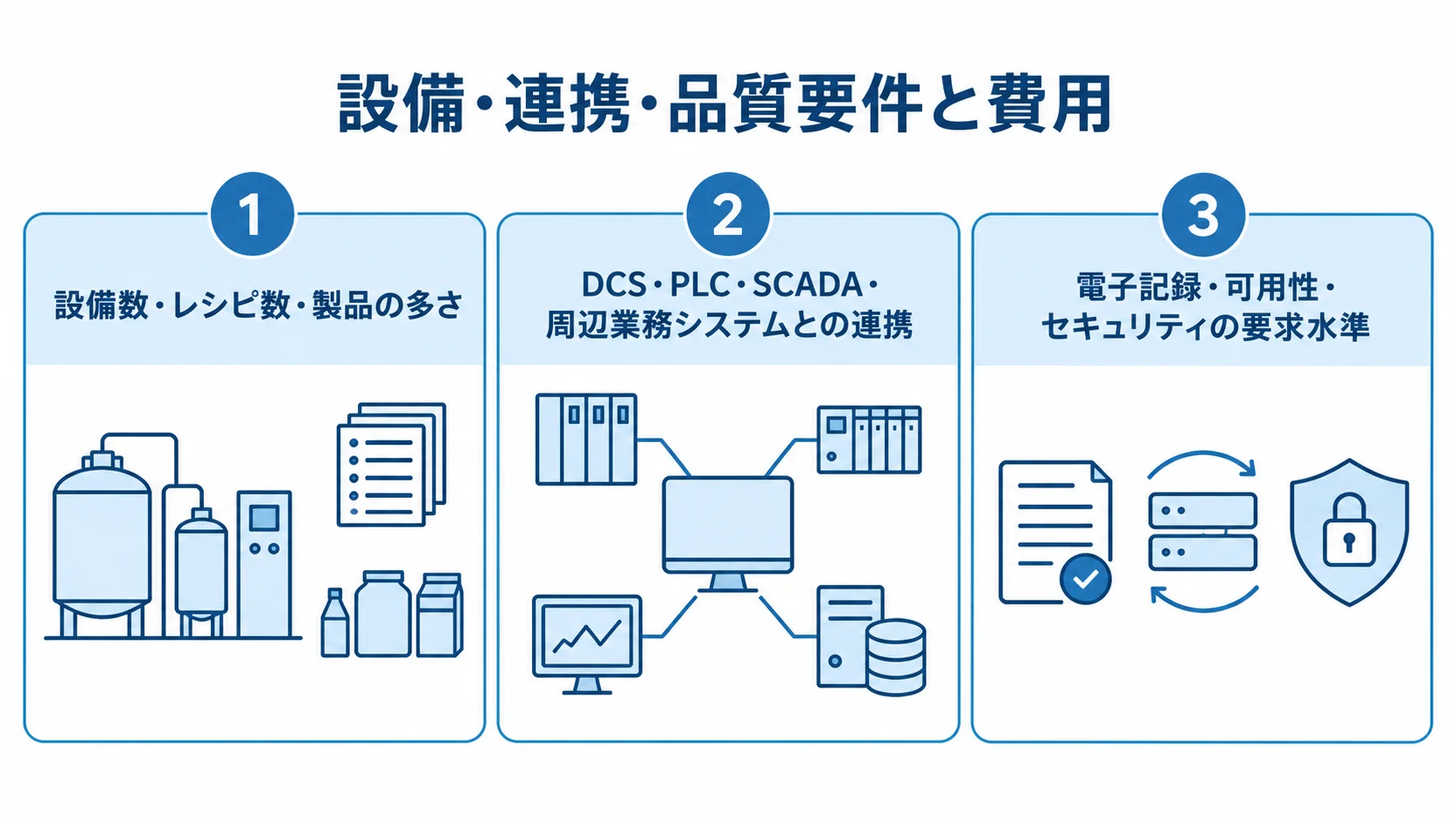

化学工場の設備連携と費用変動要因を考えるイメージ

同じ「一工場導入」でも、既存設備を活用できる案件と、制御層から作り直す案件では費用が異なります。見積金額だけでなく、どの要因が金額を押し上げているかを確認すると、予算内に収めるための現実的な調整ができます。

設備数・レシピ数・製品の多さ

設備の種類と数が増えると、設備モデル、信号マッピング、インターロック、操作画面、異常時の復旧シナリオが増えます。同じ反応釜でも、容量、撹拌機、温調方式、洗浄条件、使用できる原料が異なれば、共通設定だけでは処理できない場合があります。

レシピも、数だけでなく版管理や承認の複雑さが重要です。製品ごとに配合、投入順、加熱温度、保持時間、サンプリング条件が異なり、設備ごとのスケーリングや代替原料を許可する場合は、マスターレシピ、サイトレシピ、実行レシピを分けて管理します。Rockwell AutomationのFactoryTalk BatchはISA-88.01を基盤に、レシピエディター、設備エディター、バッチ実行、電子バッチ記録を構成要素として説明しています(出典: Rockwell Automation「FactoryTalk Batch」、2026年確認)。このような標準モデルに合わせられる範囲が広いほど、個別開発を抑えやすくなります。

DCS・PLC・SCADA・周辺業務システムとの連携

既存DCSやPLCを残してMESだけを追加できるかは、費用を左右する大きな分岐です。制御機器のメーカー、通信プロトコル、タグの命名、時刻同期、データの欠損時の扱い、現場ネットワークの分離状況を調査します。インターネット経由で制御ループを動かすのではなく、リアルタイム制御とバッチ実行は工場内またはエッジ側に置き、全社分析や長期保存をクラウドへ送るハイブリッド構成が現実的です。

連携先がERP、LIMS、WMS、CMMS、計量器、防爆端末まで広がると、接続仕様、責任分界、結合テスト、障害時の再送設計が必要です。一方、最初からすべてをリアルタイム連携せず、PoCではCSVや限定APIで効果を確認し、本導入で重要データだけを自動化する方法もあります。費用を下げるには、連携をなくすのではなく、業務上の重要度と許容遅延で優先順位を付けることが有効です。

電子記録・可用性・セキュリティの要求水準

品質保証や顧客監査で、誰が、いつ、どのレシピ版を承認し、どの値を変更したかを追跡する必要がある場合は、監査証跡、電子署名、権限分離、保存期間、バックアップ復元試験を設計します。これは画面を追加するだけでなく、業務手順と承認フローを変えるため、要件定義と教育の工数が増えます。

また、化学工場のシステムでは情報漏えいだけでなく、停止による安全・品質・操業への影響を考えます。NIST SP 800-82 Rev.3はOTのセキュリティで、可用性や物理プロセスへの影響を考慮した構成、ネットワーク分離、リモート保守、バックアップ、インシデント時の運用を扱っています(出典: NIST「SP 800-82 Rev.3」、2023年)。高可用性や手動運転への切替をどこまで求めるかをRFPに書かないと、見積の前提が会社ごとにばらばらになります。

費用を抑えながら導入する進め方は?

バッチ管理システムを段階導入するイメージ

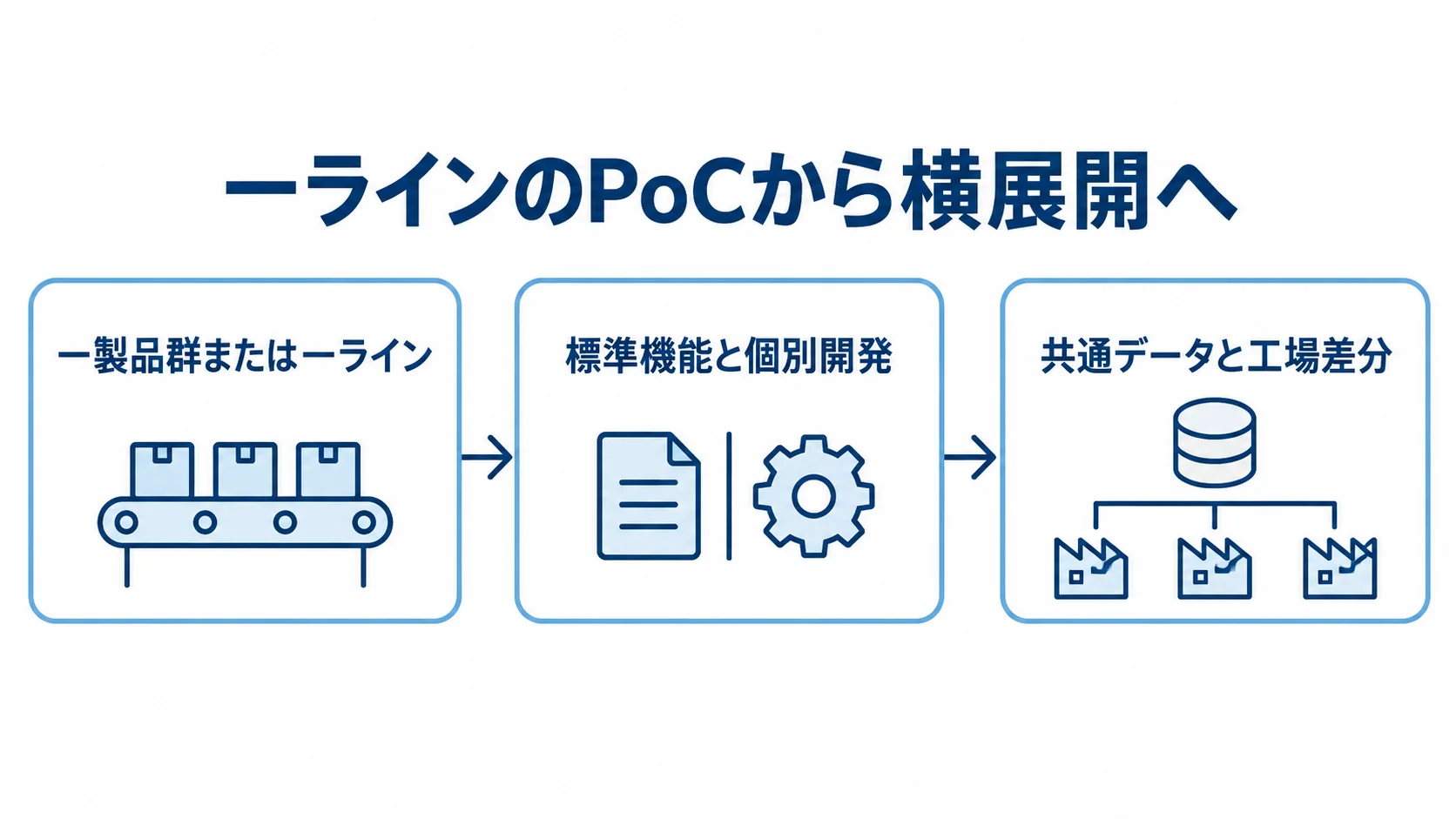

予算を守るポイントは、全工場の全機能を一度に作ることではなく、価値とリスクを検証できる単位に分けることです。特に化学工場では、現場の例外処理を把握しないまま要件を固定すると、後工程で追加開発が増えます。段階導入では、費用だけでなく、操業を止めずに学習できる効果があります。

最初は一製品群または一ラインに絞る

最初のPoCでは、原料ロット追跡、レシピ版管理、自動実績収集のうち、経営課題に直結する2〜3項目へ絞ります。たとえば「投入ミスを減らす」「紙の転記をなくす」「規格外バッチの追跡時間を短くする」など、現場が確認できるKPIを設定します。画面の見た目よりも、バッチID、時刻、設備、原料ロット、レシピ版が一つの記録に結び付くことを優先します。

PoCの対象を選ぶときは、最も簡単なラインではなく、代表性があり、かつ失敗しても全操業に波及しにくいラインを選びます。正常な実行だけでなく、通信断、設備ロック、原料欠品、異常値、途中停止からの再開、手動記録からの再同期を試します。ここで見つかった例外を標準機能、設定変更、個別開発のどこで扱うか決めることが、後の見積精度を上げます。

標準機能と個別開発の境界を決める

標準パッケージは短納期、再利用性、保守のしやすさに優れますが、自社の特殊な反応条件や洗浄・切替の手順をそのまま再現できるとは限りません。個別開発を検討するのは、製品競争力や安全・品質に関わり、標準機能では業務を成立させられない領域です。帳票の見た目や、担当者ごとの慣れだけで画面を作り替えると、将来のアップデート費用が増えます。

ISA-88の設備モデル、手順モデル、レシピ、バッチ記録に沿って業務を整理すると、工場差分を設定で吸収しやすくなります。横河電機は、機能性化学品のバッチプラント向けに、レシピ、標準作業手順、フローチャートをローコードで調整できる製品構成を説明しています(出典: 横河電機「OpreX Batch MES」発表、2024年)。パッケージの標準モデルに合わせられる部分を先に見極め、独自性のある部分だけを拡張する考え方が、初期費用と保守費の両方を抑えます。

横展開を前提にデータと運用をそろえる

一工場で稼働した後に複数工場へ展開するなら、共通の製品、原料、設備、レシピ版、バッチ記録のデータモデルを先に決めます。工場ごとにソースコードを分岐させると、アップデートや障害対応の費用が積み上がるため、設備差分をパラメータや設定で管理する設計が重要です。共通KPIとして、バッチ処理時間、歩留まり、原単位、再加工率、紙記録の削減量を決めると、展開の判断もできます。

Siemensが公開するBASFの事例では、OpcenterでERPとSCADAの間をつなぎ、化学品のバッチ生産時間を5〜10%短縮し、月5日分の手作業書類を削減したと報告されています(出典: Siemens「BASF reduces batch production time by 5–10%」、2022年)。この数値は特定企業の事例であり、自社で同じ効果が保証されるものではありませんが、自動収集や紙削減のKPIを見積の効果試算に入れる参考になります。

見積を取る際に確認すべきポイントは?

バッチ管理システムの見積条件を比較するイメージ

複数社から見積を取るときは、同じ条件で比較できるRFPを準備します。単に「化学工場のバッチ管理を導入したい」と伝えるだけでは、各社が想定する範囲が異なり、安い見積が単に機能不足ということもあります。

RFPに記載する現状情報と要件

RFPには、対象工場とライン、製品数、レシピ数、月間バッチ数、設備一覧、DCS・PLC・SCADAのメーカー、タグ数、計量器、ERP・LIMS・WMS・CMMSの製品名、現行の紙・Excel帳票、原料ロットの扱い、再加工や分割・統合の有無を記載します。加えて、停止可能時間、稼働時間帯、ネットワーク境界、バックアップの目標、保存期間、権限、監査証跡、電子署名、必要な防爆端末、希望するKPIも明示します。

要件を機能名だけで書かず、「原料欠品時はバッチを保留し、承認された代替原料だけを選べる」「通信断の間に現場で入力した実績を復旧後に重複なく再同期する」のような業務シナリオで書くことがポイントです。ベンダーには、標準機能、設定、追加開発、外部製品、対象外を区分して回答してもらいます。

価格だけでなく導入体制を比較する

見積比較では、初期費用の合計だけでなく、ライセンス、連携、データ移行、テスト、教育、保守を横並びにします。特に、現場観察と要件定義を誰が担当するか、設備メーカーや制御ベンダーとの調整を誰が担うか、夜間・休日の切替に対応できるかを確認します。化学・原薬・塗料・インキ・樹脂・電子材料など、似たバッチ現場の実績があっても、自社の設備構成にそのまま適用できるとは限りません。

デモでは正常系のレシピ実行だけで判断せず、設備が使えない場合、原料の期限切れ、規格外、途中停止、再加工、レシピ改訂、手動介入、通信断からの復旧を見せてもらいます。Rockwellは電子バッチ記録をバッチ実行中に作成し、時間、数値、文字列などのイベントを記録する構成を説明しています(出典: Rockwell Automation「Electronic batch records」、2026年確認)。自社の監査・品質業務で必要な証跡が取れるかを、画面ではなく出力データで確認します。

追加費用と操業リスクを契約前に確認する

追加費用が発生する条件は、契約前に一覧化します。代表例は、想定外の設備信号、レシピ数の増加、データ移行のやり直し、追加の帳票、休日の立会い、バリデーション文書、脆弱性対応、保守対象外のOS更新です。要件変更の単価、前提条件、受入条件、障害の優先度、復旧目標、データ欠損時の責任分界まで決めておくと、稼働直前の認識違いを減らせます。

安価な見積を選ぶこと自体が問題なのではありません。重要なのは、対象外の範囲を把握し、段階導入の次フェーズとして計画できることです。要件定義、連携テスト、移行リハーサル、現場教育を削って価格を下げると、稼働後の手戻りや操業停止の方が高くつく可能性があります。費用とリスクをセットで評価し、価格の根拠を説明できる会社を選びます。

よくある質問

化学製造業向けバッチ管理システムの疑問を確認するイメージ

化学製造業向けバッチ管理システムの見積で、特に質問が多い費用、既存設備、クラウド、導入期間について回答します。自社の条件に当てはめるときは、以下の回答を出発点にして、設備数や連携範囲をベンダーへ提示します。

小規模なPoCならいくらかかりますか?

帳票・ロット管理中心の試行であれば、設定支援として20万〜60万円程度から検討できます。ただし、DCS・PLC、計量器、LIMSなどとの製造データ連携を含めると、300万〜800万円程度になる推定です。対象を一ライン、一製品群、2〜3個のKPIに絞り、制御のリアルタイム実行を含めないことが前提になります。

既存のDCSやPLCを残したまま導入できますか?

既存のDCSやPLCを残し、その上にMESやバッチ管理機能を追加する構成は可能です。ただし、通信プロトコル、タグ、時刻同期、異常時の再送、設備側の改修可否によって費用と期間が変わります。制御ループや安全インターロックを無理にクラウドへ移さず、工場内・エッジ側で実行し、分析やマスタ共有をクラウドに置く設計が基本的な候補になります。

クラウドならオンプレミスより安くなりますか?

クラウドだから必ず安くなるとは限りません。サーバーの初期購入を抑えられる一方、エッジ機器、データ転送、バックアップ、ネットワーク、サポート、現場端末、工場内の可用性対策が必要です。リアルタイム制御は工場内またはエッジ、全社横断の分析や長期保存はクラウドという分担で、5年程度の総保有コストを比較します。

導入期間はどのくらい見ておくべきですか?

帳票・ロット管理の試行なら数週間〜3か月程度、一工場の標準パッケージ導入なら3〜9か月程度、中規模のMES・OT統合なら6〜12か月程度が企画段階の目安です。レシピや設備の整理、連携テスト、移行リハーサル、教育、休日の切替を含めるかで変わります。多拠点展開やスクラッチ中心の場合は12〜24か月以上も想定し、段階ごとの受入条件を設定します。

まとめ

化学製造業向けバッチ管理システムの費用計画をまとめるイメージ

化学製造業向けバッチ管理システムの費用は、試行導入の20万〜60万円程度から、一工場の標準パッケージ導入で1,000万〜3,000万円程度、中規模MES・OT統合で3,000万〜5,000万円程度、多拠点・スクラッチ中心で5,000万〜1億円以上まで広がります。金額は公開定価ではなく、設備、レシピ、連携、電子記録、冗長化、教育、保守の前提を含む推定レンジです。

費用を決める前に整理すること

まず、対象工場・ライン・製品群を決め、原料ロット追跡、レシピ版管理、自動実績収集、品質記録など、最初のKPIを絞ります。そのうえで、設備一覧、レシピ数、バッチ数、連携先、停止許容時間、保存期間、権限、監査証跡をRFPに記載し、標準機能、設定、個別開発、対象外を分けた見積を依頼します。

費用最適化の要点

費用を抑えるには、全工場を一括刷新せず、一ラインのPoCで例外処理とデータ品質を検証し、標準パッケージと設定変更を優先します。一方で、要件定義、異常系テスト、移行リハーサル、教育、バックアップ、保守を削ると、追加請求や操業停止のリスクが高まります。初期費用だけでなく、年間保守を初期費用の15〜25%程度とする考え方や、5年程度の総保有コストで比較することが重要です。

化学製造業のバッチ管理では、システムの機能数よりも、現場のレシピ、設備状態、原料ロット、品質判定、異常時の復旧が一つの記録としてつながることが価値になります。自社の操業条件を整理したうえで、化学バッチと制御層の双方を理解する開発会社へ相談し、費用の根拠と導入後の運用まで確認します。

▼全体ガイドの記事
・化学製造業向けバッチ管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
