輸出入管理システムとは、海外との受発注から船積み、通関、入出荷、請求、在庫、採算、証憑管理までを案件単位でつなぎ、貿易業務を一元管理する基幹システムです。通関申告だけを電子化する仕組みではなく、社内の販売・購買・在庫・会計と外部の物流・通関手続を連携させる点に本質があります。
Excelやメールによる転記、担当者ごとに異なる管理表、為替や輸入諸掛を反映できない粗利計算に悩んでいる企業は少なくありません。本記事では、輸出入管理システムの全体像、種類、NACCSとの違い、開発の進め方、2026年時点で確認できる費用相場、開発会社・ベンダーの選び方、法令対応、失敗を防ぐポイントまでを順番に解説します。
▼関連記事一覧
・輸出入管理システム開発の進め方/やり方/流れや方法/手法/工程/手順
・輸出入管理システム開発でおすすめの開発会社/ベンダー6選と選び方
・輸出入管理システム開発の見積相場や費用/コスト/値段について
・輸出入管理システム開発の発注/外注/依頼/委託方法について
輸出入管理システムとは何ですか?

輸出入管理システムは、輸出と輸入の案件情報を起点に、書類、貨物、金銭、在庫、承認履歴を一つの流れで管理する仕組みです。導入目的は単なる入力作業の削減だけではなく、案件の現在地と採算を早く把握し、未審査の出荷や書類不備を防ぎ、担当者が変わっても業務を継続できる状態をつくることです。
輸出入のどの業務を一元化できますか?
輸出では、見積、受注、取引先や仕向地の審査、該非判定、許可・承認、出荷可否、船積み、Invoice、Packing List、Shipping Instructionの作成、売上計上、入金確認までを管理します。輸入では、発注、船積み予定、入港、通関、入荷、検収、仕入計上、関税や運賃などの輸入諸掛の按分、納期と滞留の確認までが対象になります。
共通の土台になるのが商品、型番、HSコード、原産国、仕向地、取引条件、通貨、税率、船社、フォワーダー、倉庫、担当者、権限などのマスタです。マスタを案件情報と結び付けることで、同じ商品名の表記揺れや通貨の取り違えを減らし、書類や会計への二重入力を抑えられます。輸入諸掛込みの実際原価や案件別粗利を把握しやすくなる点も重要です。
NACCSと輸出入管理システムは何が違いますか?
NACCSは税関などへの申告や関連手続を電子的に行うための貿易手続の基盤であり、社内の受注、購買、原価、承認、在庫、証憑検索を丸ごと代替するものではありません。したがって、NACCSを使っていても、社内の案件管理がExcelやメールに分散していれば、転記や確認の負担は残ります。輸出入管理システムは社内業務の基幹として動き、NACCSとの間でデータを送受信する役割分担で考えると整理しやすいです。
NACCSは2025年10月に第7次NACCSが稼働開始したため、既存システムとの接続方式、利用者側の移行作業、テスト環境、エラー時の再送方法を要件定義の段階から確認する必要があります(出典: NACCS「掲載情報一覧」「会社沿革」、2026年確認)。接続できるかどうかだけでなく、送信済み・受付済み・差戻し・再送待ちを社内画面で追跡できるかまで設計することが安全です。
輸出入管理システムの主な種類と選び方

選択肢は、クラウド型の標準サービス、パッケージを設定して使う方式、既存のERPや販売管理を拡張する方式、個別開発する方式に大きく分けられます。優劣を先に決めるのではなく、業務を標準化できる範囲、既存システムとの連携、法令や社内規程に関わる固有要件、将来の拠点・取引量を同じ軸で比較します。
クラウド・パッケージ型が向く企業
クラウド・パッケージ型は、輸出入の標準業務を短期間で整えたい企業に向きます。サーバーやOSの運用を自社で抱えにくく、複数拠点やテレワークから利用しやすい点が利点です。標準帳票、通貨、書類、在庫、権限、承認などが自社の業務に合えば、数か月単位での導入を目指せます。
一方で、標準機能に合わせて業務を変えられるかが成否を左右します。契約前には、ユーザー数の数え方、初期設定、マスタ移行、教育、追加帳票、APIやCSVの利用可否、アップデート時の互換性、解約時のデータ返却を確認します。クラウドであっても、法令マスタの更新を誰が担うのかは別途確認が必要です。
個別開発・大規模基盤が向く企業
個別開発は、複雑な原価計算、独自の取引審査、特殊な物流、海外法人とのデータ連携、既存ERP・WMS・EDIとの深い統合など、標準機能では業務を維持できない場合に検討します。自社独自の競争力をシステムに反映しやすい反面、初期費用と期間が大きくなり、法令改正や取引条件の変更のたびに改修が発生しやすくなります。
最初から全機能をスクラッチで作るのではなく、受注・発注、書類、在庫、審査、出荷可否のようにリスクと効果が大きい領域を先に整え、会計や分析、海外拠点を段階的に拡張する方法が現実的です。将来の追加開発を見据え、API、データ項目、権限、ログ、データ出力の仕様を初期設計で明確にします。

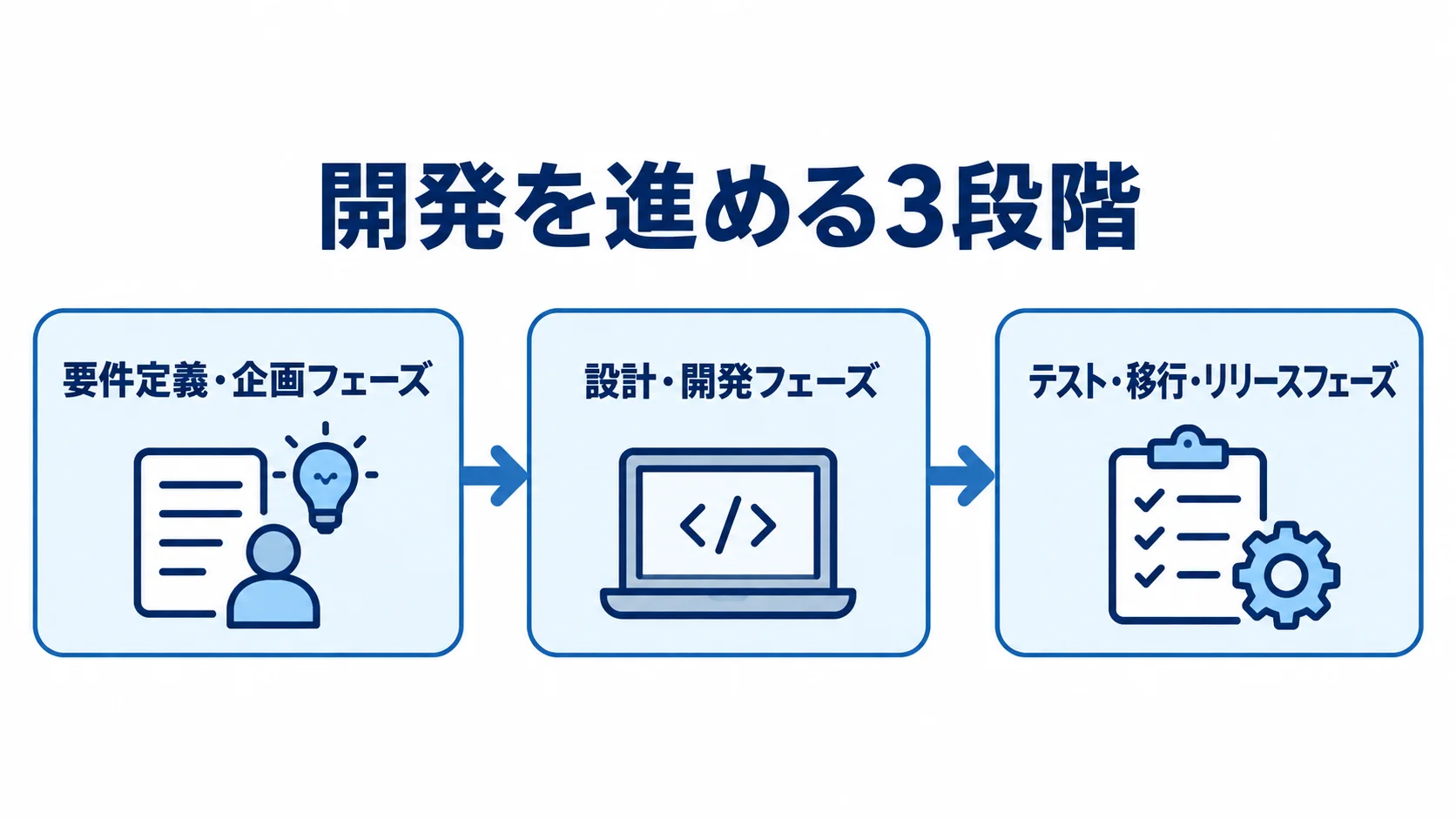

輸出入管理システム開発の進め方

開発の成否は、画面を作り始める前に業務と責任の境界を整理できるかで決まります。輸出、輸入、通関、物流、倉庫、会計、法務の担当者がそれぞれ異なるため、現状の手順を一つの部署の常識だけで定義しないことが重要です。
▶ 詳細はこちら:輸出入管理システム開発の進め方/やり方/流れや方法/手法/工程/手順
要件定義・企画フェーズで決めること
まず、対象業務を見積、受注、発注、船積み、通関、入出荷、請求・入金、在庫、原価、審査、証憑に分解し、案件がどの状態を通るかを業務フローにします。取引量、月間案件数、ユーザー数、拠点数、輸出と輸入の比率、使用通貨、帳票の種類、既存システム、外部接続先、法令上の承認ポイントも記録します。
次に、MUST、できれば実現したいWANT、将来検討する項目を分けます。たとえば、未審査の出荷を止める機能、許可証と案件の紐付け、操作ログ、外貨換算、輸入諸掛の按分は、後回しにすると手戻りが大きくなりやすい要件です。業務ごとの責任者と承認者を決め、例外処理や差戻しもフローに含めます。
設計・開発フェーズで確認すること
設計では、商品・取引先・通貨・取引条件・HSコード・原産国などのマスタ構造、案件番号の採番、ステータス、権限、承認履歴、証憑の保存単位を決めます。InvoiceやPacking Listなどの帳票は、見た目だけでなく、どのデータから生成するか、再発行時にどの版を残すか、訂正履歴をどう持つかまで定義します。
外部連携では、NACCS、会計、販売管理、ERP、WMS、EDI、銀行、物流事業者などの間で、どのシステムを正とするかを決めます。API連携ができない場合のCSVやファイル連携、送信失敗時の再送、重複登録の防止、差分確認、通信ログも設計対象です。Webアプリを採用する場合は、SSOや多要素認証、権限分離、暗号化、バックアップ、監視の要件も同時に整理します。
テスト・移行・リリースフェーズで行うこと
テストは画面単位だけでなく、見積から受注、船積み、通関、入荷、請求、入金、在庫、会計までをつなげた業務シナリオで行います。輸出と輸入、分納、通貨が異なる取引、納期遅延、差戻し、書類の再発行、連携エラー、許可が必要な案件を用意し、現場担当者が実際の言葉で確認します。
移行では、商品・取引先・過去案件・在庫・未収未払・書類を対象に、重複、表記揺れ、欠損、古いコードを洗い出します。すべての過去データを移すのではなく、検索や監査に必要な期間と、参照用に保管するデータを分ける方法もあります。リリース後は、問い合わせ窓口、障害時の切り戻し、法令やマスタ更新の担当者、KPIの確認日を決め、稼働後の改善を計画します。
輸出入管理システムの費用相場とコストの内訳

輸出入管理システムの費用は、月額サービスの利用料だけでなく、初期設定、マスタ移行、帳票、外部連携、教育、保守、法令対応を含めて判断します。2026年時点で公開されている料金表や導入事例を確認すると、標準サービスは月額1万円台から8万円台、初期導入は数十万円から数百万円まで幅があります(出典: 貿易業務システムの公開料金表・公開導入事例、2026年確認)。
▶ 詳細はこちら:輸出入管理システム開発の見積相場や費用/コスト/値段について

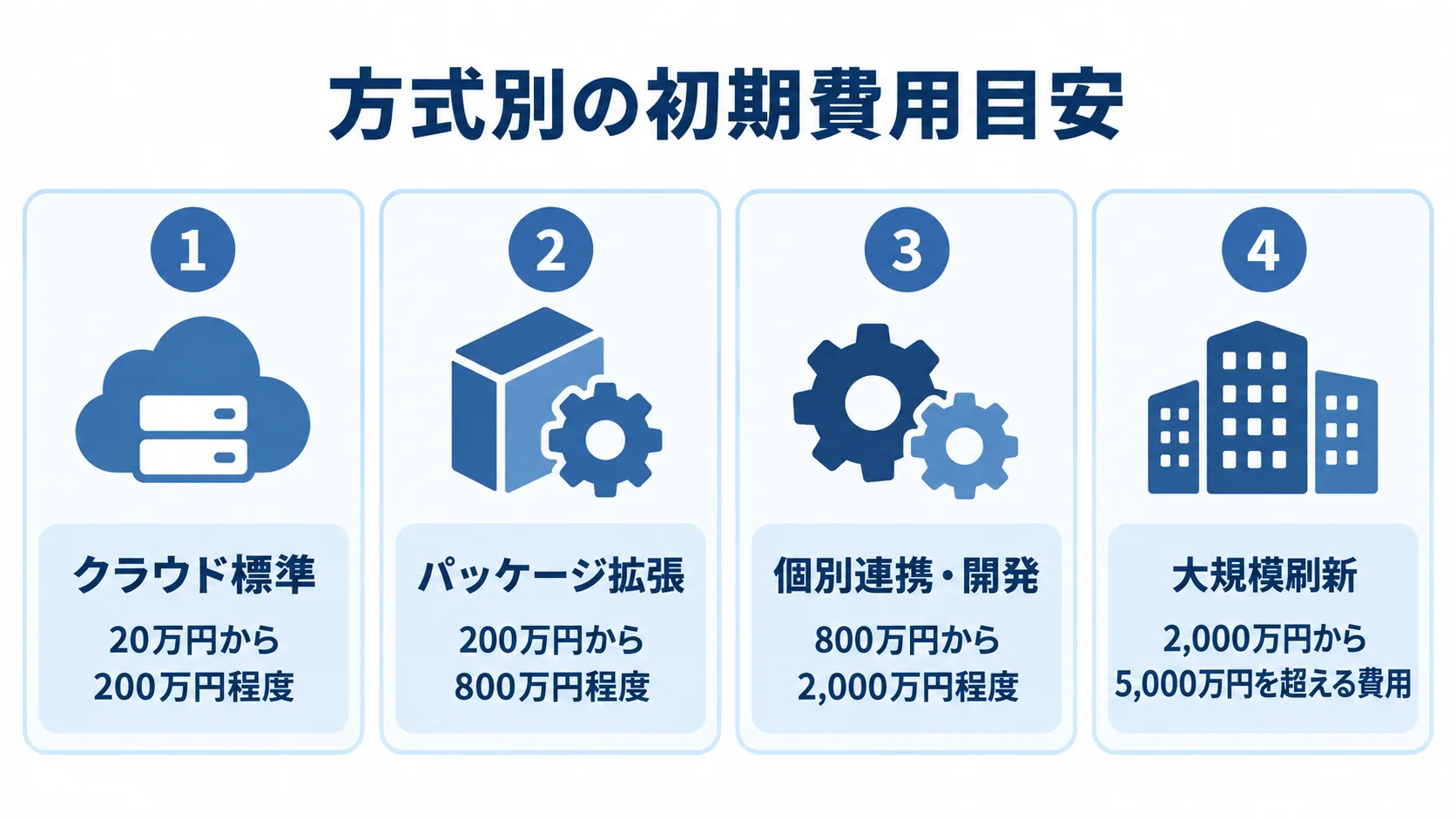

4層で見る初期費用の目安
クラウドの標準導入は、初期費用20万円から200万円程度、期間1〜3か月が一つの目安です。数名から25名程度で、標準帳票、基本設定、限定的なデータ移行を前提にしたレンジです。パッケージに帳票や会計連携を加える場合は、200万円から800万円程度、2〜6か月が目安になります。公開事例では、1〜11ユーザーで初期20万〜70万円、1〜3か月、25名規模で約200万円、約6か月という例もありますが、個別事例であり、そのまま自社の見積額にはなりません(出典: 公開導入事例、2026年確認)。
ERP、WMS、会計、NACCS、EDIなどの連携、複数拠点、承認、証憑、在庫・原価を含む個別開発では、800万円から2,000万円程度、4〜9か月が目安です。海外拠点、多言語、多通貨、複雑な審査、旧システムからの大規模移行、長時間運用まで含む基盤刷新では、2,000万円から5,000万円を超え、9〜18か月以上かかることもあります。これら上位レンジは業務システム一般の相場から輸出入管理に当てはめた概算で、統計上の固定価格ではありません。
見落としやすいランニングコスト
月額利用料のほかに、ユーザー追加、ストレージ、帳票出力、API接続、NACCSやEDIの接続、サーバー、バックアップ、監視、保守サポート、法令改正対応、教育、問い合わせ対応が発生します。導入初年度だけでなく、3年から5年の総保有コストで比較すると、初期費用が安くても追加開発や運用負担で逆転するケースを見つけやすくなります。
一般的な業務システムでは、保守・運用費を初期開発費の5〜15%程度として見る考え方がありますが、外部接続、法令マスタ、24時間監視、サポート時間によって変わります。見積書では、初期設定費、移行費、追加開発費、教育費、保守費、連携費を分けてもらい、何が標準範囲で何が別料金かを確認します。
輸出入管理システムの開発会社・ベンダーの選び方

開発会社・ベンダーは、知名度や機能数だけでなく、自社の取引形態をどこまで理解し、導入後の運用まで責任を持てるかで選びます。輸出中心のメーカー、少人数の輸入卸、通関・海貨、海外拠点を持つ企業では、必要な機能と連携が異なるため、単純なランキングは適切ではありません。
業種・業務適合性を確かめる方法
提案を受ける際は、「輸出と輸入のどちらに強いか」「商社、メーカー、物流など近い業態の経験があるか」「通関と社内業務をどこまで一つの案件でつなげられるか」を確認します。デモではきれいなサンプル画面ではなく、自社の実データに近い商品、通貨、取引条件、分納、輸入諸掛、差戻しのシナリオを動かしてもらいます。
標準機能と追加開発の境界も重要です。既存画面を少し変えるだけに見えても、アップデート時の保守対象外になったり、別の帳票や権限に影響したりすることがあります。要件一覧に標準、設定、追加開発、運用回避の区分を記載し、追加開発の単価と納期を契約前に確認します。
連携・法令・セキュリティを評価する方法
NACCS、会計、ERP、販売管理、WMS、EDIとの連携方式、接続試験、障害時の再送、データの正確性を確認します。法令対応では、外為法に基づく該非判定や取引審査、許可証の紐付け、未審査出荷のブロック、監査ログ、法令・税率・取引先マスタの更新責任を確認します。経済産業省は安全保障貿易管理について、輸出者等の自主管理や輸出管理内部規程の整備を案内しており、システムだけでなく社内規程と承認者の運用が必要です(出典: 経済産業省「安全保障貿易管理・企業等の自主管理の促進」、2026年確認)。
セキュリティは、権限を役割ごとに分けるRBAC、多要素認証、通信と保存データの暗号化、操作ログ、バックアップ、脆弱性対応、障害通知、復旧目標を確認します。さらに、データの所有権、仕様書やソースの扱い、解約時のデータ出力、再委託先、サポート時間、サービス停止時の連絡方法を契約に書きます。安価な導入費だけでなく、業務を止めない条件を評価することが大切です。
RFPと見積比較で聞くべき項目
RFPには、対象業務、取引量、ユーザー数、拠点、輸出入の比率、必要帳票、通貨、マスタ、既存システム、外部接続、法令上の承認、移行対象、希望時期を記載します。そのうえで、NACCSの現行接続方式、第7次NACCS対応、法令・マスタ更新の担当、移行件数とクレンジング範囲、追加開発の単価、テスト体制、教育、保守時間、障害時のSLA、データ返却、契約形態を質問します。
比較表では、機能の有無を丸印だけで並べず、標準機能か追加開発か、導入に必要な前提条件、見積に含まれる作業、利用開始後の費用を分けます。回答の曖昧さが残る項目は、契約後の追加費用や納期遅延につながるため、提案書に前提・除外事項・検収条件として残します。
▶ 詳細はこちら:輸出入管理システム開発でおすすめの開発会社/ベンダー6選と選び方
▶ 詳細はこちら:輸出入管理システム開発の発注/外注/依頼/委託方法について
導入前に整理したいリスクと2026年の最新動向

輸出入管理は、システムを導入すれば法令違反や誤出荷が自動的になくなる業務ではありません。システムは判断材料を揃え、承認を強制し、証跡を残すための仕組みです。社内規程、教育、マスタ更新、例外時の責任者と組み合わせて初めて、統制として機能します。
法令改正と証憑管理に備える
安全保障貿易管理では、該非判定、取引審査、許可の要否、許可証、承認者、判断根拠を後から追える状態が必要です。経済産業省の案内でも、外為法に基づく安全保障貿易管理や企業等の自主管理が示されているため、規制対象の判定を単純な自動判定だけに委ねず、担当者が確認し、社内規程に沿って承認する流れを残します。
税関は通関関係書類の電子化・ペーパーレス化を進めていますが、書類によっては原本の提出や提示が必要になる場合があります。2026年1月にも通関関係書類の電磁的記録に関する事務処理資料が更新されているため、保存先、検索性、原本要否の識別、保存期間、改ざん防止をシステム要件に含めます(出典: 税関「通関関係書類の電子化・ペーパーレス化」、東京税関の2026年1月更新資料、2026年確認)。
AI活用と導入効果の測り方
AIは、InvoiceやPacking ListのOCR、入力候補の提示、書類間の差分チェック、HSコード候補の検索、納期遅延の兆候検知など、補助作業に使うと効果を出しやすいです。ただし、輸出許可の要否、該非判定、取引審査の最終判断をAIだけで自動化するのは危険です。学習データへの機密情報の混入、誤判定の説明責任、判断者の承認、ログの保存を含めて利用範囲を決めます。
導入効果は、入力時間だけで評価しません。転記回数、書類作成時間、書類不備の件数、未審査出荷のブロック件数、案件別粗利の確定までの日数、在庫差異、問い合わせ件数、担当者が不在でも処理できた割合を基準値と目標値にします。公開導入事例で書類作成時間約50%短縮、数値確認プロセス約65%短縮という数値が示される場合もありますが、個別事例の効果であり、自社の業務量や導入範囲で検証します。
輸出入管理システムに関するよくある質問

最後に、導入検討時に質問されやすい点をまとめます。自社の業務量や法令上の責任によって最適解は変わりますが、判断の起点として利用できます。
輸出入管理システムがあればNACCSは不要ですか?
不要にはなりません。NACCSは税関などへの貿易手続を担い、輸出入管理システムは社内の受発注、書類、在庫、原価、承認、証憑を担うため、両者は連携して使う関係です。導入時は、NACCSに送るデータと社内に残すデータ、エラー時の再送や確認方法を決めます。
輸出入管理システムの導入費用はいくらですか?
標準クラウドの初期導入は20万〜200万円程度、月額は1万円台から8万円台、パッケージと帳票・会計連携は200万〜800万円程度が一つの目安です。ERPやWMS、NACCSを含む個別連携は800万〜2,000万円程度、大規模な個別開発は2,000万円を超えることがあります。ユーザー数、拠点、移行、連携、教育、保守の範囲で変わるため、初期費用だけでなく3〜5年の総額で比較します。
パッケージとスクラッチ開発はどちらが良いですか?
標準業務が多く、短期導入と運用負担の軽減を優先するならパッケージやクラウドが向きます。独自の審査、原価、物流、海外拠点、既存基盤との深い連携が競争力に直結するなら個別開発を検討します。実務では、標準機能を使える部分はパッケージで整え、差別化や連携が必要な部分だけを追加開発する組み合わせが、費用と柔軟性のバランスを取りやすいです。
導入にはどのくらいの期間がかかりますか?
標準機能中心なら1〜3か月、帳票や会計連携を含む場合は2〜6か月、複数基幹との連携や個別開発を含む場合は4〜9か月、大規模な刷新では9〜18か月以上が目安です。期間を短くするには、対象範囲を絞り、マスタ移行の責任者を置き、現場テストのシナリオを早めに作り、承認者が意思決定を滞留させない体制を整えます。
法令改正への対応はベンダーに任せられますか?
システムの更新やマスタ提供を任せられる範囲はありますが、法令判断や社内規程に基づく最終責任まで委ねることはできません。契約前に、法令改正の情報収集、マスタ更新、機能改修、通知、テスト、費用負担の分担を確認し、社内の承認者と定期的な見直しを行います。輸出管理の判断根拠と承認履歴を保存できる仕組みにしておくことが重要です。
まとめ

輸出入管理システムは、通関手続だけでなく、受発注、船積み、書類、在庫、諸掛込み原価、請求、証憑、承認を案件単位でつなぐ業務基盤です。NACCSとの違いを理解し、クラウド・パッケージ・個別開発を自社の標準化範囲と連携要件で比較することが、過不足のない選択につながります。
まずは業務とリスクの見える化から始めます
最初に、Excelやメールに分散している業務を、輸出・輸入・通関・物流・会計・審査の流れに分解します。月間案件数、ユーザー、拠点、帳票、通貨、既存システム、NACCS連携、法令上の承認、未審査出荷や書類不備などのリスクを整理し、MUSTとWANTを分けます。ここが曖昧なまま製品を選ぶと、導入後に追加開発が膨らみやすくなります。
効果の大きい範囲から段階的に導入します
全社の貿易業務を一度に作り替えるのではなく、受注・発注、書類、在庫、審査、出荷ブロックのように、転記ミスやコンプライアンス上のリスクが大きい領域から始めます。標準機能で整えられる部分は標準化し、NACCS・ERP・会計・WMSとの連携や独自の原価計算など、本当に差別化が必要な部分へ投資します。費用、期間、導入効果、運用責任を同じ資料で比較し、現場が使い続けられる輸出入管理の仕組みをつくることが大切です。
▼関連記事一覧
・輸出入管理システム開発の進め方/やり方/流れや方法/手法/工程/手順
・輸出入管理システム開発でおすすめの開発会社/ベンダー6選と選び方
・輸出入管理システム開発の見積相場や費用/コスト/値段について
・輸出入管理システム開発の発注/外注/依頼/委託方法について
