産業機械向けBOM管理システムの費用は、初期0万円から数億円まで幅があります。その差を生むのは、対象とする業務の範囲と、CADやERPなど他システムとの連携の範囲です。
BOMだけで始めるか、生産管理やPLMまで含めるかによっても予算は変わります。全体像は完全ガイドにまとめています。
▼全体ガイドの記事
・産業機械製造業向けBOM管理システム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
産業機械製造業向けBOM管理システムの費用を左右する全体像
費用は、ソフトウェアの価格に加えて、部品・図面・仕様書のデータ整備にもかかります。さらに、CADやERPとの連携、設計変更の承認を含む業務設計、現場教育、稼働後の保守も見積もりに含めます。特に個別受注が多い企業では、基本機種へのオプション構成や製番ごとの実績管理も見積額に影響します。
BOM単体か、PLM・生産管理までの範囲による予算差
BOM単体で始める場合と、周辺業務までつなぐ場合では、対象の広さが違い、見積の項目も変わります。
- BOM共有:部品マスタ、階層型BOM、図面の添付、改訂履歴、検索・共有が対象です。
- 周辺業務連携:設計BOMから製造BOMへの変換、製番BOM、MRPを含み、購買・在庫・原価・サービス部品まで対象が広がります。
周辺業務までつなぐ導入は、生産管理やPLMに近い規模になります。
見積もりでは、対象の部門と業務を明記します。
産業機械特有の個別受注と変更管理による主な費用要因
同じシリーズでも、顧客仕様や設置条件、安全仕様によって構成が変わります。電源や搬送方式、付属装置も、構成を左右します。
条件付き構成や代替部品の扱いに加えて、設計変更の有効日、承認経路、過去の出荷状態も管理できる設計が必要です。また、例外を標準機能で扱えるか、個別開発が必要かによって、初期費用と納期に差が出ます。

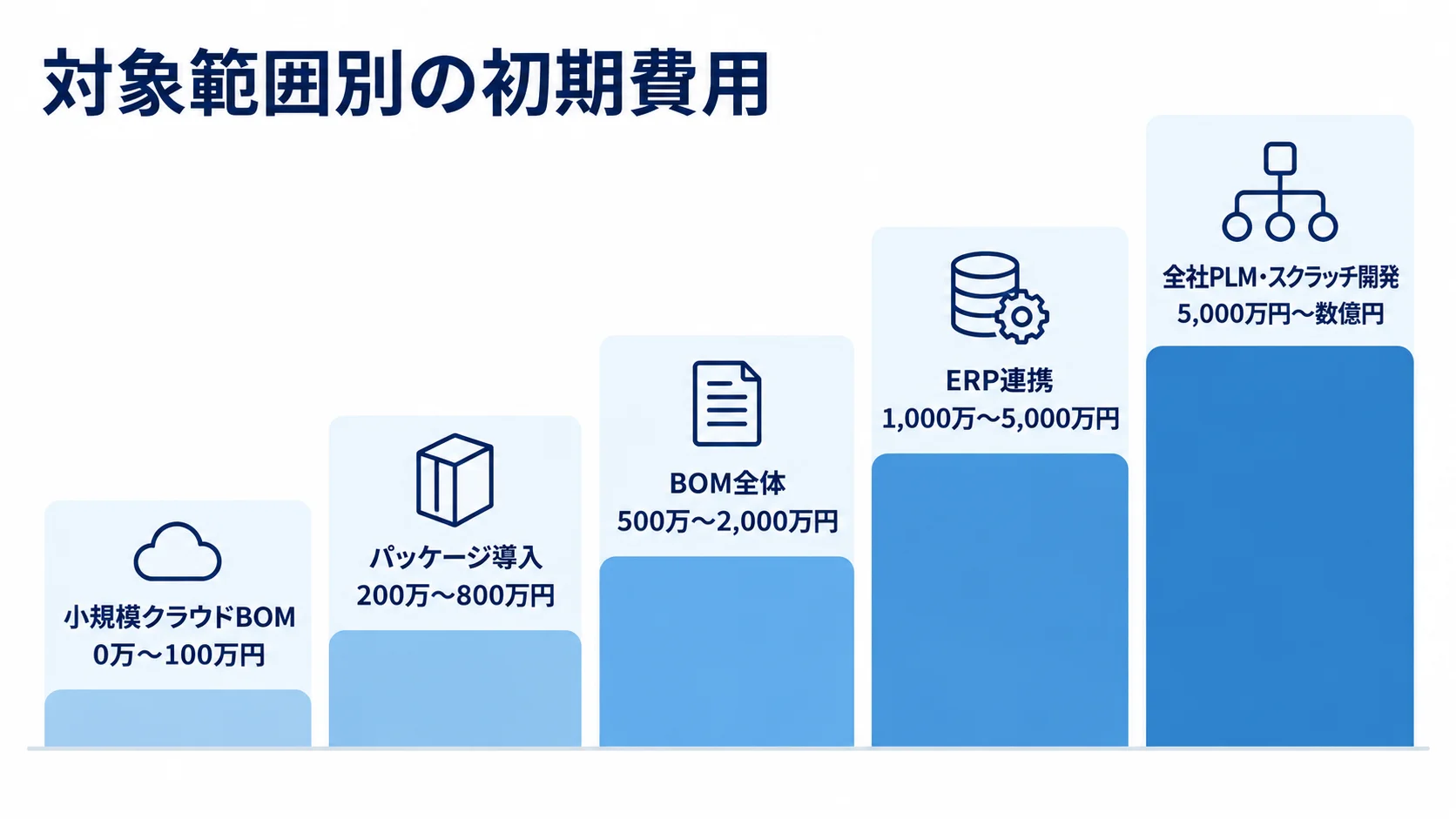

産業機械製造業向けBOM管理システムの費用相場

対象範囲によって初期費用は0万〜数億円まで幅があります。一方で、小規模クラウドBOMは月額数万円から始められます。
基幹システムやPLMとの連携は、1,000万〜5,000万円程度になることがあります。これらの金額は、公開料金や類似システム、リサーチノートを基にした概算で、市場全体の一律料金ではありません。
小規模クラウドBOMの初期0万〜100万円、月額1万〜20万円程度
クラウドサービスでは、公開料金だけでなく、導入時に別途かかる費用も見る必要があります。
- 相場:初期0万〜100万円、月額1万〜20万円程度です。
- Celb:初期費用0円、月額1万円から利用できます(出典:株式会社クラステクノロジー「Celb」料金ページ、2026年8月確認)。
- BOMBOM:株式会社New Innovationsのサービスで、ユーザー数と登録部品数は無制限、月額は6万円(税別)となっています。
- 契約条件:初月は無料で、最低利用期間は12か月です(出典:BOMBOM部品管理公式サイト、2026年8月確認)。
初期費用が無料でも、Excel整理やデータ投入は別費用になる場合があります。
運用ルールや個別連携も、別に見積もられることがあります。
パッケージ導入の200万〜800万円、BOM全体の500万〜2,000万円程度
パッケージ価格と、周辺業務を含む導入総額は、対象範囲ごとに分けて考えます。
- パッケージ:部品・BOM・変更管理に承認や一部の生産管理連携を加え、設定と導入支援を含め200万〜800万円程度です。
- BOM全体:CAD/PDMや製番BOMを含み、権限、移行、教育も加えると500万〜2,000万円程度と推定できます。
- FutureStage:株式会社日立システムズの製品で、最多価格帯は1,000万〜3,000万円です。
FutureStageの価格は、パッケージやハード、SE、導入費などを含んだ金額です。BOM単体ではなく、周辺業務を含めた参考として見てください(出典:株式会社日立システムズ「FutureStage」販売・価格FAQ、2026年8月確認)。
ERP・MRP・MES連携を含む場合の1,000万〜5,000万円程度
連携範囲と導入規模によって、価格の目安は変わります。
- ERP連携:設計BOMを製造BOMへ変換し、MRPやERP、生産管理、MESへ連携する場合は1,000万〜5,000万円程度が概算です。
- 追加範囲:複数工場やロット・シリアル追跡、長納期品、顧客仕様、サービスBOMを扱うと、下限を超える場合があります。
- 小規模・中堅:パッケージは約300万〜500万円、クラウドは約200万〜800万円です。
- 大規模連携:WMS・ERP連携型は約1,000万円以上です(出典:ITreview「生産管理システムのおすすめ製品」、2026年確認)。
全社PLMやスクラッチ開発の5,000万円〜数億円
複数拠点のPLMや独自コンフィグレーターを含むと、5,000万円〜数億円も想定されます。複雑な設計変更や海外拠点、サービス・保守部品、IoTやMESを含む場合も、この範囲に入ることがあります。
- スクラッチ開発:独自の構成生成や工程ロジックを競争力にできます。
- 開発・保守体制:要件定義から長期保守まで、自社と開発会社の両方が責任を持つ必要があります。
- 見積条件:製品群や利用者、拠点、連携先、移行件数を決めたうえで、段階ごとに見積もります。
産業機械向けBOM管理システムの費用内訳

「システム一式」という金額だけで判断せず、工程ごとの工数と納める内容を確認します。

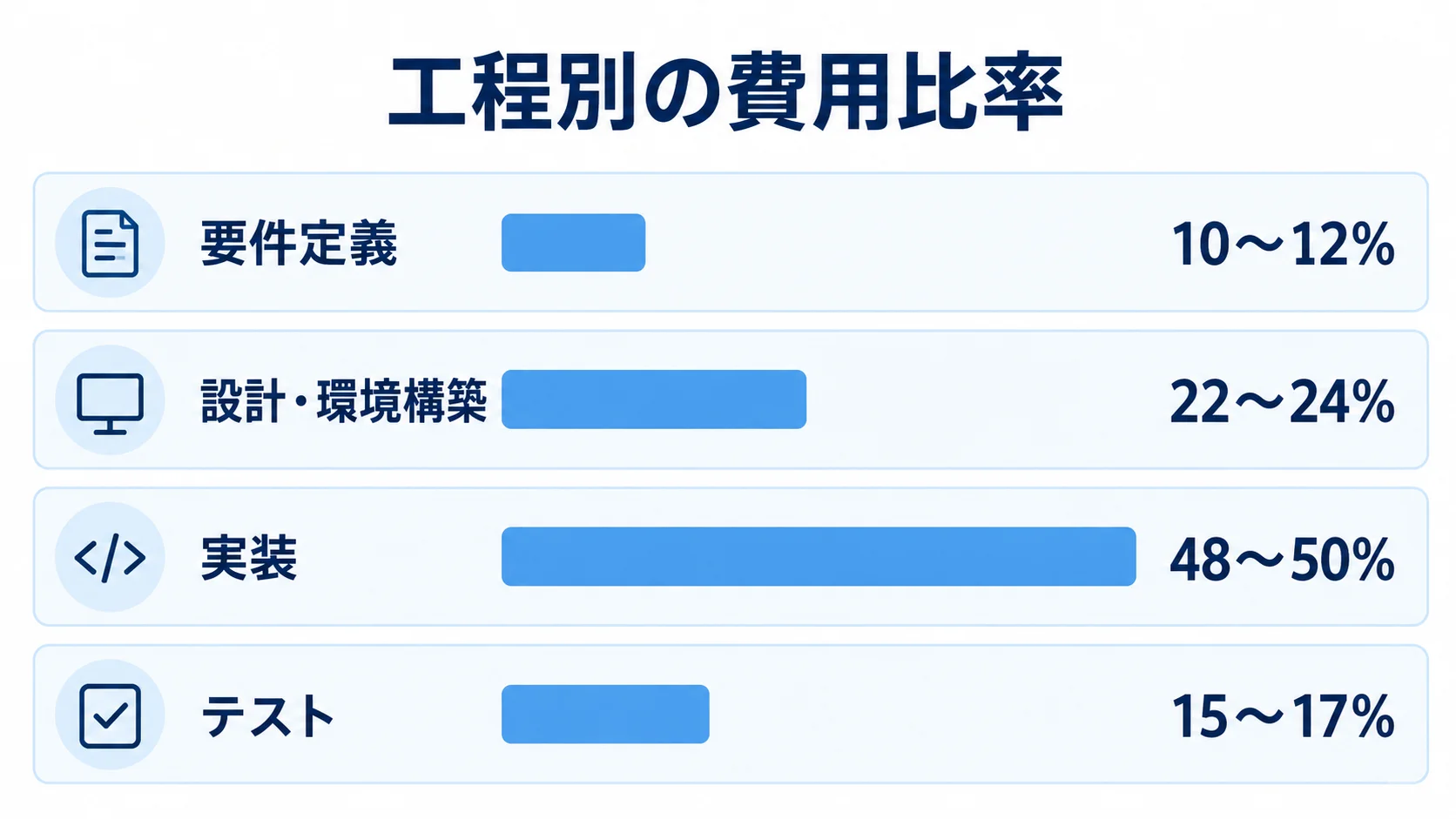

総額の中心は人件費です。
リサーチノートの工程比率は、要件定義が10〜12%、設計・環境構築が22〜24%です。実装は48〜50%、テストは15〜17%程度です。
移行・教育・保守の扱いによっても総額は変わります。
実際の比率は製品と連携範囲によって異なるため、この数字は目安として見てください。
要件定義・業務設計の割合(全体の10〜12%程度)
設計、購買、生産技術の業務を確認します。製造・品質・保守・情報システムの業務も関係します。また、BOMの主管部門と更新責任者も決めておきます。
- 設計項目:部品番号・図番・改訂・単位・調達区分を定めます。有効日や代替可否、製番、顧客仕様も扱います。
- BOMの関係:設計BOMと製造BOM、購買BOM、サービスBOMのつながりを定義します。
- 例外処理:確認せずに進むと後から仕様変更が起きやすいため、費用を削りすぎないよう例外処理の分は残しておきます。
データ移行とCAD・ERP連携による追加費用
移行データの整備と連携方式の違いで、追加の工数が変わります。
- 移行元:ExcelやAccess、PDM、CADのデータに加え、ERPや生産管理のデータも確認します。
- データ整備:別名や欠番、旧図面を確認します。単位違いや未承認構成、親子関係も見たうえで、名寄せと変換を行います。
- 連携方式:API、CSV、DB連携、RPAで工数が異なります。
- 安全対策:連携用アカウントや操作ログも見積もりに含めます。
CADのファイル名と業務上の品番が異なる場合もあるため、部品・図面・改訂数と保持年数を開発会社に示します。変換プログラム、検証、再移行は、それぞれ別に見積もります。
ERPへ部品と数量だけを渡す場合と、承認後に製造BOMや工程表、購買要求を自動生成する場合では、必要なエラー処理や再送制御が異なります。
経済産業省のガイドラインは、資産管理や最小権限、ログ、バックアップを扱っています(出典:経済産業省「工場システムにおけるサイバー・フィジカル・セキュリティ対策ガイドライン」、2025年関連資料)。
テスト・教育・並行稼働の費用
テストは画面表示だけでなく、設計変更から製造BOM、購買・生産管理への連携までを対象にします。また、役割別教育や旧Excelとの並行稼働も計画に含めます。
- 業務テスト:変更申請・承認後の製造BOM反映、購買・生産管理連携、エラー再送を確認します。
- 異常系:過去版や製番BOMの参照、代替品、欠番を試します。権限不足やCAD不備、有効日超過も確認します。
- 役割別教育:設計者、購買、製造現場、品質・保守の操作手順を用意します。
- 稼働支援:旧Excelとの並行稼働、問い合わせ窓口、承認者、改善会議を予算化します。
異常系まで確認すると、テストの工数は増えますが、稼働後の手戻りを減らせます。
月額・保守・追加開発に分けたランニングコスト
契約形態によって項目は変わるため、月額・保守・開発に分けて見積もります。
- クラウド:月額・年額ライセンスやデータ容量、ユーザー数を確認します。追加環境やサポート費も対象です。
- オンプレミス:保守に加えて、サーバーやバックアップ、OS等の更新、障害対応を見込みます。
- 年間保守:初期費用に対する割合で見ます。
- 個別開発:保守運用費は年15〜25%程度を仮置きし、契約で確定させます。
類似パッケージの年間保守について、キッセイコムテックの記事「生産管理システムとは?機能・メリット・選び方」は、初期費用の10〜15%程度としています(2025年確認)。

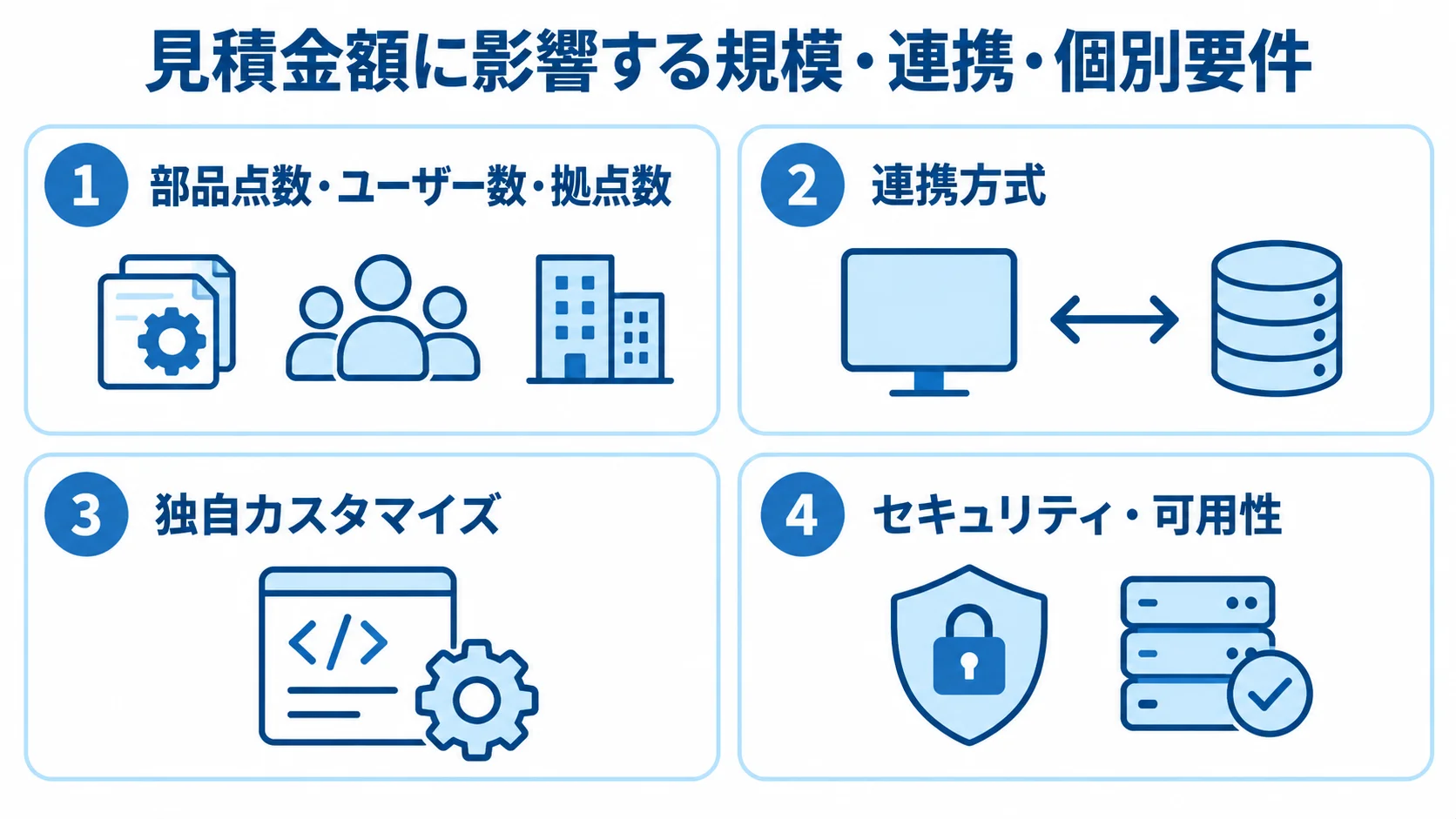

見積金額が変動する主な要因

部品数や利用者数に加え、業務の複雑さと既存システムの状態で見積額が変わります。
各要因が見積のどの項目に効くかを確認し、不要な機能は外します。あわせて、後から増えやすい範囲も把握しておきます。
部品点数・ユーザー数・拠点数の増加による設計と移行の負荷
規模が増えるほど、データ量や利用者の設計、拠点間の業務調整が必要になります。
- データ量:改訂世代、図面、仕様書の件数で移行量が変わります。
- 利用者:権限、通知、承認経路、教育を役割別に設計します。
- 拠点:品番や単位、言語、時差、在庫・工程の扱いを整理します。
複数工場や海外拠点では、単一工場より要件定義とテストが長くなります。
CAD・PDM・ERP・MRPとの連携方式による費用差
連携方式とBOMの変換、各システムのデータ責任を整理してから見積もります。
- 連携方式:CSVの定期連携に比べて、APIや双方向同期は工数が増えます。通知や再送、検証も工数を増やします。
- BOM展開:設計BOMから製造BOMや工程表へ展開するとき、差分と版数を扱います。
- データの正:ERPの部品、PLMの設計、生産管理の実績について、どのシステムを正とするかを定めます。
役割を明確にすると、同じ情報を複数の画面へ二重に入力しない設計にできます。
独自カスタマイズ・セキュリティ・可用性の要求という加算要因
独自機能の範囲と、設計情報を守る条件が、開発費と運用費に影響します。
- 個別機能:構成生成や原価計算、顧客別帳票、現場端末、共有画面の個別対応は費用を増やします。
- 更新対応:標準画面の大幅な変更は、製品更新時の改修費も生みやすいです。
- 開発範囲:標準、設定、API、個別開発に分けて優先順位を決めます。
- 情報保護:設計情報は知的財産で、取引先や協力会社と共有する場合もあります。
- セキュリティ:閉域網や国内DC、多要素認証を指定します。最小権限やログ、バックアップ、復旧時間も対象にします。
必要なセキュリティ水準は見積依頼時に示しておきます。このような要件を含めると、安価なサービスの価格とは釣り合わない場合があります。
費用を見誤らないための開発・導入の進め方
対象を絞って実データで連携と運用を検証しておくと、導入計画を立てやすくなります。
受注仕様から設計BOMや製造BOM、購買、生産、出荷後保守までのうち、今回の範囲を決めます。
期間の目安は、クラウドは最短2営業日〜数週間、パッケージは3〜9か月です。連携を含む中規模導入では、6〜18か月程度を見込みます。
現行データと業務の姿の事前把握
部品番号の採番や図面の保存場所、BOM作成者を洗い出します。変更申請や購買への伝達も対象に含めます。
現場での最新版の確認や、出荷後の保守履歴も見ておきます。部門ごとのデータに重複や旧版が残っていないかも調べます。
設計と製造で数量や単位が異なるかも確認します。問題を数値で示せば、効果と移行費用を説明できます。
実データによるPoCとMVPでの連携リスク確認
代表製品で操作性と連携方式をPoCで確かめてから、MVPと次の段階を決めます。
- PoC範囲:全工場や全製品を対象にせず、一製品群と代表的な設計変更を使います。
- 業務確認:オプションや代替品、CAD取込を試します。承認や有効日、製造番号BOMも対象です。
- 連携確認:ERPや生産管理への連携と過去版参照を検証します。
- 異常系:権限不足や欠番、停止を試します。重複品番や小数数量、旧版の再利用も対象です。
- 段階導入:MVP後に製造BOM、購買・在庫、原価、サービスBOMへ広げます。
MVPは、部品マスタやBOM検索、改訂履歴、承認から始められます。段階導入で総額が必ず下がるわけではありませんが、未使用機能への先行投資や大きな手戻りは抑えやすいです。
移行・総合テスト・段階展開の工程計画
移行範囲を決めたうえで、検証と受入、稼働後の改善まで計画します。
- 移行範囲:標準部品や現行製品を優先し、全履歴か必要な過去版かを決めます。
- 受入確認:件数や親子関係、数量、単位を照合します。図面や改訂、承認状態も確かめます。
- 稼働後KPI:検索時間や重複品番、変更反映時間を追います。手入力や在庫・原価差異も対象です。
移行範囲によって費用と期間は変わります。受入の確認は、部門責任者が行います。
KPIが改善しない原因は、機能不足とは限らず、マスタ責任者や入力時期、承認、教育にある場合もあります。改善運用まで計画すると、追加開発費の膨らみを抑えられます。
産業機械向けBOM管理システムのコストを抑える工夫
コスト最適化では、初期価格の安さだけで製品を選ばないことが大切です。
使われない機能や二重入力、移行のやり直し、過剰なカスタマイズを減らし、5年程度のTCOで比べます。一方で、競争力に直結する構成生成や原価計算は残し、共通の承認・履歴管理には標準機能を使います。
初期導入の対象製品と業務の絞り込み
初年度の対象範囲と、後から連携するための前提を決めます。
- 対象の限定:全製品・拠点・履歴を一度に含めると要件と移行が膨らみます。
- 製品選定:設計変更、問い合わせ、部品重複が多く、効果を測れる製品群を選びます。
- 段階展開:部品マスタとBOM検索を先行し、購買・原価・サービスBOMを次段階にします。
- 将来連携:後から接続できるデータ項目と識別子を先に決めます。
Fit to Standardを基本とした独自開発の境界
標準の部品マスタ・階層BOM・改訂・承認・権限・監査ログで足りる業務は、標準に合わせると長期費用を抑えやすいです。
独自の構成生成や顧客別見積、特殊な工程計算など、差別化につながる部分はAPI連携や個別機能にします。
画面や帳票を現行どおりにする改修は、費用と更新時の検証負担を増やします。そのため、代替案も比べます。
データ整備の先行と移行の手戻り防止
データ移行の前に、判断基準と整備ルールをそろえておきます。
- 判断基準:同じ部品、代替可能な部品、別管理する部品を区別します。開発会社に任せきりだと判断が曖昧になりやすいです。
- 担当者:設計や購買、生産技術、品質の担当からデータオーナーを決めます。
- データルール:品番・図番・単位・材質・調達区分を合意します。改訂や有効日、図面の命名規則も決めます。
- 事前照合:サンプルを整えて、変換後の件数や構成を確認します。総合テストでの修正を減らせます。
見積もりを取る際のポイント
相見積もりでは、価格の比較より前に、条件がそろっているかを確かめます。そのため、RFPには対象製品や拠点、役割を記載します。さらに、部品・BOM・図面数を記します。CAD・ERP名、連携頻度、過去版の保持期間も、あわせて書きます。
また、製番BOMの要否やセキュリティ要件、移行・教育の範囲も記載します。現場の異常系を伝えないままだと、提案時は安く見えても、あとから追加開発になりやすいです。
RFPの費用項目と前提条件の記載
費用項目や追加単価は、標準機能と有償機能の境界を分けて記載します。
- 初期費用:ライセンスや初期設定、要件定義、画面・承認設定、個別開発の費用。
- 導入作業:データ整備・移行、CAD・ERP連携、テスト、教育、稼働支援の費用。
- 運用費:保守、部品数・ユーザー数の追加単価、環境費、時間外対応。
- 利用条件:API利用料、容量上限、標準機能と有償オプションの境界。
開発会社の産業機械・個別受注の経験と連携体制
E-BOM・M-BOM・P-BOM・S-BOMの使い分けを質問しておきます。顧客別仕様や変更、代替品についても確認します。製番や長納期品、保守部品の扱いは、実際のデモで見せてもらって確かめます。
CAD・PDM・ERP・生産管理の担当が別会社の場合は、どこまでを誰が受け持つか、障害窓口、データ不整合の解決方法を契約前に合意します。
契約前に確認する追加費用と導入遅延のリスク
契約前に、条件と未確定要件の扱いを整理しておきます。
- 契約条件:要件変更、受入条件、遅延時の対応を確認します。
- 責任・対策:移行品質や脆弱性対応、バックアップ、解約時のデータ返却を確認します。
- 追加費用:「連携は別途」などの注記は、契約後の追加費用につながる場合があります。
- 未確定要件:調査・PoC・追加見積もりの手順を決め、双方の認識をそろえます。
よくある質問(FAQ)
クラウドとスクラッチ、ERP連携、Excel移行、導入期間については、よく質問が寄せられます。価格だけで判断すると、必要な業務が対象から外れたり、移行や教育が別料金になったりします。
産業機械向けBOM管理システムは最低いくらから導入できますか?
部品・BOM・図面の共有中心なら、初期0円から月額1万〜20万円程度で始められる製品があります。
Celbは初期0円・月額1万円から、BOMBOMは月額6万円(税別)です。Excel整理や名寄せ、個別連携、教育は別費用になり得ます。
実際の予算は、サービス料金だけで決めないことが大切です。
既存のERPや生産管理システムと連携すると費用はいくら増えますか?
一律の追加額はありません。ただし、CSVの片方向連携は比較的抑えやすいです。
- 複雑な連携:双方向同期、設計変更の自動反映、エラー再送、追跡を含むと数百万円単位で増える場合があります。
- データの正:部品マスタやBOM、在庫、購買、原価、実績について、どのシステムで管理するかを決めます。
- 見積依頼:項目や頻度、エラー処理、連携先、既存APIの有無を示して、方式別に見積もります。
ExcelからBOM管理システムへ移行する費用はどのくらいですか?
費用は、部品や図面の数、過去版の保持期間、重複や欠損の量によって変わります。
- 現行BOM:現行BOMだけなら小規模に進められます。
- 追加データ:旧版や顧客仕様、製番BOMを加えると工数が増えます。図面・仕様書や購買・原価実績も工数を押し上げます。
- 移行検証:サンプルで1件あたりの変換ルールと確認手順を固めてから全件移行を見積もると、予算精度が上がります。
クラウドとスクラッチ開発はどちらが安いですか?
初期価格だけでなく、移行・運用や独自業務への適合まで含めて比べます。
- 初期費用:クラウドの方が安くなりやすく、スクラッチは独自業務に適合させやすいです。
- 継続費用:クラウドは大量移行や複雑な連携が、スクラッチは保守・更新・障害対応が継続費用になります。
- TCO比較:5年程度のライセンス、インフラ、保守、追加開発、社内人件費を含めます。
競争力に直結する機能だけを個別開発する方法が現実的です。
まとめ
BOM共有のみなら初期0万〜100万円、月額1万〜20万円程度です。一方で、パッケージ導入は200万〜800万円程度が目安になります。
CAD・ERP連携を含む導入は500万〜2,000万円以上になり、MES連携などは1,000万〜5,000万円になることがあります。また、大規模PLMやスクラッチは5,000万円〜数億円になる場合があります。
公開価格と自社向け導入費用の区別
公開料金は比較の入口にすぎず、自社の導入費用をそのまま示すものではありません。
- 見積条件:部品数や利用者、拠点、連携、移行をそろえ、教育や保守も含めて同じRFPで見積もります。
- PoC:最初から全社を対象にせず、設計変更や製番BOMを検証します。
- 開発範囲:標準機能と個別開発の境界を決め、費用と導入リスクを管理します。
相談前の対象範囲と費用項目の整理
相談の前に、必要な現状資料と、見積もり後の比較軸を用意しておきます。
- 事前資料:Excel・BOM見本や品番・図番数、利用部門、既存システム、設計変更の流れ。
- 移行範囲:移行する過去期間を決めます。
- 見積項目:要件定義・設定・開発・連携を分けます。移行・テスト・教育・保守も分けて見積もります。
- 導入判断:5年TCOと効果を比べ、業務理解と定着を支援する体制を選びます。
▼全体ガイドの記事
・産業機械製造業向けBOM管理システム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
