検査管理システムとは、検査計画、規格、測定結果、合否判定、承認、成績書、履歴を一元管理し、品質保証とトレーサビリティを支える業務システムです。
製造現場では、受入検査、工程検査、出荷検査、目視検査、寸法測定、成分分析、強度試験など、種類の異なる記録を扱います。紙の検査票やExcelを使い続けると、転記ミス、規格の版違い、承認漏れ、成績書の作成遅れ、ロット追跡の難しさが起こりやすくなります。本記事では、検査管理システムの全体像、主な機能、他システムとの違い、種類、開発の進め方、2026年時点の費用相場、開発会社・ベンダーの選び方、導入時の注意点、FAQまでを網羅的に解説します。
▼関連記事一覧
・検査管理システム開発の進め方/やり方/流れや方法/手法/工程/手順
・検査管理システム開発でおすすめの開発会社/ベンダー6選と選び方
・検査管理システム開発の見積相場や費用/コスト/値段について
・検査管理システム開発の発注/外注/依頼/委託方法について
検査管理システムとは何ですか?

検査管理システムは、検査を実施する画面だけではなく、検査前の指示から検査後の承認・出荷判定・分析までをつなぐ仕組みです。品目、製造ロット、製番、工程、設備、検査員、測定値を関連づけることで、品質情報を後から検索し、説明できる状態をつくります。
検査計画から出荷判定までをつなぎます
検査管理の起点は、何を、いつ、どの規格で、どの方法により検査するかを決めることです。品目や工程ごとに検査頻度、抜取数、担当者、期限を設定し、実績として測定結果を登録します。規格内かどうかの判定、再検査、保留、特採、承認、出荷可否までを同じ記録に結びつければ、検査担当者と品質保証部門の確認を効率化できます。
紙やExcelに起きやすい転記と版管理の問題を減らします
紙の検査票では、読みにくい数値、記入漏れ、承認印の遅れが起こりやすく、Excelではファイルの複製や上書きによって最新版が分からなくなることがあります。システム化によって入力必須項目、単位、上下限値、権限、承認状態を制御できれば、入力ミスを抑えやすくなります。ただし、紙をそのまま画面に置き換えるだけでは不十分で、例外処理や変更履歴まで業務として設計することが重要です。
品質保証とトレーサビリティの基盤になります
不具合や顧客からの問い合わせが発生したときは、対象ロット、使用した原料、製造工程、設備、検査結果、検査員、出荷先を短時間で確認できることが重要です。検査結果をロットや製番に紐づけて保存すれば、対象範囲を絞り込んで調査できます。品質保証・品質管理の質向上は製造データ活用の代表的な目的の一つであり、経済産業省の令和7年度調査でも関連する回答が示されています(出典: 経済産業省「令和7年度産業関係調査等事業」、2026年掲載)。
検査管理システムの主な機能と全体像

検査管理システムの機能は、検査前のマスタ管理、現場での結果入力、検査後の承認・帳票・分析に分けると整理しやすくなります。自社の課題が検査票の電子化なのか、測定器の自動取り込みなのか、工程異常の分析なのかによって、優先する機能は変わります。
規格・検査項目・版数を管理します
規格マスタには、品目、検査項目、測定方法、上下限値、単位、判定ルール、顧客規格、社内規格、図面番号、版数、適用開始日を登録します。規格改訂では、過去の結果を新規格で再判定するのではなく、検査実施時点の版を保持できることが重要です。顧客や製品ごとに異なる検査項目を設定でき、変更申請から承認、適用までの状態を追跡できると、旧版の誤使用を防ぎやすくなります。
測定値の入力と検査装置連携を効率化します
入力方法は、キーボード、タブレット、バーコード、QRコード、CSV、API、シリアル通信、Bluetoothなどがあります。ノギス、マイクロメーター、試験機、画像検査装置などから測定値を自動取得できれば、転記の負担と誤入力を減らせます。装置ごとに通信方式、データ形式、単位、時刻、品目コード、ロット番号が異なるため、代表的な1〜3台で接続PoCを行い、通信断や欠損時の再送・手動復旧まで検証する必要があります。
合否判定・承認・成績書・分析を一つにつなげます
入力した値を上下限や複合ルールで判定し、異常値が出たときに警告を表示します。承認後の値は変更不可にするか、変更理由と再承認を必須にし、ユーザーID、日時、操作内容、差戻し理由を監査ログへ残します。成績書や品質証明書を顧客指定様式で出力し、管理図、ヒストグラム、パレート図、工程能力などで傾向を分析できれば、目の前の合否だけでなく再発防止にも活用できます。

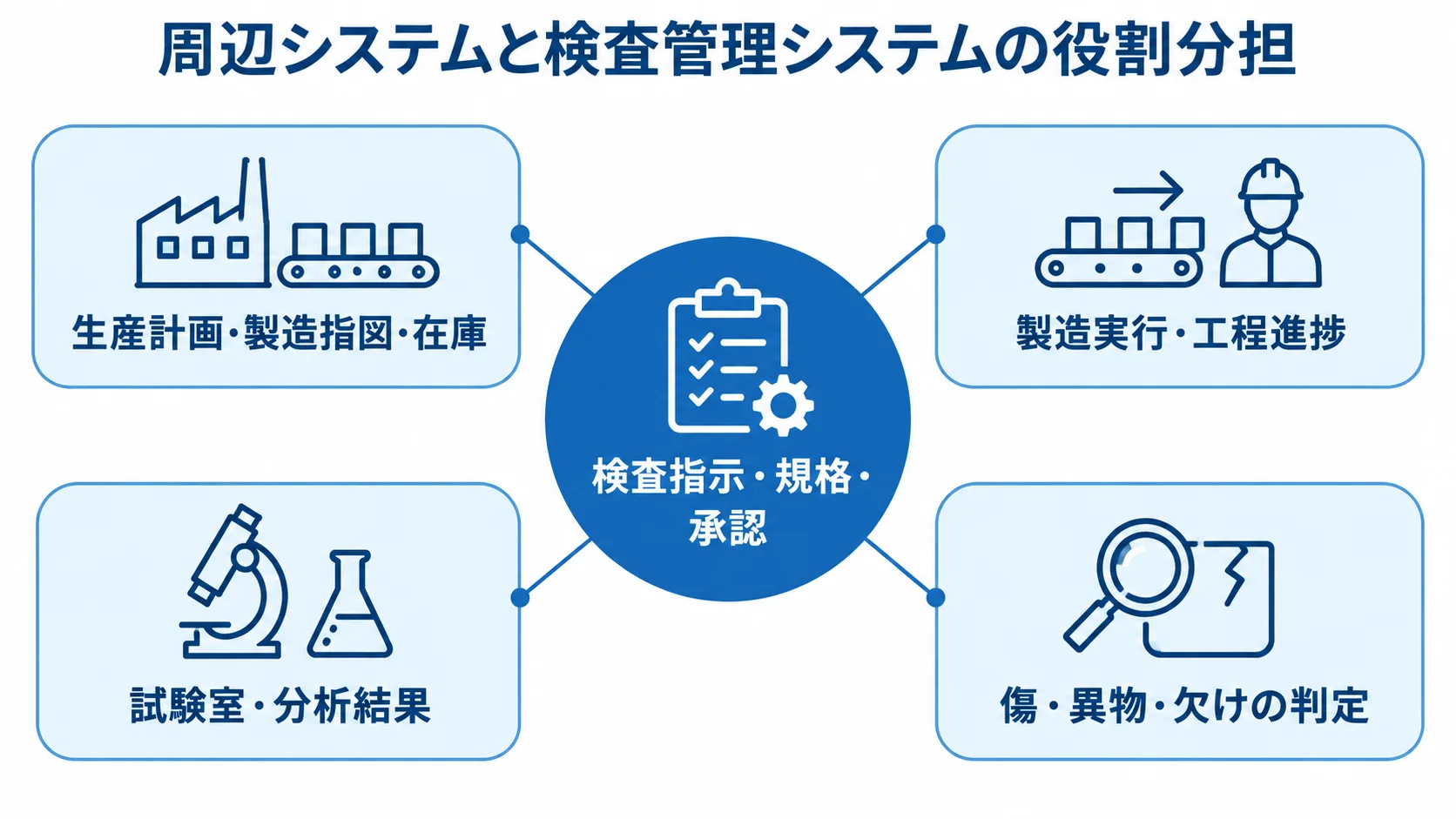

生産管理・MES・LIMSと検査管理システムは何が違いますか?

検査管理システムと周辺システムは重なる領域がありますが、中心となる業務が異なります。無理に一つへ統合するのではなく、どのシステムを正とするデータを決め、必要な情報をAPIやCSVなどで連携する考え方が現実的です。
生産管理は計画・実績・在庫を中心に扱います
生産管理システムは、受注、生産計画、製造指図、部品表、進捗、在庫、購買などを管理することが中心です。検査管理システムは、指図やロットを受け取り、その対象に対する検査項目、測定結果、規格判定、承認、成績書を管理します。生産管理側から検査指示を受け、検査管理側から結果や出荷可否を返す疎結合連携にすると、双方の役割が分かりやすくなります。
MESとLIMSは製造実行や試験室に強みがあります
MESは製造現場の実行、作業指示、設備実績、工程進捗、製造履歴をつなぐ仕組みです。LIMSは試験室のサンプル、試験依頼、分析結果、試薬、設備、試験員などを扱う仕組みです。検査管理システムは、現場検査と試験室検査のどちらを対象にするかを決め、必要に応じてMESやLIMSと結果を連携します。対象が広い場合でも、検査記録・規格・承認・証跡をどこで管理するかを明確にします。
AI画像検査は判定エンジンであり検査管理全体ではありません
AI画像検査は、画像から傷、異物、欠け、色差などを判定する機能です。一方、検査管理システムは、検査指示、規格、画像や測定値の保存、判定結果、確認者、承認、ロット履歴、成績書を管理します。AIを導入する場合は、判定モデルの版、使用画像、判定閾値、再確認者、不確実な判定の扱いを記録し、最初から自動確定にせず人の確認を残すことが安全です。
検査管理システムの種類と選び方

検査管理システムは、クラウド型、パッケージ型、オンプレミス・ハイブリッド型、スクラッチ開発型に大きく分けられます。価格だけで決めると、装置接続、工場ネットワーク、顧客指定帳票、保存期間、規格改訂といった重要条件で追加費用が発生しやすいため、業務要件との適合度を先に比較します。
クラウド型は小さく始めて複数拠点へ広げやすいです
クラウド型は、サーバーの調達や更新を自社で持ちにくい企業、複数拠点から同じデータを参照したい企業に向いています。初期費用を抑えやすく、アップデートやバックアップをサービス側に任せられる場合があります。比較時は、回線断時の入力、工場内端末との接続、データの保管場所、API、ユーザー数、月額改定、解約時のデータ返却、バックアップ責任、障害時の連絡体制を確認します。
パッケージ型は標準業務を短期間で整えやすいです
パッケージ型は、検査項目、規格、結果、承認、帳票などの標準機能を活用し、設定変更で導入する方式です。品質管理の基本業務を早く整えたい場合に適しますが、過剰なアドオンはバージョンアップ対応や保守費を増やします。標準機能に合わせて業務を変える部分と、独自性が高く残すべき部分をFit to Standardの考え方で切り分けると、導入範囲を判断しやすくなります。
オンプレミス・ハイブリッド型は工場内要件に対応しやすいです
工場内の閉域網、低遅延、データ持ち出し制限、古い装置との接続、回線停止時の継続運用を重視する場合は、オンプレミスやハイブリッド型が候補になります。自社でサーバー、冗長化、バックアップ、パッチ適用、監視、障害復旧を担う必要があるため、情報システムや工場側の運用体制も含めて判断します。検査端末は工場内に置き、集計や分析だけをクラウドへ連携する構成も選択肢です。
スクラッチ開発は特殊な検査ロジックに向いています
独自の判定式、複雑な工程、特殊な測定器、顧客ごとの帳票、既存システムとの密接な連携が競争力に直結する場合は、個別開発が適します。ただし、自由度が高い分、費用・期間・保守負担も大きくなります。契約時には、ソースコード、設計書、データベース定義、API仕様、テスト仕様、運用手順、データ返却方法を納品物として明確にし、特定の担当者に依存しない状態をつくります。
検査管理システム開発の進め方

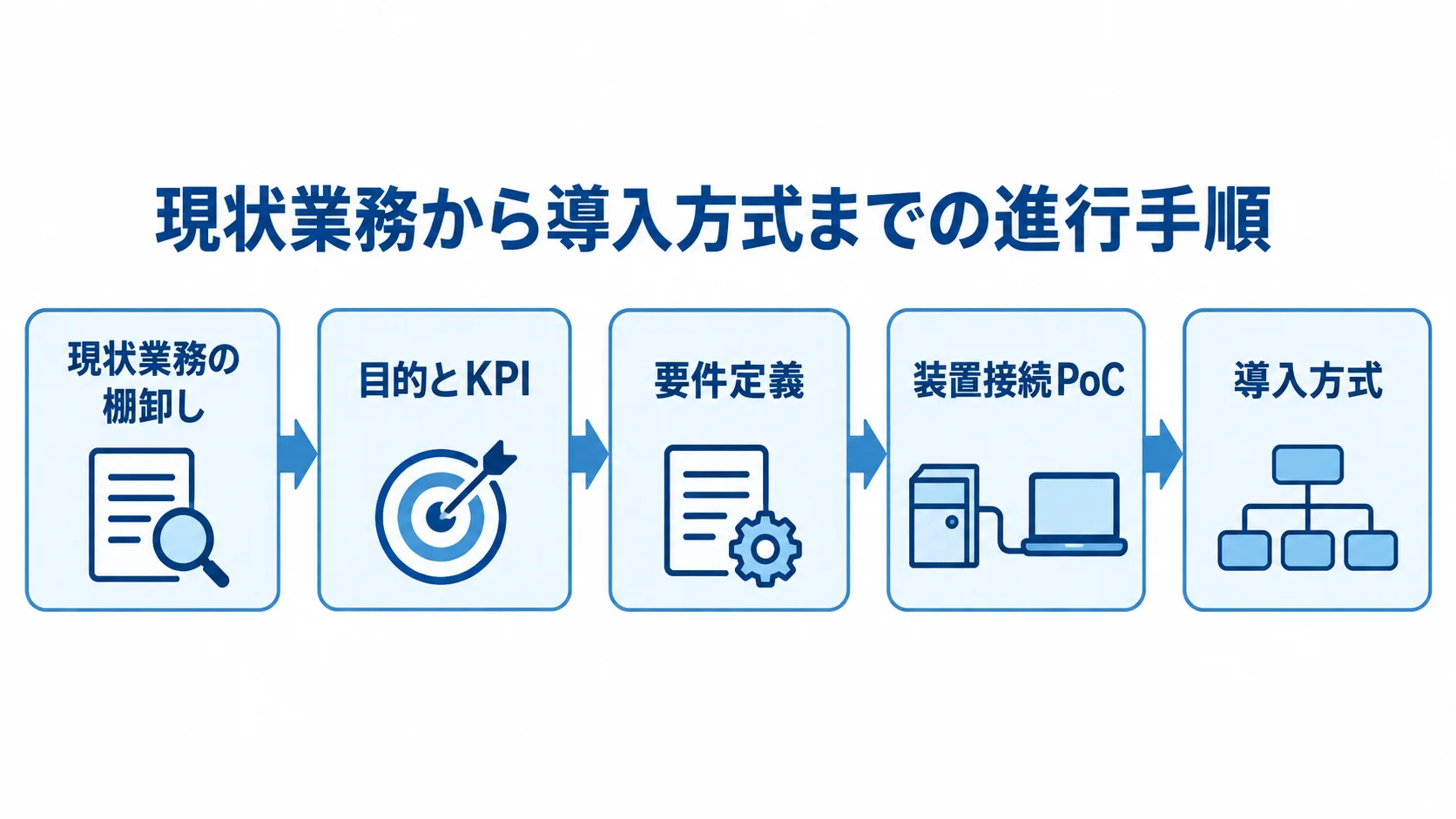

検査管理システムは、画面を作る前に業務、データ、装置、責任者を整理することが重要です。現状棚卸し、目的とKPIの設定、要件定義、装置接続PoC、方式比較、開発・設定、移行、受入テスト、教育、本稼働の順に進めると、追加開発と現場の手戻りを抑えやすくなります。
▶ 詳細はこちら:検査管理システム開発の進め方/やり方/流れや方法/手法/工程/手順
現行業務の棚卸しとKPI設定から始めます
受入、工程、出荷、目視、寸法、成分、強度、画像などの検査を一覧にし、検査対象、項目、規格、頻度、抜取数、測定器、入力方法、判定者、承認者、帳票、保存期間を整理します。導入前に、転記工数、検査リードタイム、検査漏れ、不合格流出、成績書発行時間、問い合わせ回答時間を計測すると、導入後の効果を比較できます。経営課題と現場データを結びつけて具体的な行動へ落とし込む考え方は、2026年公開の製造業向けデータ活用ガイドでも重視されています(出典: 中部経済産業局「ものづくりデータ活用サポートブック」、2026年)。
要件定義とRFPで正常系・異常系を具体化します
RFPには、工場数、工程数、検査項目数、利用者数、装置台数、既存の生産管理・ERP・MES・LIMS、帳票数、保存年数、希望時期、予算を記載します。さらに、規格改訂、再検査、保留、特採、欠測、測定器停止、通信断、二重入力、承認後変更、権限不足、外部連携エラーを業務シナリオとして書きます。正常に登録できることだけを要件にすると、稼働後に最も困る例外処理が抜けるためです。
装置接続PoCとデータモデルを先に確認します
装置連携では、接続できるかどうかだけでなく、品目コードやロット番号をどの時点で渡すか、単位をどう変換するか、通信が切れたときにどこへ保存するか、再送で重複登録しないかを確認します。品目、ロット、工程、設備、検査項目、測定値、単位、判定、担当者、時刻、承認状態を共通のデータモデルとして定義し、既存システムとの責任分界を決めます。ここが曖昧なまま開発を始めると、画面が完成しても履歴検索や集計が成立しません。
データ移行・受入テスト・教育で定着させます
移行前には、品目コード、検査項目、単位、規格、ロット、過去結果の表記揺れや重複を整理し、移行対象と参照専用データを分けます。受入テストでは、代表品目だけでなく異常値、再検、保留、特採、承認後変更、成績書再発行、装置停止、バックアップ復旧まで確認します。検査員、品質保証、製造、情報システム、管理者ごとに操作手順を用意し、マスタ更新や障害時の連絡先も決めてから本稼働します。
検査管理システムの費用相場と内訳

検査管理システムの費用は、検査項目数、工場数、測定器台数、既存システム連携、帳票数、保存期間、規制業界への対応で大きく変わります。次の金額は2026年時点の公開価格と製造業向け業務システムの工数相場をもとにした企画用の推定目安であり、正式な見積額ではありません。
▶ 詳細はこちら:検査管理システム開発の見積相場や費用/コスト/値段について

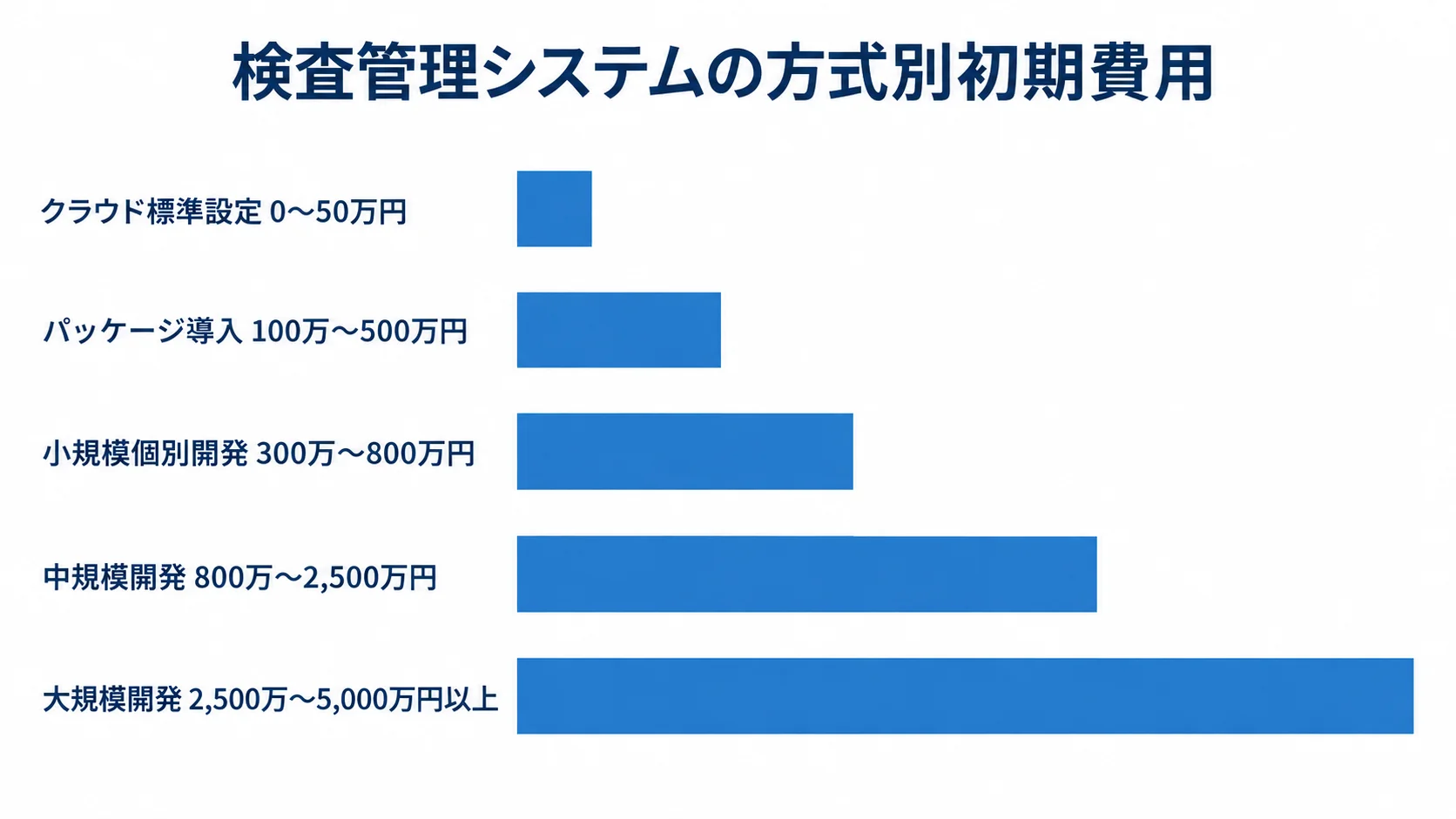

導入方式と規模で初期費用は変わります
1工場・少人数で検査票を電子化するクラウドの標準設定は、初期費用0〜50万円程度、月額5万〜15万円程度、期間は数週間〜3か月程度が目安です。規格、権限、帳票、既存データの設定を含むパッケージ導入は、初期100万〜500万円程度、期間1〜4か月程度が目安です。公開価格の一例として、品質管理クラウドに月額5万円と掲載されたサービスもありますが、個別帳票、データ移行、装置連携、追加設定が含まれるかは別途確認が必要です(出典: 品質管理クラウドの公開製品ページ、2026年8月閲覧)。
1工場で数台の測定器と基本連携を行う小規模な個別開発は300万〜800万円程度、複数工程と生産管理・ERP連携を含む中規模開発は800万〜2,500万円程度、複数工場でMES・LIMS・ERP・画像検査・高度分析まで含む大規模開発は2,500万〜5,000万円以上になる可能性があります。開発期間はそれぞれ3〜6か月、6〜12か月、12〜24か月以上が目安です。
見積もりは開発費以外の項目まで分けて確認します
費用の内訳は、要件定義10〜15%、設計20〜25%、実装・単体テスト40〜50%、結合・総合テスト15〜20%、移行・教育・リリース5〜10%程度を仮置きすると比較しやすくなります。実際の見積もりでは、装置ごとの接続調査、ゲートウェイ、現地作業、ネットワーク、データベースやサーバー、バックアップ、帳票、ライセンス、教育、保守を分けて記載してもらいます。費用配分は案件ごとに変わるため、割合は予算計画用の目安として扱います(出典: 製造業向け業務システムの公開相場情報をもとにした編集部推定、2026年)。
月額・保守・追加費用を含めた総額で判断します
保守費は初期開発費の年15〜25%程度を一つの目安にできますが、契約に含まれる範囲を確認します。OSやデータベースの更新、脆弱性対応、規格変更、問い合わせ、バックアップ監視、障害復旧、装置ドライバの変更、現地対応が別料金になることがあります。安い初期見積もりでも、異常系テスト、移行、帳票確認、現場教育が抜けていると稼働後に追加費用が発生しやすいため、5年程度の総保有コストで比較します。
検査管理システムの開発会社・ベンダーの選び方

開発会社やベンダーを選ぶときは、知名度や機能数ではなく、自社の検査業務と現場環境に適合するかを確認します。検査管理を専門に扱う製品、品質管理パッケージ、製造現場の装置連携に強いSI、計測機器や画像判定を組み合わせる構成では、得意領域と責任範囲が異なります。
検査業務と製造現場の実績を確認します
提案者には、受入・工程・出荷検査のどこに実績があるか、数値・目視・画像・成分・強度のどれを扱ったか、ロットや製番をどのように追跡したかを質問します。導入事例の効果だけでなく、対象工場の規模、利用者数、装置台数、既存システム、導入期間を確認し、自社の前提と似ているかを見ます。実績の有無だけではなく、稼働後に誰がマスタや装置接続を保守するのかも確認が必要です。
測定器・既存システムとの接続方法を確認します
装置連携の提案では、対応できる通信方式や実績だけでなく、装置の型式、データ項目、時刻、単位、エラー処理、再送、通信断時の運用を確認します。生産管理やERPから品目・ロット・検査指示を受け、検査結果と判定を返す場合は、コード体系、連携タイミング、重複防止、障害時の再処理担当を決めます。接続部分を別会社に委託する場合は、全体の責任者と障害窓口を一つにできるかも重要です。
セキュリティ・保守・契約条件を比較します
最小権限、ユーザー識別、承認分離、操作ログ、データ暗号化、バックアップ、復旧テスト、脆弱性対応、データ返却、契約終了後の削除方法を確認します。クラウドならサービスレベル、計画停止、障害通知、保管場所、委託先、バックアップの責任分界を確認します。個別開発なら、ソースコードや設計書の権利、追加改修の単価、担当者変更時の引き継ぎ、保守の受付時間を契約書に落とし込みます。
▶ 詳細はこちら:検査管理システム開発でおすすめの開発会社/ベンダー6選と選び方
▶ 詳細はこちら:検査管理システム開発の発注/外注/依頼/委託方法について
検査管理システム導入で失敗しないための注意点

導入効果を出すには、機能を増やすことよりも、検査データを正しく入力し、必要な人が信頼できる履歴を使える状態をつくることが大切です。特に規格改訂、例外処理、工場ネットワーク、監査ログ、現場定着を後回しにすると、稼働後の手戻りにつながります。
再検査・保留・特採などの例外処理を標準化します
不合格が出たとき、すぐ廃棄するのか、再検査するのか、保留して品質保証が判断するのか、特採として出荷するのかは企業ごとに異なります。システムでは、例外の状態、必要な承認者、期限、理由、関連する検査値、出荷可否を記録します。例外をExcelやメールへ逃がすと、通常の検査結果と判断の証跡が分断されるため、異常時の画面と権限を要件に含めます。
工場セキュリティと監査ログを設計に組み込みます
工場のIoT化や自動化でネットワーク接続が増えると、検査端末や測定器連携も工場のサイバー・フィジカル・セキュリティの対象になります。経済産業省は2025年4月に、中小規模の製造事業者向けに工場セキュリティの始め方を示す解説書を公開し、保護対象の特定、サプライチェーン、具体的な手順を示しています(出典: 経済産業省「中小規模の製造事業者向け 工場セキュリティの重要性と始め方」、2025年)。システム側では、最小権限、IT・OTの分離、端末資産管理、時刻同期、変更・削除履歴、バックアップ、復旧テストを確認します。
最初から全社・AIに広げず段階導入します
最初は1工場、1工程、主要な検査項目、代表的な測定器、主要帳票に絞り、検査記録、規格判定、承認、装置連携、検索が現場で定着するかを確認します。次に、他工程、他工場、統計分析、画像検査、AI、顧客ポータルへ広げます。2026年3月に公表されたJISの事例でも、非接触・リアルタイム測定による全数検査への期待が示されていますが、新しい測定技術を導入する場合も、測定結果を保存し、規格・ロット・判定と結びつける管理基盤が必要です(出典: 経済産業省「日本産業規格を制定・改正しました(2026年3月分)」、2026年)。
検査管理システムに関するよくある質問(FAQ)

検査管理システムを検討するときに多い疑問を、導入方式、既存システム、費用、AI活用の観点から回答します。自社の業務条件によって最適解は変わるため、回答をそのまま製品選びに使うのではなく、RFPやPoCの確認項目へ落とし込むことが大切です。
Excelから検査管理システムへ移行するメリットは何ですか?
検査項目、規格、測定結果、承認、成績書、ロット履歴を一つのルールで管理しやすくなることがメリットです。入力必須、単位、権限、版管理、変更履歴を仕組みにできるため、転記や旧版使用のリスクを下げられます。ただし、不要な列や表記揺れをそのまま移すのではなく、マスタと過去データを整理してから移行します。
生産管理システムやERPがあっても導入できますか?
導入できますが、どのシステムをマスタや実績の正とするかを先に決めます。生産管理やERPから品目、製造指図、ロット、検査指示を受け、検査管理システムから測定結果、合否、承認状態を返す構成が一般的です。連携が難しい場合は、まず検査記録を独立して整え、APIやCSVで段階的に接続する方法もあります。
検査管理システムの開発期間はどのくらいですか?
標準設定中心のクラウド導入なら数週間〜3か月程度、パッケージ導入なら1〜4か月程度、装置連携を含む個別開発なら3〜12か月程度が目安です。複数工場、複数の基幹システム、画像検査、規制対応、過去データ移行を含む場合は12か月を超えることもあります。期間を短くするには、代表工程を先に選び、装置接続とデータ移行の調査を要件定義の早い段階で行います。
AI画像検査だけを導入すれば十分ですか?
十分ではありません。AI画像検査は判定の一部であり、検査指示、規格、画像、判定結果、確認者、ロット、承認、成績書、変更履歴を管理する仕組みが別に必要です。画像の品質や異常ラベルが不足していると判定精度も安定しないため、まずは人の確認を残したPoCを実施し、誤判定時の扱いと記録の完全性を確認します。
検査管理システムの完全ガイドまとめ

検査管理システムは、検査票を電子化するだけでなく、検査計画、規格、測定結果、合否判定、承認、成績書、分析、ロット追跡を一つの流れとして管理する基盤です。導入方式は、クラウド、パッケージ、オンプレミス・ハイブリッド、スクラッチから選べますが、検査の種類、装置、既存システム、工場ネットワーク、保存期間、監査要件を踏まえて決めます。
まず代表工程と検査データを整理します
最初に、受入・工程・出荷のどこを対象にするか、どの検査項目と測定器を扱うか、どの帳票と承認が必要かを整理します。転記時間、検査漏れ、成績書発行時間、不合格流出、問い合わせ回答時間をKPIに設定し、代表工程でPoCを行います。規格改訂、再検査、保留、特採、通信断、承認後変更まで検証してから、複数工程や複数工場へ展開します。
安さではなく信頼できる検査データを基準に選びます
検査管理システムの価値は、入力を速くすることだけではありません。正しい規格で判定し、誰がいつ承認したかを残し、異常の原因をロットや工程へ遡り、顧客や監査へ説明できることにあります。初期費用と月額だけでなく、装置連携、データ移行、保守、セキュリティ、教育、将来拡張を含む総額と運用体制を比較することが、長く使えるシステム選びにつながります。
