結論:検査管理システムの開発費用は、検査票を電子化する小規模構成なら初期0万〜800万円程度、
測定器や生産管理システムまで連携する中規模構成なら800万〜2,500万円程度が企画段階の目安です。
工場数、検査項目、装置連携、帳票、監査ログの要件によって大きく変わります。
紙やExcelで管理している検査結果をシステム化するとき、気になるのは「結局いくらかかるのか」
「月額費用はどれくらいか」「安い見積もりでも後から追加費用が発生しないか」という点です。
この記事では、検査管理システムの費用相場を導入方式別に整理し、初期費用・ランニングコストの内訳、
価格が変動する要因、見積もりの比較方法、費用を抑えながら品質を落とさない進め方まで解説します。
▼全体ガイドの記事
・検査管理システム開発の完全ガイド
検査管理システムとは?費用を考える前の全体像

検査管理システムは、検査計画、検査基準、測定結果、合否判定、承認、成績書、履歴を一元管理する業務システムです。
単に紙の検査票を画面に置き換えるだけでなく、品目・ロット・製番・工程・設備・担当者を検査結果に結び付け、
後から説明できる証跡を残す役割があります。費用を見積もるときは、画面数よりも「どの業務とデータを、
どこまで正確につなぐか」を先に確認することが重要です。

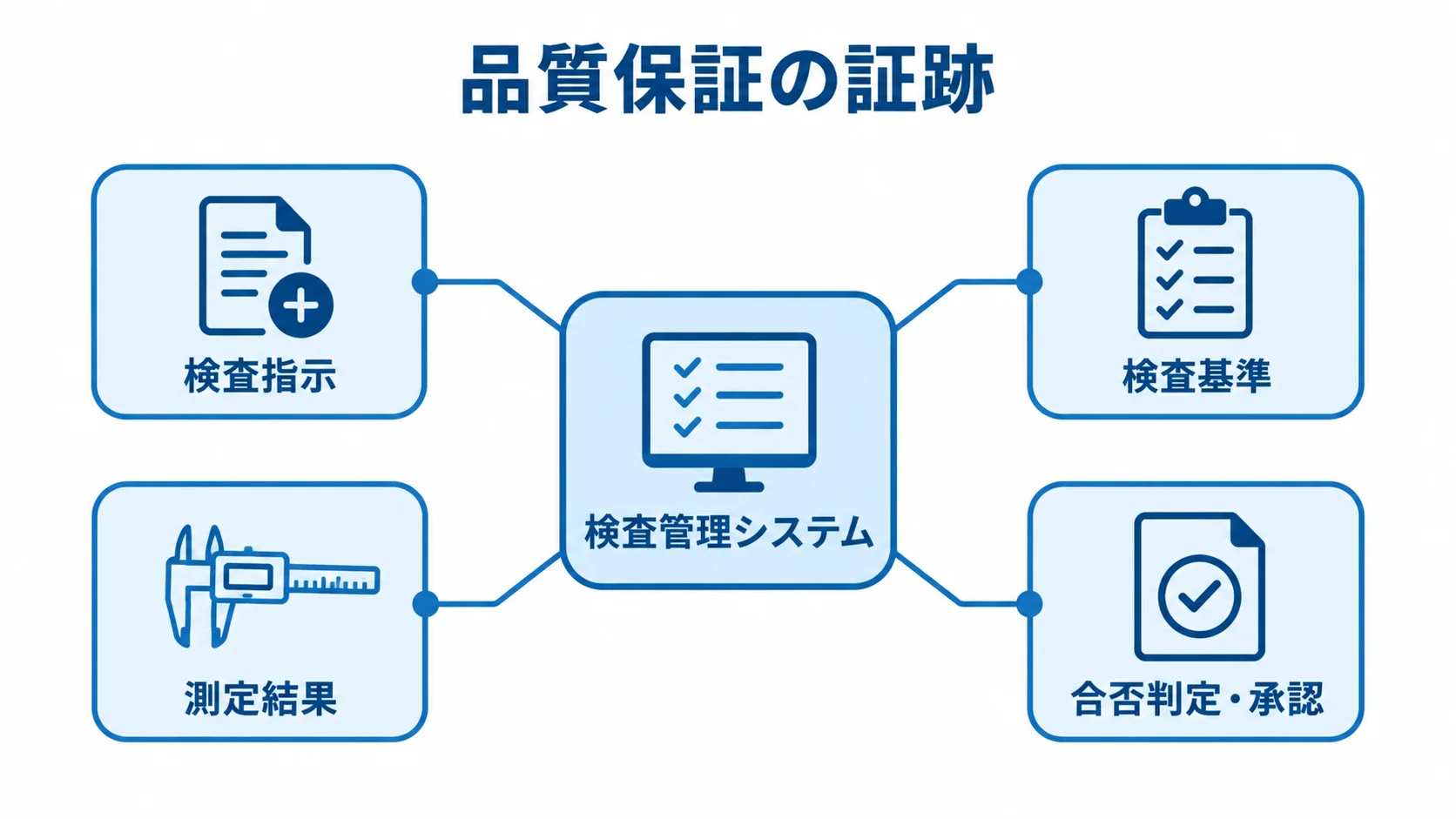

検査結果を記録するだけではなく、品質保証の証跡を作ります
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
基本機能には、検査指示の発行、規格値や検査項目のマスタ管理、数値・合否・目視結果の入力、異常通知、承認、変更履歴、検査成績書の出力が含まれます。
さらに、ノギスやマイクロメーター、試験機、画像検査装置などから測定値を自動で取り込むと、転記ミスを減らしやすくなります。
規格改訂の適用日、再検査、保留、特採、承認後の変更などを扱う場合は、入力画面の制作費よりも業務ルールの設計・テスト費用が大きくなりやすいです。
品質管理・生産管理・MES・LIMSとの境界を決めます
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
検査管理システムは、生産管理システム、MES、ERP、WMS、LIMSと連携することがあります。
生産管理から品目・製造計画・ロット情報を受け取り、検査管理側で結果・判定・承認を返す構成にすると、役割分担を整理しやすいです。
一方で、検査管理だけの導入を考えていたのに、在庫、製造指示、設備制御まで対象を広げると、連携項目・権限・テスト範囲が増えて費用が跳ね上がります。
見積もりの前に「検査システムが責任を持つ範囲」を明文化する必要があります。
検査管理システム開発の進め方と費用が発生する工程

検査管理システムの費用は、開発会社が画面を作り始めた時点から発生するわけではありません。
現場ヒアリング、業務整理、装置接続の調査、データ設計、テスト、移行、教育までがプロジェクトの費用です。
初期段階で検査業務の例外を洗い出すほど、稼働後の追加開発を抑えやすくなります。
要件定義では検査業務とデータを棚卸しします
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
最初に、受入検査、工程内検査、出荷検査、最終検査の流れを整理します。検査項目ごとに、規格値、単位、測定方法、抜取数、実施頻度、判定者、再検査の条件、保存期間、出力帳票を一覧にします。
紙帳票とExcelをそのまま画面化するのではなく。品目・規格版・ロット・製番・工程・検査員・測定器・測定日時・判定・承認状態を共通のデータとして定義すると、検索とトレーサビリティの設計が安定します。
この工程では、現場担当者だけでなく、品質保証、生産技術、情報システム、出荷承認者にも参加してもらいます。
例えば、検査員は「現場で数タップで入力できること」を重視し、品質保証は「承認後の変更理由が残ること」を重視します。
両者の要件を一つの画面に詰め込むと操作性や費用に影響するため、必須機能と後回しにできる機能を分けます。
代表的な測定器で接続PoCを実施します
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
測定器や試験装置の連携は、検査管理システムの費用と期間を左右する代表的な要素です。
Bluetooth、無線LAN、CSV、シリアル通信、PLC、メーカー専用ソフトなど、機器ごとに出力方式が異なるためです。
すべての装置を本開発に含める前に、代表的な1〜3台で測定値の取得、単位変換、通信断、重複取込、再送、オフライン時の入力を検証します。
株式会社コベルコE&Mの公式ページでは、検査計画、検査結果の自動取込、合否判定、検査結果の長期保存や検索を組み合わせた構成が紹介されています。
また、無線LANやBluetoothなどの標準的な通信方式に対応する例も示されています。これらの情報は、同社の「検査管理システム」公式ページ(2026年8月確認)で確認できます。
このような連携は効果が大きい一方、機器側の仕様確認や現地調整が必要になるため、見積書では「何台を、どの方式で、誰が接続試験するか」を分けて記載してもらいます。
テスト・移行・教育を削らず段階的にリリースします
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
検査システムでは、正常に数値を登録できるだけでは受入完了になりません。規格改訂、再検査、保留、特採、測定器の停止、権限不足、承認後の変更、外部システムの通信エラーなど、異常系のテストが重要です。
テストデータには実際の検査記録を匿名化して使い、成績書の印字やPDF、検索結果、監査ログまで確認します。
本番移行では、品目マスタ、規格マスタ、過去の検査結果、ユーザー、権限、帳票様式をどこまで移すかを決めます。
過去データをすべて移行すると費用が増えるため、法令・顧客要求で必要な保存期間と、検索できればよい期間を切り分ける方法があります。
現場教育と稼働後の問い合わせ対応を含めて、1工程から始めて運用を確認し、その後に他工程や他工場へ展開するとリスクを抑えやすいです。
検査管理システムの費用相場と価格帯

検査管理システムの価格は、SaaSの月額利用、パッケージ導入、個別開発のどれを選ぶかで大きく変わります。
以下の金額は、2025〜2026年に公開された品質管理製品の価格情報と、製造業向け業務システムの規模別目安をもとにした企画用のレンジです。
検査管理システム単体に一律の公定価格があるわけではないため、自社の条件を当てはめて初期見積もりの幅として利用します。
導入方式別の初期費用と月額・保守費用
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
クラウド版を標準設定する場合は、1工場・少人数・検査票中心の構成で、初期費用0万〜50万円程度、月額5万〜15万円程度。導入期間は数週間〜3か月程度が一つの目安です。
株式会社宇部情報システムの公式サイトでは、クラウド版の品質管理システム「QC-One Lite」を月額5万円で案内しています。
価格の出典は、同社の「品質管理システムQC-One」公式ページ(2026年8月確認)です。
ただし、これは公開されている標準サービスの価格例であり、個別帳票、データ移行、装置接続、追加設定、現地支援まで同じ金額で含まれるとは限りません。
パッケージを設定して導入する場合は、規格・帳票・権限・既存データの設定を含めて100万〜500万円程度、期間は1〜4か月程度が目安です。
標準機能に業務を合わせるFit to Standardを選べると、スクラッチ開発より初期費用と納期を抑えやすいです。
ただし、独自の承認経路や顧客別帳票を多数追加すると、アドオン開発費や将来のアップデート対応費が増える可能性があります。

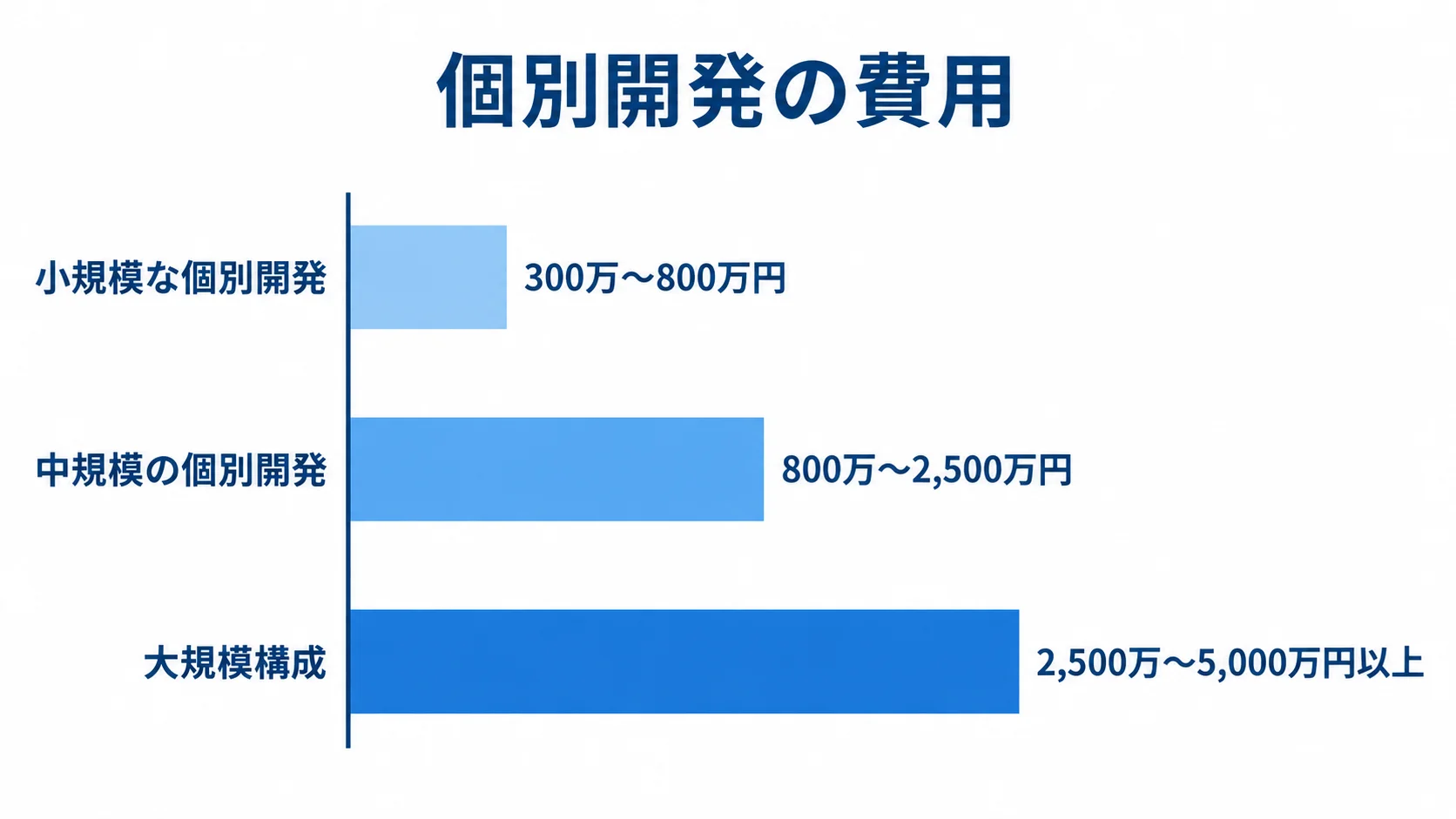

小規模な個別開発は、1工場、数台の測定器、基本的な検査結果入力と帳票出力を対象に、300万〜800万円程度、3〜6か月程度が企画段階の目安です。
中規模の個別開発は、複数工程、複数の装置、生産管理やERPとの連携を含めて800万〜2,500万円程度、6〜12か月程度が目安です。
複数工場、MES・LIMS・ERP連携、画像検査、高度な分析まで含める大規模構成では、2,500万〜5,000万円以上、12〜24か月以上になる場合があります。
月額利用料・保守費用・追加費用の見方
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
クラウド型は月額利用料にサーバー運用や基本アップデートが含まれることが多く、初期費用を抑えやすい方式です。
一方で、ユーザー数、工場数、データ量、API利用、帳票追加、装置接続、サポート時間によって料金体系が変わることがあります。
月額5万円という公開価格を見つけた場合も、5年間の利用料、初期設定、移行、教育、追加開発を合算した総保有コストで比較する必要があります。
個別開発やオンプレミスでは、保守費用を初期開発費の年15〜25%程度で見積もる方法があります。
例えば、OSやデータベースの更新、脆弱性対応、障害調査、バックアップ確認、問い合わせ、帳票変更、検査装置の接続障害対応をどこまで含むかで。同じ保守率でも実際の支援範囲が異なります。
サーバー、データベース、バックアップ媒体、ネットワーク、タブレットなどの機器費用も、初期費用に含むのか別途なのかを確認します。個別開発の人件費を確認するときは、役割ごとの単価と工数を分けて見ます。
2026年時点の製造業向け業務システムの企画目安では、PMが月90万〜150万円程度、SEが月65万〜110万円程度、PGが月50万〜90万円程度。
テスターが月45万〜80万円程度のレンジで整理されることがあります。
ただし、これは要員のスキル、契約形態、地域、作業内容によって変わる参考レンジであり、単価だけで会社の優劣や最終費用を判断しないことが大切です。
初期費用・ランニングコストの内訳

見積書の総額だけを比べると、どの作業にお金がかかっているのか分かりません。費用を「企画・要件定義」
「設計」「実装・単体テスト」「連携・総合テスト」「移行・教育・リリース」「稼働後の運用」
に分けると、安い理由や高い理由を確認しやすくなります。次の内訳を見積もり項目に含めてもらうと、
後からの追加請求を抑えやすいです。
要件定義・設計・開発・テストにかかる費用
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
要件定義では、現場ヒアリング、業務フロー、機能一覧、画面・帳票一覧、非機能要件、装置接続の調査を行います。
設計では、画面、権限、データベース、API、規格マスタの版管理、承認フロー、ログ、バックアップを決めます。
実装では、入力画面、判定ロジック、帳票、通知、検索、マスタ管理、外部連携を開発します。テストでは、単体、結合、総合、受入の各段階で正常系と異常系を確認します。

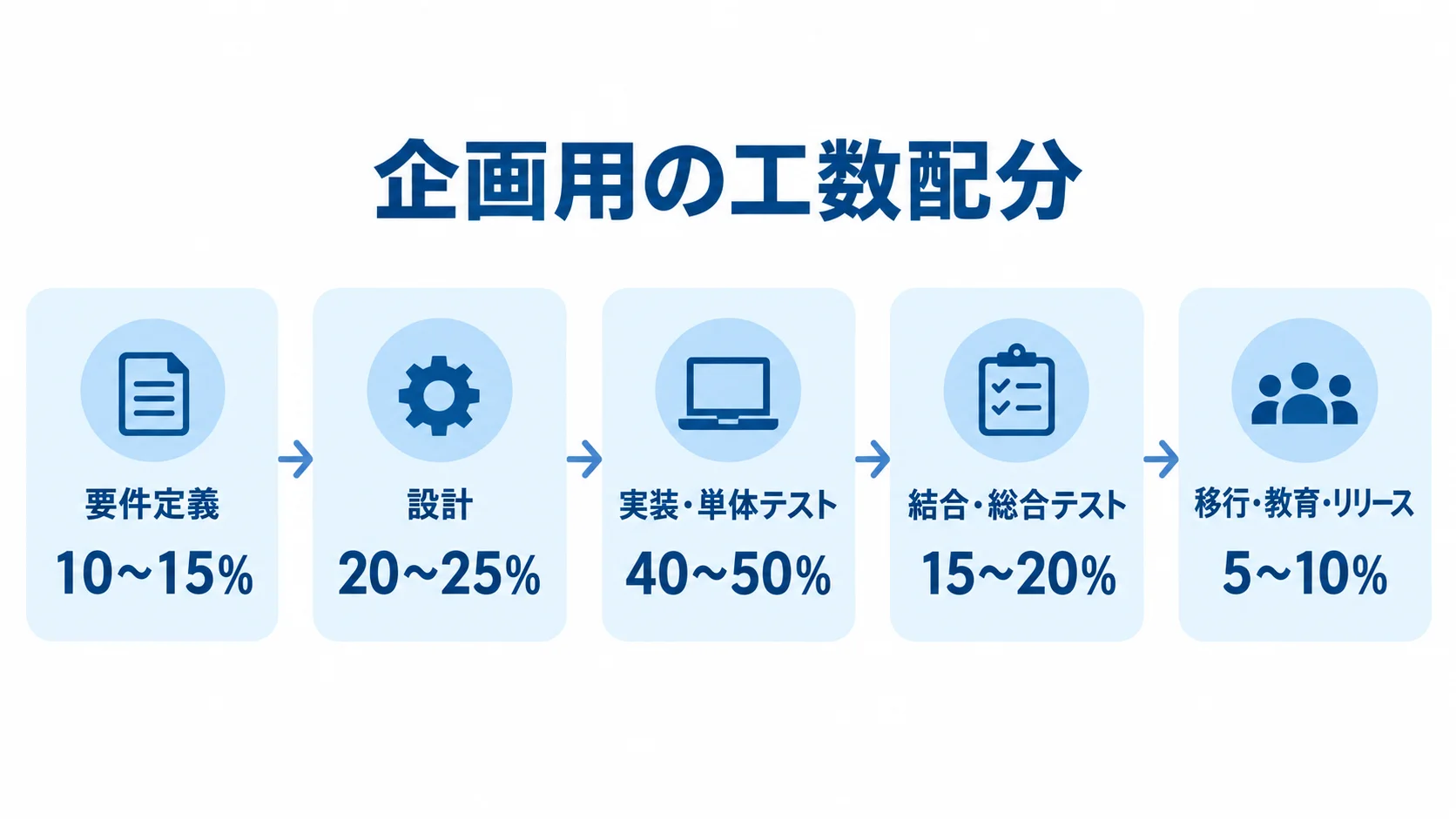

企画用の工数配分としては、要件定義10〜15%、設計20〜25%、実装・単体テスト40〜50%、結合・総合テスト15〜20%。移行・教育・リリース5〜10%程度に仮置きできます。
これは契約上の固定比率ではなく、検査管理システムの初期予算を考えるための目安です。装置連携や複雑な承認がある場合は、実装よりも調査・結合テストの比率が高くなる可能性があります。
データ移行・教育・現地対応を見落とさないことが大切です
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
検査結果を紙やExcelから移行する場合、データの形式統一、重複除去、単位の確認、品目コードやロット番号の対応付けが必要です。
過去データのすべてを移すのではなく、法令・顧客要求で必要な期間、問い合わせ対応に必要な期間、分析に使う期間を分けると。移行費用と検索性のバランスを取りやすくなります。
手入力で移行するデータが多い場合は、作業者の工数と確認者の工数を別に見積もります。
工場で利用するシステムでは、現地のネットワーク、端末設置、バーコードリーダー、測定器、プリンター、サーバー、バックアップの確認も必要です。
オンライン会議だけで完結する計画でも、通信環境や作業場所によって現地対応が必要になる場合があります。
教育では、品質保証向けのマスタ・承認操作、検査員向けの入力、管理者向けの検索・帳票・ユーザー管理を分けると、定着しやすいです。
保守・セキュリティ・規格変更への対応費用
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
稼働後は、OSやデータベースの更新、脆弱性対応、ユーザー追加、規格改訂、帳票変更、検査項目追加、装置の交換、問い合わせ、障害対応が発生します。
保守契約に含まれる受付時間、復旧目標、定期バックアップ、障害時の現地対応、追加開発の単価を確認します。
初期費用が低いサービスでも、変更のたびに高い設定費がかかる場合があるため、年間の変更件数を想定して比較します。
検査データを扱う工場では、最小権限、ユーザー識別、承認分離、変更履歴、バックアップ、保存期間、時刻同期、復旧テストも要件になります。
経済産業省は2025年4月、中小規模の製造事業者向けに、工場システムのサイバー・フィジカル・セキュリティ対策を始めるための解説書を公開しています。
この情報の出典は、経済産業省「工場セキュリティの重要性と始め方」(2025年)です。検査管理システム単体の費用だけでなく、工場ネットワークの分離やバックアップ環境まで含めるかを決める必要があります。
費用が変動する要因とコスト最適化のポイント

同じ検査管理システムでも、検査票を入力するだけの構成と、装置から自動取込して生産管理へ結果を返す構成では費用が異なります。
価格を下げることだけを目的にすると、必要な証跡や現場の使いやすさを失う可能性があります。
費用対効果を高めるには、品質や説明責任に直結する機能を優先し、利用頻度が低い高度分析や全社展開を後段に分けます。
工場数・装置台数・帳票数・連携範囲で価格が変わります
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
費用を変動させる第一の要因は対象範囲です。1工場か複数工場か、検査員が数名か多数か、検査項目が少数か数百項目か、装置が数台か数十台かで、設定・権限・接続試験・教育の量が変わります。
次に、帳票の種類と自由度が影響します。
標準の成績書だけなら設定で済む場合がありますが、顧客ごとに異なる様式、画像添付、電子署名、複雑な集計を求めると個別開発が増えます。連携範囲も重要です。
生産管理から製造情報を受け取るだけなのか、検査指示を返すのか、合否判定や出荷承認まで返すのかでAPIやエラー処理の設計が変わります。
古い装置で標準出力がない場合は、専用ドライバー、ゲートウェイ、現地の通信調査が必要になる可能性があります。見積書では「装置1台あたりの接続費用」「追加台数の単価」「通信障害時の対応」を確認します。
1工程・主要帳票から始めて段階導入します
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
コスト最適化の基本は、最初から全工場・全装置・全帳票を対象にしないことです。
まずは検査漏れや転記ミスが多い1工程を選び、検査指示、規格マスタ、測定結果、合否判定、承認、成績書出力までを一つの流れで完成させます。
運用が定着した後に、別工程、別工場、統計分析、画像検査、AI支援を追加すると、要件の手戻りを抑えながら投資効果を確認できます。
標準機能を優先し、独自仕様は「法令・顧客要求・品質リスクに必要か」という基準で絞ります。
例えば、すべての担当者に異なる画面を作るより、権限と入力項目を整理して共通画面を使うほうが保守しやすいです。帳票も、既存様式を完全再現する前に、必須項目を定義した標準帳票で運用できるか検証します。
独自開発する場合は、ソースコード、設計書、データ定義、API仕様、テスト仕様を納品物に含めると、将来の保守会社変更に備えられます。
費用対効果は削減時間と品質リスクの両方で測ります
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
導入効果は、入力や転記にかかる時間だけで評価しません。
検査成績書の発行時間、過去データの検索時間、検査漏れ、不合格品の流出、再検査率、問い合わせへの回答時間、異常発見から原因特定までの時間を導入前後で比較します。
例えば、現場の入力時間が短くなっても、規格マスタの版違いによる判定ミスが増えては導入効果がありません。
AI画像検査を追加するときも、判定エンジンの導入費だけでなく、画像の収集・ラベル付け・再学習・人による確認・誤判定時の記録を考慮します。
検査管理システムはAIの結果を保存し、誰がどの基準で最終判定したかを残す基盤として設計すると、品質保証に活用しやすいです。
最初は自動確定ではなく、AIの判定を参考値として人が確認するPoCから始める方法もあります。
検査管理システムの見積もりを取る際のポイント

複数社から見積もりを取るときは、同じ要件を渡して比較することが前提です。会社ごとに対象範囲や前提条件が違うと、
安い見積もりに見えても、装置接続や移行、教育が含まれていないだけかもしれません。
検査対象、データ、帳票、連携、非機能、受入条件をそろえた簡易RFPを作成し、金額だけでなく見積もりの透明性を評価します。
見積もり前に整理する項目
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
最初に、工場数、対象工程、検査の種類、検査項目数、規格の版数、月間の検査件数、利用者数、保存期間を整理します。次に、測定器・試験装置のメーカー、型式、台数、出力方式、接続場所を確認します。
さらに、既存の生産管理・ERP・MES・LIMS・WMSの名称、連携したいデータ、現場のネットワーク制約、クラウド利用可否を一覧にします。
帳票は、検査成績書、品質証明書、社内QC帳票、顧客指定様式などのサンプルを渡します。承認者、差戻し、再検査、保留、特採、規格改訂、承認後の修正、削除禁止、監査ログの要件も明記します。
ここまで整理できない場合でも、現状の帳票、Excel、装置一覧、業務フローをそのまま共有し、要件整理フェーズを含む提案を依頼します。
比較するのは金額だけでなく、実績と責任範囲です
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
開発会社や製品を比較するときは、検査の種類、装置連携、規格版管理、承認と監査証跡、帳票の自由度、既存システム連携、クラウド・オンプレミスの選択肢。データ移行、保守体制を確認します。
製造業の検査管理に近い導入事例があるか、事例の工場数や装置構成が自社と似ているかも重要です。実在する事例でも、そこで削減された時間や費用が自社で保証されるとは限らないため、前提条件を聞き取ります。
提案段階では、標準機能、設定で対応する部分、個別開発する部分、別途費用になる部分を色分けしてもらいます。
納品物、検収条件、障害時の責任、データの返却、ソースコードや設計書の扱い、契約終了後の移行方法も確認します。
月額が安いサービスでも、データのエクスポートやサポート範囲に制限がある場合があるため、5年程度の利用期間を想定して総額を比較します。
安すぎる見積もりと高すぎる見積もりの確認方法
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
極端に安い見積もりでは、要件定義、装置接続、異常系テスト、移行、教育、保守が除外されていないか確認します。
反対に高い見積もりでは、全工場展開、高度分析、AI、細かな画面カスタマイズが初期フェーズに含まれていないか確認します。
標準構成、追加オプション、将来拡張を分けた三段階の提案を受けると、必要な投資を選びやすくなります。
契約前には、想定外の装置が見つかった場合、規格や帳票が追加された場合、データ移行件数が増えた場合の変更管理を決めます。
追加費用の発生条件、単価、承認手順、納期への影響を文書化しておけば、稼働直前の予算超過を防ぎやすいです。
PoCや要件定義を先に有償で実施し、その結果を本開発の見積もりに反映する方式も、検査業務の不確実性が高い企業には有効です。
よくある質問(FAQ)

検査管理システムの費用を検討する担当者からは、クラウドと個別開発の違い、装置連携の扱い、
導入期間、補助金や保守について質問されることが多いです。ここでは、見積もりの前提をそろえるために特に確認したい質問に答えます。
検査管理システムの開発費用はいくらですか?
標準設定のクラウド版は初期0万〜50万円程度、月額5万〜15万円程度、小規模な個別開発は300万〜800万円程度、
中規模な連携システムは800万〜2,500万円程度が企画段階の目安です。工場数、
装置台数、帳票、連携、データ移行、監査ログで変動するため、金額だけでなく含まれる作業範囲を確認します。
クラウドと個別開発はどちらが安いですか?
初期費用だけなら、標準機能を使えるクラウドのほうが抑えやすいです。ただし、装置連携、
独自帳票、工場内のネットワーク制約、オフライン入力、複雑な承認がある場合は、クラウドでも設定や追加開発が必要になります。
月額、初期設定、移行、教育、追加機能、5年間の保守を合算し、自社の業務を変える費用も含めて比較します。
測定器や試験装置の連携費用は別にかかりますか?
別費用になる場合が多いです。装置の台数、メーカーや型式、通信方式、出力データの形式、
現地作業の有無、通信断や再送の要件によって、調査・ドライバー開発・ゲートウェイ・接続試験の工数が変わります。
見積もりでは、代表機器でのPoC費用と、量産展開時の1台あたりの追加費用を分けて確認します。
費用を抑えるなら何から始めればよいですか?
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
検査漏れや転記ミスが多く、効果を測定しやすい1工程を選び、主要な検査票、規格マスタ、合否判定、承認、成績書出力から始めます。
代表的な測定器を1〜3台だけ接続してPoCを行い、現場で使えることを確認してから対象範囲を広げます。
最初からAIや全工場統合を入れず、品質リスクと利用頻度の高い機能を優先すると、投資判断をしやすくなります。
保守費用は初期費用とは別に考えるべきですか?
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
はい、別に考える必要があります。
初期開発費だけでなく、クラウドの月額、オンプレミスのサーバー・データベース、バックアップ、OS更新、脆弱性対応、問い合わせ、規格や帳票の変更。装置障害への対応を確認します。
個別開発では初期費用の年間の一定割合程度を保守費用の企画目安にする方法がありますが、実際の金額は契約範囲によって変わります。
まとめ

検査管理システムの費用相場は、標準設定のクラウド版で初期0万〜50万円程度・月額5万〜15万円程度、
パッケージ導入で100万〜500万円程度、小規模な個別開発で300万〜800万円程度、
中規模で800万〜2,500万円程度、大規模で2,500万〜5,000万円以上が企画段階のレンジです。
これらは一律の価格表ではなく、工場数、検査項目、装置台数、帳票、連携、保存期間、
規制・監査要件によって変動する目安です。
見積もりは総額ではなく、業務範囲と将来費用で判断します
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
費用を抑えるには、標準機能を優先し、1工程・主要帳票・代表的な測定器から段階導入することが有効です。
要件定義、装置接続PoC、異常系テスト、データ移行、教育、保守までを見積もりに含め、標準機能と個別開発の境界を確認します。
導入効果は入力時間だけでなく、検査漏れ、不合格流出、成績書発行、検索、原因特定にかかる時間と品質リスクで測定します。
段階導入で費用と品質リスクのバランスを取ります
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
最初に検査記録と承認の流れを整え、データの正確性と現場定着を確認してから、装置連携、統計分析、複数工場、AI支援へ広げると、投資効果を検証しながら拡張できます。
導入前に、検査漏れ、転記時間、成績書発行時間、検索時間などの基準値を測っておくと、次の予算申請でもシステムの価値を説明しやすくなります。
検査管理システムは、検査データを蓄積するだけの道具ではなく、規格に基づく判定と承認、変更履歴、成績書、ロット追跡を支える品質保証の基盤です。
自社の検査業務、装置、既存システム、監査要件を整理したうえで、複数社に同じ条件で相談すると、価格の根拠と必要な投資が見えやすくなります。▼全体ガイドの記事
・検査管理システム開発の完全ガイド
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
