投資管理システム開発の見積相場や費用/コスト/値段について

投資管理システムの開発費用は、300万〜6,000万円超の幅で変わります。金額を左右するのは、対象部門、連携範囲、承認や評価の複雑さです。

費用を考える前に、まず対象業務を分けておくことが大切です。

▼全体ガイドの記事
・投資管理システム開発の完全ガイド

投資管理システムの概要

投資管理システムとは、企業の設備投資、IT投資、投資案件を、計画から実績、効果測定まで1つのシステムで管理する仕組みです。

「投資管理」には、金融資産や投資先企業を管理する業務も含まれます。そのため、どの業務を対象にするかで、必要な機能も費用も変わります。費用を比べる前に、まず対象業務を分けておくと、見積もりの前提がそろいます。

設備投資・IT投資を管理する場合

設備・IT投資の管理では、投資計画から支払、予実確認までを扱います。

  • 案件・予算:投資の台帳と、年度ごとの計画額の管理
  • 申請・実行:申請・承認から発注・検収までの流れ
  • 支払・予実:支払予定と、計画に対する差異の確認

取得日や稼働日をもとに減価償却費を試算し、会計や固定資産管理と連携すると、投資額と将来の損益・キャッシュフローを同じ前提で確認できます。

一方で、各部門がExcelで計画し、経理が別表へ転記する方法だと、最新版の判定や予算超過の確認が分断されます。建設仮勘定から減価償却への振り替えも、把握しにくくなります。

DIGGLE設備投資管理は2026年1月に提供を開始し、設備投資の計画・実行・減価償却費の算出を予実管理とつなぐ製品として案内されています(出典: DIGGLE株式会社「DIGGLE設備投資管理」プレスリリース、2026年)。

投資先・金融投資を管理する場合

投資先の管理では、案件の審査から投資家向け報告までを扱います。

  • 案件審査:案件情報、デューデリジェンス資料、投資委員会の審議
  • 投資後の管理:契約、投資先KPI、評価、投資家向け報告まで

設備投資の台帳より機密性が高く、案件別の閲覧権限や資料の監査証跡も細かくなります。そのため、同じ投資管理でも費用は高くなる傾向があります。また、証券の発注・約定、残高照合、顧客資産の管理を行う資産運用システムは、別の要件になります。

金融商品や顧客情報を扱う場合は、金融庁のサイバーセキュリティガイドラインや委託先管理の対象になるかを確認します。そのうえで、認証や多要素認証、ログ保存、バックアップ、障害時の復旧も、見積もりに含めます(出典: 金融庁「金融分野におけるサイバーセキュリティ対策について」、2026年更新情報)。

投資管理システムの費用相場

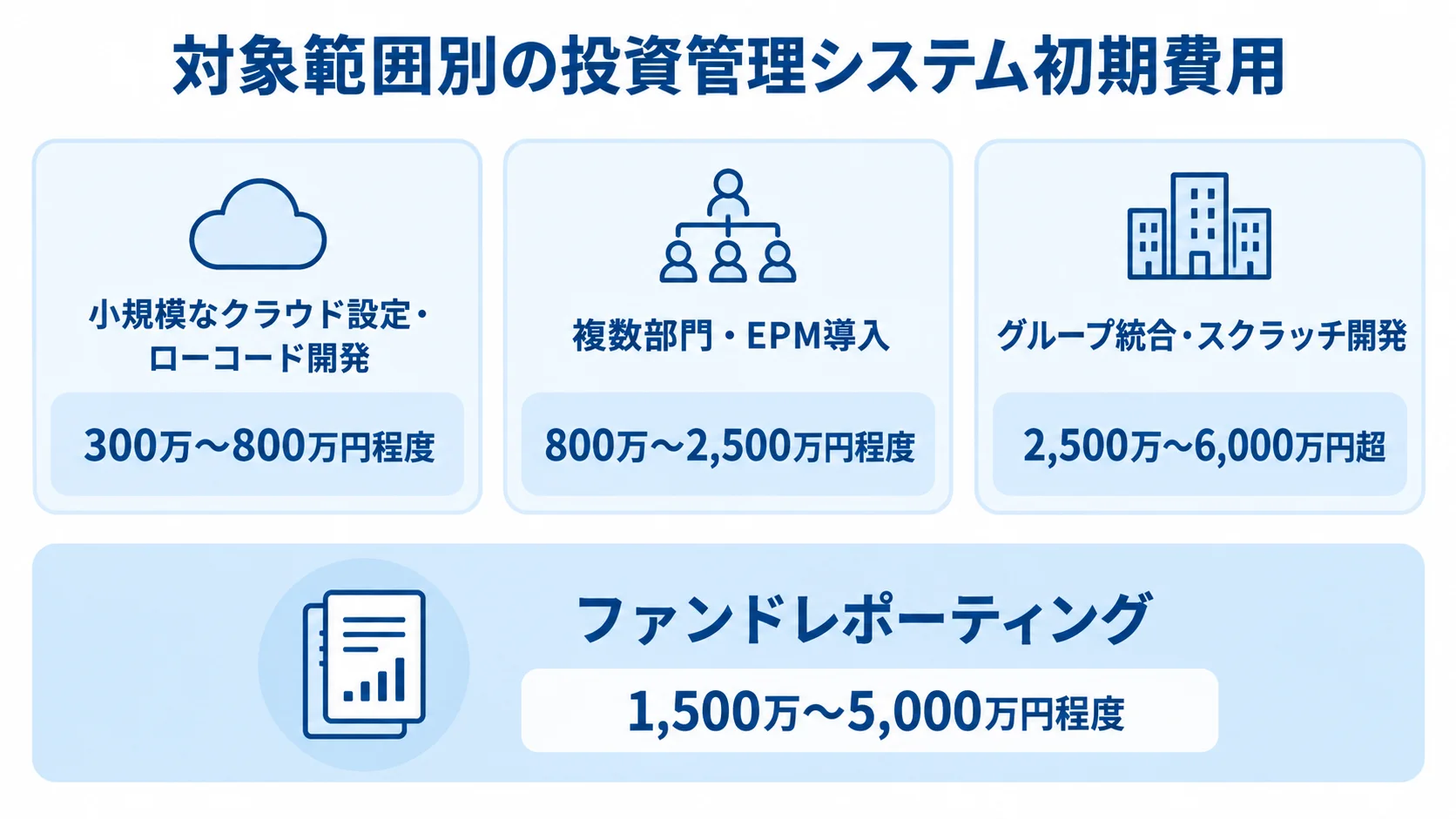

投資管理システムの4つの対象範囲ごとに初期費用の推定レンジを示した図
対象範囲が広がるほど、費用レンジも上がります。

製品の価格は、利用者数や連携先、設定範囲によって変わるため、公開されず個別見積もりになることが多いです。ここに示す金額は、ERP・経営管理システムの開発相場と、公開されたクラウド料金の構造をもとにした編集部の推定です。

実際の見積もりでは、初期費用と月額費用を分けたうえで、データ移行や保守まで含めた総額で比べてください。

小規模なクラウド設定・ローコード開発の費用目安(300万〜800万円程度)

1部門または少数の利用者向けに、案件台帳、申請・承認、予算と実績の入力を備えた仕組みを作ります。Excel取込と簡易ダッシュボードを加える場合、初期費用は300万〜800万円程度が目安です。

既存クラウドサービスの設定だけであれば下限に近づきます。一方で、独自の承認経路や帳票、移行作業を加えると、上限を超えることがあります。

複数部門・EPM導入の初期費用(800万〜2,500万円程度)

複数部門や子会社を対象とする導入では、初期費用は800万〜2,500万円程度が推定レンジです。この金額には、会計・購買・固定資産との連携、減価償却の試算、複数の承認ルートが含まれます。BIレポートや権限設計、過去データの移行も対象です。

導入支援や操作教育を手厚くすると、費用は増えます。この金額は、各現場のExcelを置き換え、経営会議用の数字を毎月同じ手順で作る状態まで検討する際の目安です。

グループ統合・スクラッチ開発の費用目安(2,500万〜6,000万円超)

大規模なグループ統合やスクラッチ開発は、2,500万〜6,000万円超になる可能性があります。

  • 組織・承認:複数の子会社と、複雑な投資委員会の審議
  • 連携・分析:会計・購買・ERPとの多重接続と、ROI・NPVを用いたシナリオの検討
  • 統制・展開:監査・災害対策、子会社への段階的な導入
  • 投資先管理:ファンドレポーティングを含むかどうかで、範囲と金額が変わる

会社ごとに異なる勘定科目や締め日、承認権限などを統一する業務設計も必要です。

なお、投資先管理では、ファンドレポーティングを含む場合の初期検討レンジは1,500万〜5,000万円程度です。対象範囲に応じて個別に見積もるため、デューデリジェンス資料や投資先KPI、投資家報告などを含む範囲を確認してください。証券の取引執行や顧客資産管理は、設備投資の案件台帳とは別要件です。

ポイント

費用の目安は対象範囲で変わるため、まず自社がどの規模に近いかを決めます。初期費用と月額費用を分け、移行や保守まで含めた総額で比べてください。

投資管理システムの費用内訳

見積書は、合計金額だけでは、安い会社が本当に安いのかを判断できません。内訳を見て比べることが大切で、費用は業務整理や画面・データ作成、連携など、工程ごとに分けて確認します。

要件定義・業務設計の費用

要件定義では、投資の種類や申請項目、承認条件を決めます。あわせて、予算変更のルール、会計実績の正となるデータ、投資後の効果指標も定めます。

部門によって言葉の意味や締めの時期が違うため、要件定義を省くと、後工程で画面や帳票を作り直すことになります。

要件定義は、初期開発費全体の10%前後を目安と考えられます。また、現状分析や業務フロー作成の工数を別項目で示してもらえると、各社の見積もりを同じ基準で比べられます。

設計・実装・連携の費用

設計・実装で作る機能は、次のように分けて考えられます。

  • 業務画面:案件台帳、予算入力、承認、差異分析、効果測定の画面
  • 管理機能:管理者画面、金額・機密区分ごとの権限、変更履歴の設計
  • 周辺機能:通知、帳票、APIのエラー処理にかかる工数

一般的なERP・基幹システム開発の目安では、エンジニア単価は月80万〜120万円程度です。これは、必要人数と期間を掛けて算出する工数見積もりの前提となる数字です。

会計や購買、ERPなど複数のシステムと連携する場合は、接続先ごとの取り決めが必要になります。データ項目と更新頻度を決め、認証や再送、欠損時の扱いも定めます。

fusion_placeの電子部品製造業の事例では、設備投資案件に発注・検収の実績を日次で連携しています。また、グループの計画・実績・見込みを統合し、本社報告を四半期から毎月へ効率化したと紹介されています(出典: フュージョンズ株式会社「設備投資管理事例」、確認日2026年)。

連携は効果が大きい一方、対象データと例外処理が増えるほど費用も増えます。

データ移行・テスト・教育の費用

移行、テスト、教育の費用は、データ整備の量と、現場への定着支援の範囲で変わります。

  • 移行データ:部門名、投資区分、案件番号、勘定科目、日付、金額単位、重複の整理
  • 移行量:年数やファイル数が増えるほど膨らむ、クレンジングなどの費用
  • テスト:正常系に加え、差戻しや承認者の異動、予算超過、連携停止、重複取込まで
  • 教育・定着:部門代表者への説明、入力ガイド、問い合わせ窓口、初回予算策定の支援

過去のExcelは、そのまま取り込めるとは限りません。そのため、移行元データのどれを正とするかを、事前に確認しておきます。

操作教育やマニュアル作成も、定着のための費用です。管理部門だけで使うと、現場がExcelへ戻って二重入力が発生します。このため、必要な支援を最初から含めておくと、追加請求や定着の遅れを抑えられます。

ライセンス・保守・運用の費用

継続費用は、料金体系と保守の範囲、契約条件に分けて確認します。

  • クラウド料金:ユーザー数、容量、会社数、機能、サポートによって決まる月額・年額
  • 個別開発の保守:初期開発費の月5〜15%程度を目安とする考え方
  • SaaS契約:返却形式と期限、エクスポート費、追加API・帳票料金、更新時の価格条件

SAP Profitability and Performance Management Cloudの日本向けページには、容量1GB単位で月額12,032円という料金表示があります。

これは特定製品の容量課金の例で、設定、移行、連携、教育を含む導入総額とは別の数字です(出典: SAP Japan「Profitability and Performance Management ソフトウェア」、2026年確認)。

保守費は、障害対応だけを含むのか、OSやミドルウェアの更新、会計基準や社内ルールの変更まで含むのかで変わります。権限を棚卸しすることや、バックアップ確認、問い合わせ対応を含むかも、見積もりごとに確認してください。

ポイント

見積書は合計額だけで比べず、要件定義から教育、継続費用までの内訳をそろえて見ることが大切です。内訳がそろっていない見積もりは、前提を聞き直してから比べます。

投資管理システムの費用を左右する変動要因

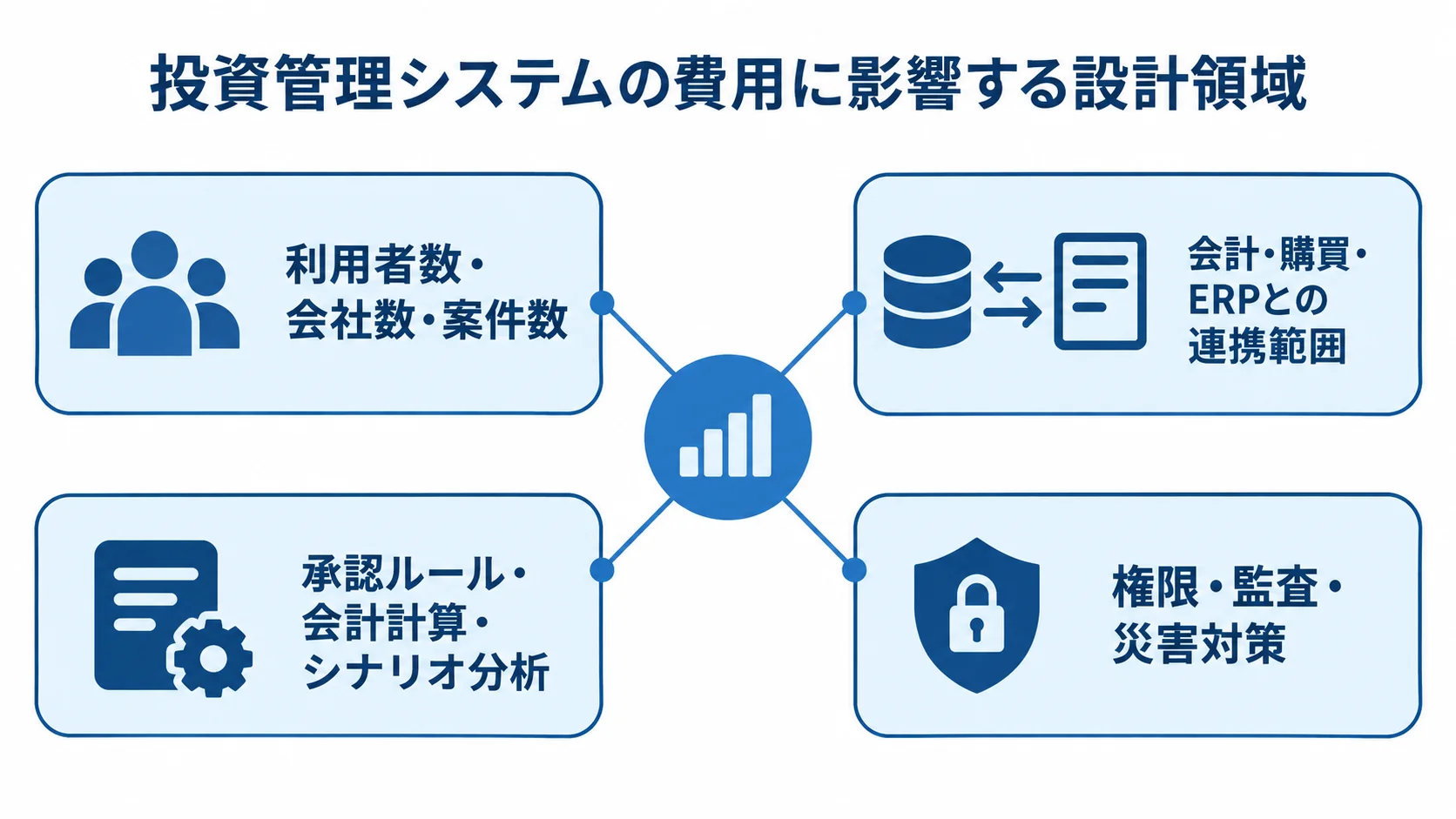

利用者や会社の規模、システム連携、承認や計算、権限や監査の4領域が費用に関わる図
見積もりの差は、規模と設計範囲の違いに表れます。

同じ製品や開発会社でも、企業ごとに業務の複雑さが違うため、見積もりは変わります。要因を洗い出すと価格差の理由が分かり、必要な統制を残したまま不要な機能を削れます。

利用者数・会社数・案件数による変動

利用者と子会社の規模が増えると、費用に効いてくる条件も増えます。

  • 利用者数:ライセンスに加え、権限・承認・通知・教育の設計が増えること
  • 子会社数:会社ごとの通貨、会計年度、締め日、勘定科目、閲覧範囲の設定

年間数百件以上の設備投資を扱い、期中に見込みを修正する企業向けの製品もあります。そのため、案件件数と更新頻度は、RFPに明記してください(出典: DIGGLE株式会社「DIGGLE設備投資管理」製品説明、2026年)。

会計・購買・ERPとの連携範囲による変動

投資計画だけを入力するシステムと、発注・検収・支払・固定資産の実績を自動で取り込むシステムとでは、必要な工数が違います。

APIの有無やファイル連携のみかどうか、接続先の仕様書の有無によって、費用が変わります。さらに、更新頻度がリアルタイム、日次、月次のどれかによっても違いが出ます。

実績連携を後回しにする場合でも、将来つなぐ項目とID体系は、先に設計しておく必要があります。

承認ルール・会計計算・シナリオ分析による変動

金額、投資区分、リスク、地域、子会社によって承認者が変わると、ワークフローは複雑になります。条件付き承認や差戻し、代理承認、承認期限、履歴の改ざん防止まで必要な場合は、単純なフォームより設計工数がかかります。

減価償却やNPV、IRR、回収期間、複数シナリオを自動で計算する場合は、前提の版管理と、実績との差異を保存する仕組みも求められます。

権限・監査・災害対策による変動

投資額や未公開の投資先情報、契約書、個人情報を扱う場合は、閲覧と編集の権限を分けておく必要があります。その区切りには、部門や子会社、案件、金額、機密区分などを使います。

操作ログや承認履歴、添付ファイルの更新履歴は、後から加えると設計変更の費用が発生しやすくなります。バックアップや復旧目標、SSOや多要素認証も、後から加える場合は設計を組み直す費用がかかります。

金融事業に関わる場合は、金融庁のガイドラインやサードパーティリスク管理の最新情報を確認します。対象とする統制は、要件定義の時点で開発会社に伝えてください。

ポイント

費用を左右するのは、規模、連携先、承認や権限、監査の細かさです。自社でどれが重いかを先に整理し、必要な統制は残したまま、不要な機能から外して判断します。

投資管理システム開発の進め方

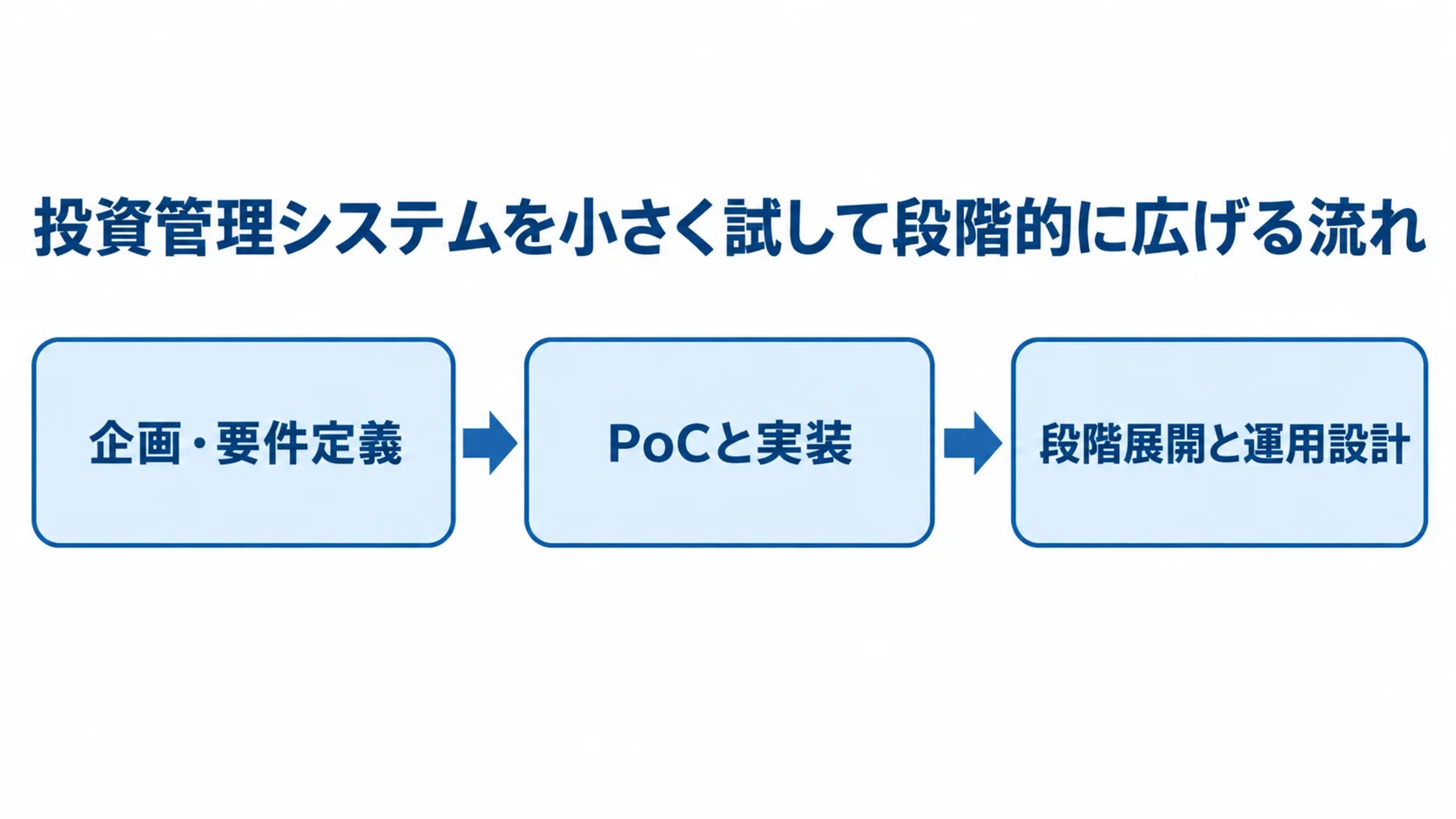

対象範囲とデータの決定からPoC、本番後の段階展開へ進む3段階の図
小さな検証を挟むことで、展開範囲を順に広げられます。

全社の全機能を一度に作るより、投資申請から予実確認までの小さな業務で試してから広げるほうが、費用とリスクを管理しやすくなります。

開発期間の目安は、小規模なクラウド設定で2〜4か月、中規模で4〜8か月、大規模な連携・スクラッチ開発で8〜18か月程度です。

企画・要件定義での対象範囲とデータの決め方

まず、設備投資、IT投資、投資先管理のどれを対象にするかを決めます。そのうえで、投資申請から効果測定までを業務フローとして整理します。

案件台帳や投資計画、承認、予実、権限、監査ログはMUSTとして扱います。一方で、AIによる差異分析や高度なシナリオは、WANTとして分けます。

会計実績や購買実績、固定資産、投資先KPIについても、どのシステムの数字を正とするかを決めてください。

PoCと実装での現場利用の確認

1部門または1種類の投資案件を選び、Excel取込から申請、承認、予実差異、経営レポートまでを短期間で試します。

確認したいのは、画面の見た目よりも、入力項目が多すぎないか、承認者が迷わないか、会計実績と数字が合うかです。

PoCの成功条件を「入力率」「承認日数」「予算差異の確認時間」などで決めておくと、本開発へ進むかどうかを数字をもとに判断できます。

段階展開と運用設計による追加費用の抑制

本番稼働後は、承認や予算管理から始め、実績連携や減価償却、効果測定、子会社展開へと段階的に広げていきます。

入力締め日や予算変更の承認、差戻し、異動時の権限、月次レビュー、障害時の手作業などを運用ルールとして決めておくと、開発会社への追加依頼が減ります。

社内に運用担当者を置き、設計書やデータ項目表、ソースコードや設定情報の所有権を契約で明確にしておくことも大切です。

投資管理システムのコストを抑えるポイント

コストを抑えるには、必要な統制とデータ連携を残しておき、使われない画面や過剰な自動化を後回しにします。機能を一律に減らすより、残す部分を先に決めるほうが、判断がぶれにくくなります。

初期費用、月額利用料、社内の入力・集計工数、保守、将来の変更費用を合わせた、導入後数年分のTCOで判断します。

MUST機能を絞った段階導入

最初からAI分析、全社の高度なシナリオ、すべての帳票を作ると、要件定義とテストの範囲が広がります。

初期段階では案件台帳、予算・実績、承認、権限、監査ログを優先します。そのうえで、効果測定や子会社展開は、利用状況を見てから追加します。

小さな範囲で利用率と削減できた作業時間を確認してから次の投資を決めると、失敗したときの損失を抑えられます。

標準SaaSと独自開発の使い分け

予算・見込・実績・KPI・ワークフローが標準機能で足りるなら、クラウドEPMや経営管理SaaSを設定して導入期間を短くできます。

競争力に直結する部分だけは、独自の投資評価や投資先KPI、契約管理を個別開発し、標準SaaSとAPIでつなぐ方法もあります。

製品に業務を合わせすぎると現場の回避策が増え、すべてをスクラッチにすると保守費が増えます。そのため、差別化したい業務を先に特定しておきます。

データクレンジングの先行実施

移行費用を抑えるには、事前に移行データを洗い出しておくことが効果的です。重複した投資案件や部門名の揺れ、金額単位、日付、終了案件、未入力項目などが対象になります。

全履歴を移行せず、稼働中の案件と比較に必要な過去の年度だけに絞る方法もあります。

ただし、監査や投資効果の検証に必要な履歴を削ると、後から復元できません。保存期間とアーカイブの方法は、経理・法務・監査と合意しておいてください。

補助金とTCOの比較方法

中小企業が対象の場合、2026年のデジタル化・AI導入補助金には、ITツールのソフトウェア購入費、クラウド利用料、導入関連費などが対象となる枠があります。

通常枠では、プロセス数に応じて5万〜150万円、または150万〜450万円の補助額が案内されています。登録ITツールや業務プロセス、申請時期、賃上げ要件などの条件もあります(出典: 中小機構「デジタル化・AI導入補助金のご案内」、2026年)。

補助金を前提にするなら、対象経費と、交付決定の前後で契約してよいかを、公式要領で確認してください。

比較では、初期費用に5年間のライセンスや保守などの継続費用を加えます。さらに、追加ユーザーやデータ容量、API、法改正対応、社内運用工数も含めます。

クラウドは、ユーザー増加時の従量課金や最低契約期間が負担になる場合があります。一方で、スクラッチは集計作業や二重入力が減れば、業務コストを含むTCOで有利になる可能性があります。

  • クラウド:標準的な予算・実績管理を、短期間で始められること
  • スクラッチ:独自の投資評価や複雑な連携を、設計しやすいこと
  • ハイブリッド:標準機能と、競争力に関わる個別機能の組み合わせ

投資管理システムの見積もりを取る際のポイント

見積もりの精度は、発注側が前提をそろえて伝えられるかで決まります。対象部門や案件数、利用者数、データ量、連携先を伝えます。承認ルールや帳票、移行対象、導入希望時期も示します。

同じ前提で見積もりを受けると、開発会社ごとの金額差の理由を比べられます。

RFPに書く業務とデータの前提

RFPには、投資対象や年間案件数、投資金額の規模、利用者と会社数を書きます。加えて、予算単位や会計年度、申請から支払までの流れも盛り込みます。

会計、購買、固定資産、ERP、BIの製品名と連携方式も記載します。また、Excelのファイル数と移行する過去データの年数も必要です。

ROIやROIC、IRR、NPV、回収期間のどれを使うか、計算前提を誰が更新するかも明記しておくと、シナリオ分析の見積もりがぶれにくくなります。

複数社の同条件での比較

比較では、価格と対応範囲の両方を確認します。

  • 提案方式:候補を3社程度に絞り、クラウド設定、ローコード、個別開発を同じ要件で比べること
  • 実績・担当:対象業務での実績と、会計・購買連携を見る人員
  • 費用範囲:移行・教育の範囲と、契約後の追加費用

公開事例を見る際は、機能の紹介より、自社との類似点に注目します。

LoglassのGMOインターネット事例では、システム投資管理をExcelから移行し、生産性30%アップが公表されています(出典: 株式会社ログラス「GMOインターネット株式会社導入事例」、2025年)。

同じ効果が自社で出るとは限りません。そのため、削減前の作業時間や利用人数、運用方法を自社で測り、効果目標を置いてください。

追加費用・契約・データ所有権の確認

要件変更や、利用者・会社・API・帳票の追加、データの再移行が別料金かを確認します。法改正や脆弱性対応、休日の障害対応についても、見積もりの段階で料金の扱いを聞いておきます。

請負か準委任か、成果物と検収条件、遅延時の扱いを確認します。保守の受付時間やサービスレベル、バックアップと復旧テストの責任分担も、確かめておきます。

SaaSでは、解約時のデータ返却形式と期限、エクスポート費用、契約終了後の保管期間を確認してください。

ポイント

見積もりは前提をそろえて依頼し、金額差の理由を比べます。価格と対応範囲の両方を見たうえで、追加費用の条件も契約前に確かめてください。

投資管理システムに関するよくある質問

費用に関して、特に相談の多い疑問を取り上げます。金額は対象範囲と前提で変わるため、自社の案件数や利用者数、連携先に置き換えて考えます。

投資管理システムの開発費用は最低いくらですか?

1部門の案件台帳、申請・承認、予実入力に絞ったクラウド設定やローコード開発なら、初期費用300万〜800万円程度が推定目安です。

製品の設定範囲やデータ移行、権限、教育、月額利用料が別料金になる場合があります。最低価格だけでなく、稼働に必要な総額を確認してください。

クラウドとスクラッチ開発はどちらが安いですか?

標準的な予算・実績管理を短期間で始めるなら、初期費用とサーバー運用の負担を抑えやすいクラウドが有利です。

一方で、投資先KPI、独自の投資評価、複雑な承認、既存基幹との特殊な連携が競争力に直結するなら、スクラッチやハイブリッドが適する場合があります。

5年間のライセンス、追加設定、保守、社内作業を含むTCOで比べます。

投資管理システムの開発期間はどれくらいですか?

小規模なクラウド設定やローコード開発は2〜4か月、中規模のEPM導入や会計・購買連携は4〜8か月が目安です。

大規模なスクラッチ開発やグループ展開は8〜18か月程度です。要件定義、データ整備、接続先調整、受入テスト、教育を短縮しすぎると、手戻りが増えます。

希望稼働日から逆算し、決裁日や予算策定の時期も含めて計画します。

投資管理システムに補助金は使えますか?

対象ITツール、申請枠、事業規模、業務プロセスなどの条件を確認します。2026年のデジタル化・AI導入補助金では、ソフトウェア購入費やクラウド利用料、導入関連費が対象になる可能性があります。

対象になるかは、システムごとに確認が必要です。登録ITツールか、導入関連費が対象か、交付決定前に契約や発注をしていないかを、公式情報で確かめます。

まとめ

対象範囲による費用相場の違い

設備・IT投資の小規模なクラウド設定なら300万〜800万円程度、複数部門や会計連携を含む中規模導入なら800万〜2,500万円程度が推定目安です。

グループ統合や独自要件を含む大規模開発は、2,500万〜6,000万円超が目安です。さらに、投資先管理や金融業務は、機密情報、評価、契約、報告、規制対応を別要件として見積もります。

最小構成からのTCOでの比較

初期費用の内訳として、要件定義や設計・実装の費用を確認します。また、会計・購買との連携、データ移行、テスト、教育も、同じ見積もりに入れます。さらに、ライセンスや保守、将来の変更も加えたTCOで比較してください。

まず、対象範囲とMUST機能を決め、1部門のPoCで現場の入力と数字の整合性を確認します。投資判断に必要な部分から段階的に広げると、費用と導入リスクを抑えながら進められます。

▼全体ガイドの記事
・投資管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
