金型製造業向け設計変更管理システム開発の見積相場や費用/コスト/値段について

金型製造業向け設計変更管理システム開発の費用は、業務範囲と連携要件によって、初期20万〜100万円から5,000万円超まで変わります。

費用を大きく左右するのは、対象業務の広さと既存システムとのつなぎ方です。

▼全体ガイドの記事
・金型製造業向け設計変更管理システム開発の完全ガイド

金型製造業向け設計変更管理システムの費用相場

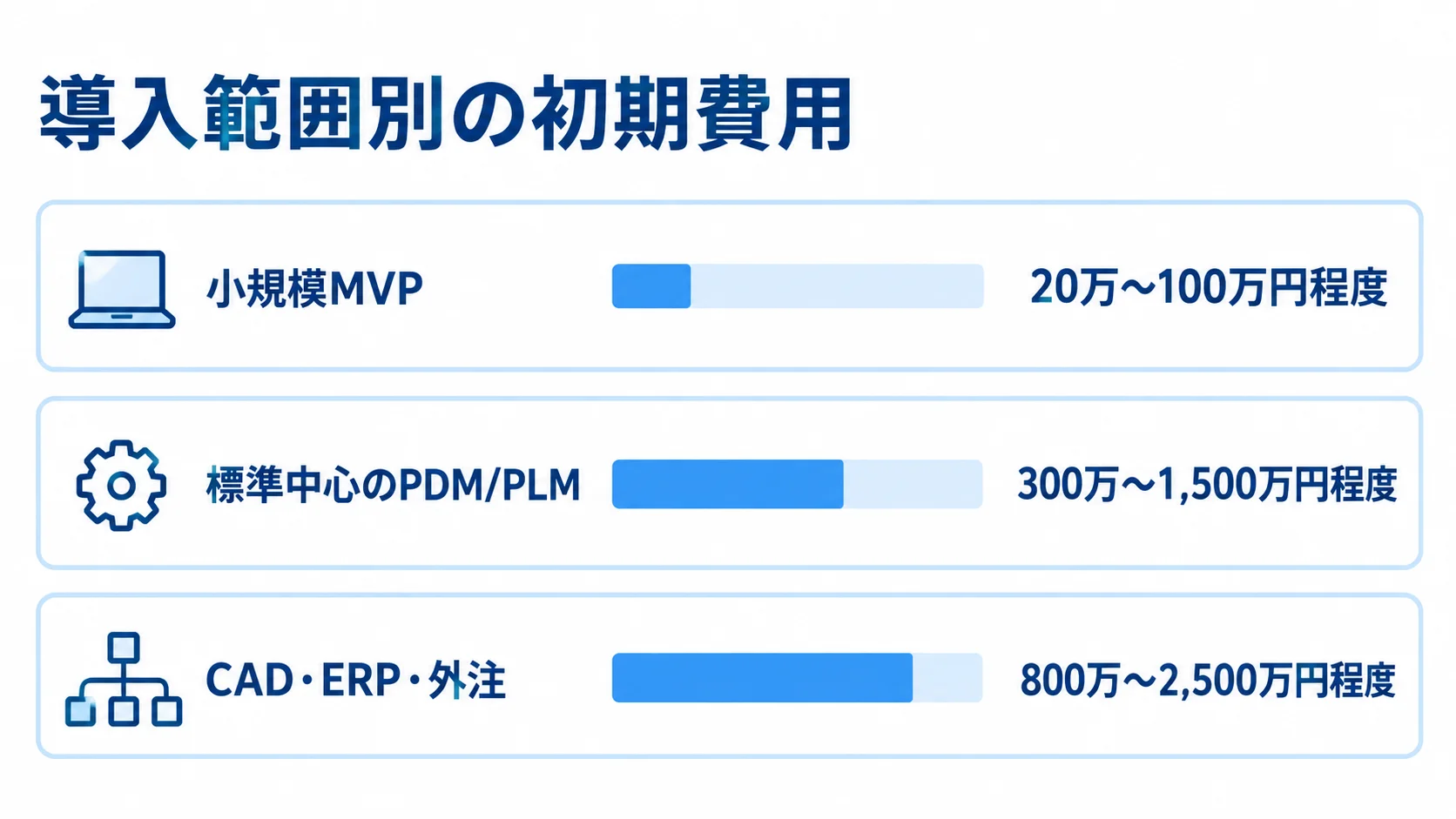

小規模MVP、標準中心のPDM/PLM、CAD・ERP・外注まで連携する場合の初期費用レンジを横棒で比較した図。
管理範囲の広がりに合わせて、見積もりの前提も揃えて確認できます。

費用は、対象業務の広さと既存システムとのつなぎ方で大きく変わります。そのため、導入する範囲ごとに分けて見ると、金額の幅を読み取りやすくなります。

設計変更は、図面や顧客仕様、3D CAD・2D図面、E-BOM・M-BOMに関わります。さらに、加工NC、検査基準、外注出図、見積原価、納期にも及びます。

旧版での加工や二重手配を防ぐ仕組みが必要になります。

まずは、変更要求・承認・版数・検索の電子化にとどめるのか、図面とBOMをまとめて管理し、加工・購買・検査まで変更を反映させるのかを分けて考えます。

変更台帳・承認を先行する小規模MVPの費用

ローコードやSaaSで小規模MVPを先行させる場合、初期費用は20万〜100万円程度、月額は数千円〜数万円程度が目安です。

始めるときは、金型ごとの変更要求を登録し、変更理由、担当者、期限を記録します。承認状態、コメント、添付の記録、検索も対象に含みます。初期費用の範囲は、開発会社に任せる作業の広さで決まるため、含まれる作業と外に出る作業を分けて見ます。

  • 初期設定:アプリ、権限、簡単な通知、初期教育を含む想定
  • 別途費用:複雑なAPI連携、大量移行、変更フロー設計、Excel整理、CAD・ERP連携、保守

kintoneの場合、2026年8月時点で、ライトが月額1,000円、スタンダードが1,800円、ワイドが3,000円です。

いずれも1ユーザー単位で、初期費用は無料です(出典: サイボウズ株式会社「kintone料金」、2026年8月確認)。

たとえば、10人でスタンダードを使う場合のサービス料金は、月額1万8,000円になります。

PDM・PLMを標準中心で導入する費用

標準中心でPDM/PLMを導入する場合、初期費用は300万〜1,500万円程度が推定レンジです。

この導入では、図面、3D CAD、仕様書、部品表、改版履歴、承認をまとめて管理します。加えて、ECR(変更要求)とECO/ECN(変更指示・通知)も扱います。

導入費用は、利用規模と追加要件によって変わります。その動きは、下限側と上限側に分けて見ていきます。

  • 下限に近づく条件:利用者や金型数が少なく、標準機能中心で使う
  • 費用が上がる条件:複数拠点、複雑な部品構成、既存データ移行、電子承認、監査ログまで含めると上限を超えることもある

eBASEの2026年4月改定表では、eB-PDM(設計開発)が導入型120万円、L&Sが年額24万円です(出典: eBASE「ソフトウェア価格改定表」、2026年4月改定)。

製品ライセンスの価格例は、要件定義、設定、移行、連携、教育、導入支援を含む総額とは異なります。

CAD・ERP・外注まで連携する開発費用

CAD・ERP・外注まで連携させる場合は、初期費用が800万〜2,500万円程度が目安になります。

連携の対象には、E-BOM・M-BOMやCAMに加え、生産管理と原価管理があります。購買、在庫、検査、外注出図なども含まれます。費用に関わるのは、次の3点です。

  • 金型固有の要件:製番、顧客仕様、部品構成をシステム間で扱う
  • 連携に伴う作業:項目対応、再送処理、権限、総合テスト、保守の設計
  • 大規模化の条件:多拠点、社外共有、閉域運用、大規模移行、複雑な承認統制

この金額は、金型専用の公開価格ではなく、複数システム連携を前提にした推定です。前述の大規模要件を含める場合は、2,000万〜5,000万円超になる可能性があります。

一般的な業務システム開発では、小規模が300万〜1,000万円、中規模が1,000万〜5,000万円程度という整理もあります。ただし、金型向けはCAD・BOM・加工・検査の範囲を含むかどうかで前提が変わるため、金額だけでは比較できません。

ポイント

費用は、変更台帳だけか、標準中心のPDM/PLMか、CAD・ERP連携まで含めるかで桁が変わります。金額を比べるときは、対象の業務と連携の範囲をそろえてから見ることが大切です。

金型向け設計変更管理システムの費用内訳

見積もりは、ライセンス、画面開発、現状分析、運用設計、データ整備、移行に分けます。連携、テスト、教育、保守も、それぞれ別に見積もります。画面数が少なくても、1件の変更を各データへ伝える業務設計には工数がかかります。

要件定義と変更プロセス設計の費用

変更プロセスの要件定義では、担当者、例外処理、運用ルールを整理します。整理の対象は、次の2つです。

  • 担当範囲:変更登録、影響分析、設計レビュー、承認、改版、出図、加工、検査、原価更新
  • 変更の条件:ECRからECO/ECNへ進む条件、差し戻し、緊急変更、試作・量産の扱い

整理が不十分なまま進めると、登録項目ばかりが増えて、現場で使われなくなるおそれがあります。

業務ヒアリング、帳票整理、変更シナリオ、権限・承認経路の設計は、標準設定費とは分けて見積もられます。また、最新版の扱い、命名規則、リリース状態、保存期間、代替承認者を先に決めておくと、追加開発と教育の費用を抑えやすくなります。

図面・BOM・履歴のデータ移行費用

移行では、ファイルだけでなく、金型や部品、改版に関する情報も関連付けて扱います。

  • 関連付ける情報:金型・部品番号、顧客、製品、版数、改版理由、承認状態、BOM、出図先、検査記録
  • 移行前の整備:重複・旧版、名称の揺れ、紙記録、個人フォルダのCAD、壊れたリンクの確認
  • 範囲と試行:現行品・過去3年・全履歴の区分と、代表案件での先行移行

移行前に洗い出しを十分にしないと、クレンジングの費用が後から増えます。見積もりを依頼するときは、図面・BOM・添付の件数と容量、属性、旧版検索の要否を示すと、前提がそろいます。稼働中の金型と代表的な過去案件から先に移すと、不要なクレンジングや失敗後の再作業を減らせます。

CAD・ERP連携、権限、監査、テストの費用

CAD・ERP連携と統制要件を最初にまとめて決めておくと、初期見積もりの前提をそろえられます。

  • CAD連携:チェックイン・アウト、参照関係、改版、属性同期、ライセンス、CADの種類
  • ERP・生産管理:部品番号、BOM、所要量、購買先、原価、製番、工程、反映時期
  • 外注出図と統制:配布・受領記録、部門別権限、認証、暗号化、ログ、バックアップ、再委託管理

外注先へは、誰にどの版をいつ配ったかを記録しておきます。あわせて、受領の確認と差し替えの方法も定めておきます。

2026年は、金型以外の型等も取引適正化法の対象となり、電子的な発注明示や記録保存が確認の対象になり得ます。

権限は、設計・製造・購買・品質・営業・協力会社ごとに設定します。また、MFA、SSO、IP制限、暗号化、バックアップ、ログを要件に含め、さらにデータ返却や再委託先の管理も加えます。

法務やセキュリティの要件は、後から加えると作り直しになりやすいので、見積もりの前に決めておきます。

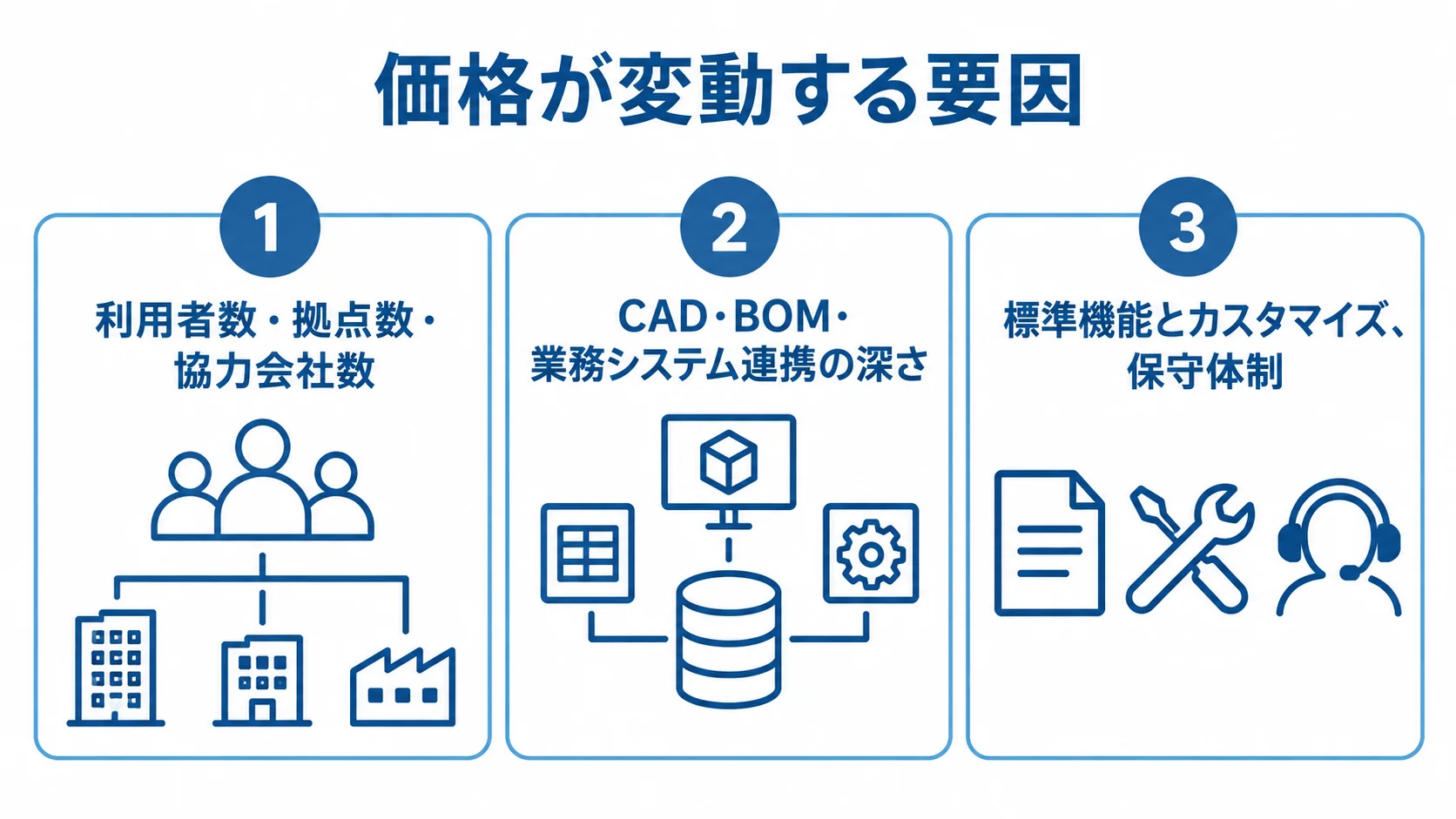

金型向け設計変更管理システムの価格変動要因

設計変更管理システムの価格変動要因を、利用範囲、システム連携、標準機能とカスタマイズの3パネルで示した図。
3つの観点を揃えると、見積もりの差を読み解きやすくなります。

費用は、変更を記録するだけで済ませるのか、影響を自動で追跡して関連部門へ通知するのかで異なります。

利用者数・拠点数・協力会社数

利用者数、拠点、協力会社の範囲によって、ライセンスや運用設計の負担が変わります。

  • 社内利用の拡大:部門別権限、承認経路、教育、窓口、負荷試験の整備
  • 対象範囲:製造・品質・購買・営業・海外拠点へ広げる際の閲覧範囲の制御
  • 協力会社との共有:社外料金、ダウンロード制限、透かし、期限リンク、受領、契約終了時の停止の確認

設計部門だけの1工場であれば、金型マスタ、図面、変更要求、承認に対象を絞れます。一方で、社外共有をメール添付で続けるか、専用ポータルを作るかによっても、費用と運用負担が変わります。

CAD・BOM・業務システム連携の深さ

連携の深さは、ファイル保管にとどめるか、設計変更を後工程まで伝えるかで異なります。

  • 保管・検索:CADファイルを管理する範囲なら設定で済む場合がある
  • 変更の連携:CAD構成をBOMへ取り込み、関連部品・図面を判定してERP・CAMへ渡す
  • BOMの持ち方:E-BOMとM-BOMを分けるか、製造工程まで一つの構成で追うかの決定

株式会社コアの公開事例では、客先仕様、文書、部品、金型設計情報を統合しています。

同じ事例では、客先要求仕様変更と金型設計変更を連動させ、E-BOM・M-BOMの統合、加工・組立工程、図面配布も管理しています(出典: 株式会社コア「導入事例」、2026年8月確認)。

同様の範囲を自社で実現する場合は、変更台帳だけを導入するより費用が高くなります。

標準機能とカスタマイズ、保守体制

導入費用と保守は、標準機能の活用度と金型固有のカスタマイズ範囲で変わります。

  • 標準機能の活用:ワークフロー、版管理、BOM、権限を使うほど短期導入しやすい
  • 独自仕様:金型番号、見積書式、顧客別承認、外注出図、原価計算の作り込み

独自仕様を深く組み込むほど、更新時の検証と保守の負担が重くなります。

PTC Windchillは、設計データ、EBOM・MBOM、図面、文書、変更を一元管理します。変更の作成、レビュー、承認、追跡にも対応します(出典: PTC「Windchill PLMソフトウェア」、2026年8月確認)。

標準機能を活用し、金型固有の部分だけをAPIやローコードで補うと、フルスクラッチの場合より保守費を予測しやすくなります。

ポイント

利用者数や拠点数、協力会社との共有範囲、連携の深さ、カスタマイズの量が、費用を左右する主な要因です。見積もりを比べるときは、これらの条件を各社でそろえておくことが大切です。

開発期間と費用の関係

開発期間には、変更範囲だけでなく、現場データの整理期間も含めて考えます。CADやBOMの関係が未整理のままだと、テストで問題が見つかり、追加費用や稼働延期につながります。

導入パターン別の期間目安

期間は、一度に入れる範囲の広さで大きく変わります。

  • 台帳・承認のSaaS導入:要件整理を含めて2週間〜3か月程度
  • 標準中心のPDM/PLM:選定、設定、移行、教育、受入テストを含めて3〜9か月程度
  • 複数システム連携:CAD・ERP・生産管理・外注出図まで含めて6〜12か月程度
  • 大規模・独自要件:多拠点・大規模PLM・オンプレミスを含むと9〜18か月以上

人員を増やしても期間は縮まりにくく、金型設計、製造、品質、購買、情シスの判断が遅れると、確認やレビューが滞ります。そこで、責任者、現場代表、データ管理者とサンプル金型を早めに用意しておくと、期間と費用が安定します。

人件費と工数の見方

見積もりは、工程ごとの工数と単価を分けて見ます。

  • 見積もる工程:要件定義、基本・詳細設計、開発、移行、テスト、教育、リリース支援、保守
  • 2026年時点の月額単価目安:PMは90万〜150万円、SEは65万〜110万円、PGは50万〜90万円
  • 単価の変動要因:地域、専門性、契約形態、金型・PLMの経験

金型業務に詳しい人材が要件定義に加わらないと、現場の例外が後から見つかりやすくなります。そのため、単価の比較よりも、変更シナリオと標準・追加開発の境界を先に決めることが、再開発費の抑制につながります。

ポイント

開発期間は対象範囲と現場データの整理状況で決まり、台帳・承認のSaaS導入なら2週間〜3か月程度、複数システム連携なら6〜12か月程度が目安です。人件費は工程ごとの工数で見ます。

金型向け設計変更管理システムの費用を抑えるポイント

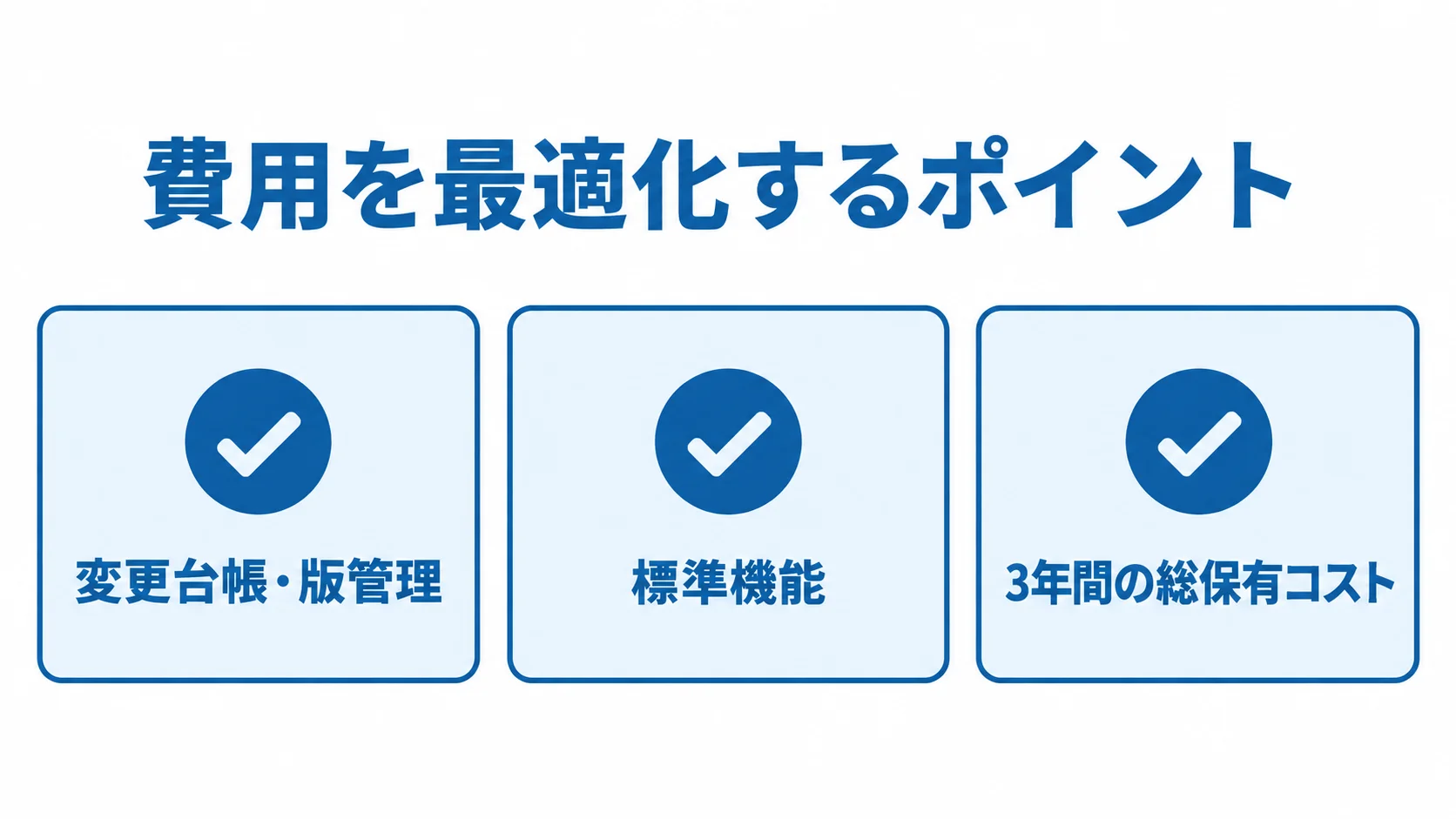

変更台帳・版管理、標準機能、3年間の総保有コストを並べた費用最適化の確認項目図。
初期範囲、機能の選び方、比較期間の3点から投資を整理できます。

費用を抑えるときは、旧版の混入や手戻りを減らす機能へ先に投資します。反対に、使われないカスタマイズ、不要な全件移行、初期の過剰な連携は後回しにします。

変更台帳・版管理から始める段階展開

段階展開では、最初の対象と後から追加する機能を分けて、効果を測定します。

  • 最初のMVP:金型マスタ、図面・文書、版数、変更理由、承認、配布履歴、権限、監査ログ、検索
  • 定着後に追加:解析、高度な原価計算、ERP・CAM自動連携、AI類似部品検索
  • PoCの範囲:1工場または1顧客製品を対象とした3〜8週間程度の試行
  • 測定項目:検索時間、承認期間、旧版出図、BOM転記、手戻り、納期遅延

効果を数値で確認しておくと、次の投資判断を行いやすくなります。

標準機能の優先と独自仕様の削減

デモでは、通常時と例外時の動きを確認し、標準機能で対応できる範囲を見極めます。

  • デモで試す状況:差し戻し、同時編集、旧版出図、承認者不在、連携失敗、権限不足
  • 独自仕様の範囲:標準機能で足りる業務を独自画面へ置き換えない
  • 維持する統制:図面公開、設計データ持ち出し、監査、バックアップ、返却、退職者、海外共有

標準機能を活用すると、初期費用と更新対応費を抑えられます。一方で、統制要件を後から作り直すと、費用がかさみます。

月額ではなく3年間の総保有コストでの比較

方式ごとに必要な費用を洗い出し、3年間の総額で比べます。

  • SaaS:ライセンス、設定、移行、教育、追加ユーザー、容量、連携、バックアップ、窓口
  • パッケージ・オンプレミス:ライセンス、サーバー、保守、パッチ、監視、障害対応、更新
  • 自社開発:保守、脆弱性対応、担当者交代、追加機能、データ移行

たとえば、kintoneスタンダードを10人で36か月使う場合、税抜の月額は1万8,000円で、3年間では64万8,000円です。ただし、導入支援と連携開発は含まれていません。そのため、公開価格に運用費を足したうえで、開発費と比べます。

ポイント

費用を抑えるには、旧版の混入や手戻りを減らす機能へ先に投資し、独自仕様は必要な範囲に絞ります。初期費用だけでなく、3年間の総保有コストで比べることも大切です。

見積もりで確認すべきポイント

複数社には、同じ前提条件を渡します。「システム一式」とだけ書かれた見積もりでは、移行やテストの範囲が分からず、契約後に追加費用が発生しやすくなります。

RFPに記載する情報の統一

RFPには、業務規模、既存環境、移行、連携の前提をそろえて示します。

  • 規模:金型数、年間変更件数、利用者数、拠点数、協力会社数、保存期間、希望時期、予算帯
  • データ・既存環境:CAD、図面・BOM件数・容量、Excel、共有フォルダ、紙帳票、ERP・CAM・生産管理・原価管理の製品名
  • 移行条件:現行データ件数、旧版保存、紙のスキャン、添付資料の関連付け範囲
  • 連携条件:リアルタイム・日次、再送担当、API利用可否。加えて、代表案件の流れの添付

前提があいまいなままだと、安い見積もりほど対象外の作業が多い可能性があります。

開発会社・製品ベンダーの選び方

製品と導入支援の両方について、金型業務への適合性と契約範囲で見極めます。

  • 評価対象:製品ベンダーと、導入・連携を担うSI会社を分けた評価
  • 業務理解・支援体制:金型・個別受注の実績、日本語保守窓口、担当継続性、移行責任の確認
  • デモ確認:急な顧客変更、設計改版、BOM差分、差し戻し、旧版の外注出図の試行
  • 見積明細:標準機能、設定、個別開発、移行、テスト、教育、保守、追加変更の単価の内訳

特に、顧客仕様、流用設計、E-BOM・M-BOM、外注出図、検査、原価の流れを理解しているかを確かめます。

追加費用とリスクの分担

契約の前に、追加費用の発生条件、変更契約の扱い、納品後の責任分担をはっきりさせておきます。

  • 追加費用の条件:利用者・移行件数・CADの増加、API変更、要件追加、審査、環境準備、教育、休日作業
  • 契約範囲:要件変更を請負に含む範囲と、別途協議する範囲
  • 納品後の対応:不具合、データ不整合、連携停止、復旧、脆弱性、更新の責任者と対応時間

3年間のTCO、停止時の業務影響、保守窓口の実績まで見ておくと、導入後の予算超過を減らせます。

ポイント

各社に同じ前提条件を渡し、移行・テスト・追加費用の範囲まで揃えて比べることが、契約後の想定外の費用を防ぐ判断の目安になります。

金型製造業向け設計変更管理システムのよくある質問

公開価格と個別開発の見積もりは性質が異なるため、前提条件を添えて答えます。

中小の金型メーカーでも導入できますか?

導入できます。全社一斉の大規模PLMではなく、1工場・1製品・1変更フローで、変更台帳、版数、承認、検索から始められます。専任のITが少ない場合は、入力しやすさ、移行、保守窓口を重視して選びます。

Excelを置き換えるだけならいくらかかりますか?

変更要求、承認、期限、担当者、履歴、検索の6つに絞る場合は、ローコードやSaaSでの初期導入が20万〜100万円程度です。

月額は数千円〜数万円程度が目安です。なお、版数や承認状態を図面・BOMと関連付ける場合は、設定、移行、教育も別費用になります。

CADやERPとの連携費用は相場に含まれますか?

PDM/PLMの標準導入相場には、すべてのCAD・ERP連携が含まれるとは限りません。費用は、CADの種類、BOMの持ち方、同期の方向と頻度、API、再送処理、テスト環境によって変わります。

連携型の推定レンジである800万〜2,500万円程度を起点として、対象システムごとに見積もります。

クラウドに顧客図面を置いても安全ですか?

クラウドの安全性は、認証、データ管理、契約条件を合わせて判断します。

  • 技術対策:MFA、RBAC、暗号化、バックアップ・復旧目標、操作ログ、IP制限、脆弱性対応
  • 契約・共有条件:再委託、データ所在地・返却、協力会社への公開範囲
  • 社内確認:顧客契約、営業秘密、海外共有がある場合の法務・情報セキュリティ部門への相談

安全性は、クラウドかオンプレミスかの区分より、対策の実装と運用で決まります。

まとめ

変更台帳だけなら初期費用は20万〜100万円程度、標準中心のPDM/PLMは300万〜1,500万円程度が目安です。CAD・BOM・ERP・外注出図まで連携する場合は、800万〜2,500万円程度になります。

多拠点・大規模PLM、複雑な移行や統制を含む場合は、2,000万〜5,000万円超になる可能性があります。どの価格帯も固定価格ではなく、前提条件付きの推定レンジとして見てください。

費用を抑えて失敗を防ぐ第一歩

代表的な金型1案件を取り上げ、顧客仕様変更、図面改版、BOM差分、加工・検査・外注への影響、承認、出図の流れを一覧にします。

変更台帳、版管理、承認をMVPとして試します。そのうえで、最新版の検索時間、旧版出図の件数、承認のリードタイム、BOM転記の時間、手戻りを測ります。

見積書の初期費用と3年TCO

各社には同じ前提と費目を示して、見積もりの範囲をそろえたうえで比較します。

  • 共通条件:利用者、拠点、CAD、図面・BOM、移行、連携、協力会社、セキュリティ、希望時期
  • 見積明細:標準機能、設定、個別開発、移行、テスト、教育、保守、追加変更
  • 比較軸:月額だけでなく、3年間の総保有コストと運用負担

条件をそろえて明細を比べると、自社に合った投資判断がしやすくなります。

▼全体ガイドの記事
・金型製造業向け設計変更管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
