金型製造業向け設計変更管理システム開発の進め方/やり方/流れや方法/手法/工程/手順

金型製造業向け設計変更管理システムは、代表案件の要件整理、実業務での選定、段階導入の順に進めると、旧版出図やBOM転記のミスを減らせます。

システムの全体像から費用相場、見積もりの確認項目までを順に見ていきます。全体像は金型製造業向け設計変更管理システム開発の完全ガイドもご覧ください。

▼全体ガイドの記事
・金型製造業向け設計変更管理システム開発の完全ガイド

金型製造業向け設計変更管理システムの全体像

変更理由と影響範囲を中心に、設計変更に関係するデータや業務を示した図解。
変更記録を金型番号や製番で結ぶと、関連先をたどれます。

このシステムで中心になるのは、図面を保管するだけでなく、変更理由と影響範囲を追跡できる状態を作ることです。顧客仕様の変更は、設計図や部品表、NC・CAMデータへ連鎖します。さらに、検査基準、購買、納期にも及ぶため、金型番号や製番を手がかりに情報を結びます。

図面だけでなく変更の連鎖を管理する仕組み

キャビティ形状を変えるときは、対象図面の改版に加えて、関連する部品や工程、外注先への配布物まで追跡する必要があります。

  • 関連データ:E-BOM、製造用M-BOM、NC・CAMデータ
  • 製造・品質:加工順序、工具、熱処理条件、検査ゲージ
  • 取引・計画:外注先への図面、原価、納期

変更要求のECRを起票して影響を分析し、変更指示・通知のECOまたはECNで承認したうえで正式版をリリースする、という流れを、開発会社と一緒にシステムへ登録します。

作業中の版と、製造へ出せる正式版は分けて管理します。版数をファイル名に書いて済ませると、コピーされた旧版がメールや共有フォルダに残ることがあります。

金型番号や改版番号などを、リリース状態や承認者、配布先とあわせて一つの記録にまとめます。こうしておくと、誰がいつどの版を使ったかを後から確認できます。

最初に必要な機能と後回しにできる機能の分け方

最初のMVP(Minimum Viable Product)では、履歴を正しく残すことと、正式版と未承認版を見分けることを優先します。

  • 初期機能:金型・部品マスタ、文書関連付け、改版、変更理由
  • 統制機能:承認、配布履歴、検索、権限、監査ログ

高度な解析データの比較、AIによる類似部品の検索、全社の原価の最適化は、正しい履歴がたまってから追加しても間に合います。機能を増やす前に、未承認の変更と承認済みの変更を一覧で区別できるかを確認します。

導入の選択肢は、PDM・PLMパッケージやクラウドPLM、kintoneなどのローコードです。既存PDMへの追加開発やフルスクラッチも候補になります。

kintoneの1ユーザー料金は、2026年時点でライトが月額1,000円、スタンダードが月額1,800円、ワイドが月額3,000円です。初期費用は無料です(出典:サイボウズ「kintone料金」、2026年確認)。

これらはサービス料金です。設計や権限設定に加え、データ移行、CAD・ERP連携、保守費用も、別に見積もる必要があります。

ポイント

金型1案件で、変更理由と影響範囲を関連データや外注先まで追えるかが判断の目安です。最初は履歴の記録と正式版の区別を優先し、後回しにできる機能は分けて考えます。

金型製造業向け設計変更管理システムの進め方

導入は6つのフェーズを順に進め、要件整理から始めて、選定、設計開発、テストを経て稼働し、定着へ至ります。完了条件を決めないまま進めると、現場で使えない、連携が別料金になるといった問題が起こります。また、全社最適を急がず、代表的な1製品か1工場の変更シナリオで段階的に確認します。

1. 要件整理:金型1案件の変更経路の洗い出し

営業が受けた顧客仕様変更が、設計や製造技術の部門から、購買や品質、協力会社へどう伝わるかを、現物で確かめます。ヒアリングに頼らず、一つの案件の変更前後を追います。

  • 確認資料:図面、BOM、出図メール、加工指示、検査成績書
  • 確認資料:見積・原価表と変更前後の記録
  • 定義項目:起票者、影響分析対象、承認者、正式版の条件
  • 定義項目:差戻し時の扱いと配布先

基準にするのは、現場担当者が変更番号から関連図面とBOMを見つけられること、製造担当者が最新版と未承認版を区別できることです。購買担当者も、変更対象の手配品を把握できる必要があります。

CADの種類や図面・BOMの件数、金型数を実数で出します。拠点数や利用者数、協力会社数、保存期間も、見積もりの前提として示します。既存のERPやCAM、原価管理との連携の有無も、整理しておきます。

2. 選定:製品ではなく業務シナリオによる比較

候補には、正常な登録画面の操作だけでなく、顧客仕様変更から協力会社への配布までを通して実演してもらいます。

  • 変更処理:起票、BOM改版、影響データ表示、承認差戻し
  • 誤使用防止:旧版を開く操作と必要図面だけの外部配布
  • 技術適合:CADネイティブファイルと参照関係の改版
  • 連携性:APIによるERPや生産管理との接続

クラウド型は、複数拠点や協力会社との共有を進めやすい一方で、データの所在地やMFA、IP制限を確認します。バックアップと復旧目標、再委託先は事前に確かめておきます。解約時のデータ返却についても、確認が必要です。

オンプレミス型は、閉域環境や社内規程に合わせやすい点があります。ただし、サーバーの更新やパッチ適用、障害対応を担う人が必要になります。

金型図面を社外へ渡す場合は、利用者・会社・案件・図面種別の組み合わせで最小権限を設定できることを、選定の条件にします。

3. 設計開発:標準機能を核にした金型固有部分の追加

設計開発では、識別情報と変更承認の条件を先に固めておきます。影響分析が終わるまで正式版へ進めないよう、ワークフローを組みます。

  • 識別情報:命名規則、金型番号、部品番号、改版番号、ステータス
  • ECR項目:理由、顧客要求、対象金型・部品、納期・原価影響
  • ECR項目:品質リスクと関係部門
  • ECO・ECN項目:変更内容、承認者、期限、配布先、旧版の扱い

金型の基本情報や文書・版管理は標準機能を優先し、承認と監査ログも標準機能の範囲で扱います。一方で、金型番号と製番の関係、特殊な原価計算、独自の外注出図は、追加開発にすると扱いやすいです。独自画面を増やす場合も、標準の改版や権限、監査ログと矛盾しない設計にします。

株式会社コアのOpenPDM公式事例では、客先仕様や文書、部品情報、金型設計情報を統合する考え方が示されています。その狙いは、設計変更や流用設計、コスト管理を効率化することです(出典:株式会社コア「OpenPDM導入事例」、2026年確認)。

4. テスト:旧版混入と連携失敗の再現

画面が開くかを確認するだけでなく、変更が製造へ正しく流れるかを検証します。さらに、各担当者が実際の作業を行う受入テストも行います。

  • 単体テスト:登録、検索、改版、承認、権限
  • 結合テスト:CAD、BOM、ERP、CAM、購買、検査との連携
  • 受入テスト:設計、製造技術、購買、品質、営業、出図担当

同時編集や承認差戻し、承認者不在といった場面を試します。連携先の停止や旧版検索、配布後の取り消しも確かめます。権限のない閲覧や、途中で仕様が変わるケースも、確認しておきます。

テスト結果には、期待結果と実結果を残します。担当者や再現手順、修正期限も記録します。

導入前に、最新版検索時間と承認リードタイムを測ります。BOM転記時間と旧版出図件数も測り、導入後の比較基準にします。

5. 稼働:小さな範囲から正式運用への切替

本番稼働は、全データを一度に移行せず、1工場、1顧客製品、または1種類の金型から始めます。対象範囲を決めて、移行と受入確認を行います。

  • 移行対象:図面、BOM、承認履歴、出図先
  • 事前整理:重複、欠落、命名揺れ、旧版、権限不明のファイル
  • 切替条件:旧ファイルを参照専用にする日と受入責任者

稼働初日には、問い合わせ窓口と障害時の連絡網を用意しておきます。さらに、手作業へ戻す条件や、承認停止時の代替手順も決めておきます。

経済産業省は2025年4月、中小規模の製造事業者向けに工場セキュリティの解説書を公開しました(出典:経済産業省「工場セキュリティの重要性と始め方」、2025年)。クラウドや工場ネットワーク、協力会社をつなぐ場合は、資産の把握やネットワークの分離、アカウント管理を運用に組み込みます。また、バックアップと事故時の連絡も、運用の一部として備えます。

6. 定着:入力負担と改善指標の管理

登録に手間がかかると、現場が別のExcelへ戻ってしまいます。そのため、登録の手間を抑え、部門をまたぐ運用体制をつくります。

  • 入力負担:項目を減らし、CAD取得項目の二重入力を避ける
  • 利用環境:スマートフォンやタブレットで承認できるようにする
  • 運用体制:設計、製造、購買、品質、営業、協力会社を参加させる

運用委員会は、月次で未完了の変更や差戻し、旧版参照を確認します。権限変更と連携エラーも、確認の対象です。

KPIは、最新版検索時間と承認リードタイムです。旧版出図とBOM転記時間、手戻りも指標にします。納期遅延と監査対応時間も、KPIとして追います。

導入直後は数値が改善しなくても、変更理由や影響範囲が記録されるようになったかを見ます。3〜8週間程度のPoCで効果を確かめ、目標を達成できた業務から、他工場やERP連携へ広げます。

ポイント

迷ったときは、代表的な1製品か1工場の変更シナリオで、正式版まで流れるかを基準にします。完了条件を先に決めておくことも欠かせません。

金型製造業向け設計変更管理システムの費用相場

4つの導入パターンについて、本文記載の初期費用レンジを横棒で比較した図。
連携範囲が広い構成ほど、見積もりの幅も大きくなります。

金型向けの設計変更管理システムには、一律の公開価格がほとんどありません。ここで示す金額は、リサーチノートの製造業向け相場や公開価格、連携・移行の複雑さをもとにした目安です。

費用は、ユーザー数やCADの種類、図面・BOMの件数で変わります。拠点数や既存システム、オンプレミス要件、教育・保守の範囲によっても変わります。予算枠を決めるための初期レンジとして使ってください。

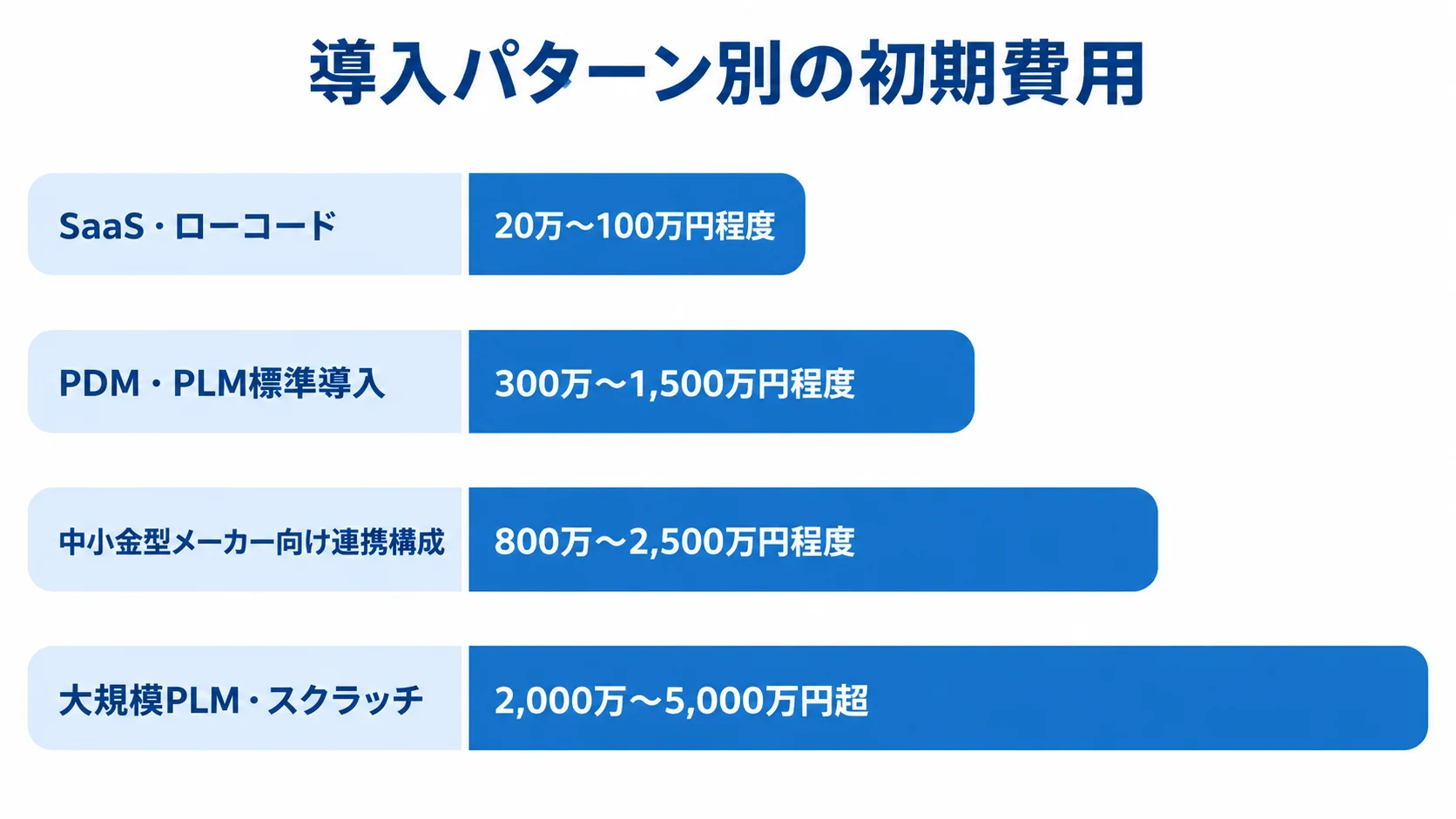

導入パターン別の初期費用と期間の目安

導入範囲によって、初期費用と期間は変わります。次の金額は、金型専用の公開価格ではなく、システム構成別の目安です。

  • SaaS・ローコード:20万〜100万円程度、2週間〜3か月程度
  • PDM・PLM標準導入:300万〜1,500万円程度、3〜9か月程度
  • 中小金型メーカー向け連携構成:800万〜2,500万円程度、6〜12か月程度
  • 大規模PLM・スクラッチ:2,000万〜5,000万円超、9〜18か月以上

SaaSやローコードでは、変更台帳や検索、承認を先に始められます。一方、中小メーカー向けの連携構成には、CADやERPとの連携に加え、生産管理や原価、外注出図まで含まれます。

多拠点や複雑な製番・顧客仕様がある場合や、独自工程、厳格なオンプレミス要件がある場合は、フルスクラッチや大規模PLMが候補になります。その場合、費用は2,000万〜5,000万円超、期間は9〜18か月以上になる可能性があります。これは金型専用の公開価格ではなく、要件範囲から推定したレンジです。

比較するときは、初期開発費に加えて利用料や保守を入れます。さらに、バックアップや移行、教育、追加連携も含め、5年程度の総保有コストで比べます。

ライセンス以外の費用が総額を左右する要素

見積では、開発・導入作業と製品料金を分けて確認します。人月単価は2026年時点の値で、難易度や契約条件によって変わります。

  • 導入作業:要件定義、業務・基本設計、画面・ワークフロー開発
  • データ・連携:CAD・BOM・ERP連携、データ整理と移行
  • 稼働後:テスト、教育、稼働支援、保守
  • PM・SE単価:PMは月90万〜150万円、SEは月65万〜110万円
  • PG単価:月50万〜90万円程度

単価は市場の一般的な目安です(出典:リサーチノート内の製造業システム相場整理、2026年)。eBASEの2026年4月改定表では、eB-PDM(設計開発)は導入型120万円、L&Sは年額24万円です(出典:eBASE「ソフトウェア価格改定表」、2026年)。

これは製品ライセンスの一例です。設定や移行は別途かかり、連携や教育も必要になります。月額が安くても、承認ルール設計やデータ整理を外注すると、導入費がサービス料金を上回ることがあります。

ポイント

費用は、サービス料金だけでなく、設計や権限設定、移行、連携、保守を含めた総額で比べます。構成ごとの金額は目安なので、要件の範囲を決めてから見積もりを取ります。

見積もりを取る際のポイントとチェックリスト

RFPの見積条件として業務量、データ量、連携範囲、データ状態を並べた図。
4項目を揃えると、各社の見積もりを同じ前提で読み比べられます。

見積の精度は、依頼する側が業務シナリオとデータ量をどこまで具体的に渡せるかで変わります。代表的な変更案件を一つ選び、起票から製造・検査・出図までの期待結果をRFPに盛り込みます。

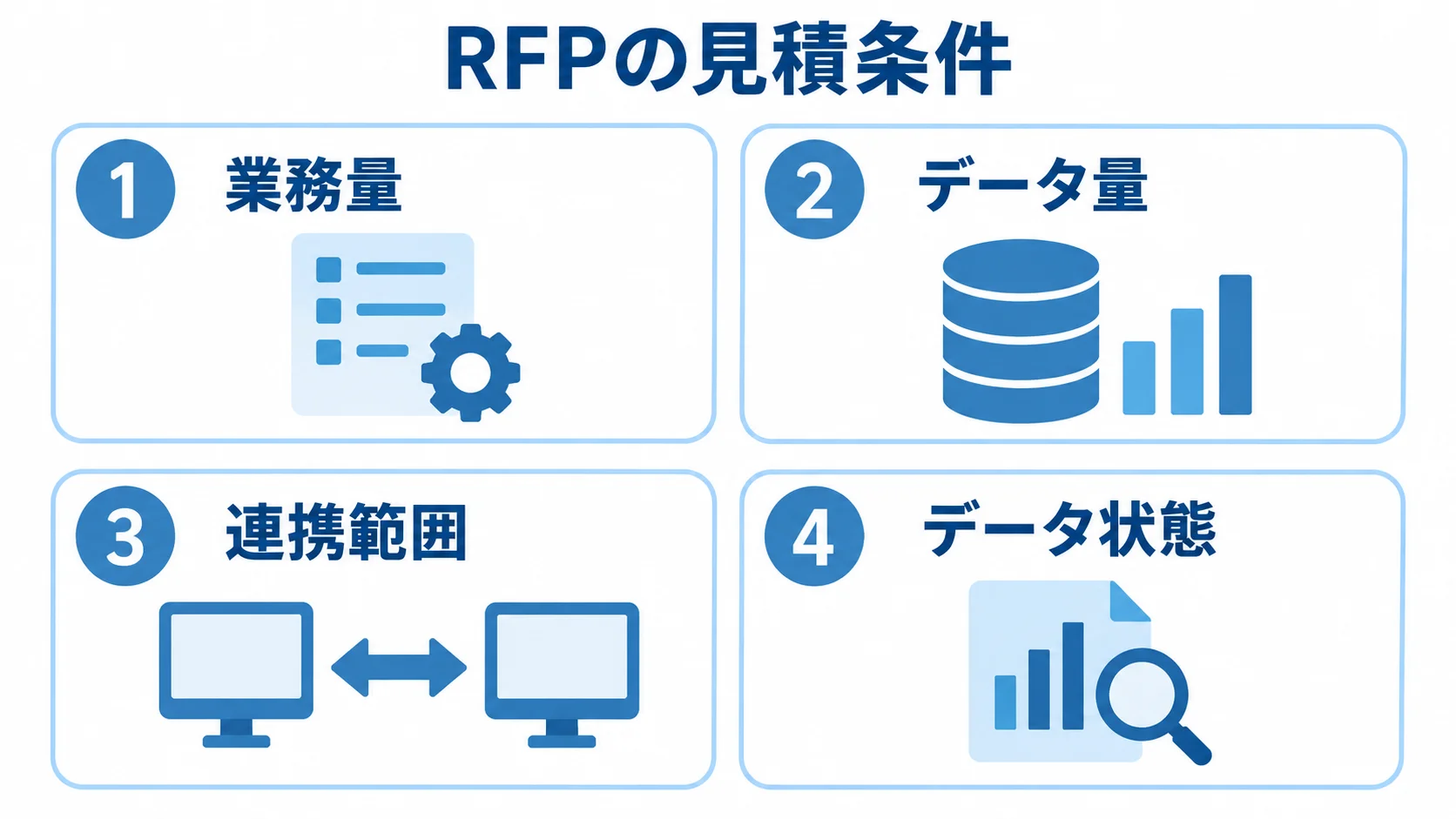

RFPに記載する業務量・データ量・連携範囲

各社が同じ前提で工数を積算できるよう、見積の前提をRFPに示します。

  • 業務量:金型数、新規案件数、年間設計変更件数、部門別利用者数
  • データ量:CAD名・版、図面・3D・BOM・解析・検査データ件数と容量
  • 連携範囲:ERP、生産管理、CAM、購買、協力会社、保存期間
  • データ状態:命名揺れや既存データの整理状況

要件は、必須、初期導入でできれば必要なもの、将来拡張の3段階に分けます。必須には、正式版と作業版の分離や承認履歴、権限を入れます。監査ログや検索、配布履歴も、必須に含めます。

AIや高度な解析連携は将来拡張に回せます。候補会社には、金型や個別受注生産の実績と、製造業への理解を尋ねます。保守窓口や障害対応時間も確かめます。

追加開発の単価と納期も確認します。依頼が抽象的だと前提が会社ごとに異なるため、提示額をそのまま比べられません。

複数社比較:同じシナリオと条件による評価

2〜3社へ同じRFPを渡し、提案や見積もりを同じ観点で比べます。機能一覧の丸の数より、差戻しや連携失敗まで実演できるかを見ます。

  • 業務適合:金型業務、CAD・BOM、ECR・ECO・ECN、旧版防止
  • 導入運用:権限・監査、移行、標準機能とカスタマイズの境界
  • 支援体制:管理、教育、保守、総額

デモや提案書に加えて、見積書と導入計画も評価します。PDM・PLMベンダーが、金型固有の採番やERP連携まで担当するとは限りません。

誰が要件定義や設定、開発を担うかは、体制図で確かめます。移行やテスト、保守の担当も、再委託先を含めて示してもらいます。

契約には、成果物と検収条件、仕様変更の扱いを含めます。データ返却や脆弱性対応、サービス終了時の移行支援も入れます。

法務・セキュリティ・取引記録の要件

顧客図面や設計データを共有する場合は、社外への渡し方まで含めて確認しておきます。

  • 権限管理:閲覧、ダウンロード、印刷、社外共有の制御
  • 運用管理:操作ログ、暗号化、バックアップ、退職者アカウントの確認
  • 共有範囲:機密区分と海外拠点への共有条件の設定

経済産業省の営業秘密管理指針は、2025年3月に改訂されました。設計データを守るには、秘密管理性を支える社内ルールとアクセス制御を、実際に運用することが欠かせません(出典:経済産業省「営業秘密」、2025年改訂)。

2026年1月施行の取適法に関係する取引では、発注内容を電子的な方法で明示し、取引記録を電磁的記録として2年間保存する義務が示されています。

公正取引委員会のFAQは、金型の製造委託で、発注で明示した給付内容に含まれない金型図面を納品時に求めることに触れています。そうした要求は、不当な経済上の利益の提供要請に当たるおそれがあるとしています(出典:公正取引委員会「取適法FAQ・リーフレット」、2026年確認)。

こうした点を踏まえ、システムには発注内容や対価、図面の提供範囲を残せる設計を検討します。変更指示や承認、納品と保存の記録も、残せる設計にします。

ポイント

見積もりは、業務量・データ量・連携範囲をそろえたRFPで依頼し、同じシナリオと条件で比べます。契約には成果物や検収条件、データ返却も含めて確かめます。

よくある質問(FAQ)

導入前の疑問に、金型製造の実務に沿って答えます。金型数や変更件数、既存データを当てはめ、拠点や協力会社の範囲も見ると、必要な構成を絞り込みやすくなります。

まず何から始めればよいですか?

代表的な1案件を選び、実際の資料を使って、顧客仕様変更から外注出図までを追います。途中の図面改版やBOM更新、加工・検査も、一緒に追うことになります。

まず、最新版検索時間や承認時間を測ります。旧版出図やBOM転記の手戻りも測り、最初のMVPで減らす対象を決めます。

CADを変更せずに導入できますか?

多くの場合、CADを置き換えずに、PDM・PLMや変更台帳を連携する構成を検討できます。実現方法は、CADの種類や版、参照関係に左右されます。同時編集や属性情報、ライセンス、APIの有無も関わります。

候補製品には、実際の設計データを使って、チェックインや改版、参照の操作を実演してもらいます。承認から出図までの流れも、見せてもらいます。

顧客図面をクラウドで管理しても安全ですか?

安全性は、クラウドかオンプレミスかだけで決まるわけではありません。認証や権限、暗号化、ログ、バックアップの設定と、脆弱性対応や委託先の管理によって変わります。社内での運用の仕方によっても変わります。

顧客との契約条件や輸出管理を確かめたうえで、案件・図面種別・利用者ごとに閲覧範囲を限定します。ダウンロードや社外共有を記録できることも、条件になります。

中小規模の金型メーカーでも導入できますか?

導入できます。1部門で変更台帳や図面・BOMの版管理を始め、承認や配布履歴を加えて、効果を確かめてから連携を増やせます。

専任のIT担当者が少ない会社は、価格と同じ重さで、入力項目の少なさやデータ移行のしやすさ、保守窓口を比べます。現場教育も、比較の対象にします。

まとめ

導入判断で押さえる3つの要点

判断は、金型1案件を基準にして行います。そのうえで、必要な機能と改善体制を定め、導入計画に反映します。

  • 業務把握:代表案件による、設計変更の起点と影響先の確認
  • 構成選定:標準PDM・PLMやローコードの比較と、固有機能の追加
  • 定着設計:旧版出図やBOM転記をKPIにした、改善体制の用意

最初の一歩は代表案件を使った要件整理

設計変更管理システムは、図面を保存するだけでなく、変更の影響を管理するものです。影響は、設計やBOM、加工・検査に加え、購買や外注、原価、納期にまで及びます。

  1. 要件整理:代表案件を使った、変更の影響先の一覧化
  2. 選定:候補製品での、実業務シナリオの実演
  3. 設計・テスト:標準機能を核にした設計と、旧版混入や連携失敗の検証
  4. 稼働・定着:小さな範囲からの稼働と、KPIや運用ルールによる定着

費用は、変更台帳を先行する構成で20万〜100万円程度です。PDM・PLMと複数システムを連携する構成は800万〜2,500万円程度、大規模PLMやスクラッチでは2,000万〜5,000万円超まで幅があります。

いずれも本文の目安です。判断では、移行や連携、教育、保守を含めた総額を、現場で減らしたい手戻りと照らし合わせます。セキュリティやデータ返却の条件も、あわせて見ます。

まず、最新版検索時間と承認リードタイムを測ります。旧版出図件数とBOM転記時間も測り、変更シナリオをRFPにまとめます。

金型工程とデータ連携を理解し、導入後も改善に伴走する開発会社へ相談すると、自社に合うパッケージやクラウド、ローコード、追加開発を選べます。

▼全体ガイドの記事
・金型製造業向け設計変更管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
