QMS・品質マネジメントシステムとは、顧客要求や規格・法令を満たすために、品質方針、業務プロセス、責任者、記録、監査、是正・改善を一貫して管理する仕組みです。
紙やExcelの文書を電子化するだけでは、監査証拠の検索、不適合の再発防止、変更の影響評価まで一つの流れになりません。本記事では、ISO認証とQMSソフトウェアの違い、主要機能、導入の進め方、費用相場、開発会社・ベンダーの選び方、2026年の規格動向まで、QMSを検討する担当者が判断に使えるように整理します。
▼関連記事一覧
・QMS・品質マネジメントシステム開発の進め方/やり方/流れや方法/手法/工程/手順
・QMS・品質マネジメントシステム開発でおすすめの開発会社/ベンダー6選と選び方
・QMS・品質マネジメントシステム開発の見積相場や費用/コスト/値段について
・QMS・品質マネジメントシステム開発の発注/外注/依頼/委託方法について
QMS・品質マネジメントシステムとは何ですか?

QMSとは、品質に関わる目標と業務を定め、実行結果を記録し、評価と改善につなげる経営・業務の仕組みです。ソフトウェアとして導入する場合は、これらのプロセスと証跡を画面、ワークフロー、データベースで支援します。
ISO認証、QMS、eQMSは何が違いますか?
ISO 9001は品質マネジメントシステムに関する国際規格であり、認証は審査機関が組織の仕組みを規格に照らして評価する制度です。QMSは組織が運用する品質管理の仕組みそのもので、eQMSはその一部または全体を電子的に管理するソフトウェアを指します。したがって、eQMSを導入しただけでISO認証や規制適合が自動的に得られるわけではありません。
システムは、手順書の承認、教育の受講、不適合の受付、CAPAの期限、監査証拠の検索などを支援します。規格への適合性、業務上の責任、審査への説明は組織が担うため、導入前に「何を電子化するか」と「誰が判断するか」を分けて定義することが重要です。
QMSを導入する目的は何ですか?
目的は、認証取得だけではありません。文書の最新版を現場へ確実に届けること、監査証拠を短時間で取り出すこと、不適合や苦情を期限内に処理すること、CAPAの効果を確認して再発率を下げること、教育未受講者を把握することもQMSの重要な目的です。
導入効果は「AI搭載」や「監査に強い」といった表現だけで評価せず、文書検索時間、監査証拠の準備時間、CAPA完了日数、教育未完了件数、苦情の初動時間、入力漏れ、不適合のクローズ率などで測定します。導入前に基準値を記録しておくと、稼働後の効果を説明しやすくなります。
QMS・品質マネジメントシステムの種類と主要機能

QMSの範囲は、対象業界、拠点数、規制の強さ、既存システムとの連携によって変わります。一般製造業ではISO 9001を軸に文書、監査、不適合、変更、教育を整備し、医療機器や医薬品では電子記録・電子署名、監査証跡、バリデーション、データ完全性まで確認します。
文書・記録・教育を管理する機能
文書管理では、規程、標準作業手順書、作業標準、帳票を登録し、レビュー、承認、配布、改訂、廃止、検索を管理します。旧版を誤って使わないための公開範囲や有効日、改訂前後の差分、承認履歴も必要です。記録管理では、誰がいつ作成・変更・承認したかを追跡できることが重要です。
教育・力量管理では、職種や工程ごとの必須教育、受講、テスト、資格、有効期限、再教育を紐づけます。現場の作業開始前に資格や教育状態を確認する運用も考えられます。システムの通知だけに頼らず、未受講時の責任者、例外承認、緊急時の扱いまで手順に定めると定着しやすくなります。
不適合、CAPA、監査、変更をつなぐ機能
品質イベント管理では、不適合、逸脱、苦情、事故、監査指摘、サプライヤー問題を受け付け、重要度、期限、担当者、製品、ロットと紐づけます。CAPAでは、封じ込め、根本原因分析、是正処置、予防処置、効果確認、クローズ承認までの流れを記録します。処置を登録するだけで終わらせず、再発率や期限超過を確認することがポイントです。
変更管理では、製品、工程、設備、原材料、文書、取引先、ソフトウェアの変更について、申請、影響評価、承認、実施、有効性確認を記録します。監査管理では、内部監査、顧客監査、認証審査の計画、チェックリスト、指摘、証拠資料を一元化します。これらが文書や教育とつながることで、変更後の再教育や、指摘に対する手順改訂まで追跡できます。
一般製造業と規制業界で何が変わりますか?
一般製造業では、品質方針、工程管理、検査、不適合、顧客苦情、サプライヤー評価などをISO 9001の運用に合わせます。医療機器ではISO 13485や各国規制、医薬品ではGxPや電子記録の要件、航空宇宙では業界規格やサプライチェーンの要求を追加で確認します。規格名が違うだけでなく、記録の保存、リスク管理、設計変更、供給者管理の深さが変わります。
医療機器を米国で販売する場合、FDAのQMSRは2026年2月2日に施行され、ISO 13485:2016を参照する枠組みになりました。内部監査、サプライヤー監査、マネジメントレビューの記録も確認対象になり得るため、記録を探せる状態に保つ必要があります(出典: 米国食品医薬品局、2026年)。ただし、ソフトウェアの導入だけで規制適合になるわけではなく、組織の手順と実際の運用が伴わなければなりません。
QMS開発・導入の進め方とシステム方式の選び方

QMS開発は、いきなり機能一覧から始めると、現場の例外処理や古い文書をそのままシステム化しやすくなります。目的、対象範囲、現状の記録、必要な証跡、連携先を先に整理し、標準機能に合わせる部分と個別開発する部分を分けて進めます。
▶ 詳細はこちら:QMS・品質マネジメントシステム開発の進め方/やり方/流れや方法/手法/工程/手順
企画・要件定義で決めること
最初に、認証維持、監査準備の短縮、CAPAの再発防止、文書統制、製造品質の可視化など、導入目的を一つの文章にします。次に、拠点、部門、利用者、対象規格、文書・記録件数、品質イベント、対象製品、既存のERP・生産管理・MES・検査機器を棚卸しします。KPIは文書検索時間、監査証拠準備時間、CAPA完了日数、入力漏れなど、導入前に測れるものを選びます。
RFPには、現行業務と理想業務の差、必須機能、権限、電子署名、監査証跡、API、オフライン入力、バックアップ、障害時の手動運用を記載します。特に、承認者が不在のとき、期限を超えたとき、通信が切れたとき、ロットから関連記録を逆引きしたいときなど、正常系以外の条件を含めることが大切です。
SaaS、パッケージ、ローコード、スクラッチの違い
SaaSは、初期のインフラ構築を抑え、標準機能を早く使い始めたい企業に向きます。パッケージは、QMSの標準業務や業界テンプレートを活用しやすい方式です。ローコードは、部門限定の申請・承認や簡易な記録管理に向きますが、複雑な監査証跡、電子署名、規制対応が製品仕様として成立しているかを確認する必要があります。
スクラッチ開発は、独自の品質工程、設備データ、検査機器を深く統合できます。一方で、要件定義、テスト、バリデーション、脆弱性対応、アップデート、開発者確保まで自社の負担が大きくなります。現実的には、クラウド型eQMSを核にし、ERP・MES・検査機器との連携や独自画面だけを個別開発するハイブリッド方式が候補になります。
PoC、テスト、段階導入をどう進めますか?
デモでは、正常な文書承認だけでなく、旧版文書、承認者不在、期限超過、権限不足、監査指摘、CAPAの再発、通信断、重複登録、外部APIエラーを試します。現場担当者がスマートフォンやタブレットで入力できるか、入力漏れを防げるか、オフラインから復帰したときに重複や欠落が起きないかも確認します。
稼働は、文書管理・教育・監査など1拠点の範囲から始め、不適合・CAPA・変更管理へ広げ、最後に製造実績、サプライヤー、複数拠点の連携へ進むとリスクを抑えやすくなります。複数サイトのQMS、文書管理、教育管理を9〜12か月で段階導入した2025年の公開事例では、標準化、査察準備、教育負荷の削減、品質指標の可視化が成果として示されています(出典: QMS導入支援会社の公開事例、2025年)。
QMS開発・導入の費用相場とコストの内訳

QMS専用システムの日本市場全体を横断した公的な価格統計は確認できないため、以下は2025〜2026年の公開価格、導入事例、文書・ワークフロー・監査・品質イベント・基幹連携を含む類似システムの相場から整理した予算取りの目安です。利用者数、拠点数、規制業界、記録件数、連携先、バリデーション範囲によって金額は大きく変わります。
▶ 詳細はこちら:QMS・品質マネジメントシステム開発の見積相場や費用/コスト/値段について

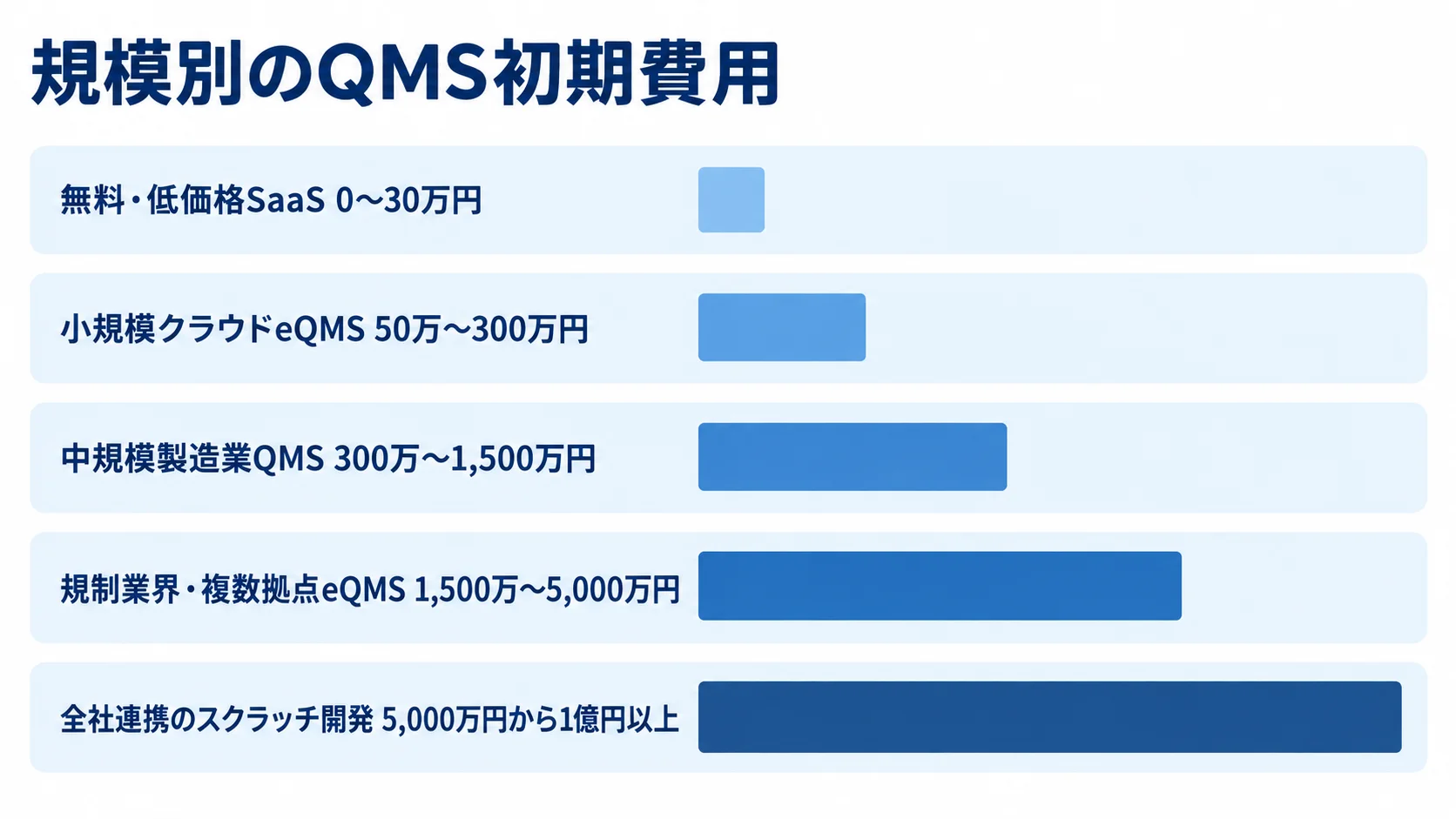

規模別の費用相場と開発期間
無料・低価格SaaSの試行は初期0〜30万円、月額1万〜10万円程度、期間は即日から1か月が目安です。小規模クラウドeQMSは初期50万〜300万円、年額50万〜400万円程度、1〜3か月が一つの目安です。1拠点で文書、教育、監査、不適合、CAPAを始める場合を想定しています。
中規模の製造業QMSは初期300万〜1,500万円、年額200万〜1,000万円程度、期間3〜9か月が目安です。複数部門、変更管理、データ移行、ERP・MES・API連携を含む場合の類似システムからの推定です。規制業界や複数拠点のeQMSは初期1,500万〜5,000万円、年額500万〜3,000万円程度、9〜18か月を見込みます。独自工程を全社連携するスクラッチ開発では、5,000万円から1億円以上、12か月から2年以上になる場合があります。
海外のライフサイエンス向けSaaSには、実装、バリデーション、データ移行、教育、ホスティング、サポートを含め、15ユーザーまで年17,500米ドルからとする公開価格例があります(出典: QMSソフトウェア提供企業の公開料金表、2026年確認)。国内導入費と単純比較はできませんが、ライセンス以外の作業を含めた総額表示がある点は参考になります。
ライセンス以外に発生する費用
見積の初期費用には、要件定義、業務フロー設計、現行文書の棚卸し、旧版や重複文書の整理、マスタ整備、初期設定、権限設計、データ移行、連携開発、テスト、教育、稼働支援が含まれます。医療機器・医薬品などでは、CSVやバリデーション、電子署名、監査証跡の確認に加え、手順書の改訂や再教育が必要になることがあります。
ランニング費用は、利用者追加、外部ユーザー、モジュール、API、ストレージ、サポート、バックアップ、監視、脆弱性対応、アップデート時の再テスト、契約終了時のデータ返却で変動します。月額だけで比較せず、3年または5年の総保有コスト、障害時の復旧時間、データを取り出す形式と費用まで確認することが大切です。
QMS開発会社・ベンダーの選び方と比較ポイント

QMSの選定では、機能の多さや知名度だけでなく、対象業界、品質プロセス、現場の使いやすさ、規制対応、連携、導入後の運用を同じ基準で比べます。製品ベンダー、認証コンサルティング、導入SIer、スクラッチ開発会社は役割が異なるため、契約先がどこまで責任を持つかを明確にします。
業界経験と対応範囲を確認する
一般製造業のISO 9001運用と、医療機器・医薬品の規制対応eQMSでは、求められる証跡やバリデーションの深さが異なります。候補先には、同じ業界・同じ規模・同じ拠点数の導入経験、対応したモジュール、データ移行量、連携先、稼働までの期間を確認します。導入実績の件数だけでなく、稼働後にどの指標が改善したかを聞くと、実力を判断しやすくなります。
規制対応では、電子署名、監査証跡、アクセス権限、保存期間、バックアップ、データ完全性、バリデーションの責任分界を質問します。「規格対応済み」という説明だけでなく、どの機能が対象で、利用企業が実施すべき設定・手順・テストは何かを文書で確認することが必要です。
連携、セキュリティ、現場定着を評価する
ERP、生産管理、MES、WMS、検査機器、IoT機器と連携するなら、品目コード、ロット、シリアル、工程、設備、担当者、時刻、検査値、判定の定義をそろえます。APIの有無だけでなく、エラー時の再送、重複防止、通信断からの復旧、連携データの監査証跡まで確認します。工場ではITネットワークとOTネットワークの分離、停止時の手動運用、復旧時間も要件に含めます。
セキュリティは、役割ベース権限、最小権限、多要素認証、SSO、通信・保存時暗号化、監査ログ、バックアップ、災害復旧、脆弱性・パッチ対応、データ所在地、再委託先、契約終了時のデータ返却を確認します。現場定着では、スマートフォンやタブレットの入力時間、画面の文字量、承認のしやすさ、教育方法、問い合わせ窓口を評価します。使われない高機能より、日々の記録が漏れなく残る設計が有効です。
見積書と契約で比較する項目
見積は、要件定義、設定、追加開発、文書移行、マスタ整備、連携、テスト、バリデーション、教育、稼働支援、保守を分けて記載してもらいます。利用者数、拠点数、文書件数、電子署名、API、ストレージ、サポート時間がどの料金に含まれるかも確認します。安価に見える提案でも、別途費用が積み上がると予算を超えるためです。
契約には、障害対応の受付時間と復旧目標、アップデートの通知、再テストや再バリデーションの扱い、データのバックアップ頻度、解約時の返却形式、再委託先、責任分界を盛り込みます。候補先を比較する際は、同じ業務シナリオを使ったデモとPoCを行い、評価結果を点数化すると担当者の印象に左右されにくくなります。
▶ 詳細はこちら:QMS・品質マネジメントシステム開発でおすすめの開発会社/ベンダー6選と選び方
▶ 詳細はこちら:QMS・品質マネジメントシステム開発の発注/外注/依頼/委託方法について
QMS導入で起こりやすい失敗と対策

QMS導入の失敗は、システムの機能不足だけでなく、目的の曖昧さ、現場との認識差、データ整理不足、責任分界の不明確さから起きます。導入前に失敗パターンを想定し、受入条件と運用ルールを決めておくことが重要です。
紙やExcelをそのまま移行して使われなくなる
現行文書をすべて移行すると、廃止済みの手順、重複した様式、担当者が不明な記録まで新システムに残ります。移行前に文書の所有者、有効期限、利用部門、関連規格、改訂要否を確認し、廃止・統合・再承認を決めます。入力項目も現場で本当に必要なものに絞り、記録の根拠と後工程での利用目的を明確にします。
入力に時間がかかる、画面が複雑、通知が多すぎるといった不満は、稼働後の抜け道運用につながります。代表的な工程の担当者に実データで試してもらい、入力時間、必須項目、検索性、承認経路を修正します。教育は稼働直前に一度だけ行うのではなく、手順書、短時間の演習、問い合わせ記録、再教育を組み合わせます。
認証取得やAIをシステム導入だけで実現しようとする
QMSソフトウェアは、規格の要求を満たすための証拠作成や検索を支援しますが、品質方針、責任者、リスク評価、実際の教育、監査、改善活動を代替しません。認証取得を目的にする場合も、審査で説明できる業務運用と記録が先に必要です。導入会社に「認証が取れる」と断定させるのではなく、対象規格、責任分界、必要な利用者側作業を確認します。
AIは、品質文書の検索、改訂差分の確認、記録の分類、根本原因分析の補助に活用できます。ただし、元データの誤り、判断根拠の説明可能性、生成内容の承認者、プロンプトや出力の保存、監査証跡を設計しなければなりません。AIの提案を自動承認へ直結させず、人がレビューして確定する業務から始めると安全です。
QMS・品質マネジメントシステムに関するよくある質問

QMSを検討すると、ISO認証との違い、開発期間、SaaSの適性、規制対応の範囲について疑問が生じます。ここでは、導入前に特に質問されやすい点を簡潔に回答します。
QMSを導入すればISO 9001の認証を取得できますか?
QMSを導入しただけでは、ISO 9001の認証を取得できません。ソフトウェアは文書、記録、教育、監査、是正処置を管理しやすくしますが、規格に沿った業務設計、実際の運用、内部監査、審査機関による評価が必要です。
QMS開発にはどのくらいの期間がかかりますか?
小規模なクラウドeQMSを1拠点で始める場合は1〜3か月、中規模で連携やデータ移行を含む場合は3〜9か月、規制業界の複数拠点では9〜18か月が目安です。現行文書の整理、バリデーション、教育、受入テストの範囲が広いほど長くなります。導入範囲を分割し、最初の拠点で標準モデルを作ると、全社展開の負担を抑えやすくなります。
QMSはSaaSとスクラッチ開発のどちらが向いていますか?
標準的な文書、教育、監査、不適合、CAPAを早く導入したい企業には、SaaSやパッケージが向いています。独自の品質工程や設備データを深く統合する必要がある企業にはスクラッチやハイブリッドが候補になります。規制対象では、監査証跡、電子署名、バリデーション、アップデート時の再テストまで含めて、総保有コストと運用責任を比較して選びます。
2026年のISO 9001改訂に向けて何を準備すべきですか?
ISO公式では、ISO 9001の改訂版が2026年9月に公開される予定とされています。ISO 9001:2015を運用している企業は、改訂内容を確認できるように、規程、プロセス、リスク、教育、内部監査、KPIの対応関係を整理しておくと、影響分析と移行計画を進めやすくなります(出典: ISO公式、2026年)。
システム側では、規格の改訂に合わせて変更管理、文書改訂、再教育、監査証拠の検索、設定変更のテストができる状態を確認します。改訂内容が確定する前に機能を断定するのではなく、アップデートの通知方法、影響評価、再テスト、利用企業側の承認手順を契約先へ質問します。
まとめ:QMSは証跡と改善をつなぐ仕組みとして選ぶ

QMS・品質マネジメントシステムは、ISO認証のための書類置き場ではなく、計画、実行、評価、改善の証跡をつなぐ仕組みです。文書管理、教育、監査、不適合、CAPA、変更、苦情、サプライヤー、検査・トレーサビリティを、自社の品質目標に合わせて設計します。
導入前に確認する最終チェック
導入前には、対象範囲、現行文書の整理方針、必須機能、利用者と権限、連携データ、異常系の受入条件、教育計画、KPI、3年または5年の総保有コストを確認します。特に、認証や規制適合の責任をシステムに委ねず、組織側の手順と承認者を明確にすることが大切です。
稼働後に測定する成果
稼働後は、文書検索時間、監査証拠の準備時間、CAPA完了日数、再発率、教育未完了件数、苦情の初動時間、入力漏れ、不適合のクローズ率を定期的に測定します。数字の変化を部門別・拠点別に確認し、入力項目や承認経路を見直すことで、QMSを一度導入して終わりにせず、継続的な改善へつなげられます。
導入時は、まず目的とKPIを決め、紙・Excel・メールに分散した現状を棚卸しします。そのうえで、SaaS、パッケージ、ローコード、スクラッチの違いを、機能だけでなく規制対応、連携、セキュリティ、現場定着、移行、教育、保守、データ返却まで含めて比較します。
費用は、小規模クラウドeQMSの初期50万〜300万円程度から、複数拠点・規制対応・大規模連携の数千万円規模まで幅があります。公開価格は予算の下限を考える材料にとどめ、正式見積では利用者数、記録件数、連携先、バリデーション、運用支援を明示して総保有コストを比較します。
最後に、QMSソフトウェアは認証や規制適合を自動で成立させるものではありません。人が判断し、現場が運用し、記録をもとに改善する体制を整えたうえで、監査証拠の準備時間、CAPA完了日数、再発率、文書検索時間などの変化を継続的に確認することが、導入成果につながります。
