技術情報管理システム開発の完全ガイド

技術情報管理システムとは、設計図面や3D CAD、仕様書、BOM、工程表、検査記録、変更履歴などを一元管理し、正しい版の情報を必要な人が必要な時に使える状態にする仕組みです。単なるファイル置き場ではなく、設計・製造・品質・購買・保守をつなぐ製品情報の基盤として考えることが重要です。

本記事では、技術情報管理システムの全体像、図面管理・PDM・PLM・BOMの違い、導入の進め方、費用相場、開発会社やベンダーの選び方、セキュリティ、AI活用、FAQまでを完全ガイドとして解説します。Excelや共有フォルダからの移行、旧版図面の誤使用、設計変更の伝達漏れ、熟練者の退職によるノウハウ流出に悩む製造業の担当者が、自社に必要な範囲を判断できる構成です。

▼関連記事一覧
技術情報管理システム開発の進め方/やり方/流れや方法/手法/工程/手順
技術情報管理システム開発でおすすめの開発会社/ベンダー6選と選び方
技術情報管理システム開発の見積相場や費用/コスト/値段について
技術情報管理システム開発の発注/外注/依頼/委託方法について

技術情報管理システムの全体像

技術情報管理システムの全体像

技術情報管理システムの目的は、情報を保存することではなく、製品の構成と変更を正しく追跡できるようにすることです。図面だけを管理するのか、部品表や工程、品質記録まで結び付けるのかで、必要な機能と費用は大きく変わります。最初に用語と対象範囲を整理しておくと、過不足のない計画を立てやすくなります。

技術情報管理システムとは何ですか?

技術情報管理システムは、製品開発から製造、出荷後の保守までに発生する情報を、製品・部品・案件・工程などの関係性と一緒に管理するシステムです。対象には、2D図面、3D CAD、仕様書、試験成績書、検査基準、作業標準、BOM、BOP、変更通知、過去の不具合、保守履歴などが含まれます。ファイル名だけで検索するのではなく、部品番号、版、適用日、承認状態、機密区分、関連工程といった属性から探せる点が、共有フォルダとの大きな違いです。

図面管理、PDM、PLM、BOM管理はどう違いますか?

図面管理は、図面や文書の登録、検索、版管理、承認を中心にした比較的狭い範囲の仕組みです。PDMはProduct Data Managementの略で、設計データ、部品、設計BOM、変更情報など、設計成果物の構成管理に重きを置きます。PLMはProduct Lifecycle Managementの略で、企画、設計、製造、品質、販売後の保守まで製品ライフサイクル全体を扱います。BOM管理は部品表の階層、使用箇所、代替品、適用期間などを管理する機能です。自社が「探せない」段階なら図面管理、「設計変更が製造へ届かない」段階ならPDMやBOM、「品質・調達・保守までつなげたい」段階ならPLMが候補になります。

導入で解決できる課題と期待できる効果

設計と製造をつなぐ技術情報管理

導入効果は「業務が効率化する」という抽象的な表現で終わらせず、導入前後で測れる指標に置き換える必要があります。検索時間、旧版使用件数、設計変更の承認リードタイム、過去設計の再利用率、製造から設計への問い合わせ件数などを基準値として記録すると、投資効果を評価しやすくなります。

旧版の誤使用と設計変更の伝達漏れを防げます

共有フォルダでは、ファイル名に「最終版」「最終確定」「最新版」などの表現が増え、どれを製造に使うべきか判断しにくくなります。技術情報管理システムでは、改訂番号、承認状態、適用開始日、廃止日を持たせ、未承認版や旧版を通常の検索結果から除外できます。ECRやECOなどの変更要求・変更指示をワークフロー化すれば、設計、品質、製造、購買が同じ変更理由と適用範囲を確認できます。

ノウハウの再利用とトレーサビリティを高められます

類似図面、過去案件、試験条件、不具合の原因と対策が検索できれば、毎回ゼロから設計や調査を始める必要がなくなります。さらに、製品・部品の版を製造実績や品質記録と結び付けることで、問題が起きたロットやシリアルの範囲、当時の設計条件、使用した部品を追跡しやすくなります。これは設計部門だけの効率化ではなく、品質保証、保守、監査対応のスピードと確度にも影響します。

導入効果を測るKPIを先に決めます

KPIには、図面を探す平均時間、旧版を参照した件数、変更承認にかかる日数、設計データの再利用件数、問い合わせの一次回答までの時間、監査で資料を提出するまでの時間などが使えます。たとえば「検索時間を30分から5分にする」「変更承認の中央値を10営業日から5営業日にする」のように、対象範囲と測定方法を定義します。数字を決めずにシステムを選ぶと、便利そうな機能が多い製品を選んでも、経営層への説明や改善判断が難しくなります。

技術情報管理システムの主な機能

技術情報管理システムの主な機能

必要な機能は企業規模や製品特性によって異なりますが、登録・検索、版管理、構成管理、変更管理、連携、権限管理の6領域で整理すると比較しやすくなります。カタログ上の機能数よりも、日常の業務フローで情報が正しく流れるかを確認することが重要です。

ファイルを登録するだけでは、技術情報の再利用につながりません。部品番号、製品番号、図面種別、材質、担当部門、顧客、版、機密区分などの属性を登録し、全文検索やサムネイル表示、関連文書の紐づけを組み合わせます。CADの種類によっては、図面内の文字や部品構成を検索対象にできるか、プレビューで専用ソフトなしに確認できるかも重要です。

BOMと製品構成を管理します

BOMは部品の一覧ではなく、製品を構成する部品の階層と関係を表す情報です。設計BOMであるE-BOMと、製造BOMであるM-BOMでは、部品のまとめ方や工程との結び付きが異なることがあります。その差分を管理しないままERPや生産管理に連携すると、設計上の変更が購買・製造へ正しく届かないため、品目コード、単位、版、使用箇所、代替品、適用開始日を共通ルールで定義します。

承認ワークフローと監査ログを残します

設計者が作成した情報を、レビュー担当、品質保証、製造技術、購買などが確認し、承認・差戻し・発行する流れをシステムに登録します。誰がいつ何を変更したか、変更理由は何か、どの製品と工程に影響するかを記録できると、後からの原因追跡が容易になります。承認者が不在の場合の代替ルートや期限超過の通知、承認済みデータの編集禁止まで、例外を含めてデモで確認してください。

技術情報管理システムの進め方

技術情報管理システムの導入プロセス

導入の難所は、画面を作ることよりも、既存データと業務ルールを整理することです。要件定義、方式選定、PoC、移行、連携、教育、段階展開を分け、各工程の完了条件を明確にします。最初から全拠点の全データを移すより、対象製品や部門を絞って品質を確認し、成功パターンを広げる方が現場を止めにくくなります。

▶ 詳細はこちら:技術情報管理システム開発の進め方/やり方/流れや方法/手法/工程/手順

現状診断と対象範囲を決めます

まず、部門ごとの保存場所、データの種類、件数、版数、重複、欠損、検索方法、承認経路、既存のCAD・ERP・MES・品質管理システムを棚卸しします。現場ヒアリングでは、標準業務だけでなく、急ぎの変更、顧客個別仕様、外注先とのやり取り、紙図面の扱いなどの例外も確認します。そのうえで、図面検索時間、旧版使用、変更承認、再利用率などの基準値を取り、最初の対象を1製品群・1拠点・1部門などに絞ります。

標準機能との適合を確認し、PoCを行います

候補の方式を比較するときは、要件を「必須」「できれば必要」「運用で代替」に分けます。業務を標準機能に合わせる範囲と、独自工程としてカスタマイズする範囲を整理し、追加開発の理由を残してください。PoCでは、検索、版管理、承認、関連文書の紐づけだけでなく、権限不足、旧版閲覧、通信遅延、連携エラー、承認期限超過などの異常系も試します。カタログ説明より、現場データに近いサンプルで操作することが重要です。

移行・連携・教育を行い段階的に展開します

移行では、文書ID、品目コード、版番号、適用日、廃止日、BOM階層、機密区分、承認状態を標準化します。古いデータをすべて登録するのではなく、現行品、保守中の品目、法令・契約上保存が必要な文書、再利用価値が高い設計を優先し、不要データは保管方針を決めてから扱います。連携では、どのシステムが正となるか、エラーを誰が修正するか、ピーク時の遅延をどう検知するかを決め、設計・品質・製造・購買へ順番に展開します。

技術情報管理システムの費用相場

技術情報管理システムの費用相場

技術情報管理システムの費用は、利用者数だけでなく、図面や文書の件数、データ移行、CAD・ERP・MES連携、BOMの複雑さ、承認ルール、拠点数、セキュリティ要件で決まります。以下は2026年時点で公開されている類似製品の価格例と、製造業向けシステムの導入条件を組み合わせた目安です。個別の正式価格ではないため、予算計画の初期レンジとして利用してください。

▶ 詳細はこちら:技術情報管理システム開発の見積相場や費用/コスト/値段について

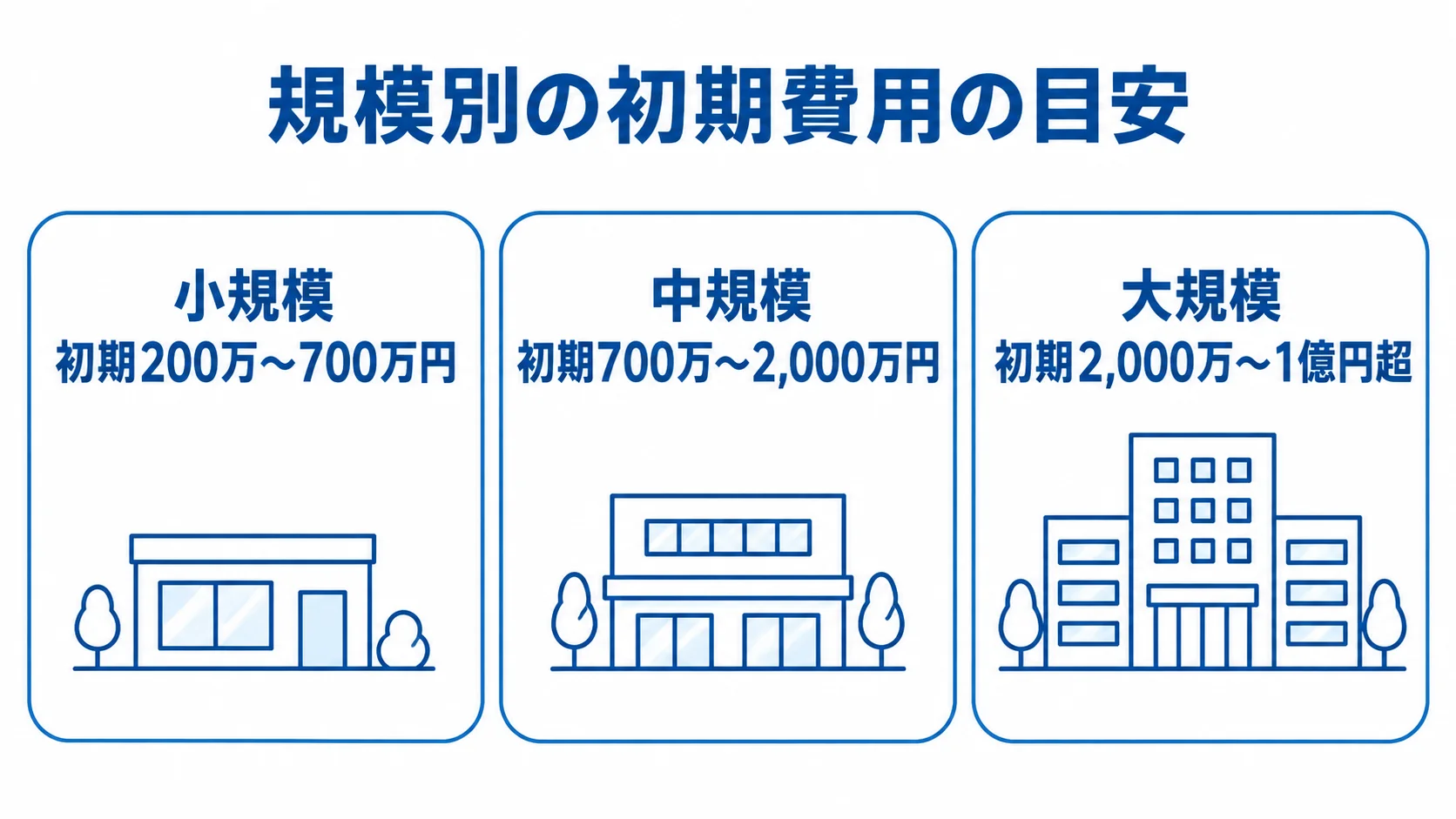

規模別の初期費用・月額・期間の目安

文書・図面管理を中心とする小規模導入では、1拠点、利用者10〜30名、数千〜数万ファイルを前提に、初期費用200万〜700万円、月額5万〜30万円、導入期間2〜4か月が一つの目安です。PDM、BOM、設計変更、CAD連携、複数部門の権限と移行を含む中規模導入では、初期700万〜2,000万円、月額15万〜80万円、4〜9か月程度を見込みます。複数工場や海外拠点でPLM、ERP、MES、品質、調達まで連携する大規模導入では、初期2,000万〜1億円超、9か月〜2年以上となる場合があります。

公開価格から分かる見積もりの考え方

公開価格の例では、設計者5名で文書管理のみを使うクラウドが月額14万円以上、オンプレミスのライセンスが170万円以上とされ、構築費は別途です。また、図面管理のセルフ導入は195万〜250万円、おまかせ導入は350万〜650万円、フルカスタムは800万円以上という価格帯が公開されています(出典: 国内PLM製品・図面管理製品の公式価格ページ、2026年確認)。この差は、ソフトウェアそのものより、運用設計、設定、データ登録、他システム連携、カスタマイズをどこまで含むかで生まれます。

見積書で分けて確認する費用

見積書では、要件定義、基本設計、設定・カスタマイズ、ライセンスまたは月額利用料、データ棚卸し、スキャン・OCR、属性付与、移行リハーサル、本番移行、CAD・ERP・MES連携、テスト、教育、マニュアル、保守運用、バックアップ、セキュリティ監視を分けて記載してもらいます。初期費用の年15〜25%程度を保守運用費の目安とすることもありますが、クラウド利用料や追加ストレージ、AI利用料、脆弱性対応が別建てかを確認してください。AI検索を追加する場合は、OCRや属性付与、評価データ作成を含めて200万〜1,000万円程度の追加費用を見込む推定もありますが、データ量と精度要件によって変動します。

クラウド・パッケージ・オンプレミス・スクラッチの選び方

技術情報管理システムの方式比較

方式選定では、初期費用の安さだけでなく、機密図面の扱い、拠点間接続、アップデート、既存システムとの連携、運用人員、将来の拡張性を合わせて比較します。技術情報管理では、標準機能を持つパッケージやクラウドを中心に、足りない部分だけをAPIや個別開発で補うハイブリッド構成が現実的な選択肢になりやすいです。

クラウドを選ぶ場合の確認点

クラウドはサーバー調達やバックアップ運用の負担を抑えやすく、拠点や取引先との共有にも向きます。一方で、データ所在地、暗号化、MFAやSSO、ダウンロード制御、操作ログ、退職者や委託先のアカウント停止、障害時の復旧目標、サービス終了時のデータ返却を契約と仕様で確認します。工場ネットワークからインターネットへ接続できない環境や、輸出管理・顧客契約で保管場所が限定される環境では、クラウドを使える範囲を先に切り分けてください。

パッケージ、オンプレミス、スクラッチを選ぶ基準

パッケージは、版管理、BOM、変更、承認、監査などの標準機能を活かしやすい一方、独自業務とのギャップを整理する必要があります。オンプレミスはネットワーク分離や細かな運用要件に対応しやすい反面、サーバー、バックアップ、脆弱性対応、更新作業を自社で担います。スクラッチ開発は独自工程に合わせやすい反面、要件定義、テスト、保守、担当者の交代に伴う知識継承まで長期的に負担します。競争力に直結しない機能まで個別開発すると、アップデートのたびに追加改修が発生しやすくなります。

開発会社・ベンダーの選び方

技術情報管理システムの開発会社選び

開発会社とベンダーを選ぶときは、知名度や機能数より、自社の技術情報と業務を理解しているかを見極めます。製品を提供する会社、導入設定やデータ移行を支援する会社、既存システムとの連携や個別開発を担う会社では、得意領域と責任範囲が異なります。提案書の金額だけでなく、稼働後に誰がデータ品質と運用ルールを支えるのかまで比較してください。

製造業・BOM・設計変更の実績を確認します

実績を見るときは、単に「製造業への導入実績がある」という説明で終わらせず、製品構成、E-BOMとM-BOM、CAD、設計変更、品質記録、保守情報をどこまで扱ったかを確認します。自社と同じ業種でも、個別受注生産と量産では、品目コード、改訂、代替部品、適用日、承認の考え方が異なります。可能であれば、匿名化された現場データや自社のサンプルを使い、検索から承認、製造への通知まで一連の操作を見せてもらいます。

移行・連携・保守の責任分界を確認します

見積もりでは、既存データの棚卸し、重複除去、属性付与、スキャン、OCR、旧版の扱い、移行リハーサル、本番移行を誰が担当するかを確認します。連携では、文書や部品のIDをどちらのシステムが正とするか、API停止時の再送、エラー監視、仕様変更時の追加費用を決めます。保守では、問い合わせ窓口、障害の優先度、復旧時間、アップデート時の検証環境、追加開発の単価、担当者変更時の引き継ぎ方法を契約に落とし込みます。

提案比較で使えるチェック項目

候補を比較する際は、利用者数・拠点数・データ件数・CADの種類・既存のERPやMES・移行対象・希望KPI・稼働希望日・予算上限を同じ条件で渡します。そのうえで、検索精度、旧版の扱い、承認ルート、BOMの階層、変更の影響範囲、API、権限、監査ログ、バックアップ、教育、保守、将来の拡張を評価します。価格が最も低い提案ではなく、必須要件を満たし、追加費用と運用負担が説明されている提案を選ぶことが大切です。

▶ 詳細はこちら:技術情報管理システム開発でおすすめの開発会社/ベンダー6選と選び方

▶ 詳細はこちら:技術情報管理システム開発の発注/外注/依頼/委託方法について

セキュリティとAI活用で失敗しないポイント

技術情報管理システムのセキュリティとAI活用

技術情報には、顧客仕様、製造ノウハウ、輸出管理の対象になり得る情報、取引先との秘密情報が含まれる場合があります。クラウドかオンプレミスかだけで安全性を判断せず、情報の機密区分、利用者と委託先の範囲、工場ネットワーク、ログ、復旧、サプライチェーンを一つのリスク管理として設計します。AI検索も、データが整っていなければ誤った回答を速く返す仕組みになり得ます。

RFPに明記したいセキュリティ要件

最低限、最小権限、MFAまたはSSO、通信中と保存時の暗号化、閲覧とダウンロードの分離、電子透かし、操作・検索・ダウンロードのログ、退職者と委託先のアカウント停止、バックアップ、復旧テスト、脆弱性対応、インシデント時の連絡体制を要件に含めます。米国標準技術研究所の製造業向けCSF 2.0プロファイルは、従来の識別・保護・検知・対応・復旧に加え、ガバナンス、サプライチェーンリスク、プラットフォームセキュリティ、技術基盤のレジリエンスを重視しています(出典: NIST IR 8183 Rev.2、2025年)。自社の品質、法務、情報システム、工場の責任者で要求を確認してください。

AI検索はデータガバナンスの後に導入します

AI検索やRAGを導入する前に、文書の重複、旧版、欠損した属性、誤った権限、BOMコードの揺れを整理します。AIが参照してよい機密区分を定義し、回答の根拠文書と版を表示させ、誤回答を採用する前に人が承認するルールを作ります。2025年12月には、PLMと品質管理のワークフローで文書要約やファイル比較を支援するAI機能が発表され、変更管理やコンプライアンス確認への活用が進んでいます(出典: PLM/QMS製品の公式発表、2025年12月)。ただし、AIは版や権限の設計を代替しないため、検索基盤の品質を先に整えることが必要です。

よくある失敗と防止策

失敗例の一つは、現行の共有フォルダをそのまま移すだけで、旧版や重複を整理しないことです。二つ目は、各部門の要望をすべて個別開発し、標準機能のアップデートを妨げることです。三つ目は、設計部門だけで導入し、製造・品質・購買が使わないことです。防止するには、移行前のデータ品質基準、カスタマイズの判断基準、部門横断の責任者、PoCの異常系テスト、段階展開後のKPIレビューをあらかじめ決めます。

よくある質問(FAQ)

技術情報管理システムのFAQ

技術情報管理システムの導入では、対象範囲、費用、既存データ、クラウドの安全性に関する質問が多く寄せられます。ここでは、初期検討で特に迷いやすいポイントを簡潔に回答します。

小規模企業でもPLMが必要ですか?

最初からPLM全体を導入する必要はありません。図面検索、版管理、承認、関連文書の紐づけなど、最も損失が大きい課題から始め、BOMや製造・品質連携を段階的に追加する方法が現実的です。利用者数が少なくても、旧版誤使用や設計変更の伝達漏れが重大な損失につながる場合は、早期導入の効果が見込めます。

過去の図面や紙資料はすべて移行すべきですか?

すべてを一度に移行する必要はありません。現行品、保守中の製品、法令や契約で保存が必要な資料、再利用する可能性が高い設計を優先し、廃止品や重複資料は保存年限と参照方法を決めてから移行対象を判断します。移行件数だけでなく、部品番号、版、適用日、承認状態、関連製品などの属性を正しく付けられるかが重要です。

機密図面をクラウドで管理しても安全ですか?

安全性はクラウドかオンプレミスかだけでは決まりません。MFAやSSO、最小権限、暗号化、持ち出し制御、操作ログ、バックアップ、復旧テスト、データ所在地、委託先のアクセス期限、障害・インシデント対応を確認し、自社の機密区分と契約要件に照らして判断します。工場からの接続制約や輸出管理上の条件がある場合は、対象データと利用場所を分ける設計も選択肢になります。

AI検索を最初から導入するべきですか?

最初から必須ではありません。まずは文書の命名、属性、重複、版、権限、BOMコードを整え、キーワード検索と承認が正しく動く状態を作ります。その後、類似図面検索や文書要約を限定的に試し、根拠文書・版・回答者の確認方法を定めてから対象範囲を広げると、誤回答や機密情報の不適切な参照を抑えやすくなります。

まとめ

技術情報管理システム導入のまとめ

技術情報管理システムは、設計図面や文書を保管するだけの仕組みではなく、製品・部品・版・変更・工程・品質をつなぎ、正しい情報を再利用するための基盤です。自社に必要な範囲は、図面検索が課題なのか、旧版使用を防ぎたいのか、BOMと製造をつなぎたいのか、品質・保守まで追跡したいのかによって変わります。

導入では、現状データと業務を棚卸しし、KPIを決め、標準機能と個別開発の境界を整理します。費用は初期200万〜700万円程度の小規模導入から、複数工場・PLM・基幹連携を含む1億円超の大規模導入まで幅があり、移行・連携・教育・保守の含有範囲で見積もりが変わります。AIやクラウドを選ぶ場合も、版、権限、ログ、復旧、サプライチェーンを含むデータガバナンスを先に整えることが成功の条件です。
