作業指示システム開発の完全ガイド

作業指示システムとは、製造指図や標準手順、図面、検査条件を最新版で現場へ届け、作業実績や品質記録を回収する仕組みです。紙やExcelの置き換えにとどまらず、指示変更の漏れ、転記ミス、実績集計の遅れを減らし、品質改善までつなげられる点に価値があります。

本記事では、作業指示システムの全体像、主な種類と機能、導入効果、費用相場、開発・導入の進め方、開発会社やサービスの選び方、失敗しやすい点、セキュリティ、FAQまでをまとめます。紙を一気に廃止できるかという視点ではなく、自社の工程で何をデジタル化すれば成果が出るかという視点で、導入計画を立てられるように解説します。

▼関連記事一覧
作業指示システム開発の進め方/やり方/流れや方法/手法/工程/手順
作業指示システム開発でおすすめの開発会社/ベンダー6選と選び方
作業指示システム開発の見積相場や費用/コスト/値段について
作業指示システム開発の発注/外注/依頼/委託方法について

作業指示システムとは何ですか?

作業指示システムの全体像

作業指示システムは、受注・生産計画から受け取った製造指図を工程ごとの作業指示に変換し、作業者が必要な情報を確認しながら実行できるようにするシステムです。作業開始や完了、使用部材、測定値、良否、異常理由などを同じ仕組みで記録し、上位の生産管理や品質管理へ戻す構成が一般的です。

紙やExcelの運用と何が違いますか?

紙の指示書やExcelは、安価で始めやすく、現場が慣れていることが利点です。一方で、改訂前の指示書が現場に残る、複数ファイルのどれが最新版か分からない、実績を別の表へ転記する、といった問題が起きやすくなります。作業指示システムでは、手順書の版数、承認状態、対象の製品やロットを結び付け、誰がいつ何を見て作業したかを追跡しやすくします。紙を完全になくすことより、情報の正しさと記録の再利用性を高めることが重要です。

生産管理システムやMESとはどう使い分けますか?

生産管理システムは、受注、所要量、在庫、購買、納期など、管理側の計画と実績を扱うことが中心です。MESは、製造現場の工程、設備、品質、仕掛かり、トレーサビリティを統合し、製造実行を管理する考え方です。作業指示システムはその中間に位置し、現場へ指示を届けて実績を回収する機能に重点を置きます。既存の基幹システムを残したまま、指示書発行と現場入力から始める方法もありますし、将来MESの一部へ拡張する方法もあります。

作業指示システムの種類と主な機能

作業指示システムの機能

作業指示システムは、製造業向けの専用パッケージだけではありません。指示書と実績入力を素早く整えるSaaS・ローコード、工程と検査を標準搭載する製造実行系、独自設備や特殊な手順に合わせる個別開発など、複数の選択肢があります。重要なのは製品名ではなく、指示の作成から実績の活用まで、現場の業務が途切れずにつながるかを確認することです。

指示書作成・版管理・承認

製品番号、受注番号、製造番号、数量、納期、工程順、標準時間を登録し、対象となる作業者や設備へ配信します。手順書には文章だけでなく、写真、図面、動画、3Dデータ、危険箇所、品質上の注意を添付できます。改訂時は変更理由、承認者、適用開始日、旧版の扱いを残し、未承認の指示が現場へ出ないようにします。多品種少量生産では、共通手順と製品固有の差分を分けて管理すると、指示書を毎回作り直す負担を抑えられます。

作業実績・検査・トレーサビリティ

現場では、開始・終了時刻、担当者、設備、完成数量、不良数量、測定値、写真、コメントをタブレットやハンディ端末から入力します。規格の上限・下限、必須項目、入力順を設定すれば、記録漏れを減らせます。ロット番号やシリアル番号に部材、設備、作業者、検査結果をひも付ければ、問題が起きたときに対象範囲を追跡できます。バーコード、QRコード、RFID、設備信号と連携すると、対象品の取り違えや手入力をさらに抑えられます。

進捗・異常・変更への対応

作業指示は、予定どおり進む場合だけでなく、部品欠品、設備停止、規格外、再作業、指示変更にも対応できなければなりません。異常値を検出したら、作業を保留し、上長の承認を受け、必要な担当者へ通知する流れを定義します。工程別の進捗、標準時間との差、仕掛かり、停止理由を見える化すると、遅れの原因を感覚ではなく記録で確認できます。最新版が発行された際に旧版を使えない制御も、品質事故を防ぐ重要な機能です。

導入効果は何ですか?測定すべきKPI

作業指示システムの導入効果

導入効果は「紙がなくなった枚数」だけでは評価できません。最新版の指示が届き、作業記録が後から探せて、異常や手戻りを早く見つけられる状態を数値で確認します。導入前に現状値を計測し、1ラインや1工程で比較できるようにすると、投資判断と改善活動がぶれにくくなります。

生産性を測るKPI

まず、指示書の作成・印刷・配布にかかる時間、実績の転記と集計にかかる時間、記録を検索する時間を測ります。次に、指示変更の伝達漏れ、入力ミス、作業待ち、設備停止、再作業の件数を工程別に記録します。たとえば「1件の指示書を発行する時間」「日次集計を締めるまでの時間」「トレーサビリティ検索に要する時間」をKPIにすると、導入前後の差が分かりやすくなります。数値は担当者の体感だけでなく、同じ期間と同じ製品条件で比較することが大切です。

品質と技能継承を測るKPI

品質面では、作業抜け、規格外値、後工程で見つかった不良、再作業、出荷後の不具合を追跡します。作業指示に写真や動画、注意点を組み込む場合は、新人が独力で作業できるまでの日数、教育担当者の付き添い時間、手順に関する質問件数も候補になります。2025年12月に公表された国内工場の公式事例では、作業動画を解析して手順の自動抽出や異常検知に活用する動きが紹介されています。AIは導入自体を目的にせず、技能継承や不良流出防止などのKPIに結び付く範囲で検証します。

作業指示システムの費用相場と期間

作業指示システムの費用相場

作業指示システムの費用は、利用者数、工程数、端末台数、既存システムとの連携、設備接続、データ移行、現場教育によって大きく変わります。作業指示専用システムの公開価格は限られるため、以下は公開料金と製造業向け業務システムの相場から整理した概算です。正式な予算は、ソフトウェア以外のネットワーク、端末、保守、現場停止の費用も含めて確認します。

▶ 詳細はこちら:作業指示システム開発の見積相場や費用/コスト/値段について

導入パターン別の初期費用と期間

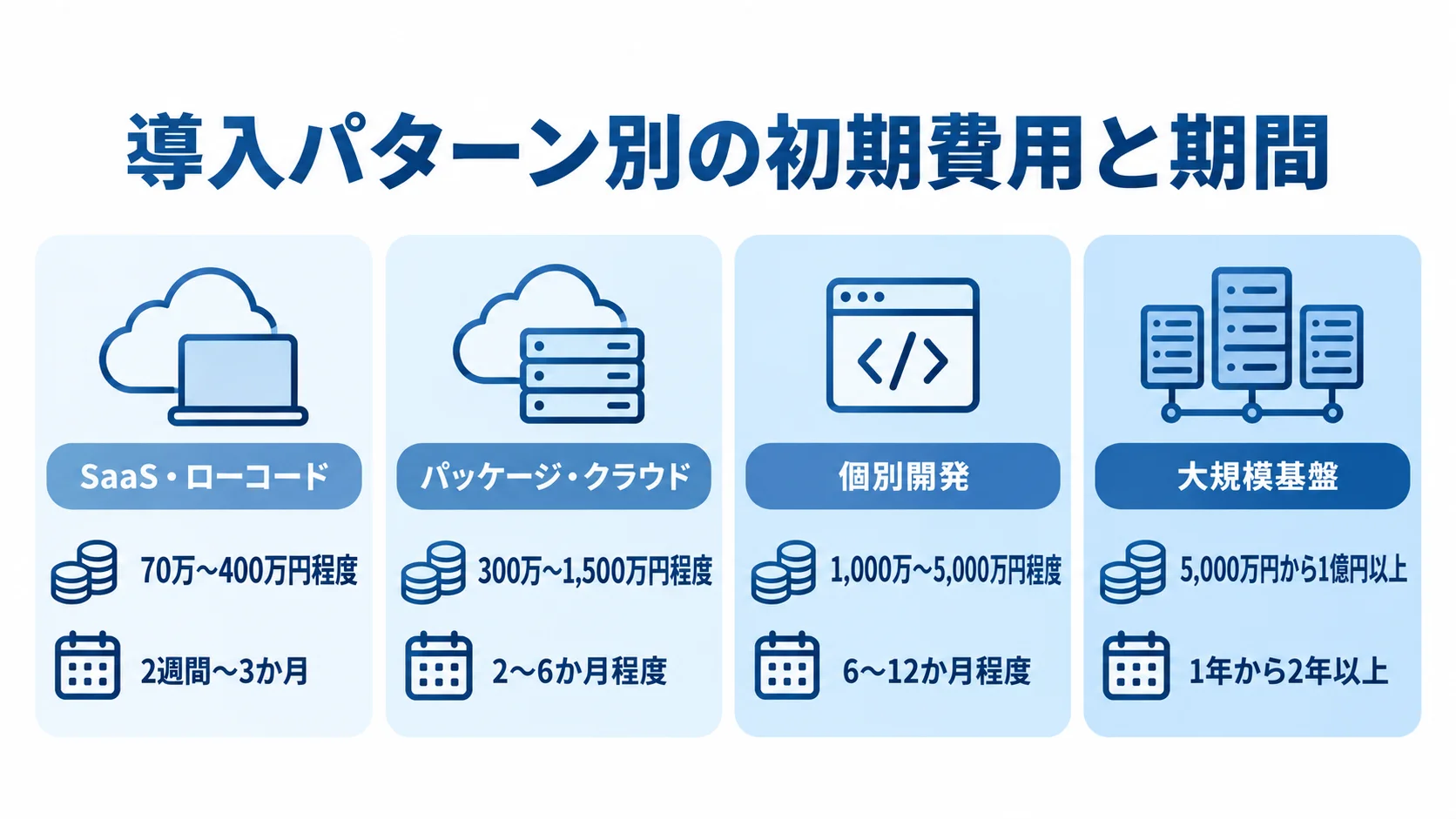

指示書の検索・発行と簡単な実績入力をSaaSやローコードで始める場合、初期費用は70万〜400万円程度、期間は2週間〜3か月が一つの目安です。既存の生産管理と連携するパッケージやクラウド導入では、300万〜1,500万円程度、2〜6か月程度を見込みます。複数ラインで設備、品質、在庫、バーコードなどを連携する個別開発では、1,000万〜5,000万円程度、6〜12か月程度が目安です。複数工場を対象とする大規模な製造実行基盤では、5,000万円から1億円以上、1年から2年以上かかる場合があります。これらは個別見積ではなく、要件の幅を示す概算です。

ライセンス・端末・保守のランニングコスト

公開料金のあるローコードサービスでは、初期費用無料で、1ユーザー月額1,000円、1,800円、3,000円程度の複数プランが確認できます。海外系のサービスでは、1ユーザー月額5ドル、10ドル、20ドル程度のプランが公開されています。出典は各サービス公式料金ページ(2026年8月確認)です。ただし、これはライセンスの価格であり、要件整理、画面設計、帳票、基幹連携、データ移行、端末設定、教育は別途必要です。10ユーザーからの最低契約、利用者と端末の数え方、オフライン利用、API上限も契約前に確認します。

端末費用はタブレットやハンディ端末だけでなく、保護ケース、充電設備、バーコードリーダー、現場モニター、交換機を含めて見積もります。工場ではWi-Fiの死角調査、電波対策、ネットワーク分離、エッジ端末、バックアップ回線が必要になることもあります。保守費用は、初期費用の年15〜25%程度を一つの目安とし、クラウド利用料、監視、問い合わせ、OS更新、端末交換、脆弱性対応を含むか確認します。

作業指示システム開発・導入の進め方

作業指示システムの導入ステップ

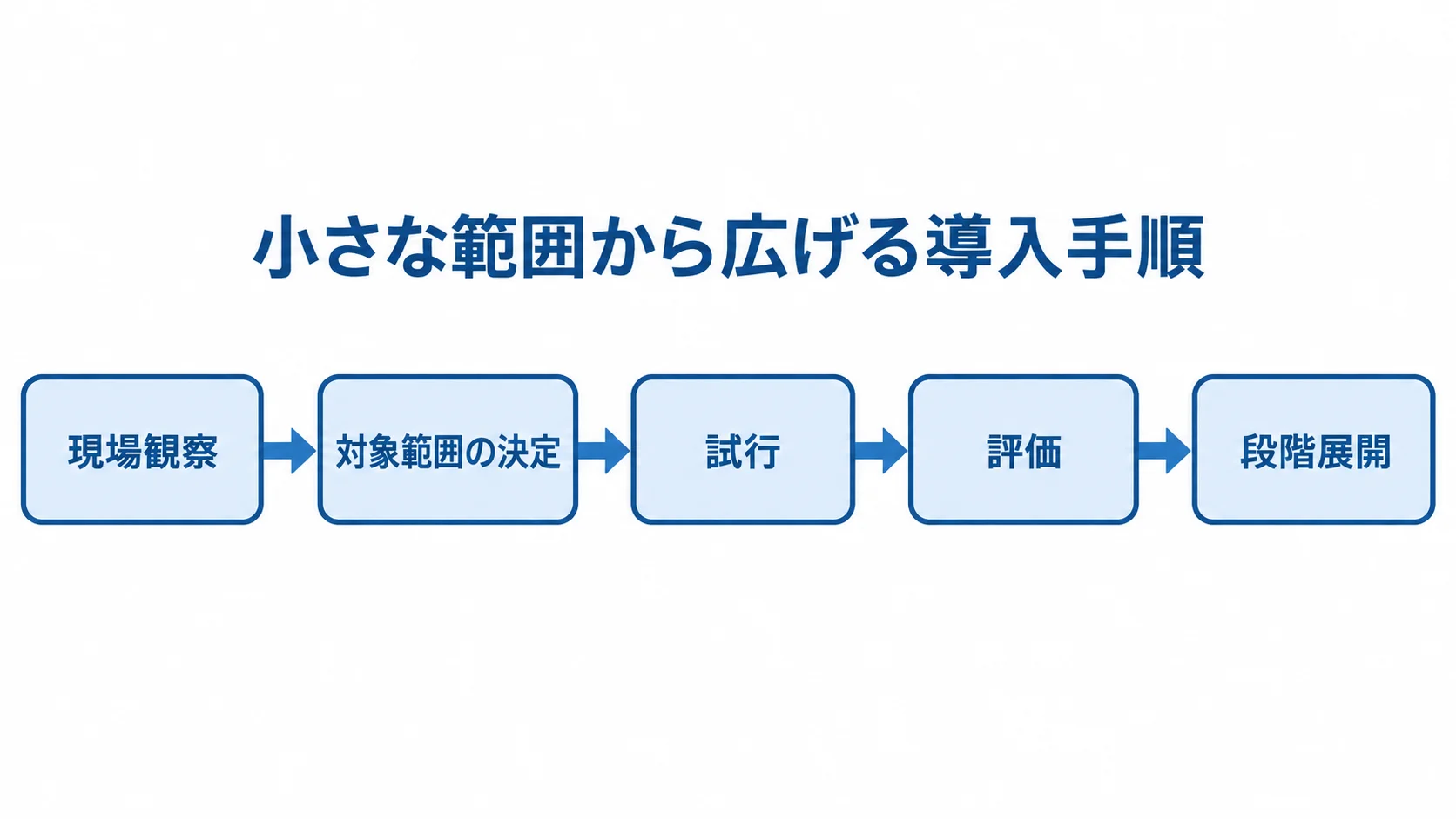

いきなり全工場の紙を廃止するのではなく、現場観察、対象範囲の決定、試行、評価、段階展開の順に進めます。発行側だけを先にデジタル化し、次に現場表示と実績入力、最後に設備・品質・在庫連携へ広げる方法なら、現場の負担と投資リスクを抑えやすくなります。標準機能で対応する部分と、自社固有の手順として開発する部分を分けることも重要です。

最初に、指示書を作る人、承認する人、作業する人、品質を確認する人、システムを保守する人を洗い出します。紙、Excel、口頭、掲示板のどこで情報が止まるかを、実際の作業を見ながら記録します。指示変更、例外処理、手戻り、通信断、端末故障、交代勤務の引き継ぎも観察します。そのうえで、1製品・1工程・1ラインなど、成果を比較できる小さなMVPを決めます。

データ項目と連携方式を設計する

製品、部品、工程、設備、作業者、ロット・シリアル、手順書の版数をマスターとして定義します。どのシステムが正しいデータを持つのか、APIかCSVか、連携頻度はリアルタイムか日次か、エラー時に誰が再送するのかを決めます。CSV連携は小さく始めやすい一方、重複防止や差分管理が必要です。設備や品質のデータを即時に使う場合は、APIやエッジ連携を検討し、停止時も現場が作業を継続できる設計にします。

PoC・テスト・教育・段階展開

PoCでは、実際の手袋、照明、油や粉じん、騒音、画面の視認距離、バーコードの読み取り、Wi-Fiの死角を確認します。正常系だけでなく、指示変更、規格外値、部品違い、権限不足、API停止、通信断、端末故障、データ復旧もテストします。教育は集合研修だけで終わらせず、現場のキーユーザーを決めて、作業者の疑問を画面や手順に反映します。MVPでKPIを確認してから、対象製品、工程、ライン、工場の順に展開します。

開発会社・ベンダー・サービスの選び方

開発会社やサービスの選び方

選定では、知名度や機能数だけでなく、自社に近い製造現場での導入経験、現場機器への理解、既存システムとの連携力、運用後の保守体制を確認します。作業指示は現場の安全、品質、納期に直結するため、デモ画面がきれいでも、通信断や指示変更を扱えなければ実務では使いにくくなります。候補を同じ質問票で比較し、初期費用と月額費用の範囲を分けて評価します。

パッケージ・クラウド・スクラッチの適性

帳票の検索・発行や簡単な入力から始めるなら、SaaSやローコードが候補になります。標準工程、検査、実績、ロット追跡を重視するなら、製造業向けパッケージや製造実行系が候補になります。独自の製品構成、特殊設備、強いオフライン要件がある場合は、個別開発や工場内のエッジアプリが適する可能性があります。標準機能へ業務を寄せるFit to Standardを基本とし、安全や競争力に直結する独自部分だけを拡張すると、将来のアップデート費用を抑えやすくなります。

見積依頼とRFPで確認する項目

RFPには、対象工場、製品数、工程数、作業者数、勤務形態、端末数、既存システム、必要なデータ、導入時期、KPIを記載します。さらに、指示書の版管理、承認、変更通知、写真・図面・動画、必須入力、上下限チェック、バーコード、トレーサビリティ、オフライン、API・CSV、権限、監査ログ、バックアップを要件化します。見積には、要件定義、画面設計、開発、連携、移行、テスト、教育、端末、ネットワーク、保守、追加変更の単価を分けて記載してもらいます。

候補には、同じ製造業の事例でどの課題を解決したか、現場で使わない場合の代替運用、通信断時の復旧方法、手順書データの返却方法、契約終了後のデータ取り出し方法を質問します。開発会社やベンダーの選定を詳しく比較したい場合は、次の記事も参考になります。

▶ 詳細はこちら:作業指示システム開発でおすすめの開発会社/ベンダー6選と選び方

▶ 詳細はこちら:作業指示システム開発の発注/外注/依頼/委託方法について

失敗例とセキュリティ対策

作業指示システムのリスク対策

作業指示システムは、導入後の運用設計が不十分だと、紙の問題を別の画面へ移しただけになります。特に、要件を決めずに開発を始める、すべてを一度に作る、現場の入力負担を確認しない、連携テストを本番直前に行う、といった進め方は注意が必要です。失敗を避けるには、止める条件と見直す条件をMVPの段階で決めておきます。

よくある失敗と回避策

過剰なカスタマイズは、初期費用と納期を膨らませ、将来の更新を難しくします。標準機能で十分な部分と、独自開発が必要な部分を分け、追加要望は効果と工数を比較して優先順位を付けます。連携の責任分界が曖昧なままだと、データの欠落や重複が起きます。送信元、受信側、エラー通知、再送、履歴保持を決め、実データに近い条件で試験します。現場を最後に参加させると定着しにくいため、キーユーザーを要件定義とPoCから巻き込みます。

工場のIT・OTとデータを守る

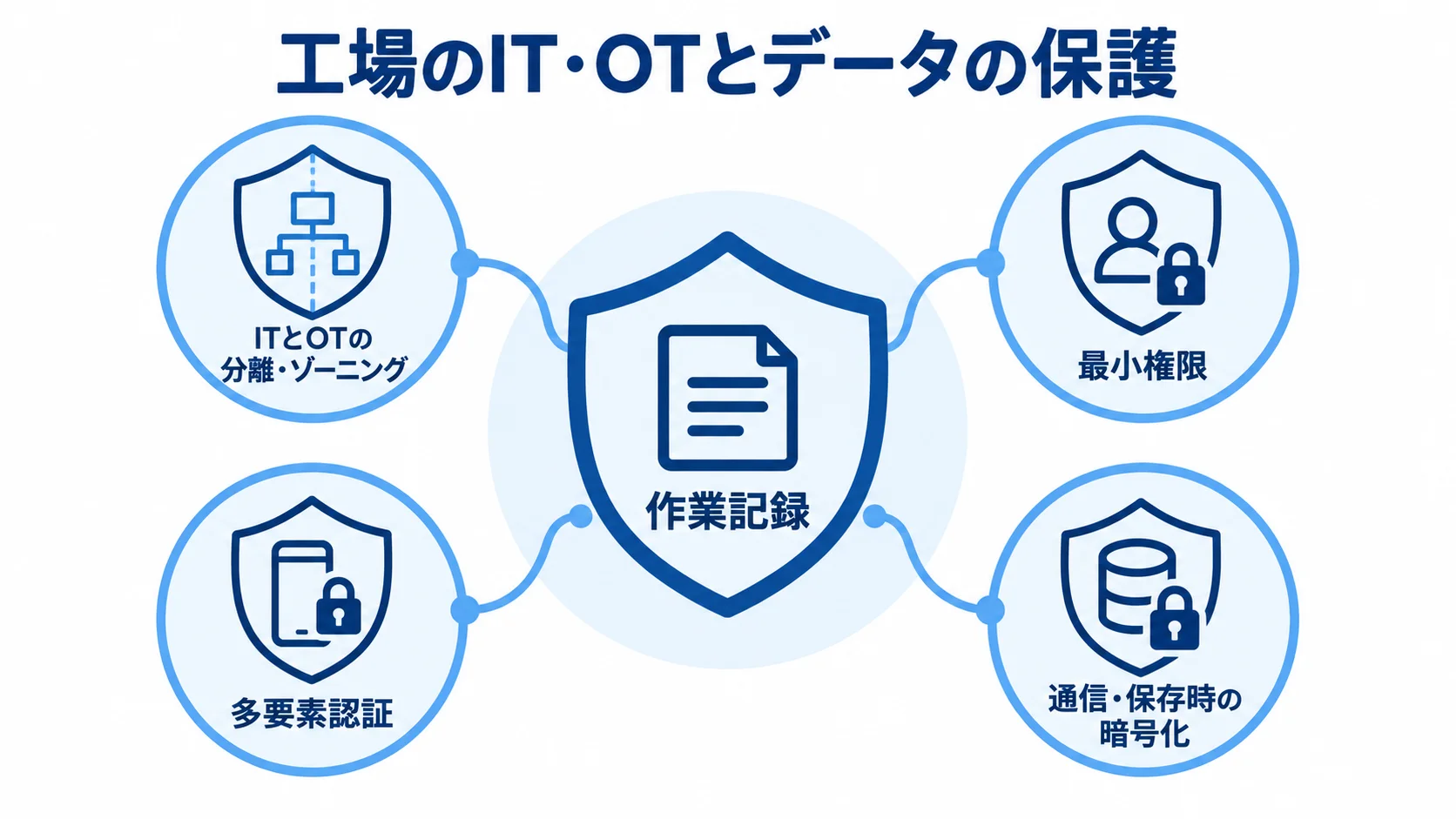

クラウドへつなぐ場合も、工場内の設備ネットワークをそのまま業務ネットワークへ接続してはいけません。ITとOTの分離またはゾーニング、最小権限、多要素認証、端末の紛失対策、通信・保存時の暗号化、バックアップ、監査ログ、リモート保守の許可制を要件にします。経済産業省は2025年4月に中小規模の製造事業者向け「工場セキュリティの重要性と始め方」を公表しており、工場の規模にかかわらず、サプライチェーンを含む対策が必要だと示しています。出典は経済産業省の2025年資料です。

作業記録に取引情報や会計に関係するデータが含まれる場合は、電子帳簿保存法の対象範囲を経理・法務と確認します。すべての作業記録が同法の対象になるわけではありませんが、電子取引データに該当する場合は、訂正削除の履歴、検索性、表示、ダウンロードなどの要件を確認します。出典は国税庁「電子取引関係」(2026年確認)です。安全と法令対応は、システム完成後に追加するのではなく、RFPと基本設計の段階で決めます。

よくある質問(FAQ)

作業指示システムのよくある質問

ここでは、作業指示システムを検討する際に特に多い質問へ回答します。自社の規模や現場条件によって最適解は変わるため、回答をそのまま製品要件にせず、導入対象の工程で検証します。

小規模な工場でも作業指示システムを導入できますか?

導入できます。最初からMES全体を導入せず、指示書の検索・発行、変更履歴、実績入力のいずれかに絞り、1工程で効果を測る方法が現実的です。利用者数が少ない場合はライセンス費用を抑えられるサービスもありますが、最低契約数や導入支援費用が別にかかるため、総額で比較します。

導入したら紙の作業指示書をすぐ廃止すべきですか?

すぐに廃止する必要はありません。通信断、端末故障、停電、緊急作業などの代替手順を定め、一定期間は紙をバックアップとして残す方が安全です。ただし、紙とデジタルの両方を正式版として運用すると、版の不一致が起きます。どちらを正本とするか、紙を印刷した場合の有効期限と回収方法を決め、段階的に切り替えます。

通信が不安定な工場でも利用できますか?

利用できますが、オンライン接続を前提にするか、端末へ必要な指示を一時保存して後で同期するかを要件として決めます。通信断中に許可する操作、重複登録の防止、同期失敗の表示、復旧後の再送、現場管理者の確認方法をテストします。Wi-Fiの電波調査と端末の実機検証を行わずに契約すると、導入後に追加工事が必要になる可能性があります。

AIやIoTを最初から入れるべきですか?

最初から必須ではありません。まず最新版の手順を配信し、実績を正しく集める土台を作ってから、異常検知、作業分析、設備データの自動収集などへ広げます。AIやIoTを使う場合も、教育期間の短縮、不良流出の防止、停止原因の特定など、測定できる目的とデータの利用範囲を決めてからPoCを実施します。

まとめ

作業指示システム導入のまとめ

作業指示システムは、紙を画面に置き換えるだけの仕組みではありません。最新版の指示を必要な工程へ届け、作業実績と検査結果を回収し、異常や改善へ戻せる業務基盤です。導入では、紙・Excel・生産管理・MESの役割を整理し、1ラインのMVPとKPIを決め、端末・通信・連携・保守まで含めて費用を見積もります。

導入判断で押さえる要点

サービスや開発会社を選ぶときは、機能の多さよりも、現場で使える画面、指示変更への対応、オフライン運用、既存システムとの連携、データとログの管理、導入後の支援体制を確認します。安全とセキュリティを前提に、現場と情報システム部門が同じKPIを見ながら、小さく始めて段階的に広げることが成功への近道です。

最初に実施すること

最初に、現場の指示変更や転記にかかる時間を計測し、1製品・1工程・1ラインの対象を決めます。そこで得たKPIを基準に、発行、現場入力、品質・設備連携の順で優先順位を付けると、過剰な投資を避けながら成果を確認できます。
