Xenのシステム開発は、Xenをインストールして仮想マシンを作るだけではなく、要件整理から製品選定、設計、移行、運用定着までを6フェーズで計画することが成功の条件です。
本記事では、Xen Project Hypervisor、XenServer 9、XCP-ngとXen Orchestraの違いを整理したうえで、実務で使える進め方、費用相場、見積もりで確認すべき項目、移行時のチェックポイントを解説します。既存のVMware環境や物理サーバーを移行したい企業も、自社に合う方式を判断できるようになります。
▼全体ガイドの記事
・Xenのシステム開発の完全ガイド
Xenのシステム開発の全体像

Xenのシステムは、物理ホスト上で複数のOSや仮想マシンを動かす仮想化基盤です。プロジェクトを始めるときは、製品名だけを比較せず、仮想化方式、管理機能、共有ストレージ、バックアップ、監視、商用サポートを一つの運用単位として捉えることが大切です。
Xen Project、XenServer、XCP-ngの違いを整理します
Xen Project Hypervisorは、Linux FoundationのXen Projectが開発するオープンソースのタイプ1ハイパーバイザーです。XenServer 9は、Cloud Software Groupが提供する企業向けの製品で、管理コンソールやプール管理、ライブマイグレーションなどを組み合わせます。一方、XCP-ngはXenを基盤にしたオープンな仮想化プラットフォームで、Xen Orchestraを加えるとWeb管理、バックアップ、災害復旧、権限管理まで扱いやすくなります。
この3つは同じ「Xen系」でも、問い合わせ窓口、ライセンス、対応範囲、必要な運用スキルが異なります。XenServer 9の公式価格ページでは、現在のライセンスはCPUソケット単位の期間契約で、Citrixのサブスクリプションのエンタイトルメントとして提供されると説明されています(出典: XenServer公式「XenServer pricing」、2026年)。旧来の「XenServerは無料」という情報だけで予算を組まないことが重要です。
製品より先に決めるべき要件があります
最初に決めるのは、VMの台数ではなく業務の継続条件です。各VMのvCPU、メモリ、ディスク容量、IOPS、ピーク時の同時接続数、ネットワーク帯域、許容停止時間、目標復旧時点(RPO)、目標復旧時間(RTO)を台帳にまとめます。さらに、Active Directory、DNS、データベース、バックアップ、監視、夜間バッチなどの依存関係を図にします。
高可用性が必要なシステムでは、ホストを複数台にするだけでは不十分です。共有ストレージの障害、ネットワークスイッチの停止、バックアップ先の容量不足、ゲストOSのサポート期限まで含めて、どこまで復旧できれば業務継続とみなすかを合意します。要件が曖昧なまま方式を決めると、後からストレージや冗長化を追加することになり、費用と期間が膨らみます。
Xenのシステム開発の進め方|6つのフェーズ

進め方は、要件整理、方式・製品の選定、設計開発、テスト、稼働、定着の6フェーズに分けます。各フェーズの終わりに成果物と判断基準を置き、次へ進む条件を確認すると、技術的な問題を本番稼働直前まで持ち越しにくくなります。
1. 要件整理|VM台帳と復旧条件を作成します
要件整理では、現行環境を調査して、移行対象と残置対象を分けます。VM名、用途、担当部署、OSとバージョン、vCPU、メモリ、ディスク、IP、依存先、バックアップ方式、稼働時間、停止可能時間を一つの台帳に記録します。性能は平均値だけでなく、月末処理や始業時間などのピーク値を採取します。
この段階のチェックリストは、(1)重要度ごとのRPOとRTOが決まっている、(2)移行できない古いOSや機器接続が特定されている、(3)管理ネットワーク、業務ネットワーク、ストレージネットワークを分ける方針がある、(4)データ保持期間とバックアップ世代数が決まっている、の4点です。これらを合意した要件定義書が、後のテスト基準と見積もりの前提になります。
2. 選定|Xenの構成と支援範囲を比較します
選定では、Xen Projectを直接構築するのか、XCP-ngとXen Orchestraを組み合わせるのか、XenServer 9を採用するのかを比較します。Citrix Virtual Apps and Desktopsや既存のCitrix資産を中心に使うならXenServerが候補になります。OSSの透明性、バックアップやDR、VMwareからの移行、サポート費用の分かりやすさを重視するなら、XCP-ngとXen Orchestraを評価します。
比較表を作るときは、機能の有無だけでなく「誰が障害を受け付け、どこまで復旧するか」を確認します。HCL(対応ハードウェア一覧)、ゲストOS、GPUやUSBのパススルー、ライブマイグレーション、RBAC、監視、バックアップ、API、自動化、パッチ提供、24時間対応の有無を同じ質問票で比較します。3社以上に同じ要件書を渡すと、製品差と提案会社の力量を見分けやすくなります。
3. 設計・開発|冗長化と運用を一緒に設計します
設計では、物理ホスト、CPUとメモリの割り当て、ストレージ、仮想ネットワーク、管理権限、監視、バックアップ、パッチ適用の方式を決めます。ホスト障害時にVMを別ホストへ再起動できる構成、ストレージ障害から復旧できる構成、管理サーバーが停止しても最低限の業務を継続できる構成を、RPOとRTOに応じて選びます。
設計成果物は、構成図だけでは足りません。VM台帳、IPアドレス設計、ストレージ設計、権限一覧、バックアップ設計、監視項目、障害時の連絡網、復旧手順、移行手順、テスト計画まで含めます。XenServer 9を採用する場合は、Secure Boot、HTTPS管理、dom0のネットワークインターフェース名変更、既存自動化スクリプトの互換性を確認します。XenServer公式「What’s new」(出典: XenServer公式、2026年)では、XenServer 9がXen 4.21、dom0の6系カーネル、Secure Boot、NUMA最適化などを含むと説明されています。
4. テスト|性能だけでなく復旧を試します
テストは、VMが起動するかを確認するだけで終わらせません。代表的な業務VMで、通常性能、ピーク性能、同時接続、ディスクI/O、ネットワーク遅延、ライブマイグレーション、ホスト再起動、ストレージ切り替え、バックアップ取得、バックアップからの復元を順番に確認します。データベースやファイルサーバーは、復元後のデータ整合性まで検証します。
移行の場合は、本番と同じ手順でリハーサルを行います。VMDK、VHD、XVAなどのディスク形式、NIC名、MACアドレス、IP、時刻同期、ドライバー、バックアップエージェントの互換性を確認し、失敗した場合の切り戻し条件を決めます。合格基準は「停止時間が何分以内」「復元後に何件の業務処理を再現」「RPOの損失が何分以内」のように数値化します。Xen Projectの「Xen Security Advisories」(出典: Xen Project、2026年)はXSAを継続的に公開しているため、脆弱性情報の確認とパッチ適用をテスト項目に含めます。
5. 稼働|低リスクのVMから段階移行します
本番稼働は、すべてのVMを一晩で移すより、開発・検証環境、停止しても影響が小さい社内システム、重要な業務システムの順に段階移行する方が安全です。各波で、事前バックアップ、関係者への告知、作業責任者、監視担当、切り戻し時刻、完了判定を決めます。移行後はアプリケーションのログインだけでなく、バッチ、帳票、外部連携、印刷、メール送信まで業務シナリオで確認します。
本番切り替えの判断は、技術担当だけで行いません。業務部門が「通常処理を確認した」と承認し、管理者が監視とバックアップを確認し、責任者が切り戻し期限を過ぎたことを記録します。VMwareや物理サーバーを並行稼働させる期間を設ける場合は、ライセンス、電源、保守、データ同期、二重更新のリスクを見積もりに含めます。
6. 定着|運用手順と責任分界を残します
定着フェーズでは、構築会社から自社運用へ知識を移します。日常監視、アラート対応、VM作成、権限申請、バックアップ確認、パッチ適用、障害時のエスカレーション、容量追加、廃棄の手順を運用手順書にまとめます。担当者が休んでも対応できるように、個人の経験ではなく、台帳と手順で作業できる状態を目指します。
引き渡し時には、構成図、VM台帳、管理者アカウントの受け渡し方法、ライセンス情報、保守契約、監視閾値、復旧手順、テスト結果、未解決課題を確認します。さらに、稼働後30日、60日、90日でレビューを設定し、アラートの過不足、バックアップの成功率、容量の増加、問い合わせ件数を見直します。導入しただけで終わらせず、復旧訓練まで実施して初めて定着したと判断します。
Xenのシステム開発の費用相場とコスト内訳

Xenの導入費用は、Xen本体のライセンスだけで決まらず、ホスト、ストレージ、ネットワーク、バックアップ、移行、監視、教育、保守を合算して考えます。Xen導入案件だけを横断した公的な日本円統計は見当たらないため、以下は業務システムの一般相場と仮想化基盤の構築・移行範囲から算出した類似案件の推定レンジです。ハードウェア、OSやデータベースのライセンス、データセンター費、税、為替、Citrix製品の契約費は別見積もりになります。
規模別の初期費用と期間の目安

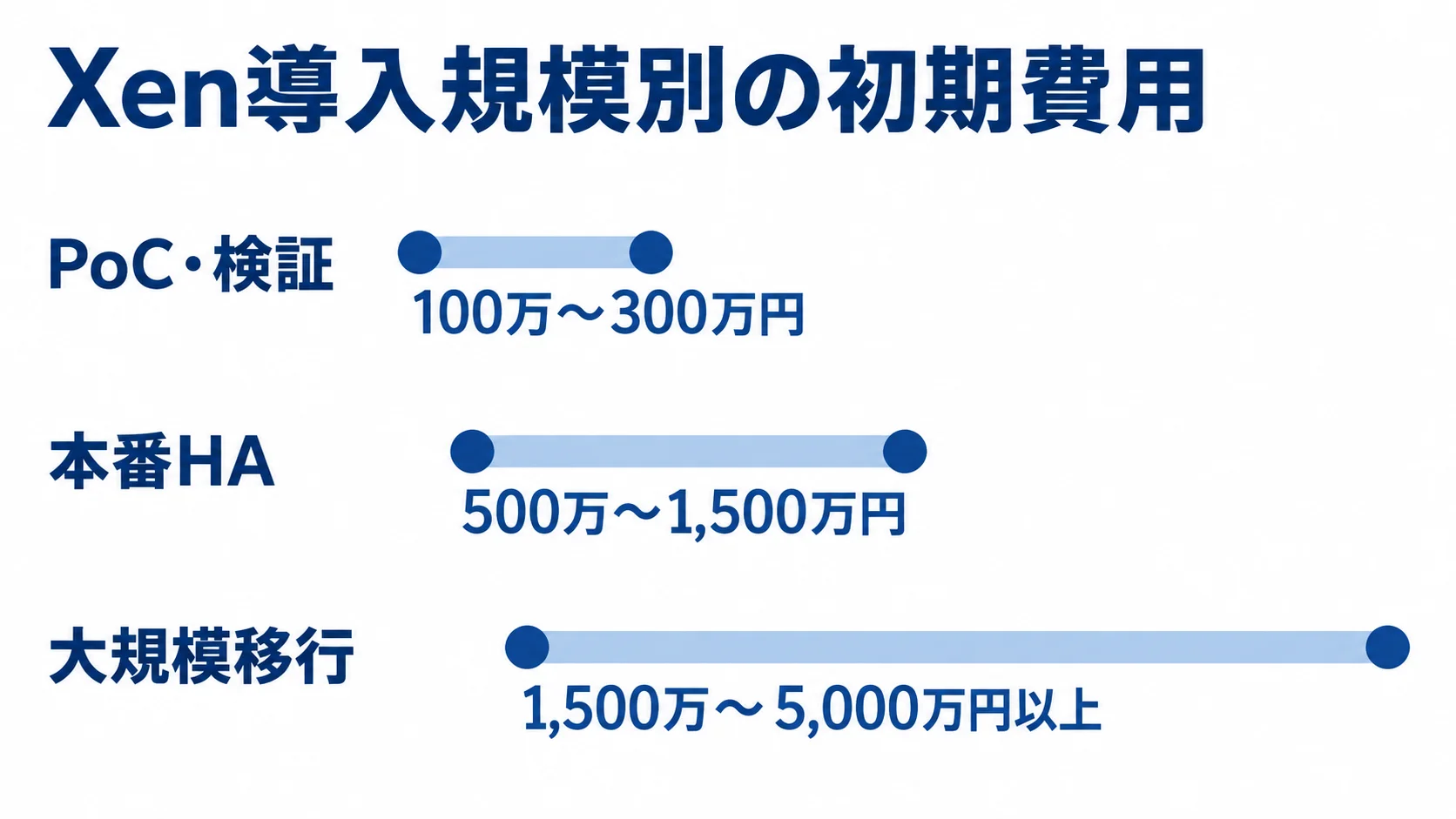

PoCや検証環境で、既存サーバー1〜2台、数VMを対象にする場合は、要件整理、Xen系基盤の構築、ゲストOSの互換性確認、性能・バックアップ試験を含めて100万〜300万円程度、期間は2〜6週間が一つの目安です。検証機を購入する場合や、GPU、特殊なストレージを使う場合は別途費用が加わります。
3ホスト程度の本番HAで、共有ストレージ、10〜30VM、ネットワーク分離、監視、バックアップ、移行、操作教育まで含める場合は、500万〜1,500万円程度、期間は2〜4か月が推定レンジです。VMwareや物理環境から5〜10ホストを移行し、VDIやWindows、災害復旧、並行稼働まで含める場合は、1,500万〜5,000万円以上、4〜9か月程度を見込みます。これらは固定価格ではなく、VM数と移行難易度を前提にした見積もりの入り口です。
ライセンス・サポート・運用費を分けて考えます
XCP-ngとXen Orchestraを含むVates VMSは、公式価格ページでEssentialが最大3ホスト、年2,000ユーロ、Essential+が最大3ホスト、年4,000ユーロ、Proが最低3ホストで1ホスト年1,000ユーロ、Enterpriseが最低4ホストで1ホスト年1,800ユーロと案内されています(出典: Vates公式「Pricing & Support」、2026年)。契約期間や為替で日本円の支払額は変わるため、記事の円換算額を断定せず、見積取得時点の為替と契約条件で確認します。
XenServer 9は、公式価格ページに一律の金額を掲載しておらず、Citrixの営業または認定チャネルパートナーへの問い合わせが必要です。したがって、製品費を無料または一定額と仮置きせず、CPUソケット数、契約期間、Citrixの既存サブスクリプション、VDIや関連製品のエンタイトルメントを確認します。運用保守は、一般に初期開発費の年10〜20%程度を置くことがありますが、24時間365日対応、監視、現地作業、DRサイトを含める場合は上振れするため、対応時間と作業範囲を分解して比較します。
3〜5年TCOで比較します
初期費用が安い構成でも、バックアップ容量、予備ホスト、保守契約、電力、データセンター、クラウド転送、パッチ対応、障害時の追加作業が高いと、長期費用は逆転します。オンプレミスなら機器の購入・保守・更新を、クラウドならVM、ディスク、転送、スナップショット、監視、為替を、同じ期間で並べます。
比較の際は、3年と5年の2パターンでTCOを作り、通常運用だけでなく、ホスト1台故障、ストレージ交換、復元、災害復旧、契約更新のシナリオを加えます。費用だけでなく、復旧に必要な時間、自社担当者の工数、ベンダーへ依頼する範囲も金額化すると、方式選定の根拠を経営層に説明しやすくなります。
Xenのシステム開発で見積もりを取るポイント

Xenの見積もりは、ホスト台数だけを伝えると比較しにくくなります。VM数、ピーク性能、移行元、許容停止時間、RPOとRTO、バックアップ保持期間、監視時間、保守時間、成果物、教育範囲を同じ資料にまとめ、提案会社が同じ前提で金額を出せるようにします。
RFPに入れるべき項目をそろえます
RFPには、現行構成図、VM一覧、OSとバージョン、CPU・メモリ・ストレージの実績値、ネットワーク構成、連携先、バックアップ、監視、移行希望時期を記載します。非機能要件として、性能、可用性、セキュリティ、ログ保管、権限管理、パッチ適用、復旧訓練、問い合わせ対応時間を明記します。
提案会社には、初期費用を「調査・要件整理」「方式設計」「機器・ライセンス」「構築」「移行」「テスト」「教育」に分けてもらいます。さらに、オプション、前提条件、対象外、追加費用が発生する条件を明記してもらいます。移行元の調査が不十分な場合、古いOS、特殊なドライバー、外部機器、停止できないバッチが追加作業の原因になるため、現地調査やサンプリング検証の有無も確認します。
価格以外の比較軸をそろえます
比較するのは総額だけではありません。XenServer 9、XCP-ng、Xen Orchestraなどの対応製品、国内の技術者体制、VMwareや物理環境からの移行実績、VDIやGPUの知見、24時間保守、障害時の一次切り分け、設計書と自動化コードの納品範囲を確認します。実績は社名や件数だけでなく、自社と似たVM数、業務停止条件、ストレージ、復旧要件まで聞くと実務能力を評価できます。
発注先を選ぶときは、提案担当者と構築担当者、保守担当者が誰かを確認します。製品ベンダー、SI会社、機器会社、クラウド会社の責任分界を図にして、障害が起きた際にどこへ連絡するかを契約書へ落とし込みます。自社で運用する範囲を広げるなら、教育の回数、演習環境、引き渡し後の質問期間も見積もりの比較項目にします。
移行・セキュリティ・運用のリスクを先に潰します
見積もり段階で、移行ツールの利用可否、変換できないディスク形式、アプリケーションのライセンス再認証、NICやストレージのドライバー、GPUやUSBのパススルー、時刻ずれ、バックアップエージェントの対応を確認します。リスクが残るVMは、先にPoCの対象にして、本番移行の費用と期間を分けて提示してもらいます。
セキュリティでは、管理ネットワークの分離、管理者の多要素認証やRBAC、操作ログ、HTTPS、Secure Boot、脆弱性情報の監視、パッチ適用の窓口、バックアップの暗号化とオフライン保管を確認します。XenServer公式「What’s new」(出典: XenServer公式、2026年)では、新規インストールのXenServer 9は管理インターフェースのHTTPを無効にし、TLS(HTTPS)を要求すると説明されています。アップグレード環境では既存設定が残る場合があるため、移行前後の設定確認が必要です。
また、Xen Projectのセキュリティアドバイザリには、2026年にもXAPIのRBAC問題やTLS検証に関する問題などが掲載されています。安全性を製品名だけで断定せず、誰がアドバイザリを確認し、何営業日以内に評価し、どの環境でパッチを検証し、いつ本番へ適用するのかを運用契約に含めます。
よくある質問(FAQ)

ここでは、Xenのシステム開発を検討する担当者からよく寄せられる疑問に回答します。製品の選択だけでなく、費用、移行、運用の判断材料としてご活用いただけます。
Xenのシステムは無料で導入できますか?
Xen Project Hypervisorのソフトウェアがオープンソースでも、導入全体が無料になるわけではありません。物理ホスト、ストレージ、ネットワーク、バックアップ、監視、構築・移行工数、教育、保守の費用が発生します。XenServer 9はCitrixサブスクリプションのエンタイトルメントとして提供され、XCP-ngとXen Orchestraもサポート付きのVates VMSプランがあるため、採用方式ごとに3〜5年のTCOで比較します。
VMwareからXenへ移行するとき、最初に何を確認しますか?
最初に、VMのディスク形式、ゲストOS、CPUやメモリの使用量、ネットワーク、外部機器、バックアップ、業務停止可能時間を確認します。特に、古いOS、GPUやUSBのパススルー、データベース、ライセンス認証、外部連携は、代表VMでPoCと移行リハーサルを行います。低リスクのVMから段階移行し、切り戻し条件を先に決めると、本番停止のリスクを抑えられます。
自社運用と外部保守はどのように分ければよいですか?
VMの作成や日常監視を自社で行う場合でも、基盤障害、脆弱性対応、ストレージ交換、災害復旧、夜間対応を外部へ委託する方法があります。自社担当者のスキル、対応可能な時間、復旧目標、保守予算をもとに、一次受付、原因切り分け、復旧作業、メーカーへのエスカレーションの責任分界を決めます。契約書には、対象ホスト、対象VM、対応時間、目標応答時間、現地作業、除外事項を明記します。
Xenのシステム開発にはどのくらいの期間がかかりますか?
PoCは2〜6週間、小〜中規模の本番HAは2〜4か月、VMwareや物理環境からの大規模移行は4〜9か月程度が推定の目安です。VM数、移行元の複雑さ、VDIやGPU、DR、並行稼働、利用部門の受け入れテストによって変わります。期間を短くするには、現行VM台帳を早く整え、代表VMの互換性検証と移行リハーサルを前倒しします。
まとめ|Xenのシステム開発は段階的に進めます

Xenのシステム開発では、Xen Project、XenServer 9、XCP-ngの違いを理解し、自社の業務要件と保守体制に合う方式を選びます。要件整理、選定、設計開発、テスト、稼働、定着の6フェーズに分けると、移行リスクと見積もりの抜け漏れを確認しやすくなります。
発注前の最終チェックリスト
発注前は、VM台帳と依存関係がそろっているか、RPOとRTOが数値化されているか、ライセンスとサポート費が含まれているか、移行リハーサルと切り戻しが計画されているかを確認します。加えて、監視、バックアップ、脆弱性対応、障害時の責任分界、設計書・手順書・自動化コードの納品範囲を見積書と契約書で確認します。
まずは代表VMの調査とPoCから始めます
いきなり全社移行を発注するのではなく、代表VMを選んで性能、互換性、バックアップからの復元、障害時の切り分けを確認します。その結果をもとに、3〜5年TCO、必要なサポート、移行スケジュールを比較し、同じ要件書で複数社から提案を受けると、Xenを採用するかどうかも含めて納得できる判断につながります。
▼全体ガイドの記事
・Xenのシステム開発の完全ガイド
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
