NVIDIAは2026年10月21日、GTC Berlinで「NVIDIA DSX POD」を発表しました。NVIDIA Vera Rubinを使うAIファクトリー一式をパートナーがモジュール式コンテナ内で組み立て、納入前に統合・検証するリファレンスデザインです。
DSX PODは、準備済みサイトへの導入期間を6か月から最短14日に短縮するとNVIDIAが説明しています。コンピュートだけでなく、ネットワーク、ストレージ、電力、液冷、配線、機能検証までを工場側へ移す点が従来のサーバー納入と異なります。
ただし、14日はデータセンター全体の建設期間ではありません。土地、基礎、電力、冷却、水、ネットワークを整えたサイトが前提で、納入後の設置、接続、試運転も残ります。企業が見るべき点は、短い数字だけでなく、どの工程を工場に移せるかです。
※本記事は2026年10月23日時点の情報です。

AIシステム開発の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「AIシステム開発の完全ガイドブック」で詳しく解説しています。
NVIDIA DSX PODとは|Vera Rubinを工場で統合するAIファクトリー
AIファクトリーは、GPUを並べるだけでは動きません。モデルの学習や推論には、計算資源とネットワーク、ストレージ、電力、冷却、制御ソフトウェアが一つのシステムとして機能する必要があります。DSX PODは、この複数の要素を工場で組み合わせるための設計です。
NVIDIA DSXは、コンピュート、ネットワーク、ストレージ、電力、冷却、施設制御、ソフトウェアをAIファクトリー全体で組み合わせる設計基盤です。DSX PODはそのうち、工場製造型のコンテナと、コンテナ間を接続するインターフェースを定めた実装として位置づけられます。
基盤となるVera Rubinのラックスケール構成については、NVIDIA Vera Rubinのラック設計も参考になります。DSX PODでは、ラック単体の性能だけでなく、ラック間の接続、電源、液冷、輸送後の検証までを一つの導入単位として扱います。
- 工場側:ラック、配線、電力、配管、制御、機能検証を組み合わせる
- 現地側:準備済みの電力、冷却、水、ネットワークへ接続する
- 拡張単位:標準化したコンテナを同じインターフェースで増設する
ポイント
DSX PODはコンテナ単体の商品ではなく、Vera Rubinを中心にAIファクトリーの統合・検証を工場へ移すリファレンスデザインです。
導入期間を6か月から最短14日へ|短縮できる工程と条件

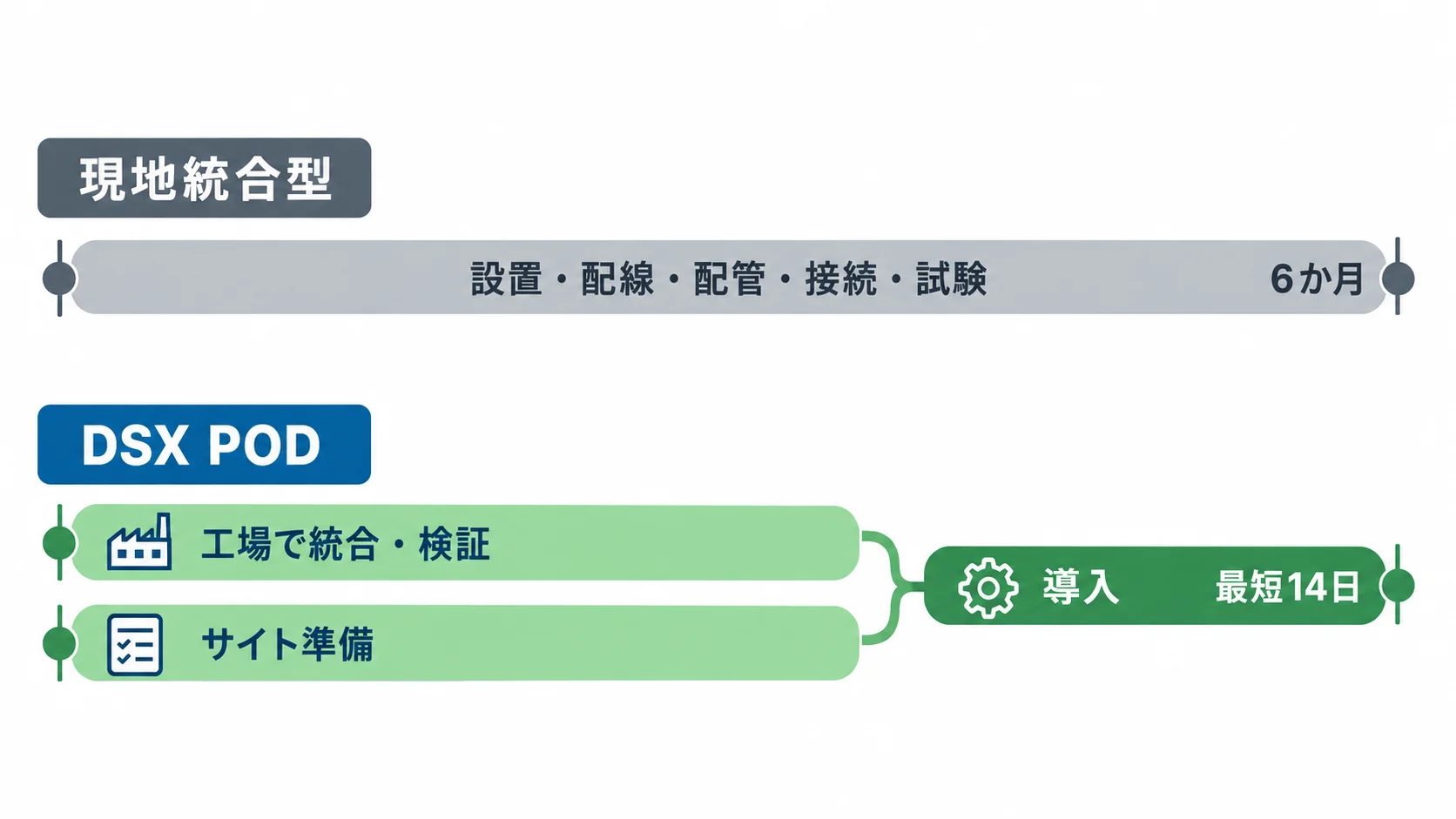

NVIDIAが示す「6か月から最短14日」は、準備済みサイトにDSX PODを設置して稼働させるまでの導入期間です。工場で作業を先に進めるため、サイトの基礎工事とコンテナ内部の統合を並行できます。時間の短縮は、単に機器を早く運ぶことから生まれるわけではありません。
従来の現地統合では、ラックの設置、ラック間配線、電源配線、冷却配管、ネットワーク接続、検証をサイトで調整します。DSX PODでは、パートナーが出荷前にラック間のケーブル、配線、配管、機能試験を済ませ、現地では設置と外部インフラへの接続に作業を絞ります。
| 項目 | 現地統合型 | DSX POD |
|---|---|---|
| 統合場所 | 顧客サイト | 製造施設を中心に実施 |
| 機能検証 | 設置後にサイトで実施 | 出荷前にユニット単位で実施 |
| サイト側の作業 | 設置・配線・配管・接続・試験 | 設置・外部インフラ接続・試運転 |
| 期間の前提 | サイト条件と工程に左右される | 準備済みサイトで最短14日 |

この数字を自社の計画に使うには、「14日前までに何を終えるか」を工程表に落とす必要があります。電力の引き込み、冷却設備、ネットワークの外部接続、コンテナを置く基礎が整っていなければ、DSX PODの短縮効果はその準備工程に吸収されます。
ポイント
最短14日は、電力・冷却・ネットワークなどが整ったサイトへの導入期間です。AIファクトリー全体の建設を14日で終える数字として扱わないことが、計画の出発点になります。
現地に残る作業|電力・液冷・ネットワークの準備が前提
DSX PODは現地作業をなくす方式ではありません。NVIDIAの製品ページでも、顧客はサイト電力、施設の水、冷却、ネットワークへ接続できる準備済みサイトを用意する必要があると説明しています。サイトの条件は、IT部門だけでなく設備・電力・ネットワークの担当者が共同で確認します。
電力では、DSX PODの標準入力として800 VDCの設計が示されています。保護、配電、接地、ラック接続、制御、テレメトリーまでをコンテナ側の設計対象にしつつ、発電、変換、地域ごとの電気設備はパートナーがサイト向けに設計します。受電方式と設備の責任分界を発注前に決めることが欠かせません。
液冷も同じです。工場側ではラックへつなぐ配管、マニホールド、遮断、計装、漏えい検知、圧力完全性を扱い、内部冷却ループの洗浄・耐圧試験・検証を実施できます。納入後は、サイトの水と熱排出インフラへ接続し、稼働条件でループ全体を試運転します。
- 置き場所:土地、基礎、搬入経路、重量や輸送条件を確認する
- 電力:受電、変換、接地、地域の設備要件と責任範囲を確認する
- 冷却:水、熱排出、漏えい検知、保守アクセスを確認する
- 接続:外部ネットワーク、コンテナ間接続、試運転の手順を確認する
AI推論を本番で処理する基盤では、計算資源の調達時期とネットワーク・電力の準備時期がずれると、機器が届いても稼働できません。AI推論向けクラウド支出の増加が示すように、推論用の容量を計画する企業ほど、設備の受け入れ条件まで含めて導入計画を作る必要があります。
ポイント
工場側の検証範囲と現地側の受け入れ試験を分け、電力・液冷・ネットワークの接続条件を契約と工程表に明記します。
17社のパートナーエコシステム|発注時に見る責任分界
NVIDIAは、Anduril、Armada、Bull、Crusoe、DayOne、Dell Technologies、Delta、Eaton、Foxconn(Ingrasys)、GIGABYTE、HPE、Lenovo、Pegatron、Quanta Cloud Technology(QCT)、Schneider Electric、Vertiv、Wistronと連携し、2027年初頭に世界各地でDSX POD AIファクトリーを提供するとしています。
この一覧には、コンピュートを担うOEM・ODMだけでなく、電力・冷却、コンテナ、導入、保守に関わる企業が含まれます。NVIDIAが検証済みの設計基盤を提供し、パートナーが製造、地域ごとの設計、カスタマイズ、導入、サービス、サポートを担う分担です。
発注時は「NVIDIA対応」という表示だけで判断せず、次の責任分界を確認します。工場でどこまで構成を固定するのか、サイト側の施工者は誰か、故障時にラック・冷却・電源・ネットワークのどこまでを一つの窓口で扱えるのかを、受け入れ基準と合わせて定義します。
- 製造:ラック、配線、配管、電力・冷却部品の統合範囲
- 受け入れ:出荷前テストと納入後テストの合格条件
- 運用:監視、保守部品、障害時の連絡経路と復旧責任
ポイント
DSX PODの導入判断では、製品名よりも、NVIDIA、OEM・ODM、設備パートナー、現地施工者の責任分界と受け入れ試験を確認します。
自社導入で確認する4項目|標準化の効果を見積もる
DSX PODの初期対象は、大規模なグリーンフィールドの液冷AIインフラです。NVIDIA Cloud Partners(NCPs)など、まとまった容量を構築する組織が想定されています。既存設備に一部のラックだけを足す案件では、従来型や別のモジュール式方式との比較が必要です。

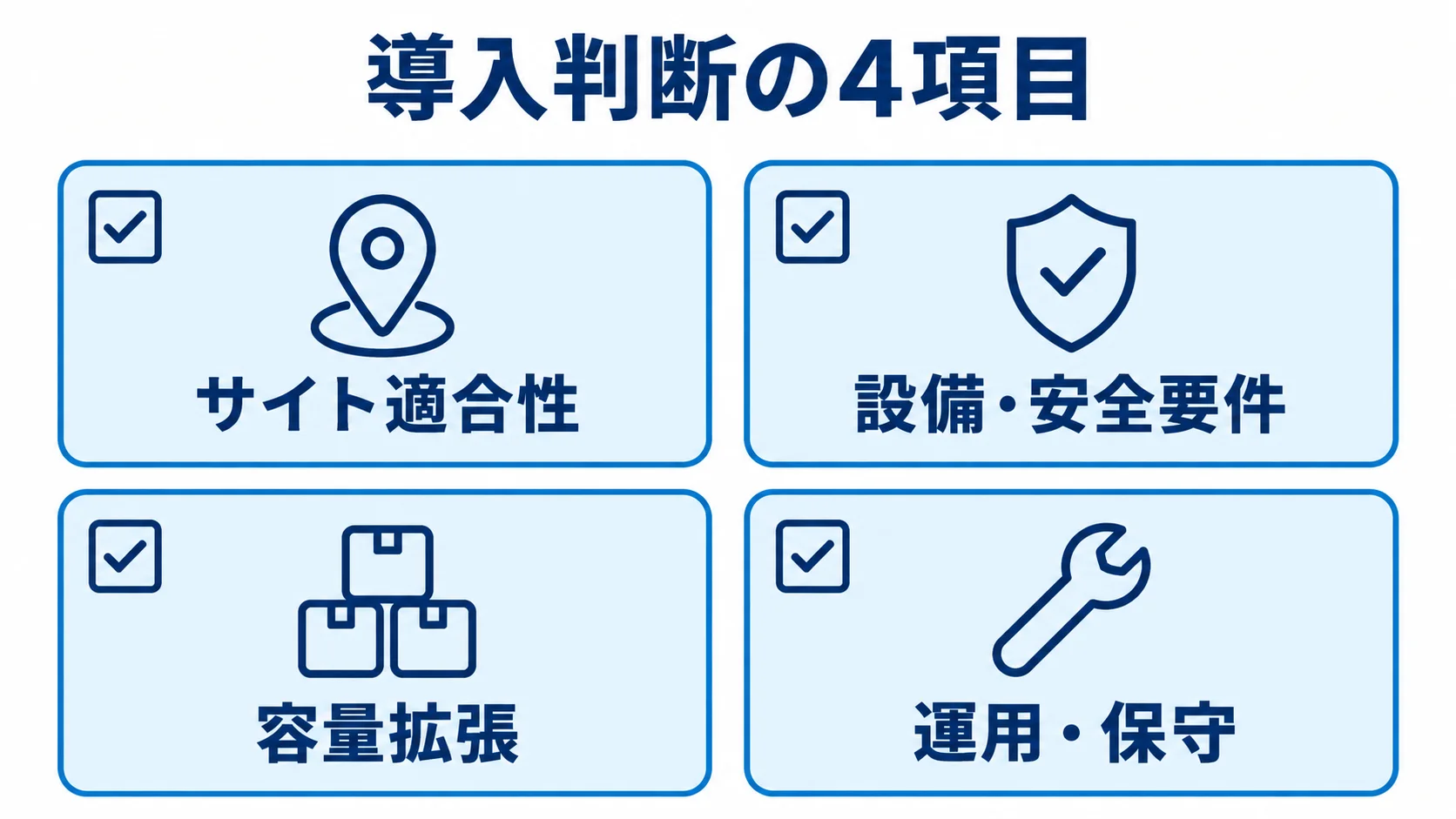

企業が最初に作るべき資料は、機器の見積書だけではありません。サイトと運用の条件を、次の4項目で整理します。
- サイト適合性:基礎、搬入、重量、電力、冷却、水、ネットワークが準備済みになる日を確定する。
- 設備・安全要件:800 VDC、液冷、漏えい検知、接地、保守アクセスが社内基準と地域要件に合うか確認する。
- 容量拡張:標準化されたコンテナを何単位で増設し、同じ検証手順を繰り返せるか計画する。
- 運用・保守:監視、障害切り分け、部品交換、パートナーのサービス範囲と契約期間を決める。
この整理を行うと、DSX PODの効果を「14日」という数字だけでなく、現地作業の削減、工場検証の再利用、容量拡張の再現性として見積もれます。製造や物流でAIを使う企業も、フィジカルAIの活用を検討する際に、モデルの選択と同じ表で推論基盤の増設条件を管理できます。
提供開始は2027年初頭の予定です。価格、納期、国内で選べるパートナー、地域の電力・建築要件は個別確認が必要になるため、候補サイトの設備情報と必要なAI容量を先にまとめておくと、比較を始めやすくなります。
ポイント
DSX PODが向くかは、Vera Rubinの性能だけでなく、液冷・電力・ネットワークを備えたサイトをいつ用意でき、同じ単位で増設したいかで決まります。
よくある質問
Q. NVIDIA DSX PODとは何ですか?
Vera Rubinを使うAIファクトリーの計算、ネットワーク、ストレージ、電力、液冷、配線などをパートナーが工場で統合・検証し、モジュール式コンテナとして届けるリファレンスデザインです。
Q. 14日でAIファクトリーを使い始められますか?
電力、冷却、ネットワークなどが整った準備済みサイトへの導入期間として、NVIDIAは最短14日と説明しています。サイトの建設や外部インフラの準備期間は含みません。
Q. DSX PODを導入すると現地の工事は不要になりますか?
不要にはなりません。サイトの土地、基礎、電力、冷却、水、ネットワークを準備し、納入後に設置、外部インフラへの接続、コンテナ間接続、試運転を行う必要があります。
Q. DSX PODはいつ提供されますか?
NVIDIAは、パートナーと連携して2027年初頭に世界各地で提供すると説明しています。
まとめ
NVIDIA DSX PODは、Vera Rubinを中心とするAIファクトリーを、コンテナ内で工場統合・検証して出荷するリファレンスデザインです。準備済みサイトへの導入を最短14日とする考え方は、AI基盤の調達を機器単体から設備・施工・検証を含む導入単位へ広げます。
導入を検討する企業は、14日という目標の前に、サイトの電力・冷却・ネットワーク条件、受け入れ試験、パートナーの責任分界、将来の増設単位を決めてください。2027年初頭の提供に向け、候補サイトと必要容量を整理するところから始めると、方式の比較がしやすくなります。
ポイント
DSX PODの判断軸は、導入期間の短さだけではありません。準備済みサイトを作る能力と、工場検証済みのユニットを運用し続ける責任体制まで評価します。
関連記事
- NVIDIAがVera Rubinのラック設計をOCPに公開を解説|250kW・液冷時代のAIデータセンター
- AI推論向けクラウド支出96%増予測を解説|学習から推論への投資シフト
- フィジカルAIを解説|ロボティクスの動向と製造・物流での活用ポイント
- AI投資の変化を解説|物理AI・世界モデル・創薬に広がる資金動向
- 関西電力グループのDX基盤を解説|生成AI・エージェント活用の進め方
▼開発を相談する前に読みたい無料ホワイトペーパー
・AIシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
